吴越起惊雷苏电铁军奋勇当先筑造百年工程
江南卧银龙先锋模范开拓进取点亮万家灯火
工程简介

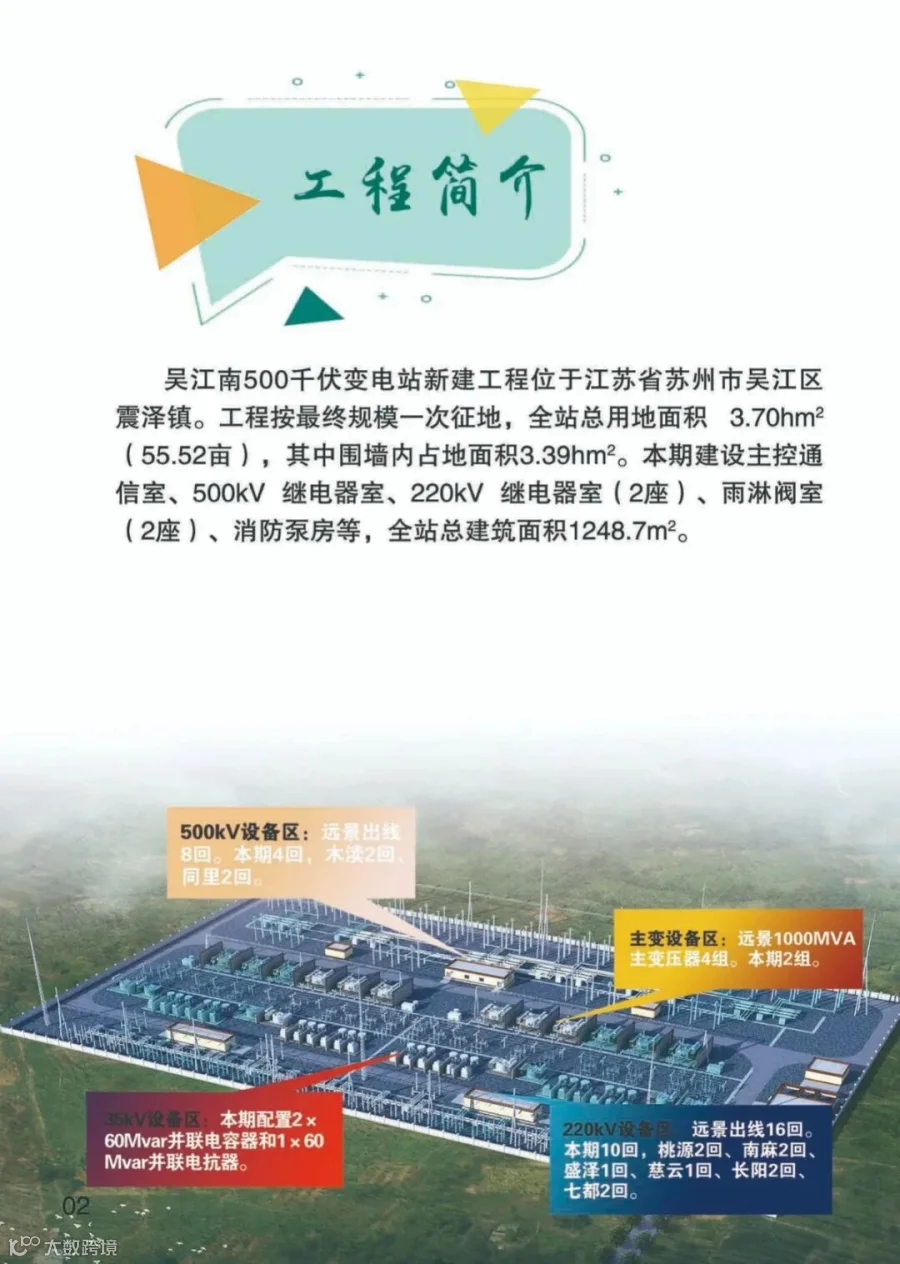

吴江南500kV变电站新建工程是国家电网公司2020年重点建设项目,由江苏省送变电有限公司承建施工,本期建设2组1000MV主变,4回500kV出线,10回220kV出线。工程自开工以来始终以建设高质量示范工程为目标,以“三个标准化”建设要求为抓手,以公司电土总承包管理力量为依托,从工程本质安全管理,文明施工常态化维护,质量过程管控,标准工艺应用、施工进度跟踪等各个方面进行多方位、全过程、高标准管理。当前吴江南工程建设各项工作稳步推进,标准化开工已取得阶段性成果。
进段视频
再来康康标准化开工成果展示画册
(上下滑动了解更多)

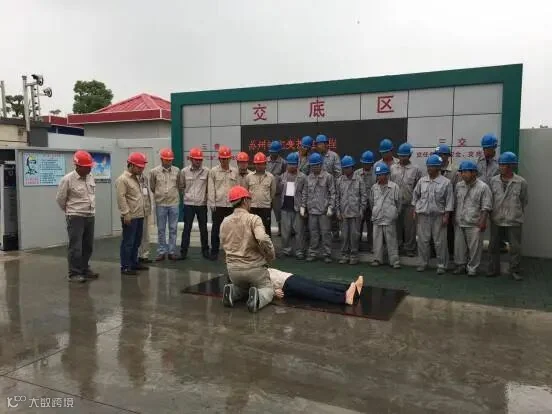

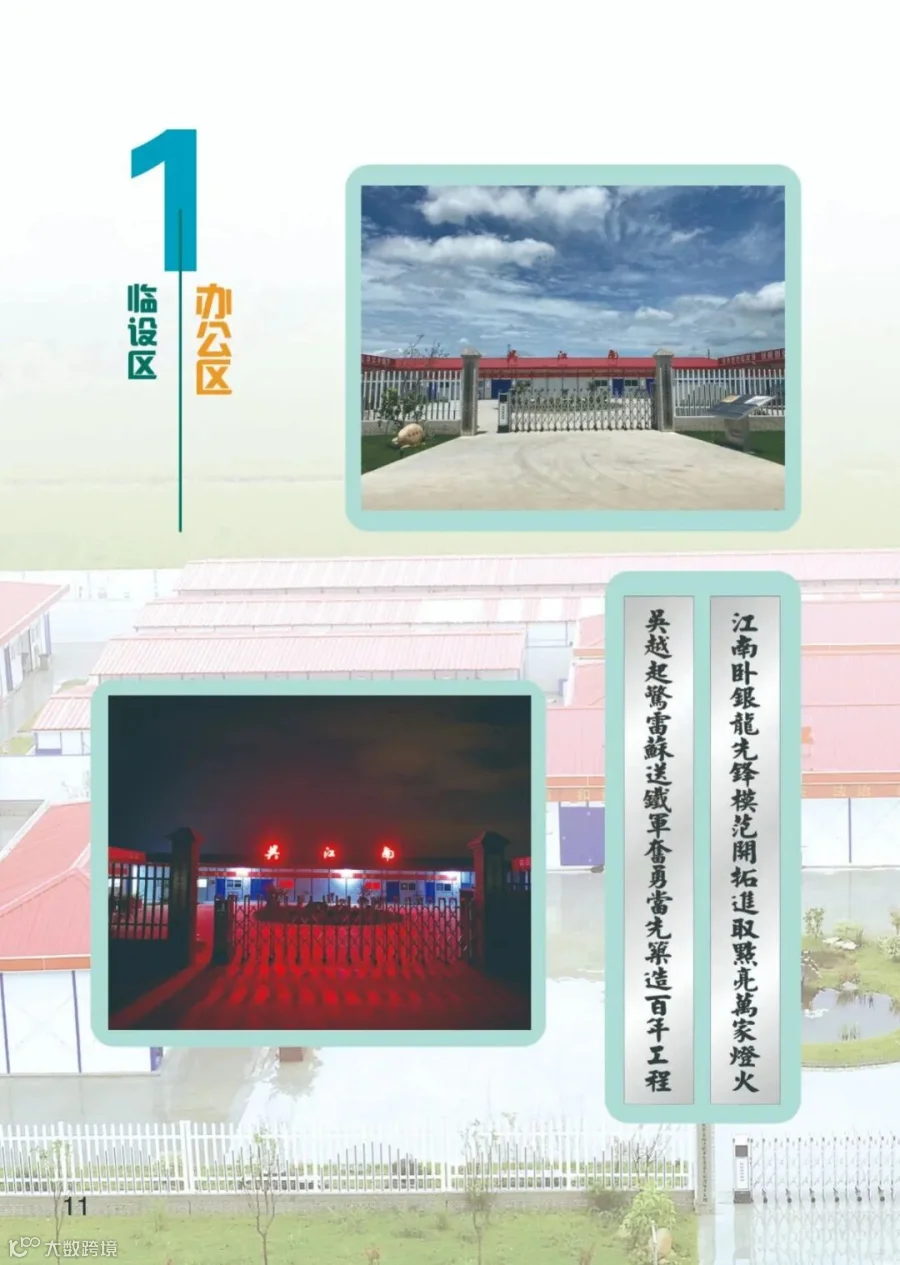

吴江南是今年省内防疫复工后第一个新开工的500千伏变电站新建工程,也是《江苏省电力条例》实施后的第一个500千伏电网工程,工程中标后公司迅速组建施工项目部管理机构,选择省内优质的专业分包单位(苏州市永盛建筑有限公司,江苏地质基桩工程公司),公司土建项目负责人吴凯第一时间深入施工现场,配合属地解决进站村道修建,临时钢便桥搭设,站址内虾塘、通讯、电力管线迁移等前期政处问题,5月1日,工程正式开工建设。

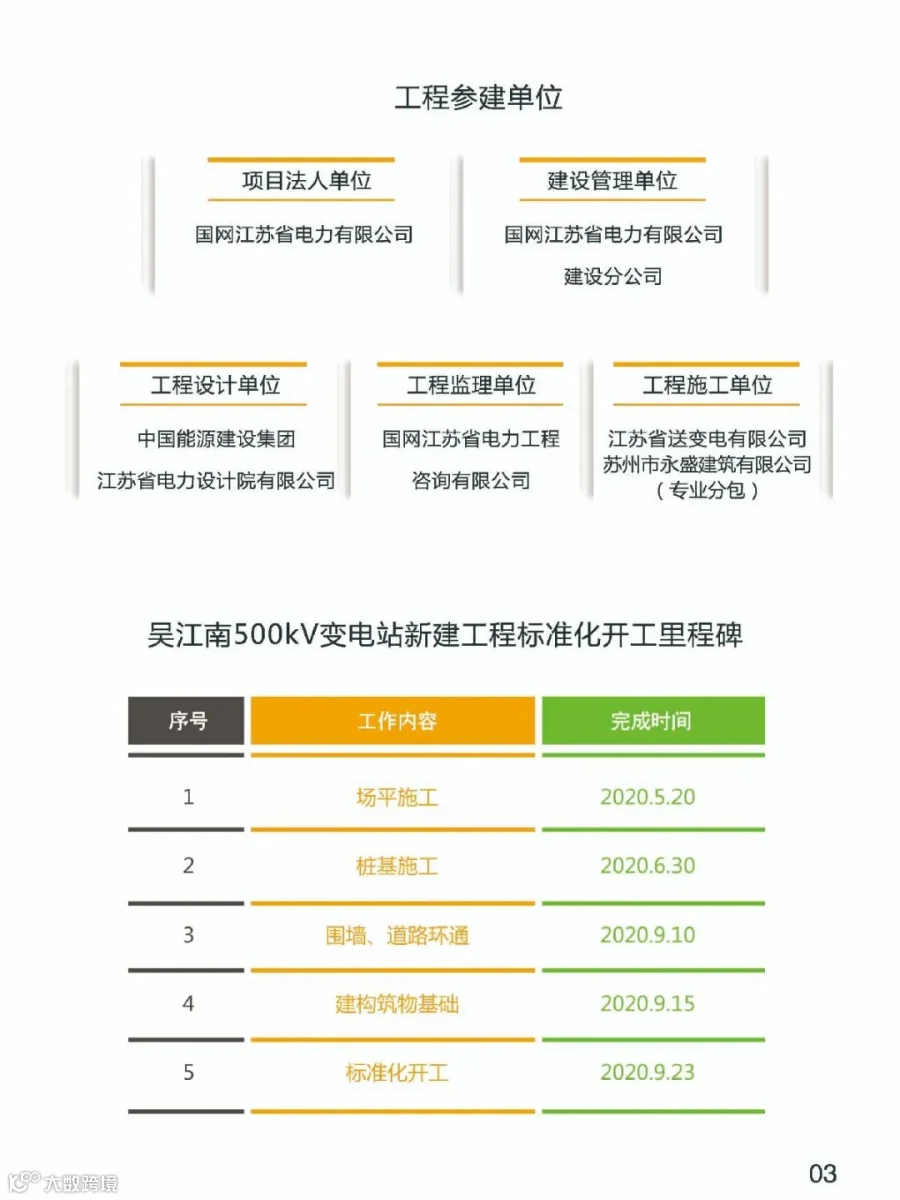

5月1日-5月20日,20天完成场地回填土约5万方,共计约2000车,平均每天运送土方超过100车次;

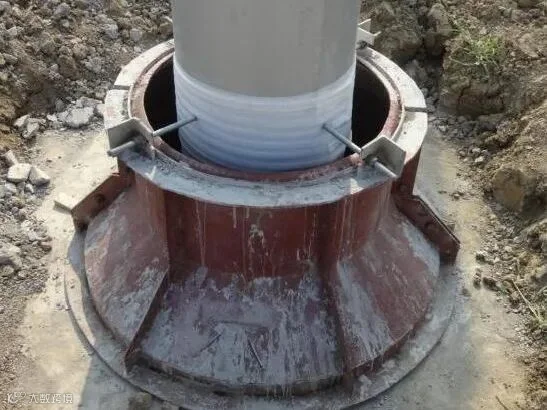

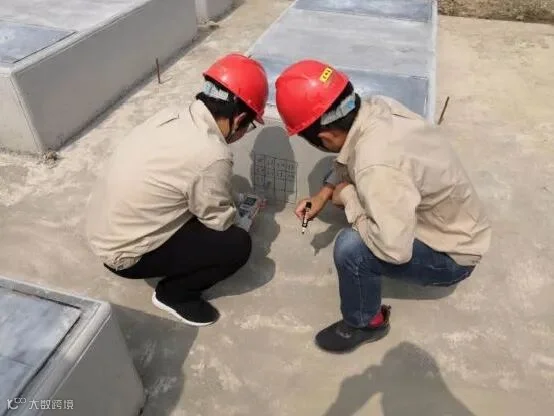

5月21日-6月30日,40天完成钢筋混凝土预制管桩约3万米,水泥搅拌桩10.5万米,5台水泥搅拌桩机24小时不间断施工、3台锤击桩机每日施工量超过1000m;

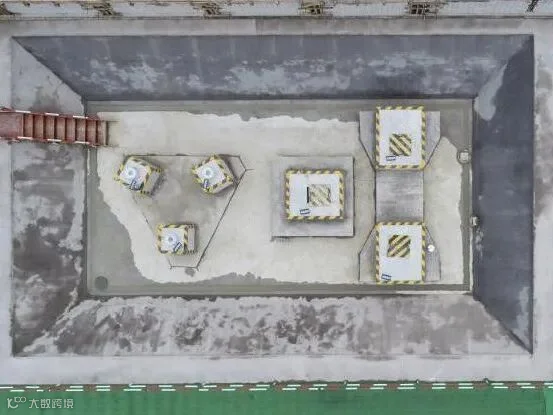

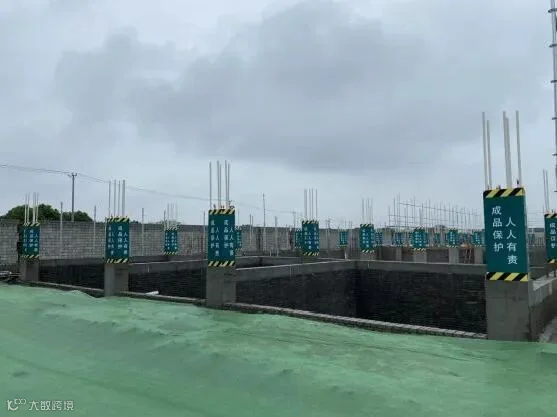

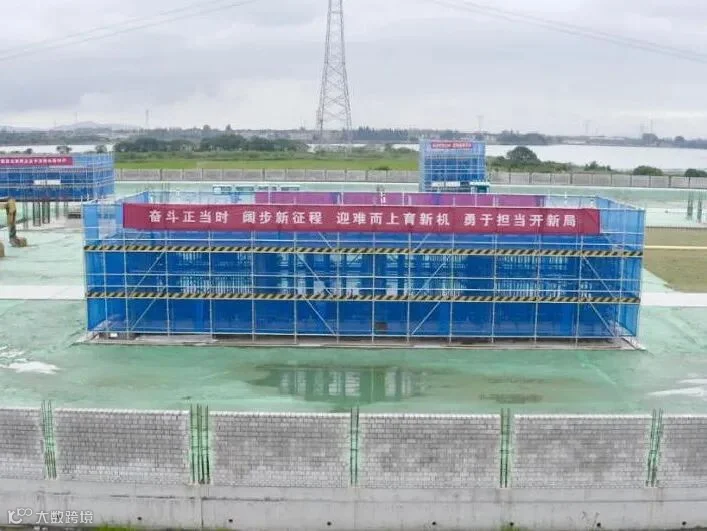

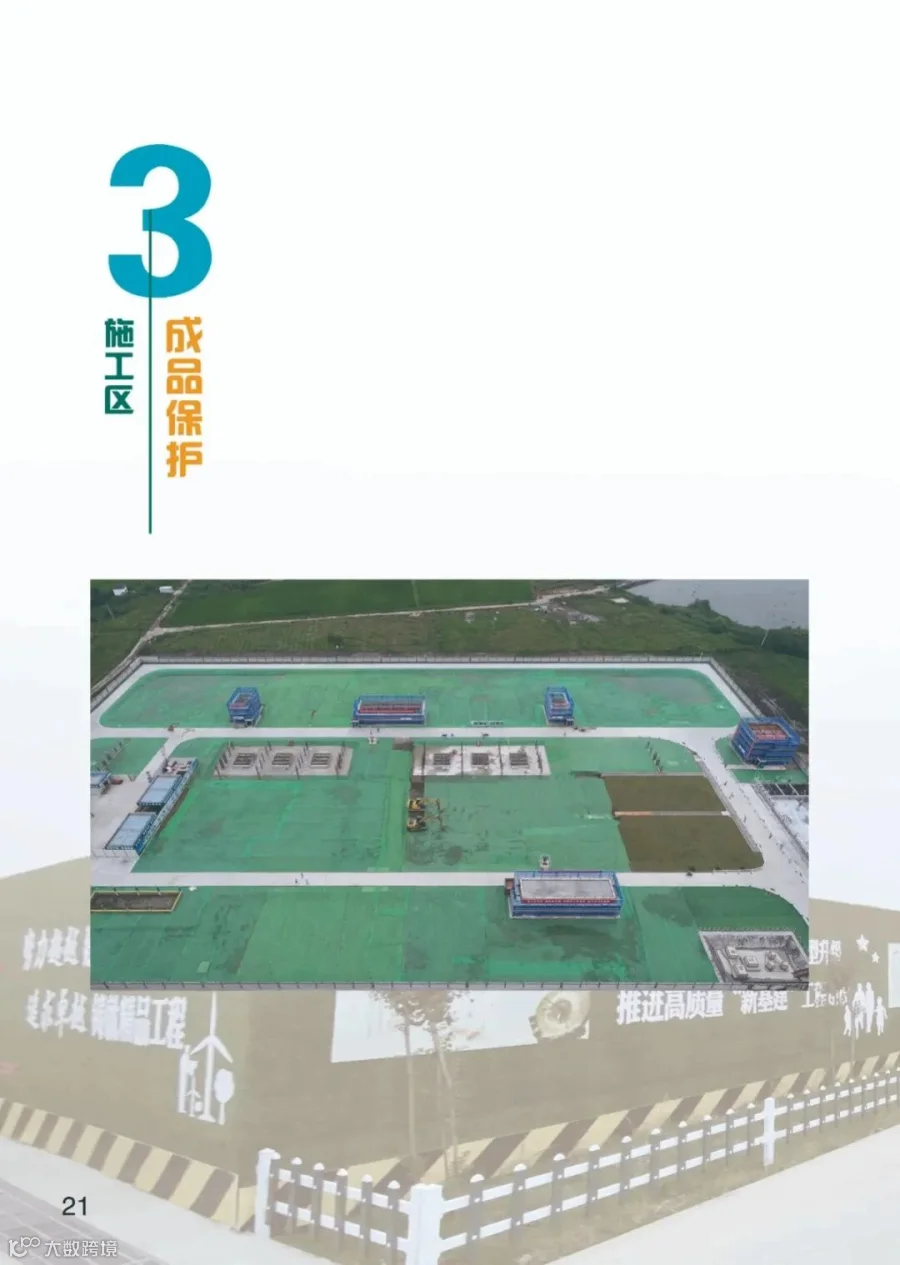

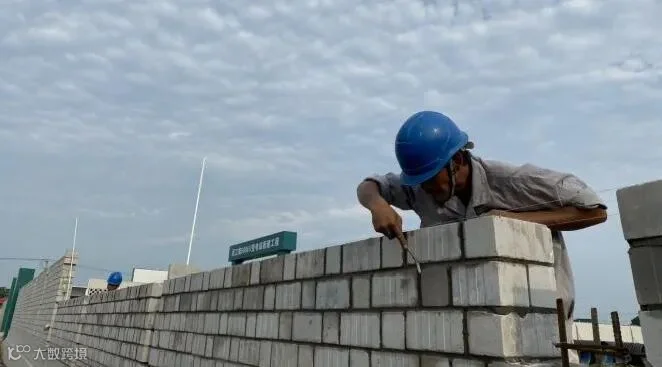

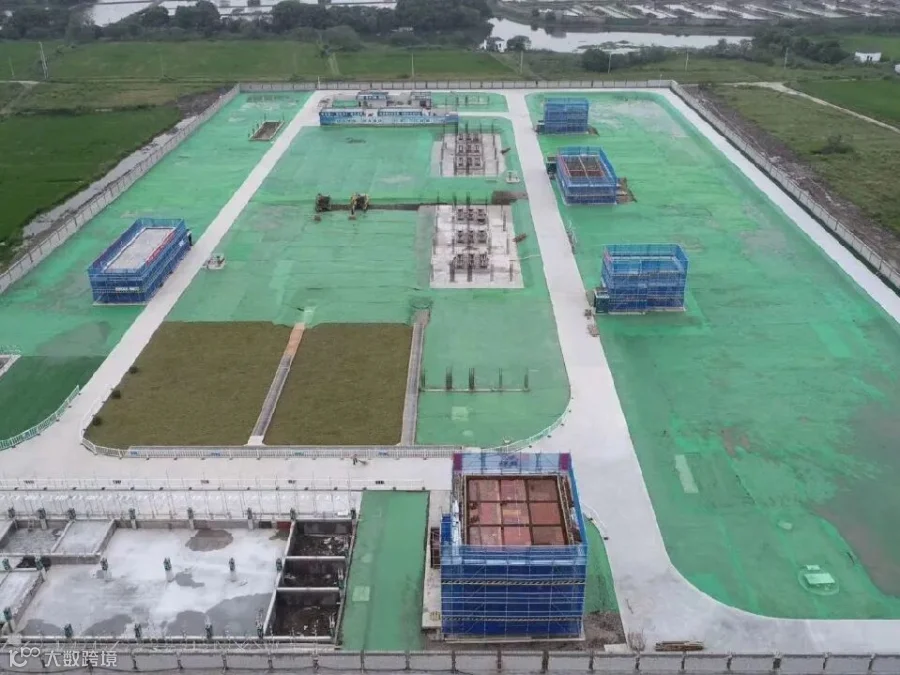

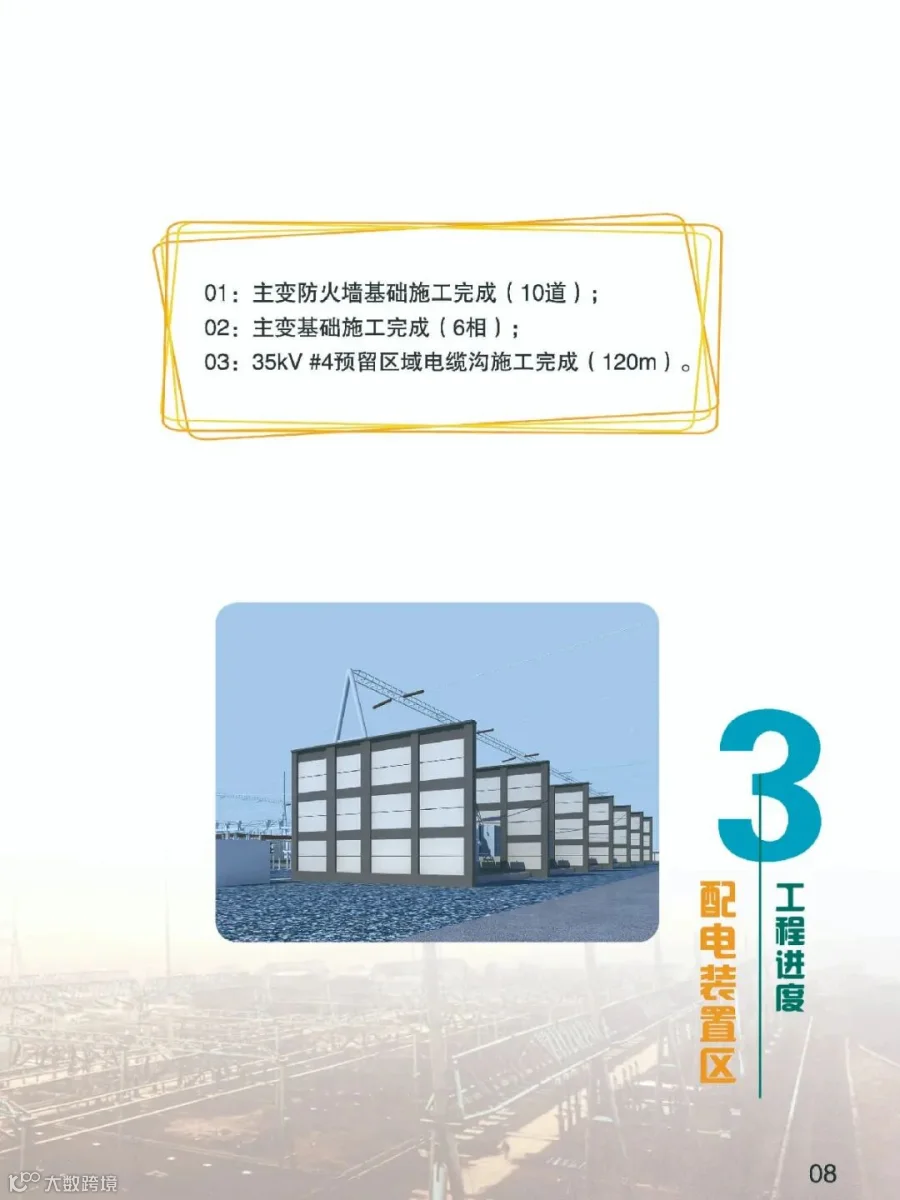

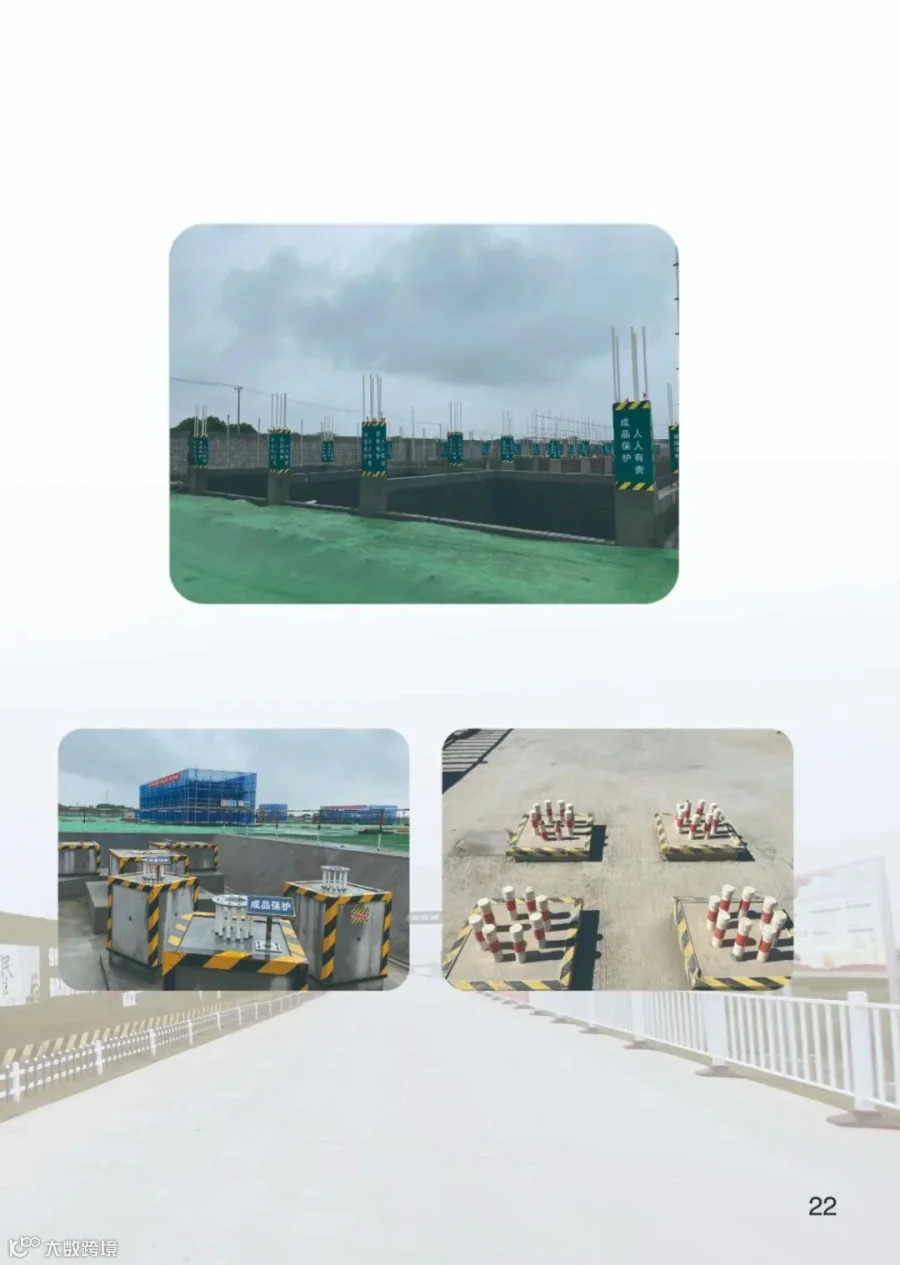

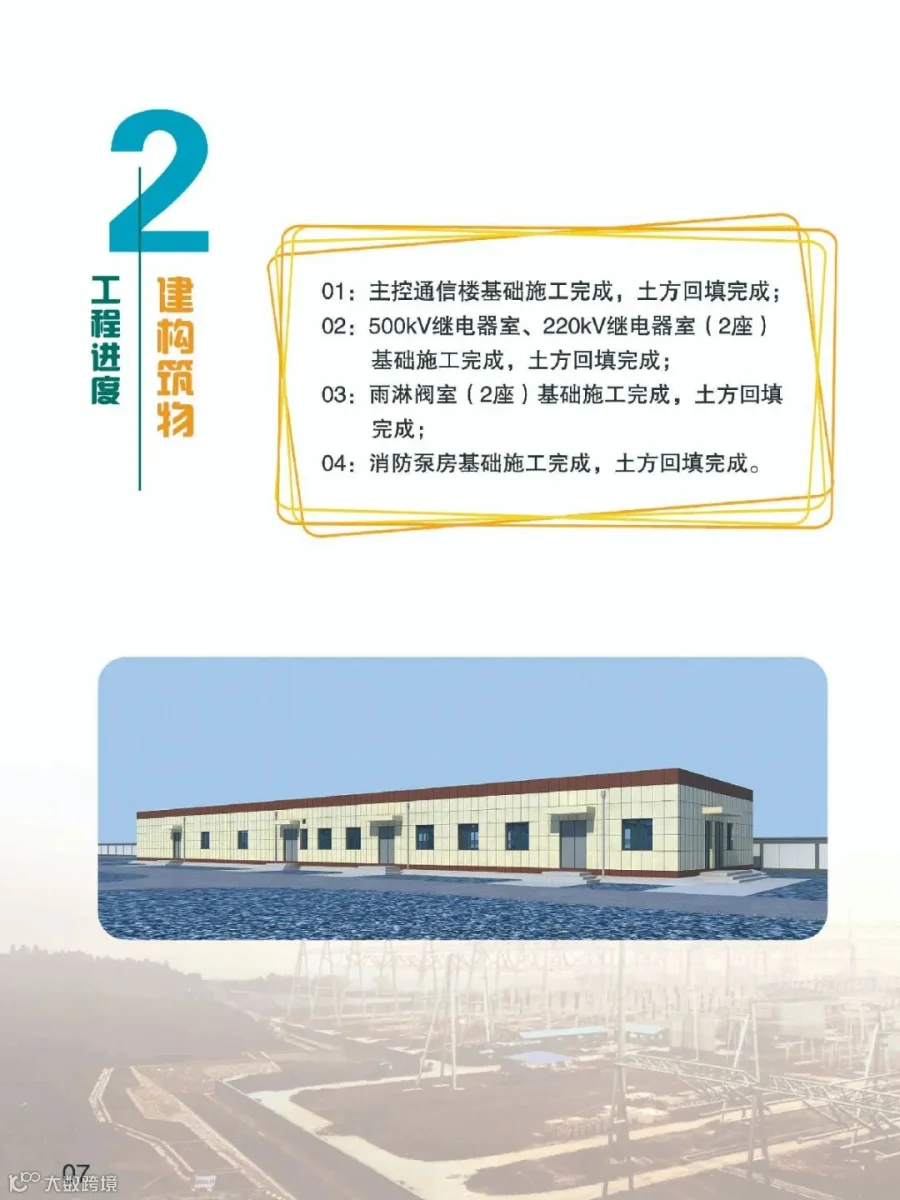

8月1日-9月15日,现场130名工程管理和施工人员坚守岗位,完成了全站挡土墙及围墙(760m)、站内外道路(1323m)、三个基坑工程,7座建构筑物基础,6相主变及10道防火墙基础施工。

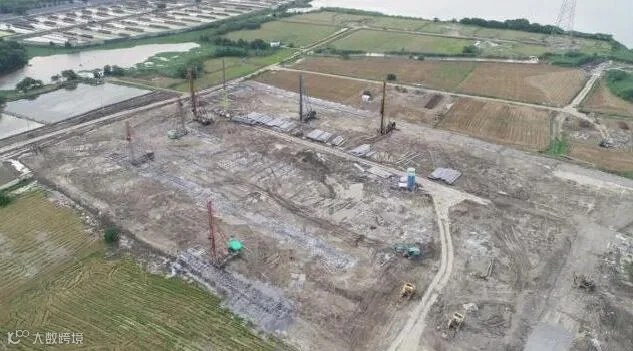

桩基施工
高温施工

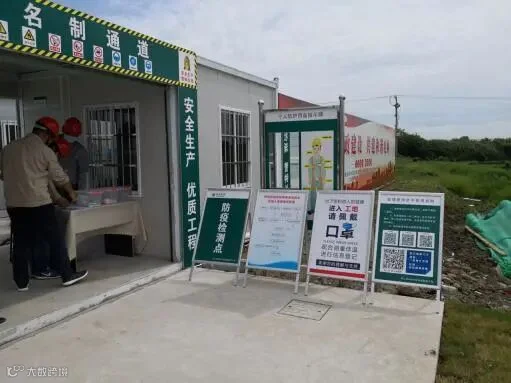

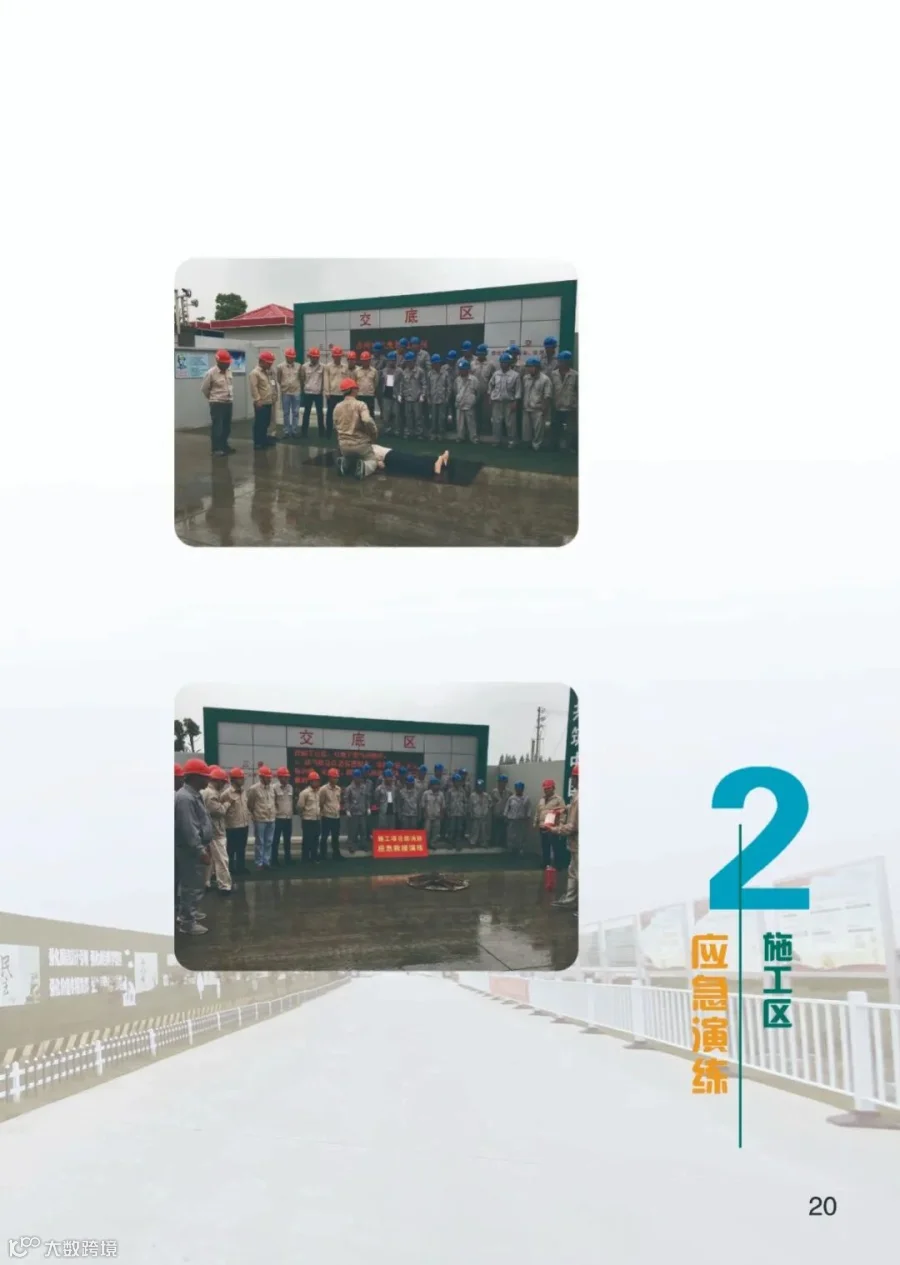

吴江南自开工以来始终将安全生产工作放在第一位,持续抓好疫情防控工作不放松,时刻确保本质安全措施落实到位,重视实体质量传承工匠精神。

工程创优目标:确保国家电网有限公司优质工程金奖,确保中国电力优质工程,争创国家优质工程奖。
公司要求:以国家优质工程奖标准打造“江苏样板”工程,为江苏公司在建设具有中国特色国际领先的能源互联网企业中当排头、做标杆“贴砖加瓦”。

吴江南小弟弟向公司优秀大哥哥看齐
奥利给~

配合业主及设计单位提前开展二次策划工作,明确二次策划清单,对建筑物外立面、道路及围墙分割、室内静电地板和地砖铺贴、墙面水电元件布置等进行二次排版。

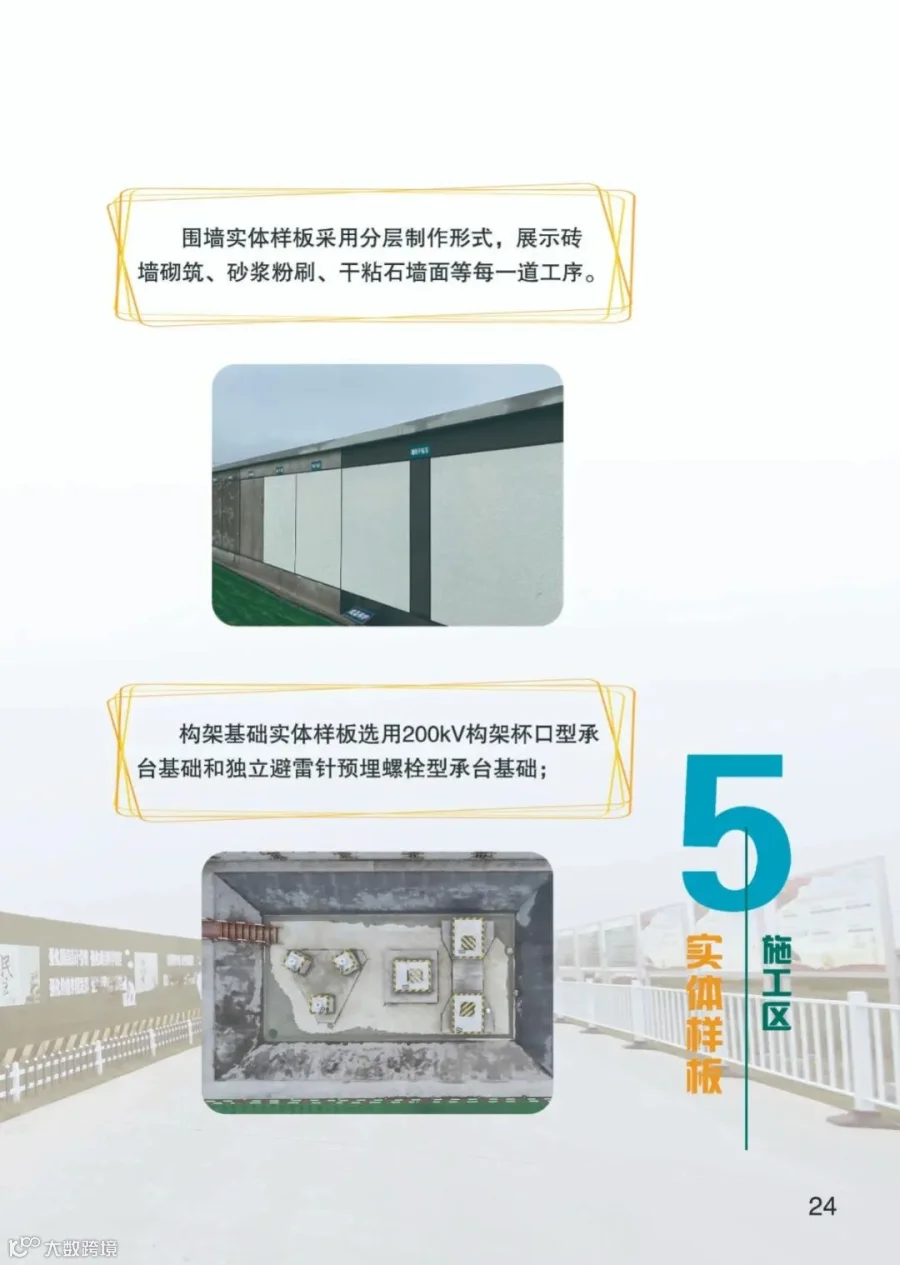

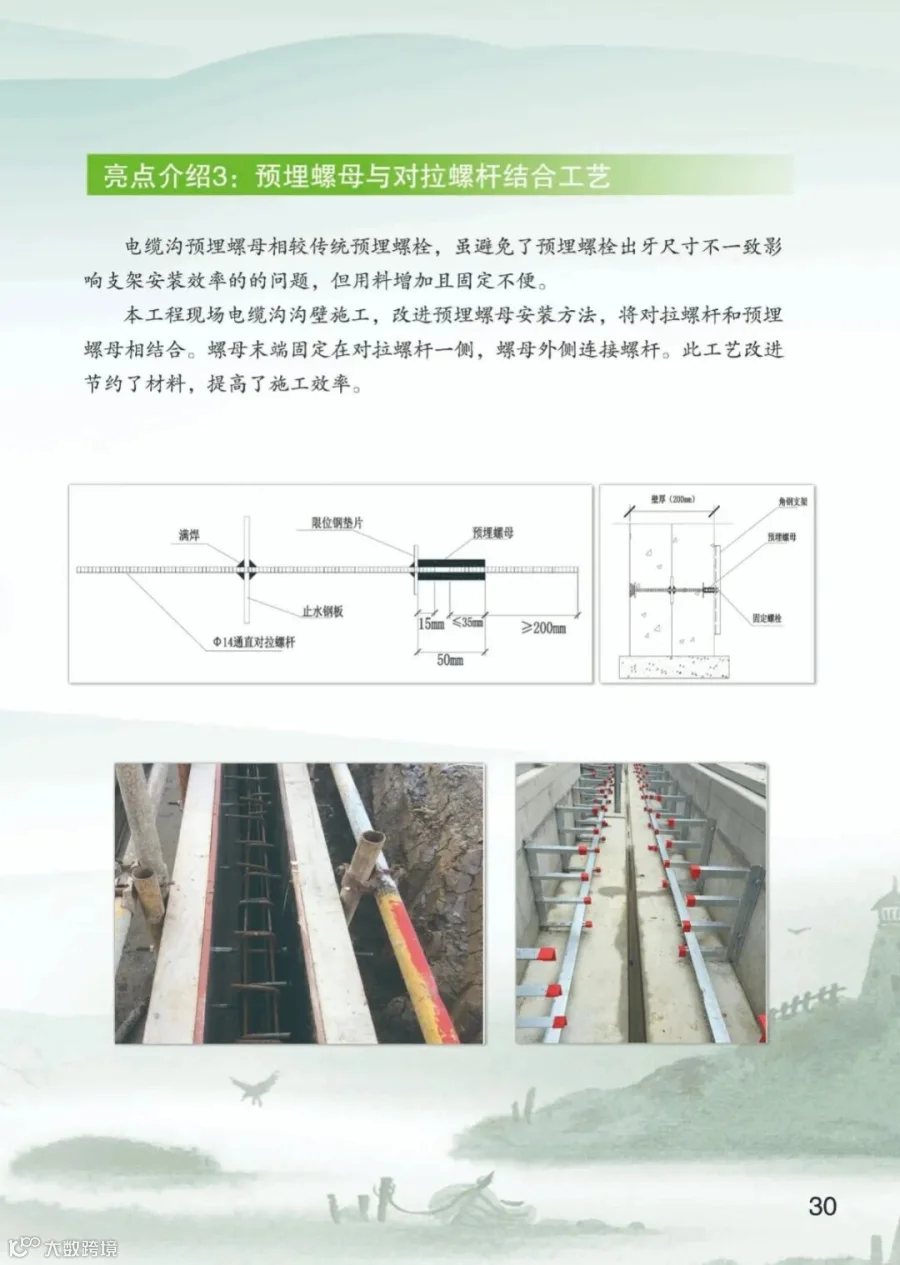

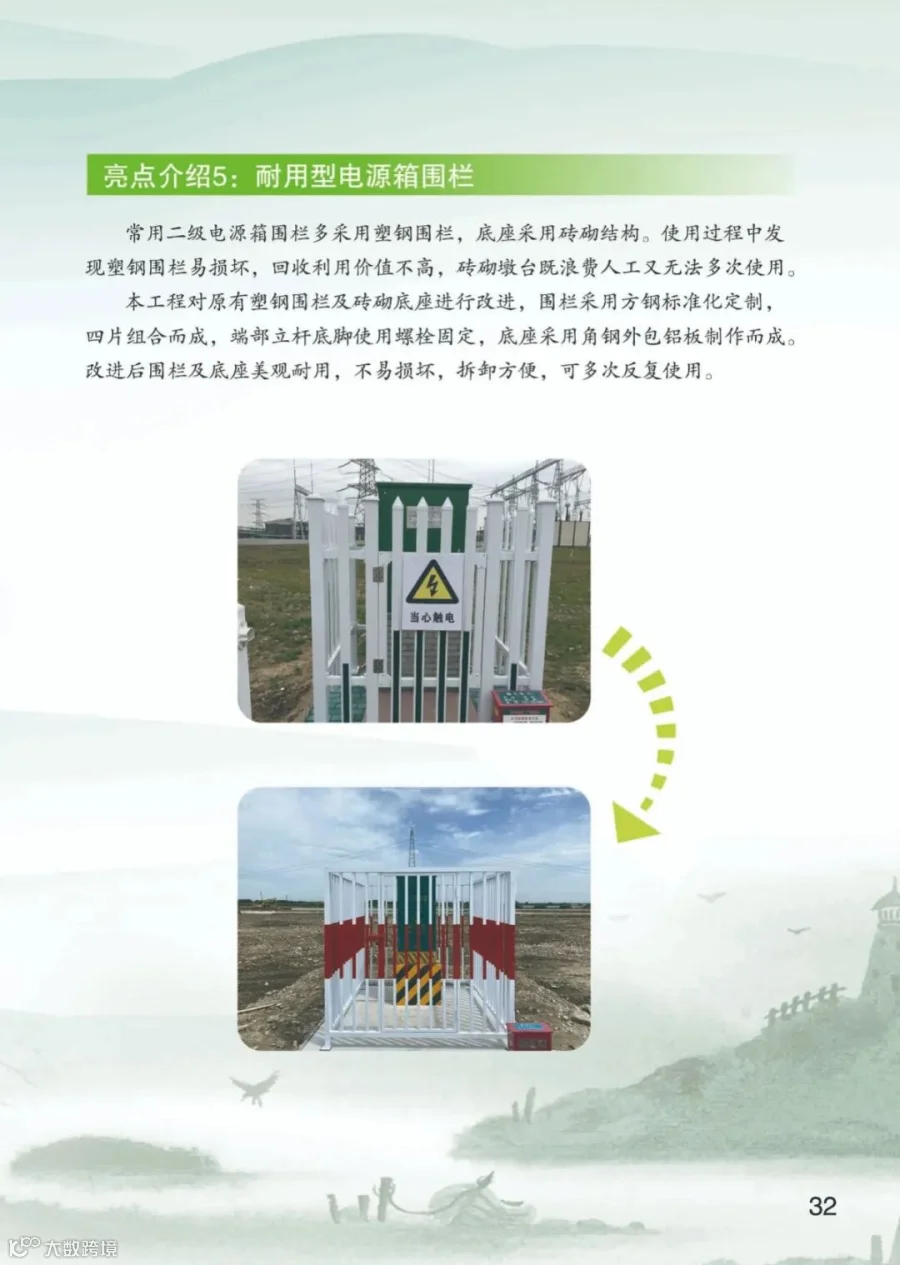

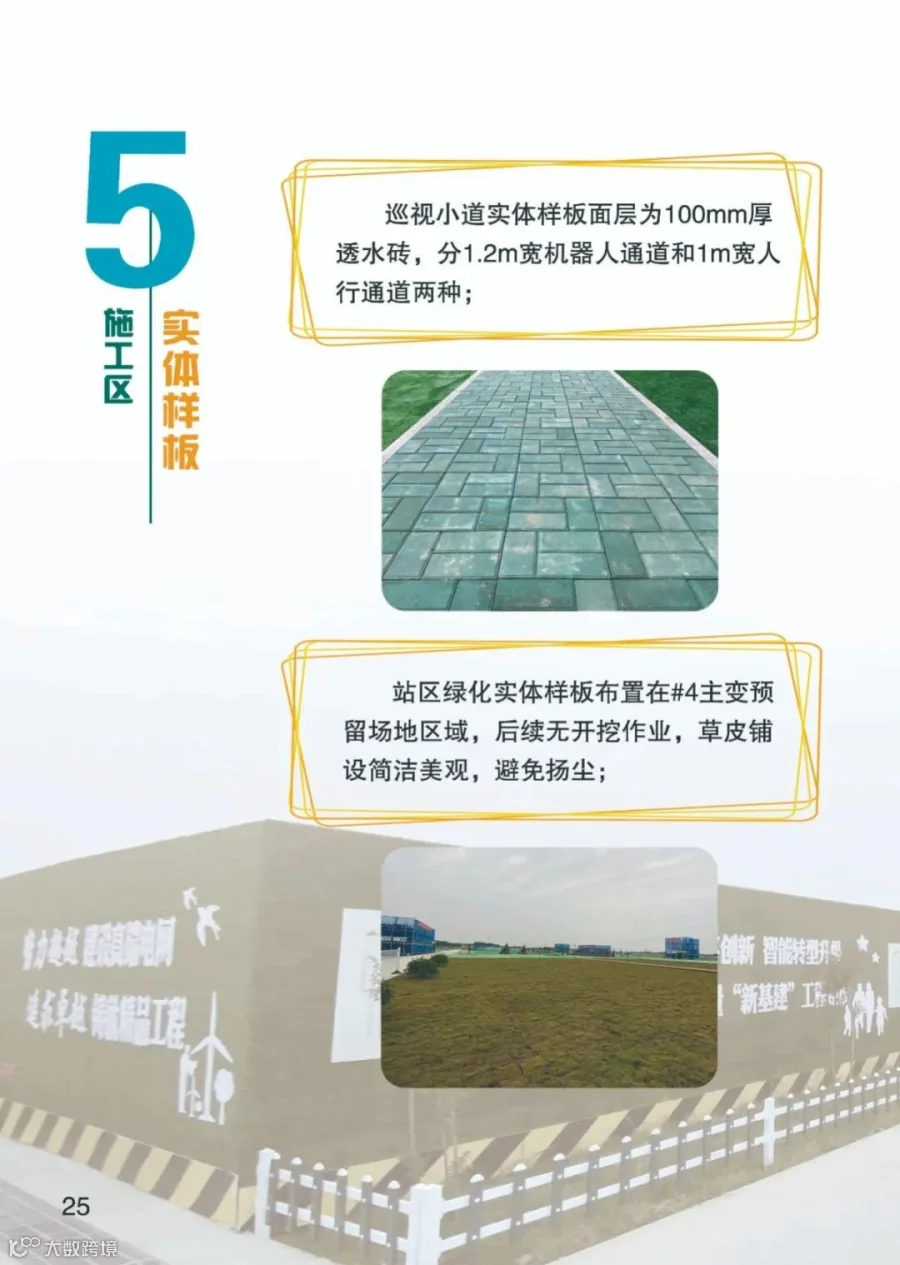

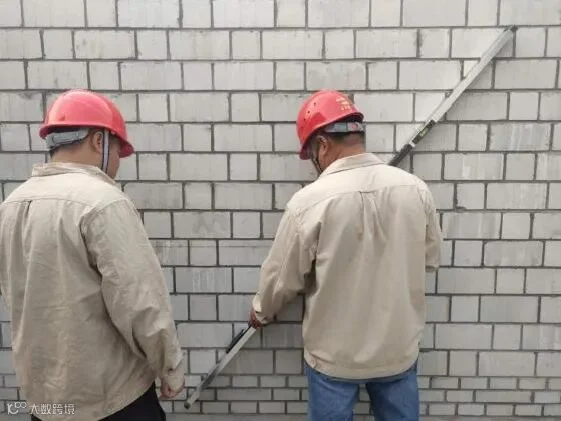

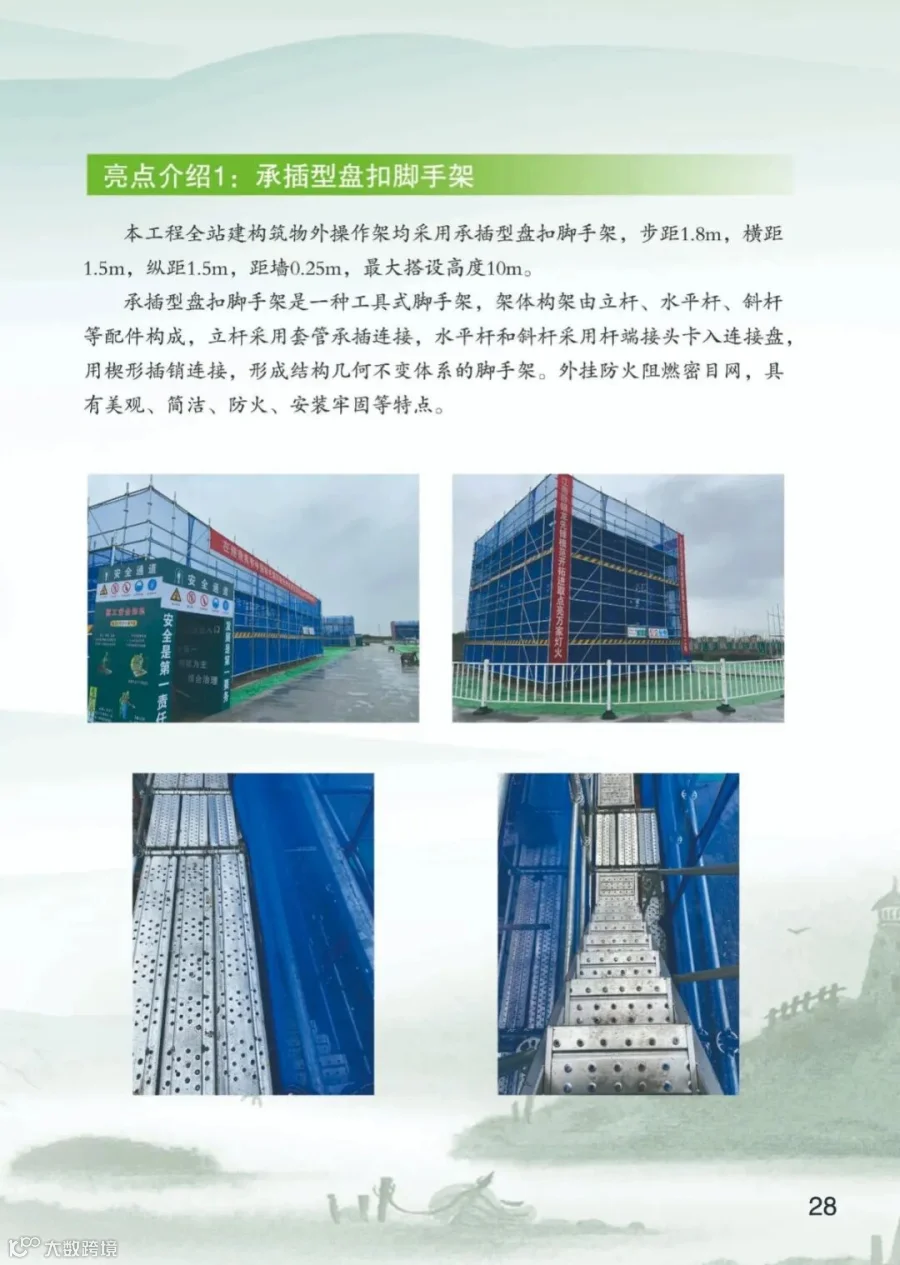

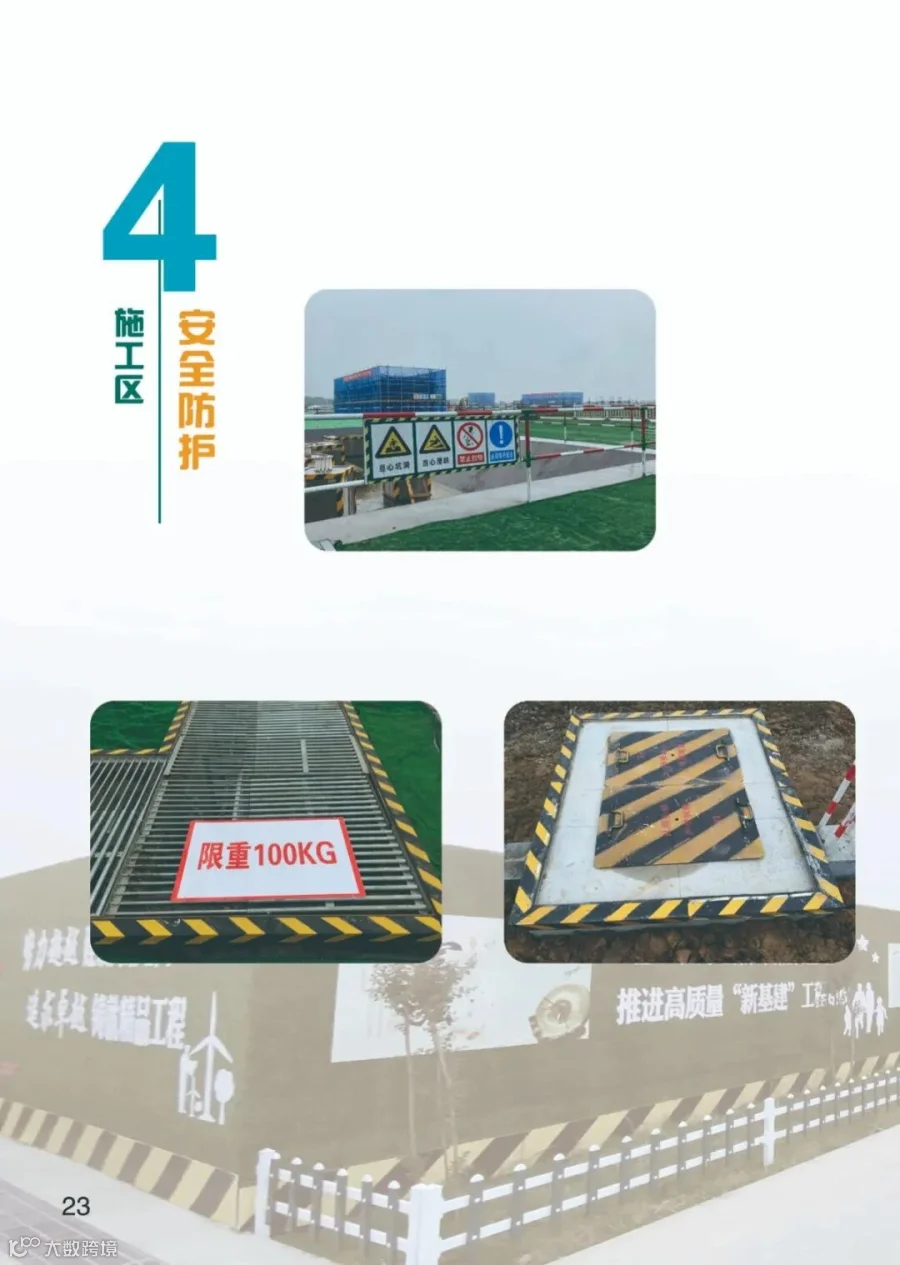

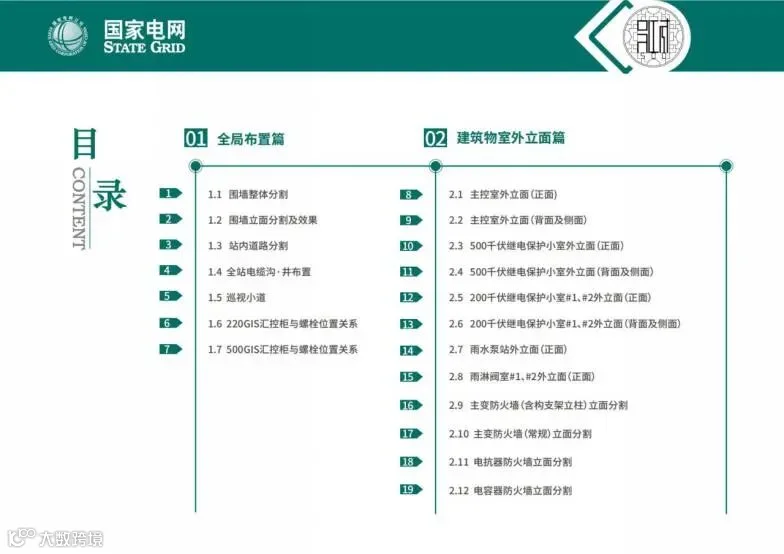

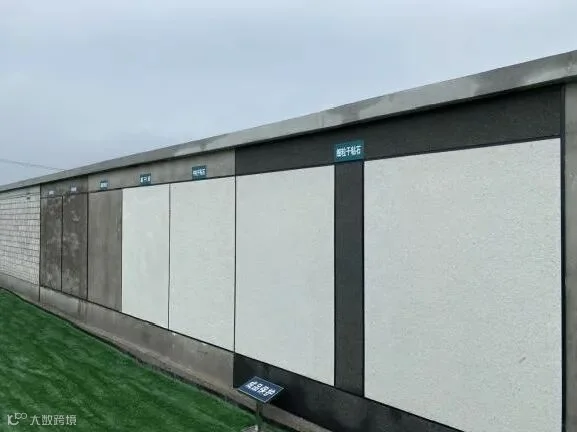

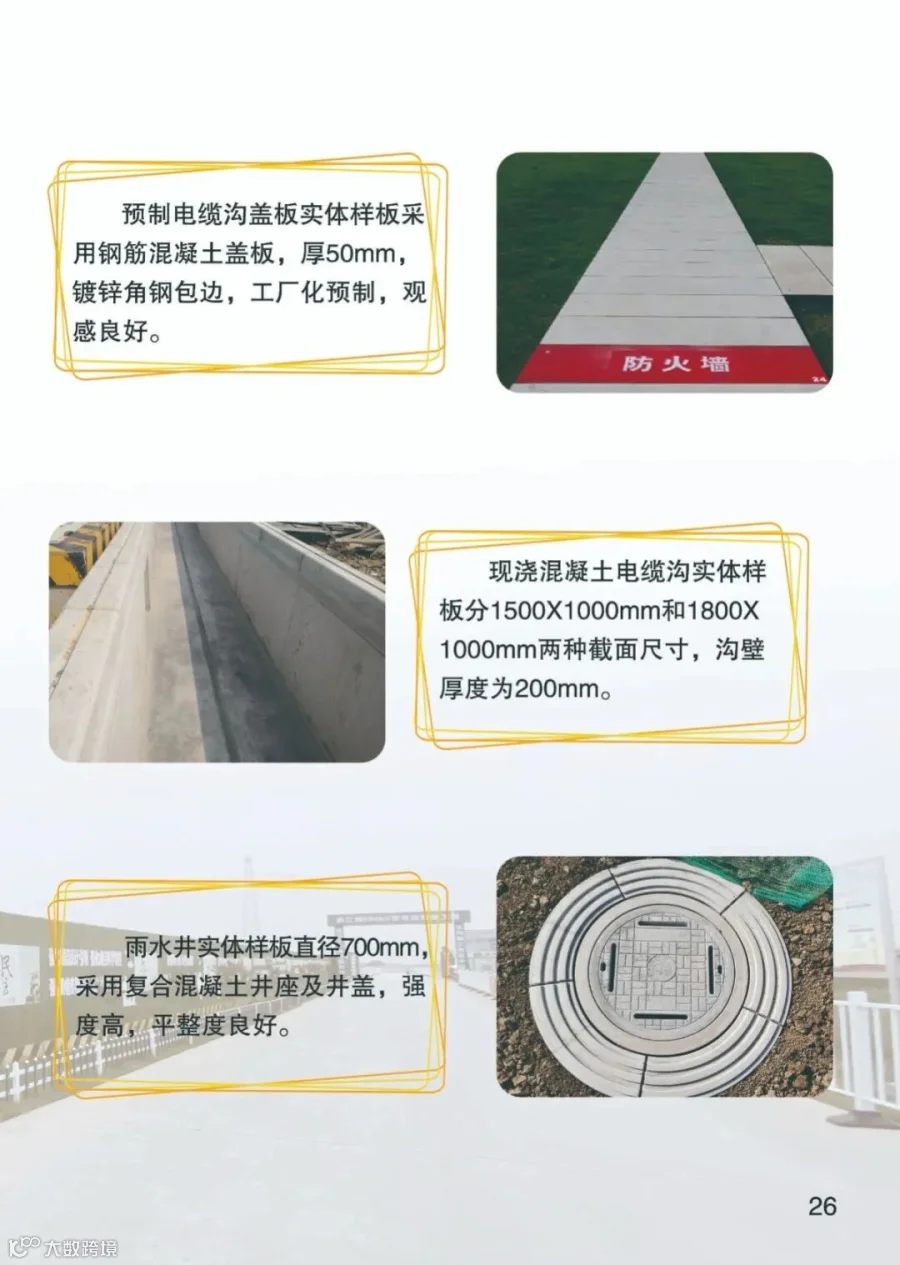

项目部全面梳理工程标准工艺清单,深化标准工艺应用要求,实行实体样板引路,提升工程质量和工艺水平,目前已完成构架基础、围墙砌筑及分层工艺、现浇混凝土电缆沟、巡视小道、预制电缆沟盖板、雨水井等实体样板。

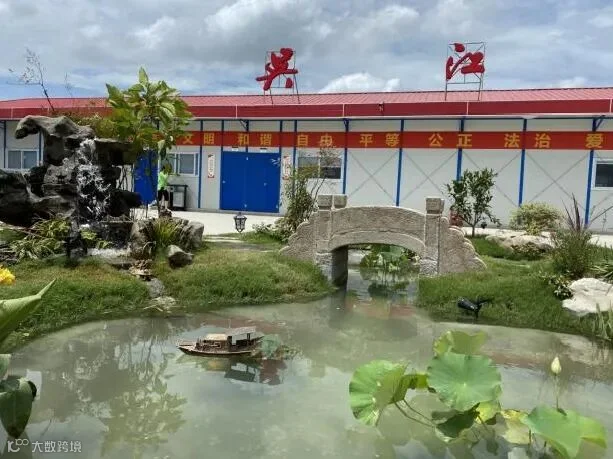

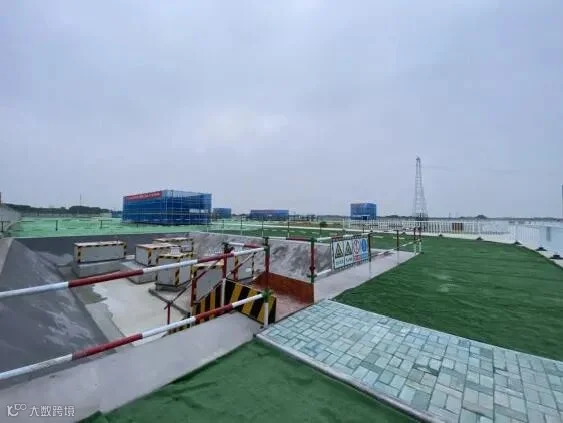

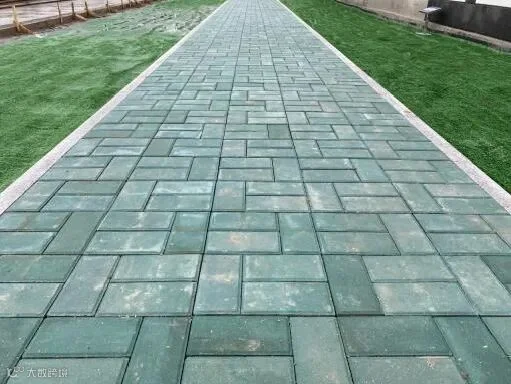

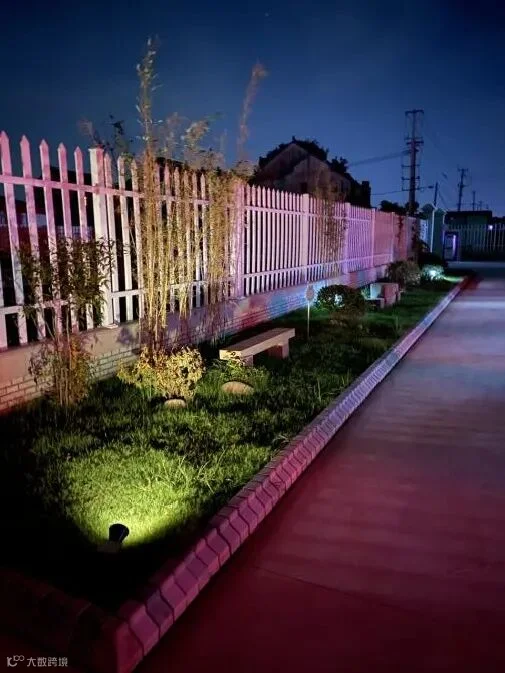

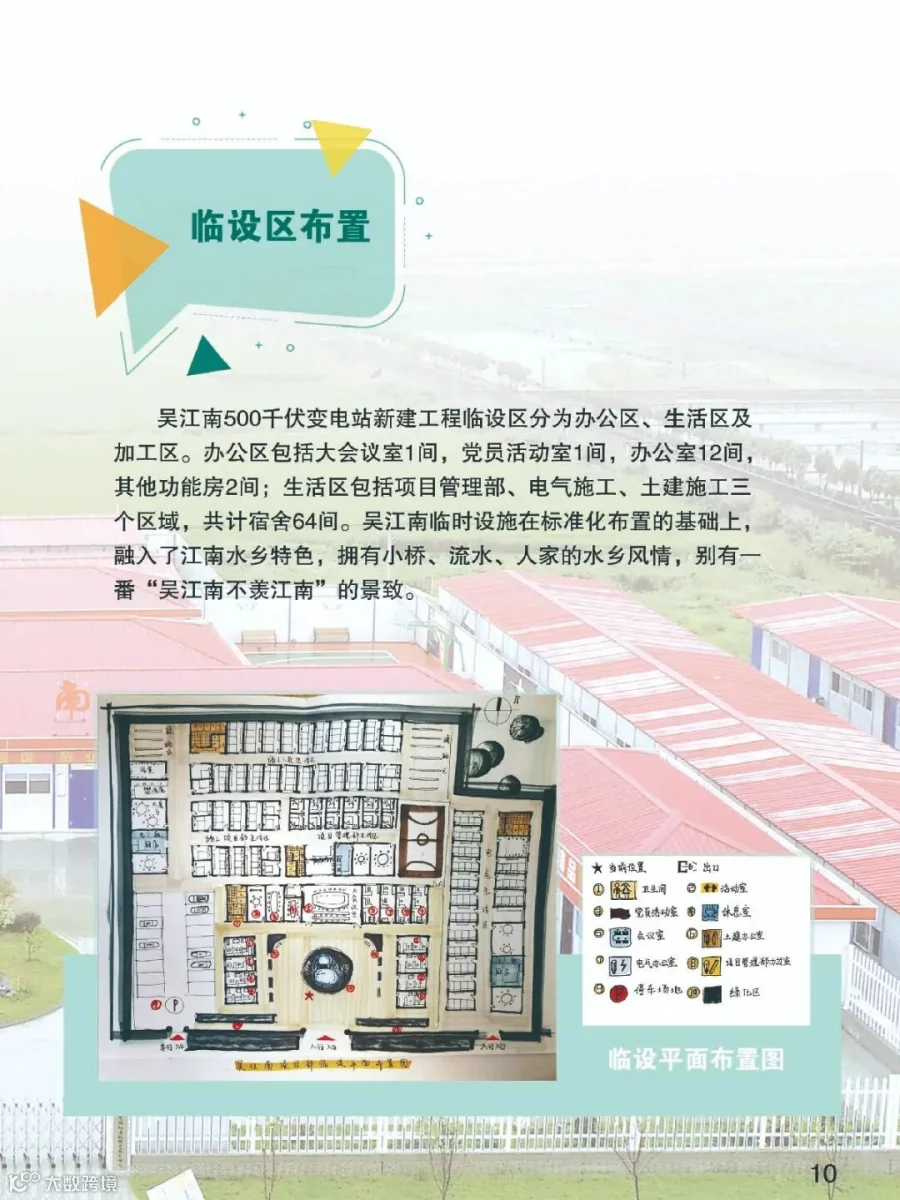

吴江南临时设施在标准化布置的基础上,融入了江南水乡特色,拥有小桥、流水、人家的水乡风情,别有一番“吴江南不羡江南”的景致。

吴江南logo设计灵感来源于江南古代窗棂

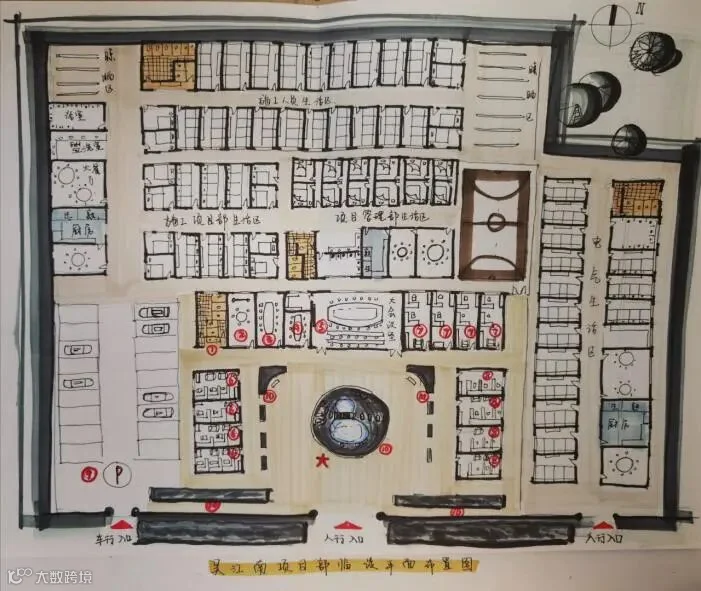

设计手稿

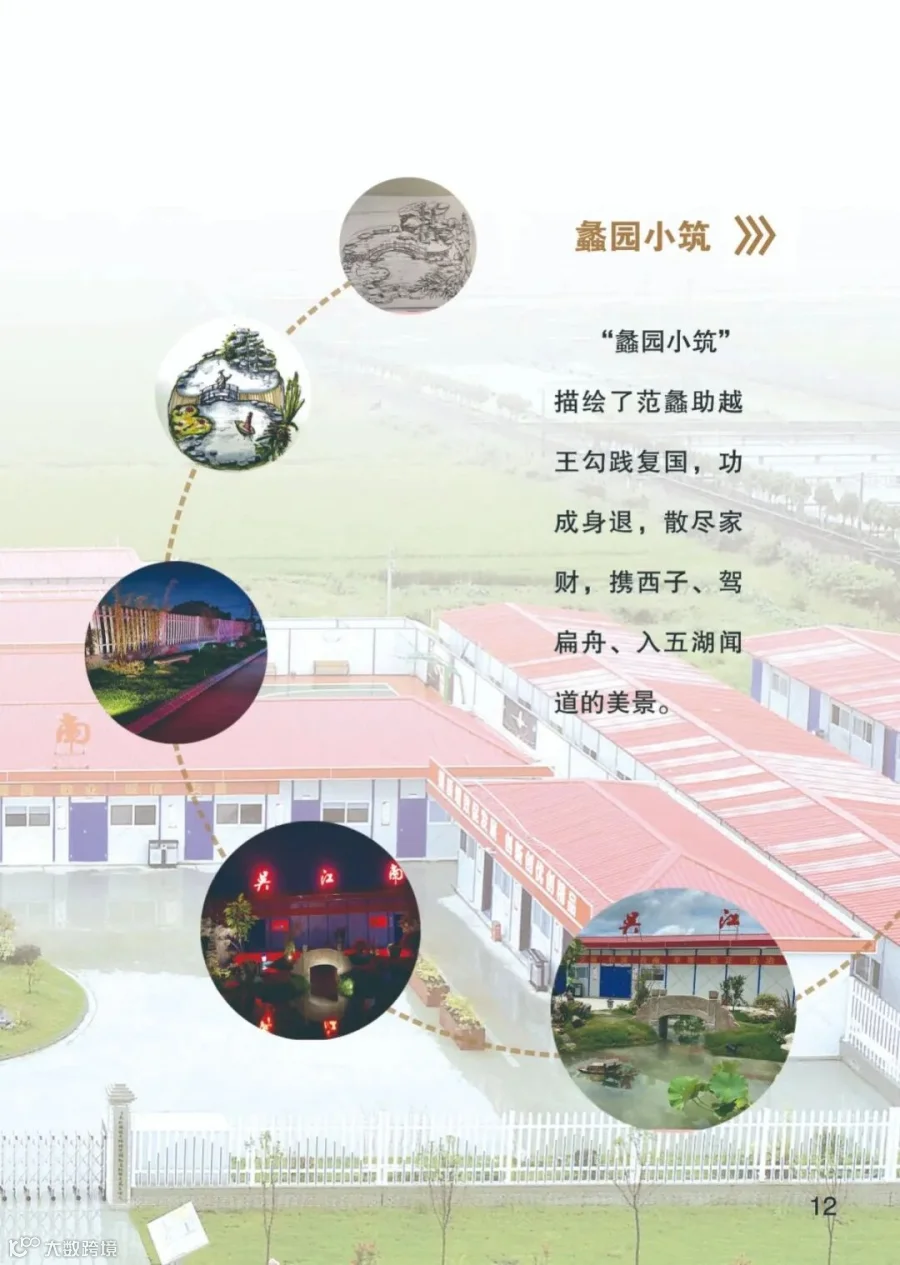

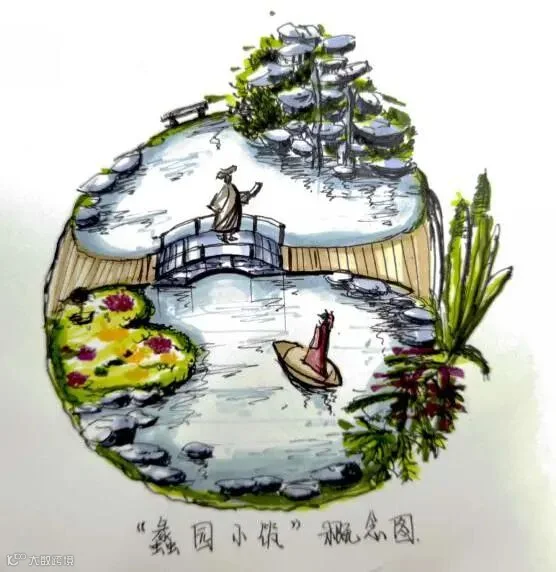

蠡园小筑绿化景观
灵感来源于范蠡助越王勾践复国,功成身退,散尽家财,携西子,驾扁舟,入五湖问道的美景。

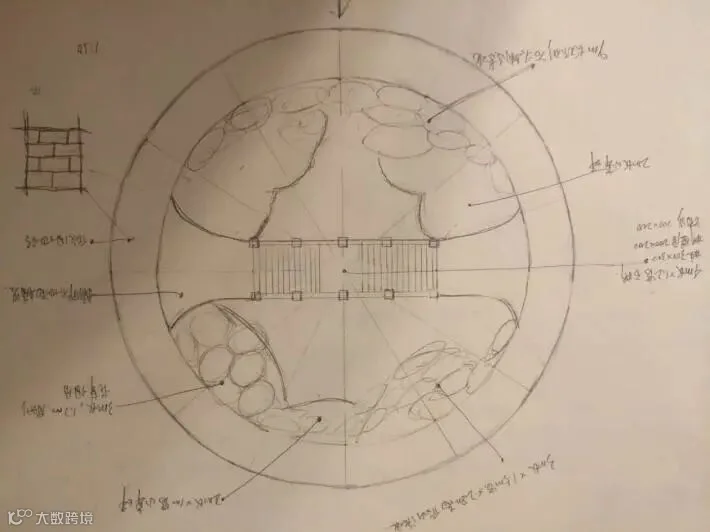

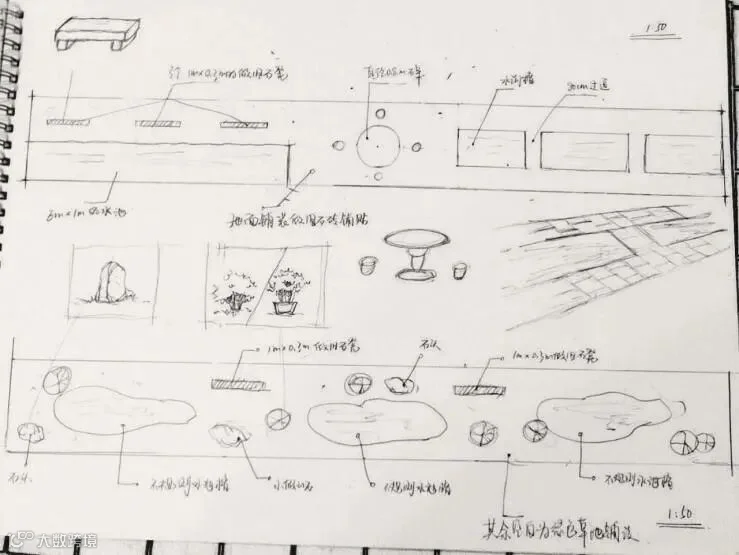

设计手稿

标准化开工成果汇报画册手稿

纪念品:沙漏


供稿:土建分公司 吴凯
