导读:空格7月17日,随着最后一段地线柱安装完成,1000千伏济南变1000千伏构架组立工作完成,同时刷新了山东省

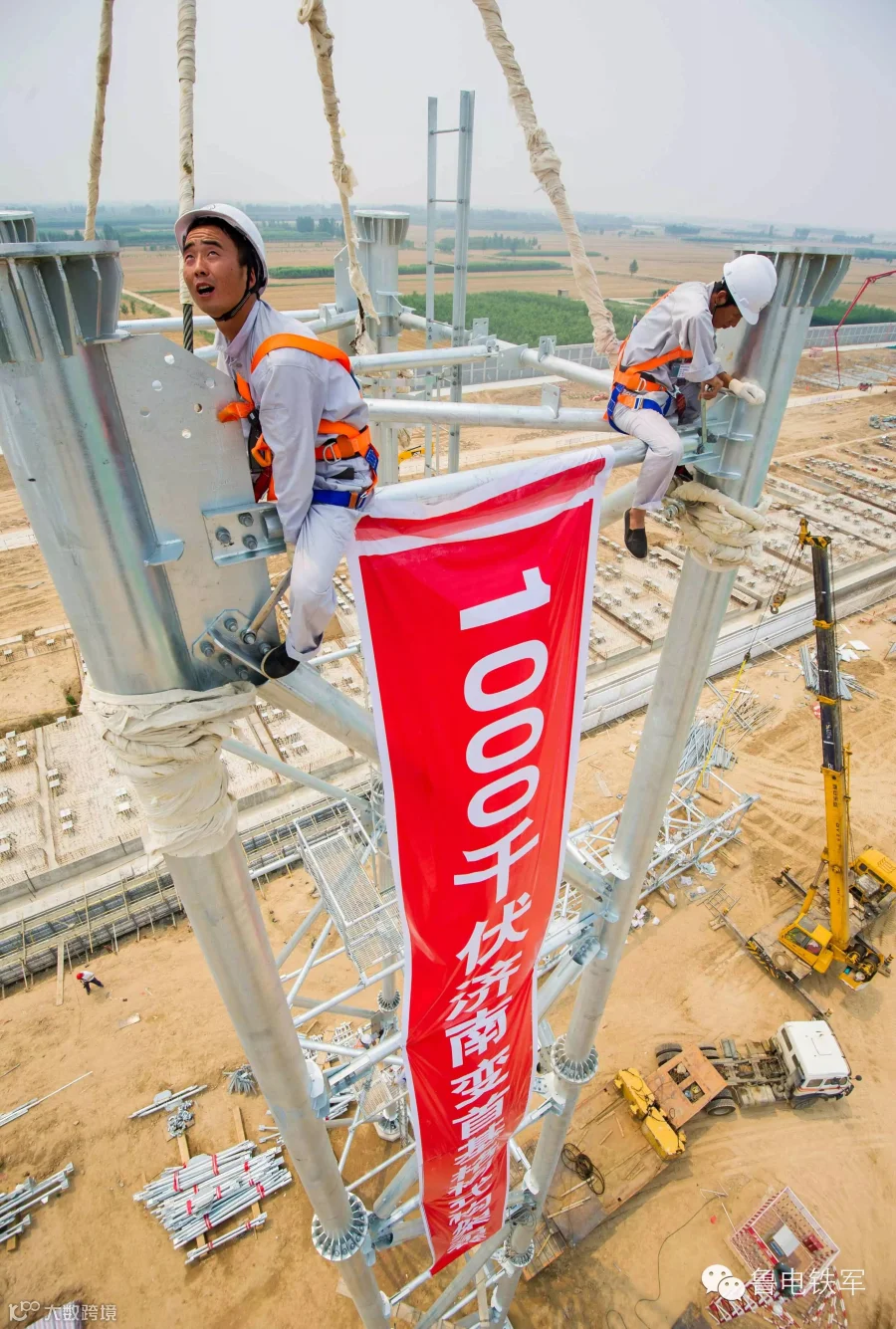

空格7月17日,随着最后一段地线柱安装完成,1000千伏济南变1000千伏构架组立工作完成,同时刷新了山东省变电站最高、最重构架的组立记录。

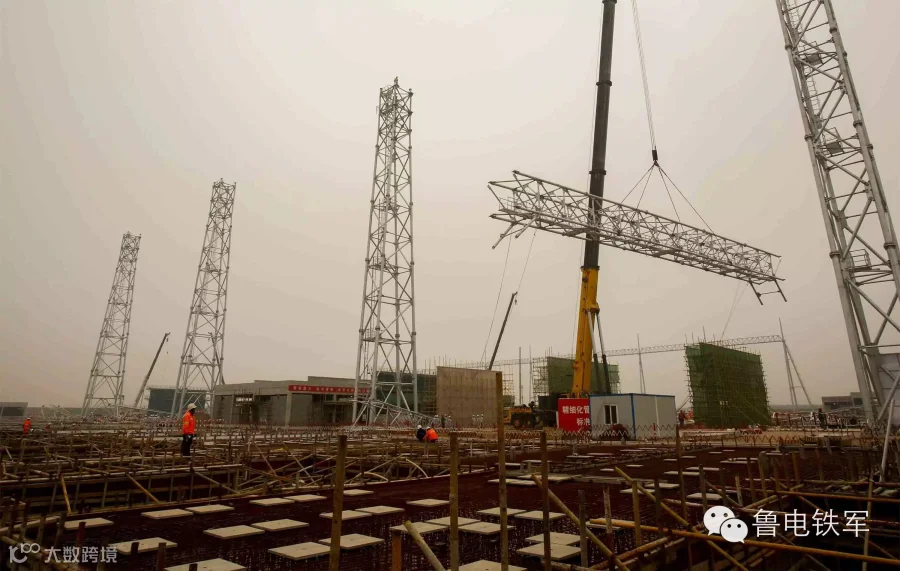

空格从6月17日首基构架吊装开始,项目部用时一个月完成了7柱构架柱、4榀横梁、钢材总重约389.03吨的安装工作。施工过程中,项目部从现场实际情况出发,制定了详细的施工方案,严格落实安全文明施工措施,现场负责人和安全员实时监控作业情况,保证安全措施可靠有效。

空格施工正值三伏天,项目部在做好防暑降温措施的同时,根据现场温度实时调整工作时间和工序。他们严格按照标准化施工手册进行施工,将施工环节和工序细化,制作3D动画模拟施工过程,明确交底内容,直观阐述施工重难点。

空格安装工作完成后,质检工作立刻展开。通过对照图纸和相关标准,项目部把好施工质量关,严格贯彻高标准严要求,不放过任何一个质量点,确保了组立构架施工高质量完成。(李翔 田世超)
