12月3日3时30分,变电分公司承建的500千伏鲁中变电站扩建工程正式投入运行。
该工程于3月15日开工,本期扩建莱鲁Ⅰ线、莱鲁Ⅱ线两个HGIS设备间隔,施工涵盖土建、一次安装、二次安装、高压试验、保护调试及通信设备安装调试等工序。

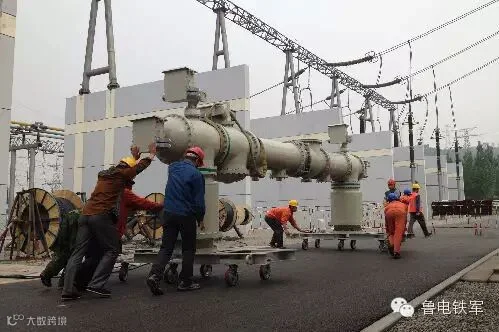

施工期间,项目部克服了夏季、雨季对施工造成的不利影响,加强现场施工安全质量管控。项目部自主研发的“可调式多功能设备输送车”,有效消除了因进场设备体积质量大、距离带电体距离近等安全隐患。变电分公司认真落实到位监督责任,积极协调各方,确保了扩建施工顺利送电,施工质量得到了业主及监理单位的一致好评。

工程投运后,将进一步优化山东电网网架结构,提高莱芜电厂能源输送能力,为莱芜地区的经济及工农业生产发展提供有力的电源支持。(傅尧 张保民)
