导读:构架方案一次通过国网公司审查2015年5月20日该方案的编写填补了山东省交流特高压变电站构架组立方案的空白。
构架方案一次通过国网公司审查
2015年5月20日
该方案的编写填补了山东省交流特高压变电站构架组立方案的空白。

第一道防火墙浇筑完成
2015年5月21日
,其主变防火墙是目前省内体量最大的主变防火墙。公司首次在特高压变电站建设中应用了“自支撑组合大钢模板浇筑清水混凝土防火墙”方法和一次性浇筑工艺,在施工技术和工艺上创造了两个“全国首次”。

首批架构到场
2015年5月25日
项目部十分重视构架
质量
和到货工作,多次派专业人员前往构架厂家进行试组装检验和实地查看。

主控通信楼主体施工完成
2015年6月2日
浇筑工作从6月1日晚上开始,每小时浇筑14方混凝土,经过连续10个小时的奋战,于6月2日早晨圆满完成封顶浇筑工作。

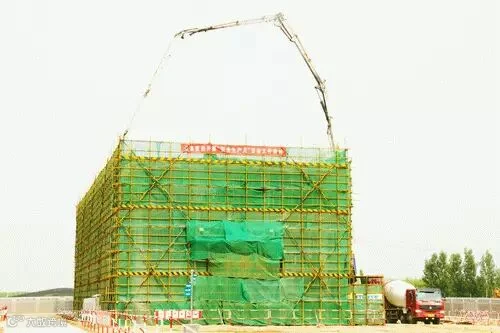

备件库封顶
2015年6月14日
备品备件库是
济南
变单层最高、
长度
最长的建筑物。现场几十台各类机械、车辆在站内同时施工,保质保量完成了施工任务。

转入电气安装
2015年6月17日

济南变构架由7根构架柱和4榀横梁组成,钢材总重约389.03吨。其1000千伏构架的高度、长度、重量均创山东电网之最。
首根横梁吊装

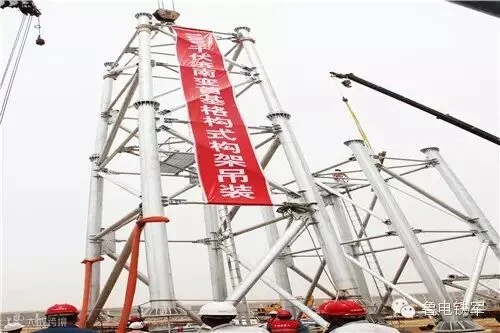

2015年7月6日
上午11时56分,锡盟—山东特高压工程济南变电站1000千伏构架第一榀横梁顺利吊装就位,标志着“山东电网第一梁”吊装取得圆满成功。
构架组立安装完成
2015年7月17日
项目部严格按照标准化施工手册进行施工,将施工环节和工序细化,制作3D动画模拟施工过程,明确交底内容,直观阐述施工重点和难点。
完成主变防火墙施工
2015年8月11日
济南变防火墙是省内特高压变电站首次使用自支撑组合大钢模板工艺的清水混凝土防火墙,高度为10.7米,长度为17.9米,墙厚度为400毫米,单面墙混凝土用量为76.9方。
【声明】内容源于网络
0
0
山东送变电公司
展示山东送变电工程有限公司工作业绩,电网建设新进展,传递工作动态,传播正能量。
内容
1282
粉丝
0
关注
在线咨询
山东送变电公司
展示山东送变电工程有限公司工作业绩,电网建设新进展,传递工作动态,传播正能量。
总阅读
327
粉丝
0
内容
1.3k
