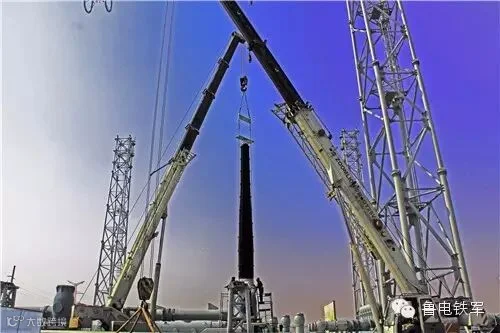

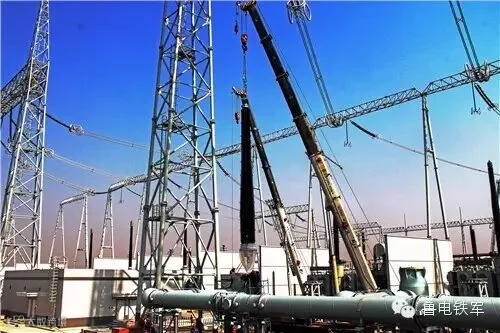

2月27日,1000千伏济南变完成GIS1号主变侧套管吊装工作。
本次吊装的套管长度约13.5米,重量约6吨,顶部离地面高度约为17米,底部工装距离套管顶部10.5米。

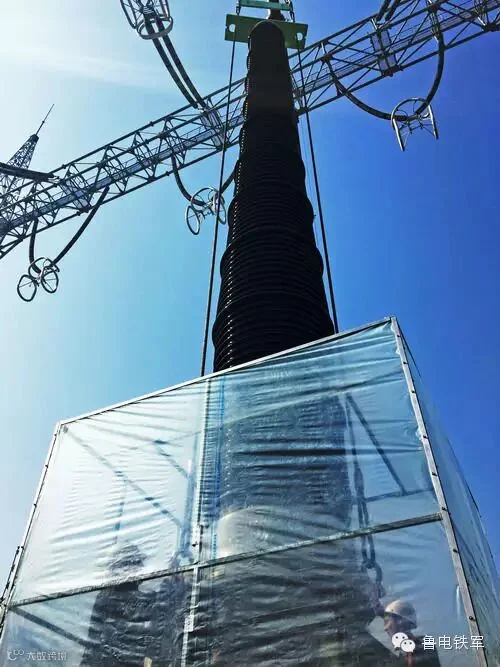

套管底部及GIS对接口要用临时防尘帽防尘。套管吊起后,下端对接面清理时加装了清理防尘棚,完成后又进行了防尘包扎。对接时同样保持防尘条件,直到完成对接工作。
