巴州~铁干里克750千伏线路工程


3月6日-3月8日,国网新疆省电力公司对公司承建的巴州~铁干里克750千伏线路工程开展电网建设复工安全督导检查。通过对人员准入资料等文件进行检查,检查组一致认为近期现场基本安全可控,满足工程复工条件。

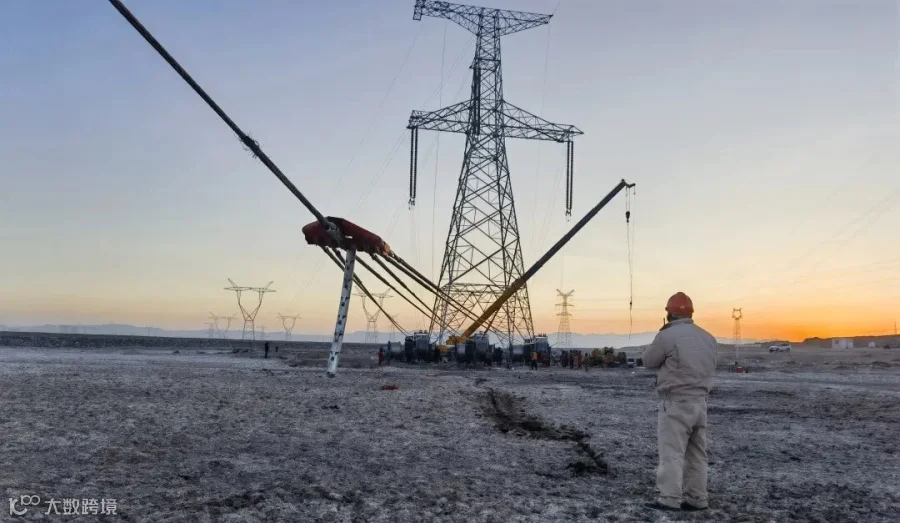

该工程已全面进入架线阶段,项目部正全力做好人员、物资、机具的入场和协调工作,压降跨越电力线路的风险,保障架线作业按照排定好的计划顺利推进。


2

川渝1000千伏特高压交流工程

天府南~铜梁1000千伏线路工程(25标)

川渝施工项目部在关键岗位人员到位后迅速召开了复工收心会,组织开展“安全学习周”、应急演练等工作,增强了复工收心的效果。

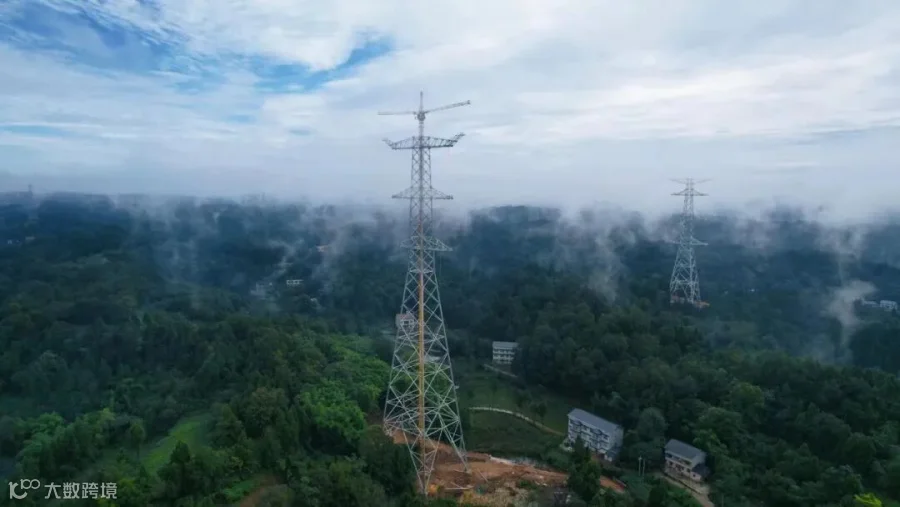

目前,川渝线正处于立塔架线的高峰期,施工项目部在确保安全、质量和环水保的前提下,大力推进工程建设,全力打造全国首条1000千伏交流特高压双回路钢管塔基础、立塔、架线全机械化施工工程。


3

渝北换流站

2月26日,经业主项目部、监理项目部验收通过,渝北±800千伏换流站工程土建A包正式复工。

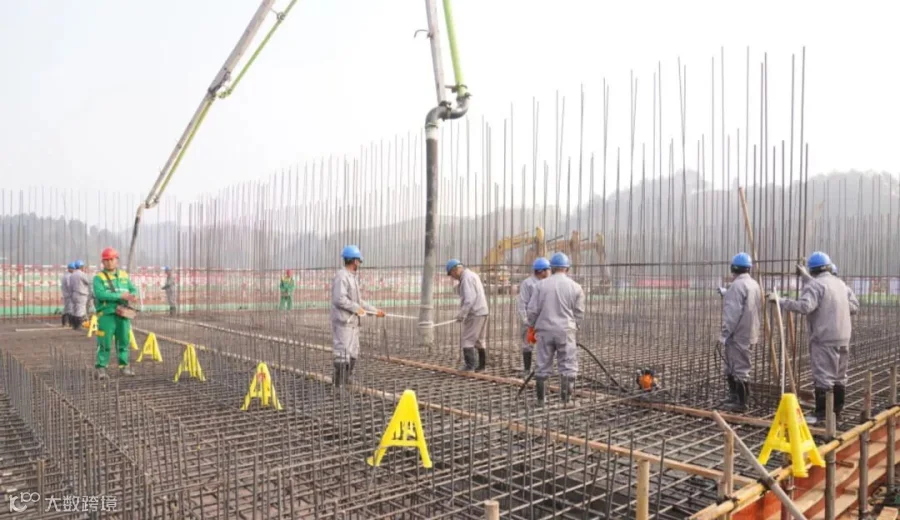

目前,项目部已制定详细的施工计划,正陆续投入300余名作业人员,30余台机械设备,开展双极低端阀厅及换流变区域、主控楼、交流滤波器场等基础开挖工作,为渝北换流站的建设推进做好冲刺准备。


4

宁夏~湖南±800千伏

特高压线路工程(陕4标)

3月8日-10日,国网特高压公司对公司承建的宁夏~湖南±800千伏特高压线路工程(陕4标)开展复工核查,并对项目部进行安全督查和安全管理评价。

此次核查主要采取施工现场抽查、资料检查等方式开展,检查组一行查看了中心材料站、施工现场的标准化布置和安全生产情况,一致认为本工程满足复工的各项条件。

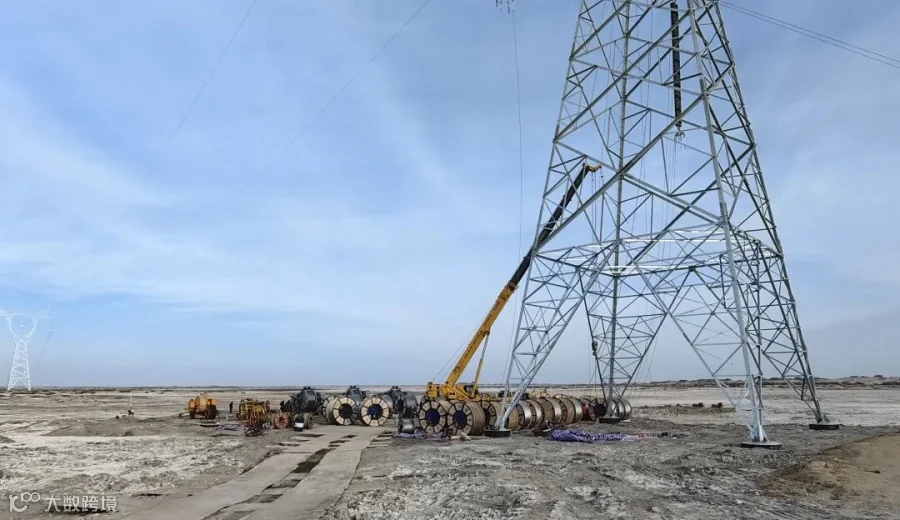

目前,工程已进入基础施工关键阶段,项目部正按照复工的有关要求,扎实推进复工计划,确保按照既定时间节点完成基础施工任务。


5

哈密~重庆±800千伏

特高压直流输电线路工程(甘5标)

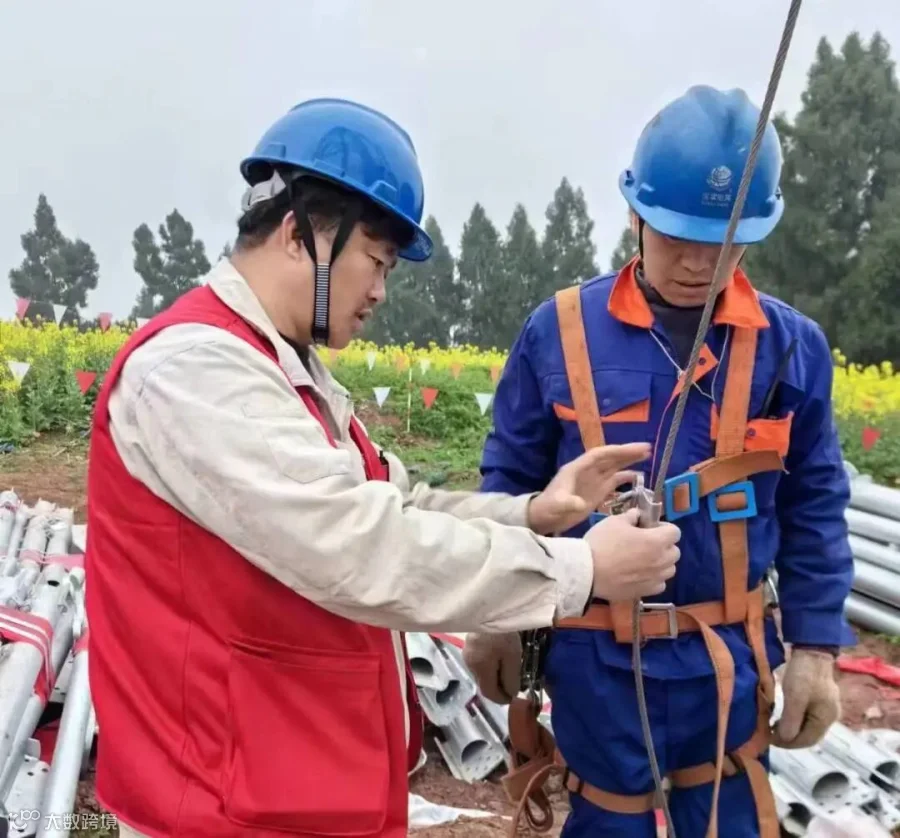

3月1日,哈重特高压项目部组织召开了节后复工收心会,上好开工“安全第一课”,组织开展安规、典型违章学习和全员安全考试。

预计工程3月12日正式开工,机械旋挖以及混凝土浇筑工作将有序开展。


- END-

投稿:输一、输二、土建

编辑:张奕楠

终审:裴 春
