人物故事 | 全国首个“交改直”输变电工程的背后(二)

人物故事 | 全国首个“交改直”输变电工程的背后(二) 江苏省送变电有限公司
2024-04-18
1

扬州~镇江±200千伏直流输电

工程“两端”的故事

扬州~镇江±200千伏直流输电线路工程是我国首个交流改直流输电工程,工程分别在扬州、镇江新建少游换流站、圌山换流站2座。目前,两端换流站的建设已进入尾声。

工程投运后,长江两岸电网互联互通能力将极大提升,对国内用电需求大、电网饱和度高、新建空间有限的区域电网结构优化具有重要借鉴意义

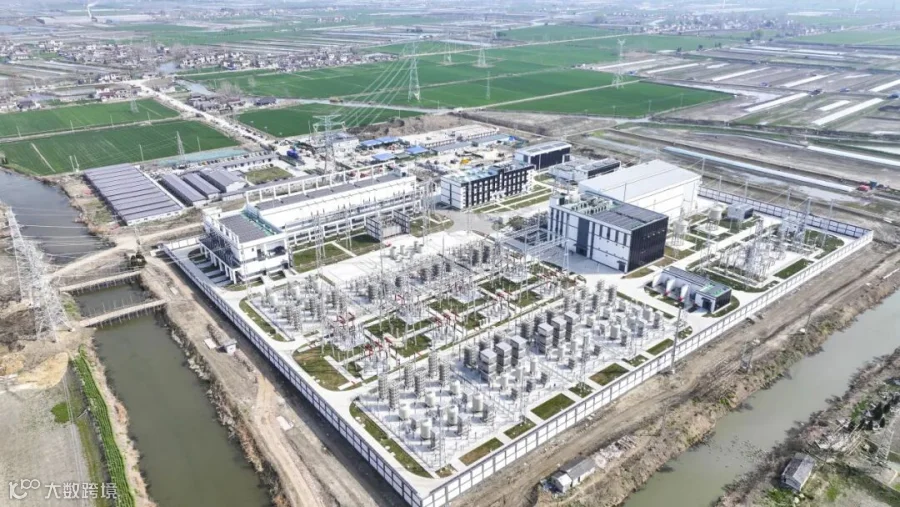

01送端少游换流站

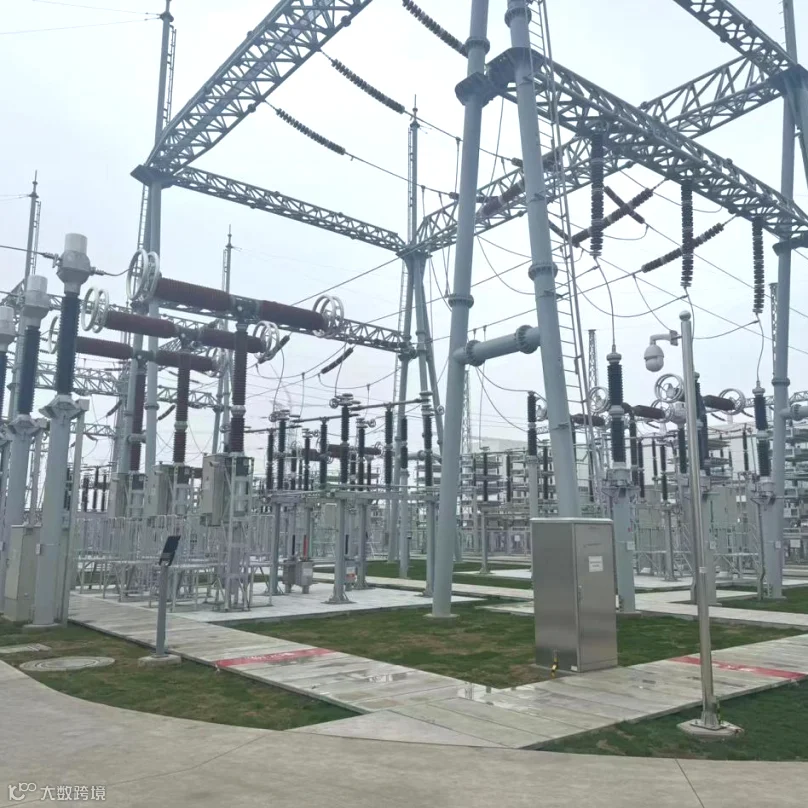

少游换流站站区总建筑面积8471平米,新建换流容量1200兆瓦,共7台换流变(6台工作换流变、1台备用换流变),±200千伏出线1回,交流滤波场2大组共8小组,每小组容量92兆乏。

工程成长标记

2023年8月30日

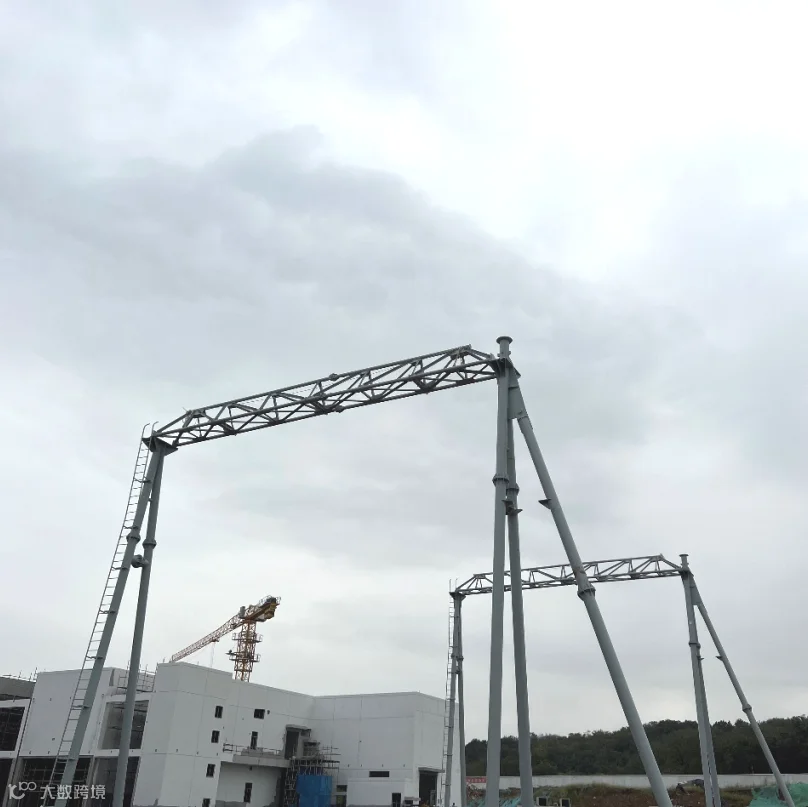

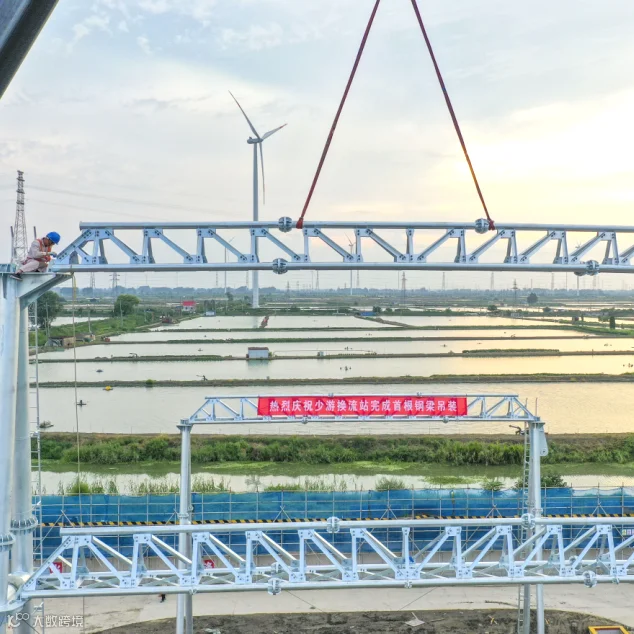

首榀横梁吊装完成。

2023年11月13日

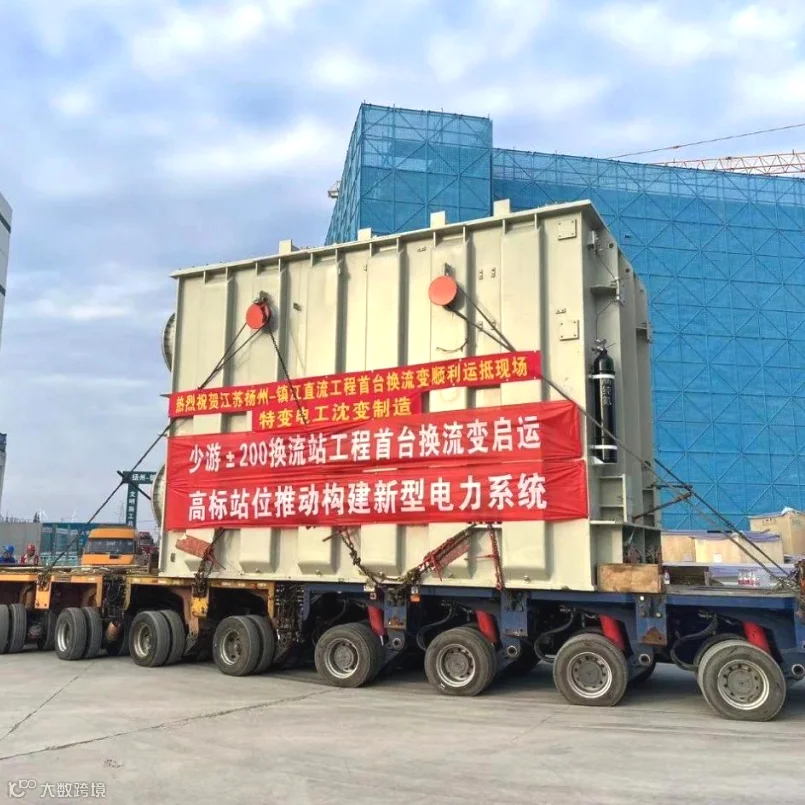

首台换流变压器顺利运抵现场,标志着工程全面进入电气安装高峰阶段。

2024年3月26日

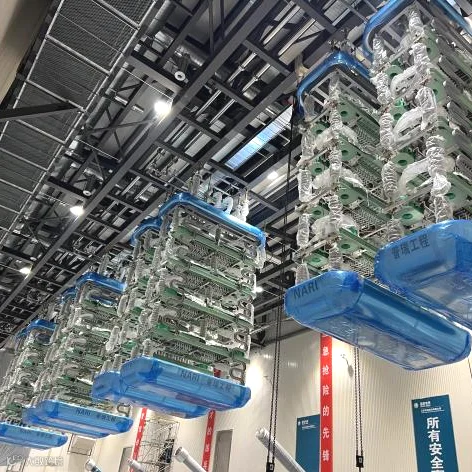

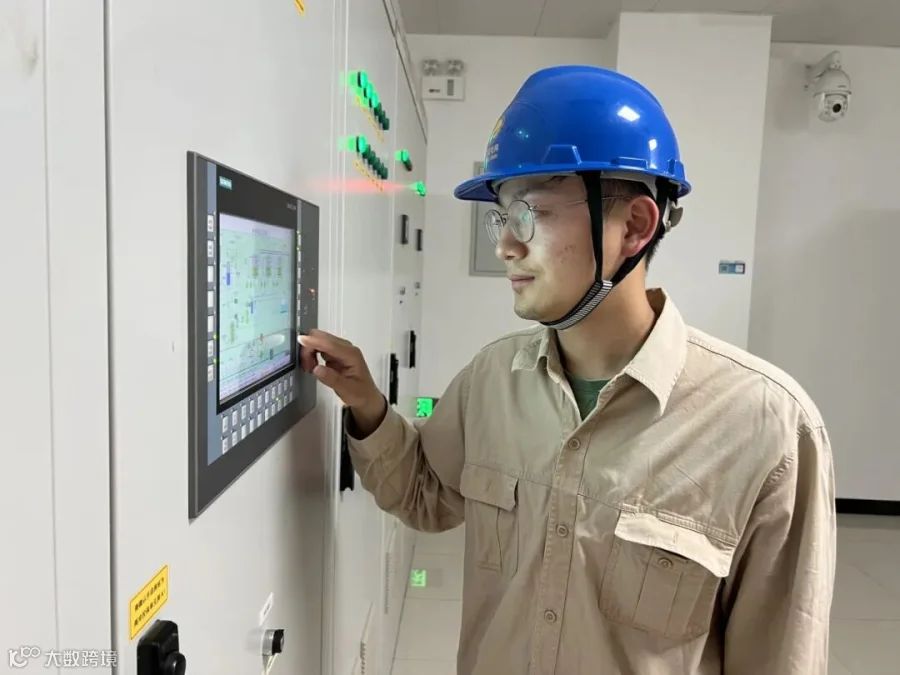

换流站滤波器启动调试

人物故事

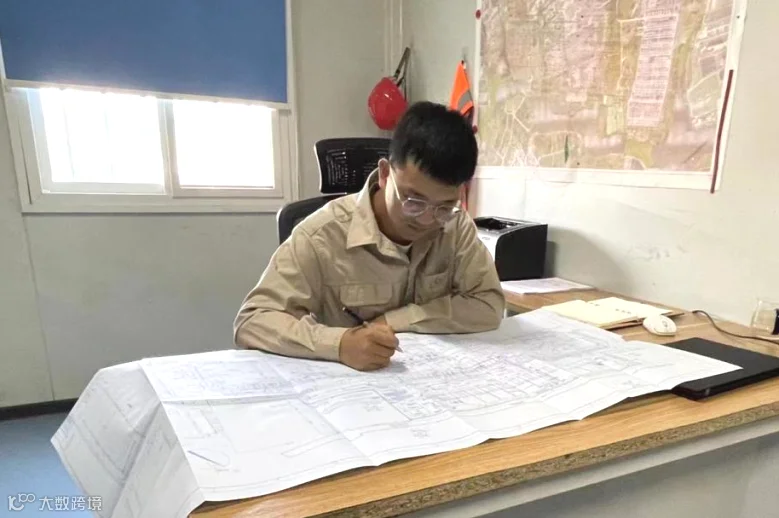

少游换流站项目总工:李自然

曾在虞城换流站担任过技术员的李自然,少游换流站是他第一次作为项目总工负责管理的项目,从前期项目部临设布置、开工策划文件编写到物资申报准备,都为整个工程的开工夯实了基础。

工程建设期间,现场每一天都充斥着需要协调的事情,对于第一次负责如此大项目的他来说是不小的挑战,不管是工作日还是节假日,现场总能看到他的身影。

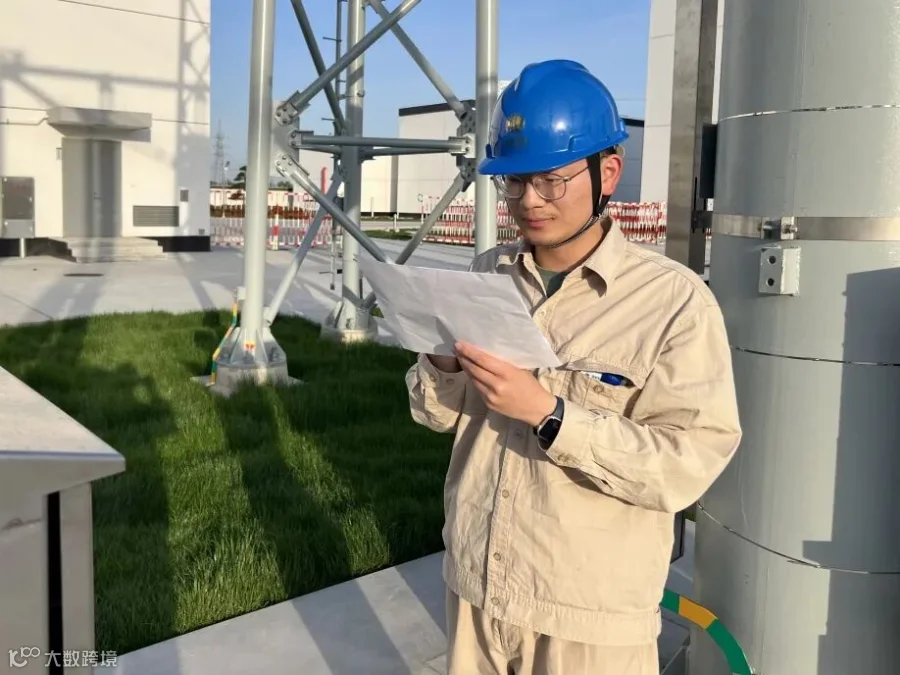

2023年夏天,根据内控进度计划,交流滤波器场电土交接计划在8月中下旬进行,这意味着电气部分所有的地面以下辅助地网及引上工作要全部完成,面对如此局势,他没有丝毫松懈,第一时间与分公司沟通增派人手以及相应的工具材料,为电土及现场施工创造前提条件。

2024年春节前,李自然刚和女朋友领了结婚证,平常妻子问他什么时候回家看看,李自然大多的回复是等过几天忙完就回家,却不知说的几天一过就是一个多月。

对于李自然来说,扬镇直流送端工程是个不小的挑战,从一开始接手对自己怀疑,到中期经历种种困难,再到最后坎坷走来,从虞城换流站大直流到少游换流站小直流,他说:“所有的经历都将为以后的工作提供经验,自己在磨炼中不断升华。”

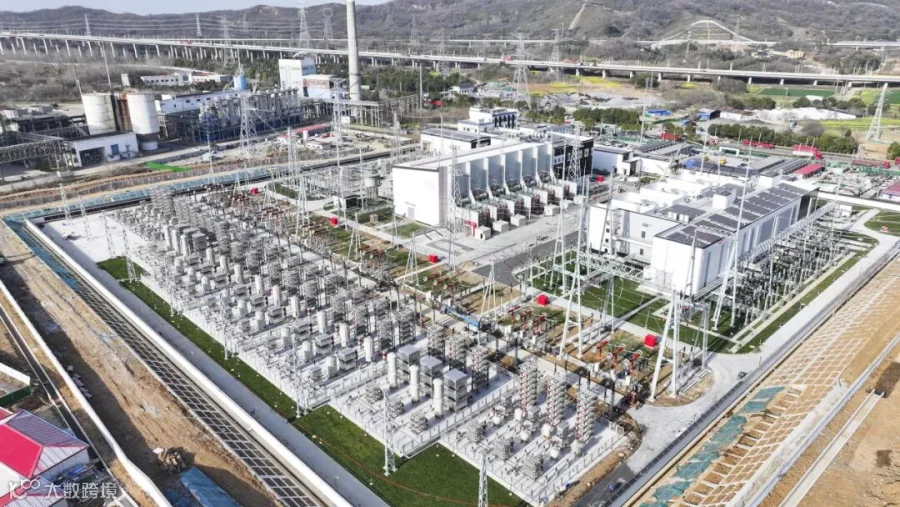

02受端圌山换流站

圌山换流站站区总建筑面积8048平米,新建换流容量1200兆瓦共7台换流变(6台工作换流变、1台备用换流变),±200千伏出线1回交流滤波场2大组共8小组,每小组容量92兆乏。

工程成长标记

2023年9月20日

首榀构架吊装完成。

2023年10月12日

完成交流子站220千伏GIS设备就位

2024年1月20日

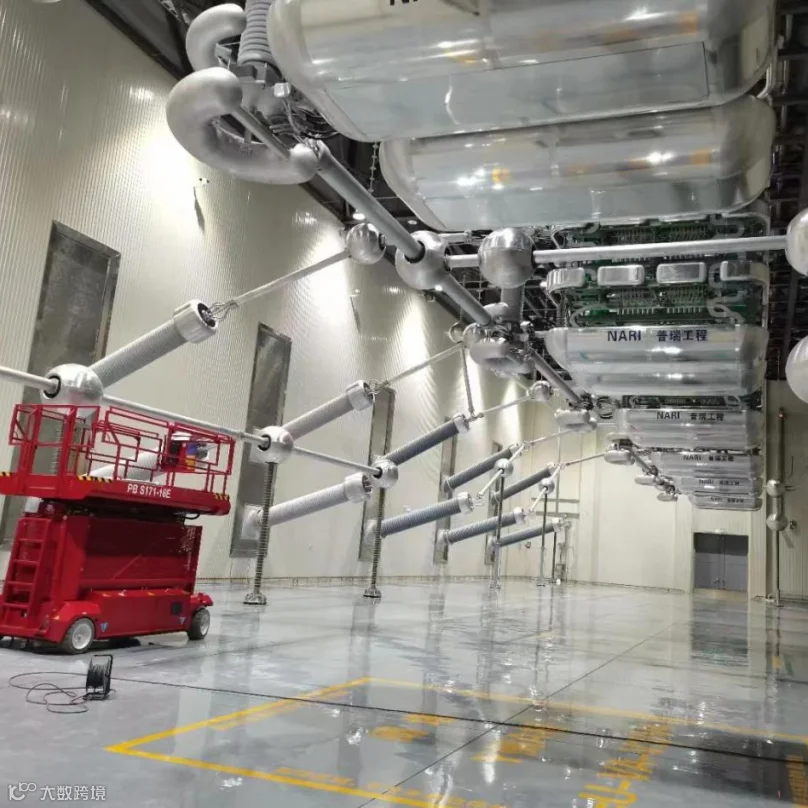

换流阀阀塔安装完成

2024年3月

完成站内设备安装。

2024年3月31日

游圌直流解锁运行,少游换流站与圌山换流站联合调试启动。

人物故事

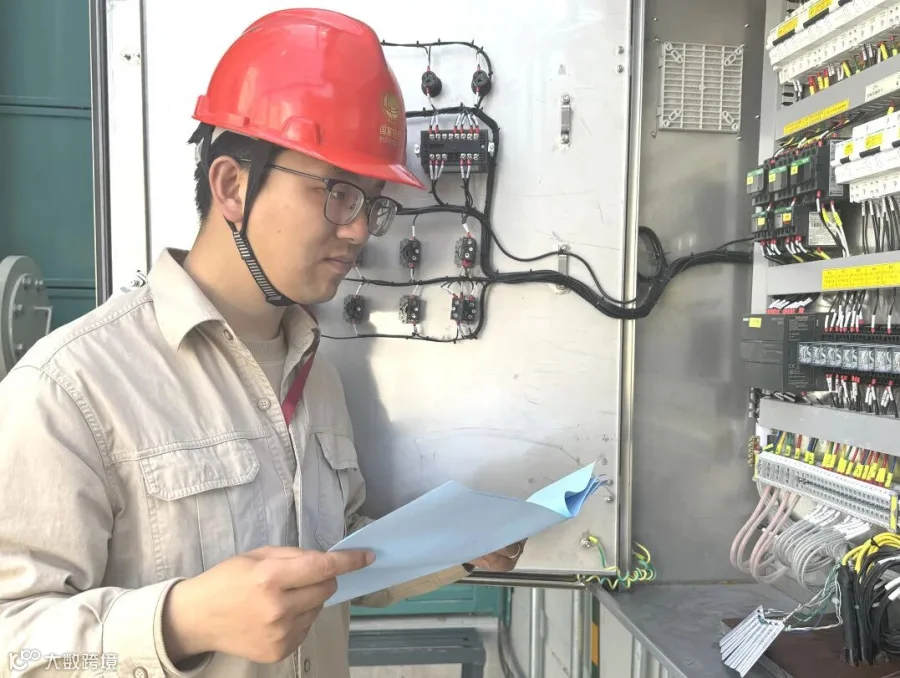

入职公司不到两年的小伙子耿晓铭,大家都习惯叫他小明。扬镇直流圌山(金东)换流站是他经历的第一个直流工程。他知道自己的经验不足,总是拿着图纸学习了解现场正在安装的设备,遇到不能理解的问题会虚心地向师傅们以及厂家人员请教,结合现场施工工序理解标准工艺、规范和规程。

他经常最后一个去食堂吃饭,食堂大厨开玩笑说道:“看到小明来吃饭,就知道没有人来吃饭了,我的工作就算结束了。”

在换流变取油样过程中,他查询绝缘油全分析的试验项目以及相应的标准。通过向厂家人员请教,他终于明白了不使用磨口玻璃瓶放置的油样来检测绝缘油的颗粒度,而使用纯净水塑料瓶放置油样的原因,原来是磨口玻璃瓶会对颗粒度结果造成干扰。

他在阀厅装修过程中,通过现场测量与图纸所画尺寸进行比对,发现阀厅内接地开关的底板安装方向错误的事情。他及时和项目部反映,并联系土建单位修改,避免阀厅墙面装修完工后再返工,影响整体外观。

被问到印象最深刻的事,他说:“工程现场聚集了不少95后的大学生,我们高效并出色地完成了各自的任务,一起解决了在现场遇到的问题。”

【END】

供稿:变一、变二

编辑:黄明明

责编:张 明

终审:裴 春

【声明】内容源于网络
0
0
江苏省送变电有限公司
传播苏送声音 ,讲述苏送故事,展示铁军风采,弘扬匠心品质,凝聚发展力量。请关注我们。
内容 438
粉丝 0
江苏省送变电有限公司 传播苏送声音 ,讲述苏送故事,展示铁军风采,弘扬匠心品质,凝聚发展力量。请关注我们。
总阅读98
粉丝0
内容438
