青州换流站极Ⅰ高端阀厅设备安装完成

青州换流站极Ⅰ高端阀厅设备安装完成 山东送变电公司
2017-09-21
0
导读:青州±800千伏换流站极Ⅰ高端阀厅设备全部安装完成。

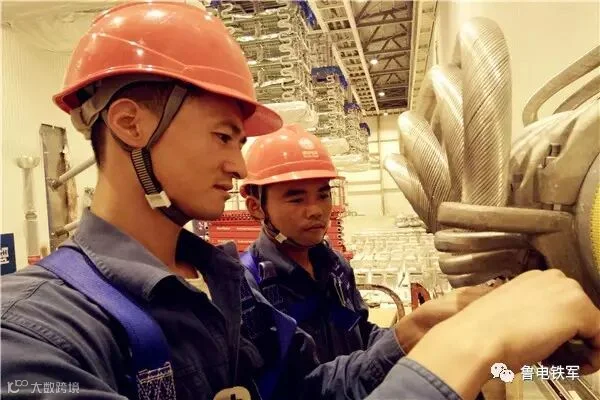

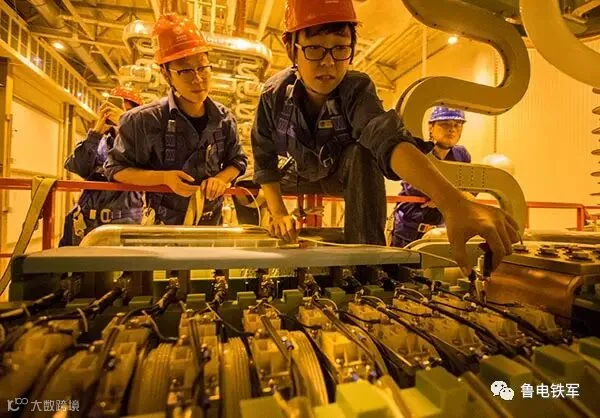

9月20日,公司承建的青州±800千伏换流站极Ⅰ高端阀厅设备全部安装完成。该阀厅主要包括六个双重阀塔、管母金具、避雷器、直流穿墙套管,以及其他电气设备的安装工作。

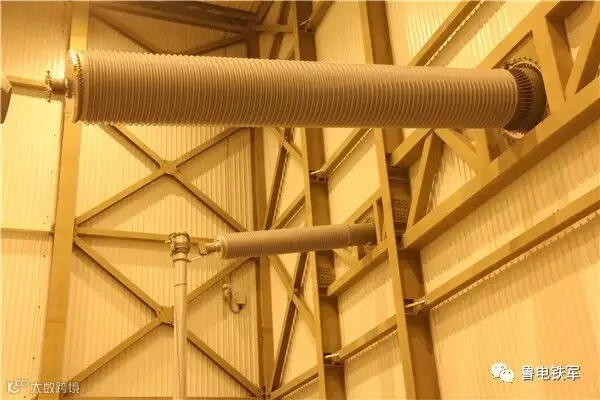

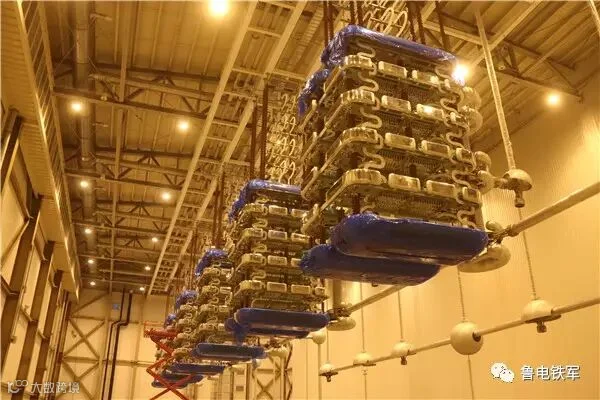

青州±800千伏换流站共计四个阀厅,每个阀厅含有六个双重阀塔,上下两个单阀,每个单阀含有四个晶闸管组件和一个避雷器。阀厅设备精密,对阀厅内部清洁度要求较高。项目部在阀厅入口处设置风淋过渡间,用来降低阀厅内扬尘。换流站主通流回路电流达6250安,回路电流较大,设备接头位置发热的风险增加,对施工工艺要求较高。项目部就换流阀“容量提升、电流加大”的问题,开展安装施工方案和接头工艺控制策划,严格把控安装工艺,确保换流阀设备顺利安装。同时,安装穿墙套管时,由于施工要求高,安装前经过精密计算,最终确定出吊车、吊带、倒链的最佳选择以及最优吊装方案,吊装过程中人员、设备密切配合,做到精确、合理,保证套管安装工作顺利开展。

阀厅自7月10日开始施工,历时73天全部安装完成。项目部严格落实安装三个“零”的要求,即室内零灰尘、螺丝零松动、尺寸零偏差,力求“严要求、保质量”。同时,项目管理人员加强现场巡视监督力度,保证施工安全,严格工艺标准,确保施工质量。开工前严格落实施工交底工作,根据施工安全风险作业动态评估,对施工过程进行全方位监护,并设置隔离区域和安全围栏,确保安全。


极1高端阀厅设备安装完成标志着青州±800千伏换流站施工已取得阶段性进展。下一步将继续按照施工计划、严格施工质量、保证工程进度开展工作,确保极Ⅰ低端、极Ⅱ高端、极Ⅱ低端阀厅设备顺利安装完成,为直流场顺利送电奠定良好基础。(田世超 雷鸣)
