11月初,输电分公司承建的临沂换流站—临沂变电站1000千伏输电线路工程开始全面检修消缺,标志着该工程即将全面竣工。

该工程新建线路长2×56.637千米,新建铁塔111基。线路途经临沂市沂南、莒南,日照市莒县、岚山区,沿线海拔50~500米。

齐鲁之南,有地称莒,春秋建国而号莒国。莒地绵延,傍山近海,沭河磅礴,浮来山脉纵横全境,山岭交错犹如犬牙,山石坚硬可比黑铁,植被少生,山路崎岖,堪比蜀道之难险。

遇夏秋两季,东海水雾入境,偶携台风余威,至黑云压顶数日不散,风雨夹杂日夜不停。古训有云:莒地多险,宜轻农简商,司渔业,开山茶,固本而行,土木哀叹乎!

曾有人断言:山体不破,难有大型工程建设。2016年11月8日,随着N95号基础第一声炮响,临沂特高压线路工程开始向山区全面进军,项目全体员工誓啃硬骨头,打赢攻坚战。

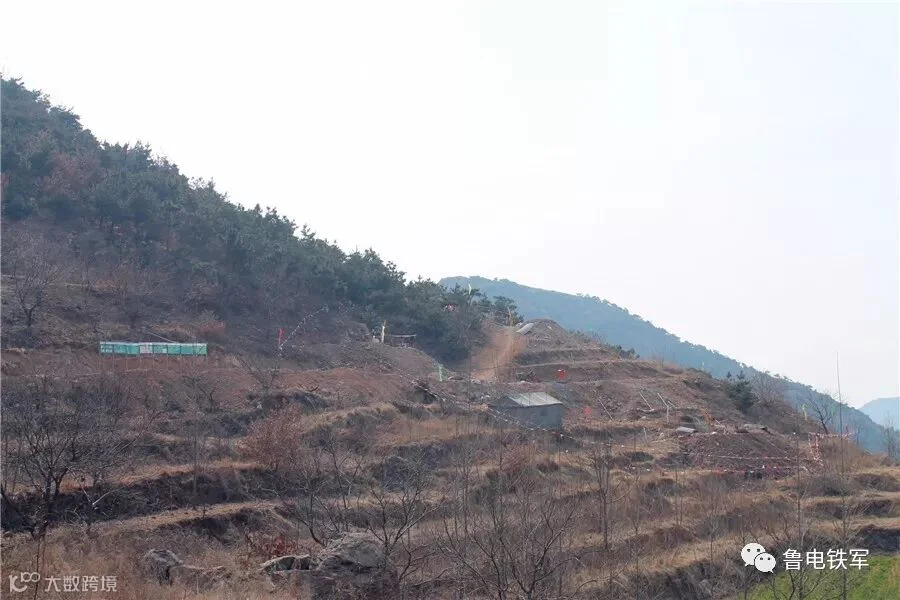

项目经理王浩多次带领骨干人员到山地塔位勘察,对山区段41基塔位进行重点策划。他们将山区段的塔位分为三类:第一类有进场道路,需要修缮;第二类没有进场道路,需要开山辟路。

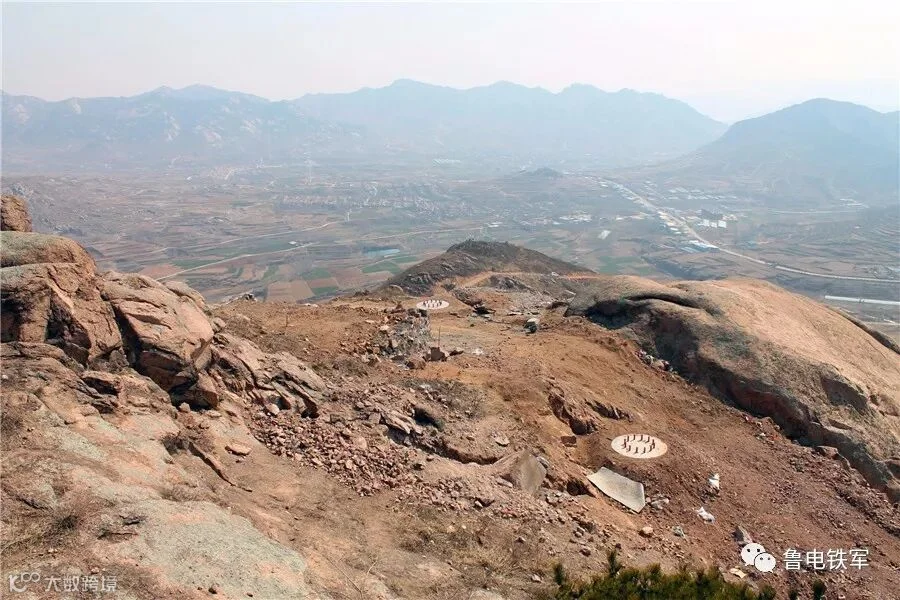

最难干的是第三类,共3基塔,每一基上去一趟都得半个小时。N84号在半山腰,塔位处人站立都困难,更别说作业面了,这还是一基耐张塔,而且山脚距离路边也较远。N92、N93两基在一个山头上,施工难度比N84还要大。

最终,他们决定采用修路和架设索道并举的方式进行施工。道路修到山脚下,保证供商混车通行,再采用铺设地泵的方式进行混凝土浇筑,同时完善索道架设,为后期塔材运输、组塔施工做准备。

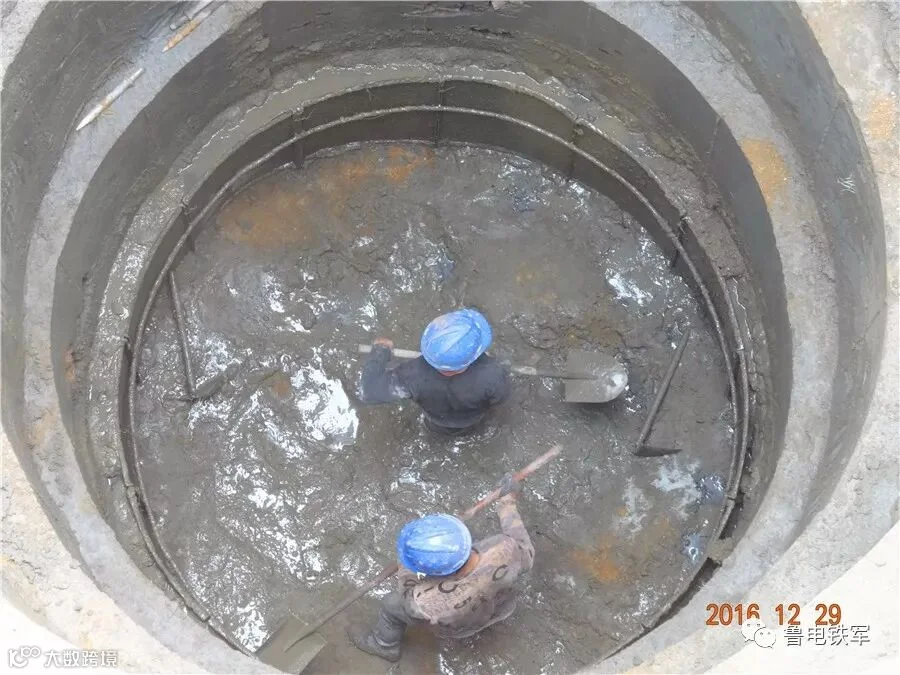

为了确保山区基础施工安全,项目部制定了详细的现场安全文明施工要求和应急预案,对施工班组进行了安全培训,购买了防毒面罩、空气测试仪、通风机等。山地施工危险点较多,项目安全员每天钉在现场,和施工人员一起上山一起下山,发现隐患及时排除,发现违章及时纠正。

施工人员日雕月琢,宛如打造一件艺术品,少则二十余天,多则一两个月。最终,在安全质量双保证的前提下,完成了基础攻坚战。

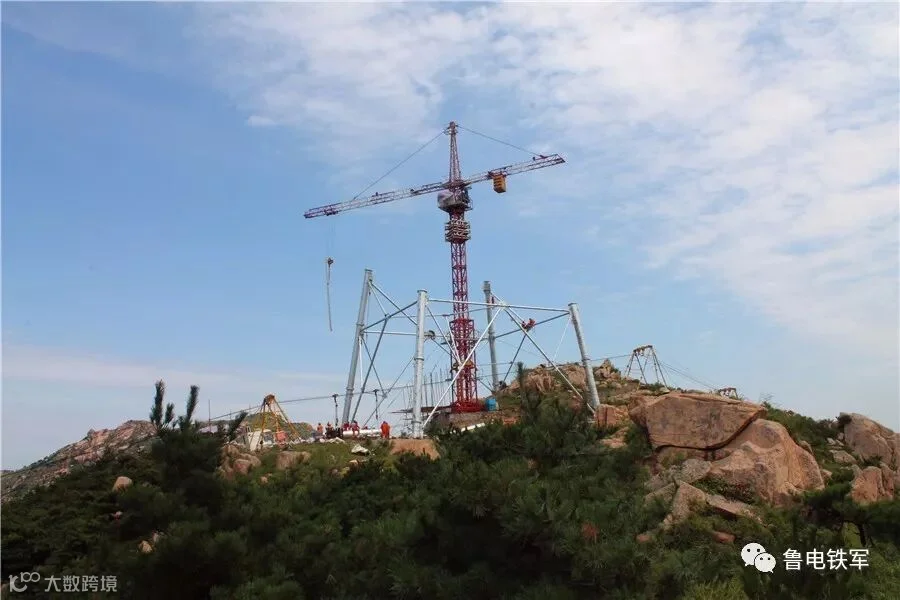

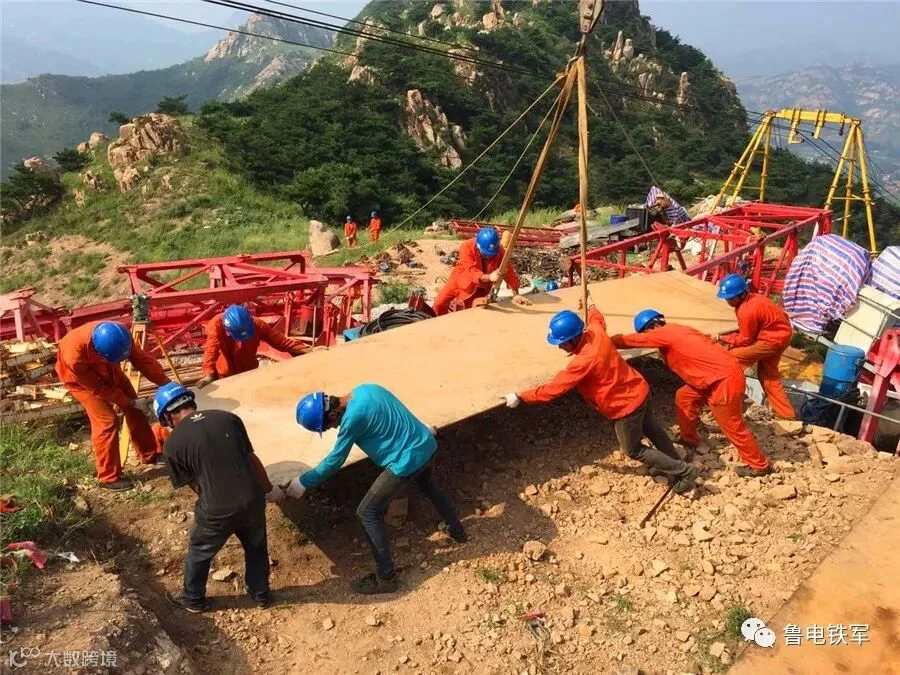

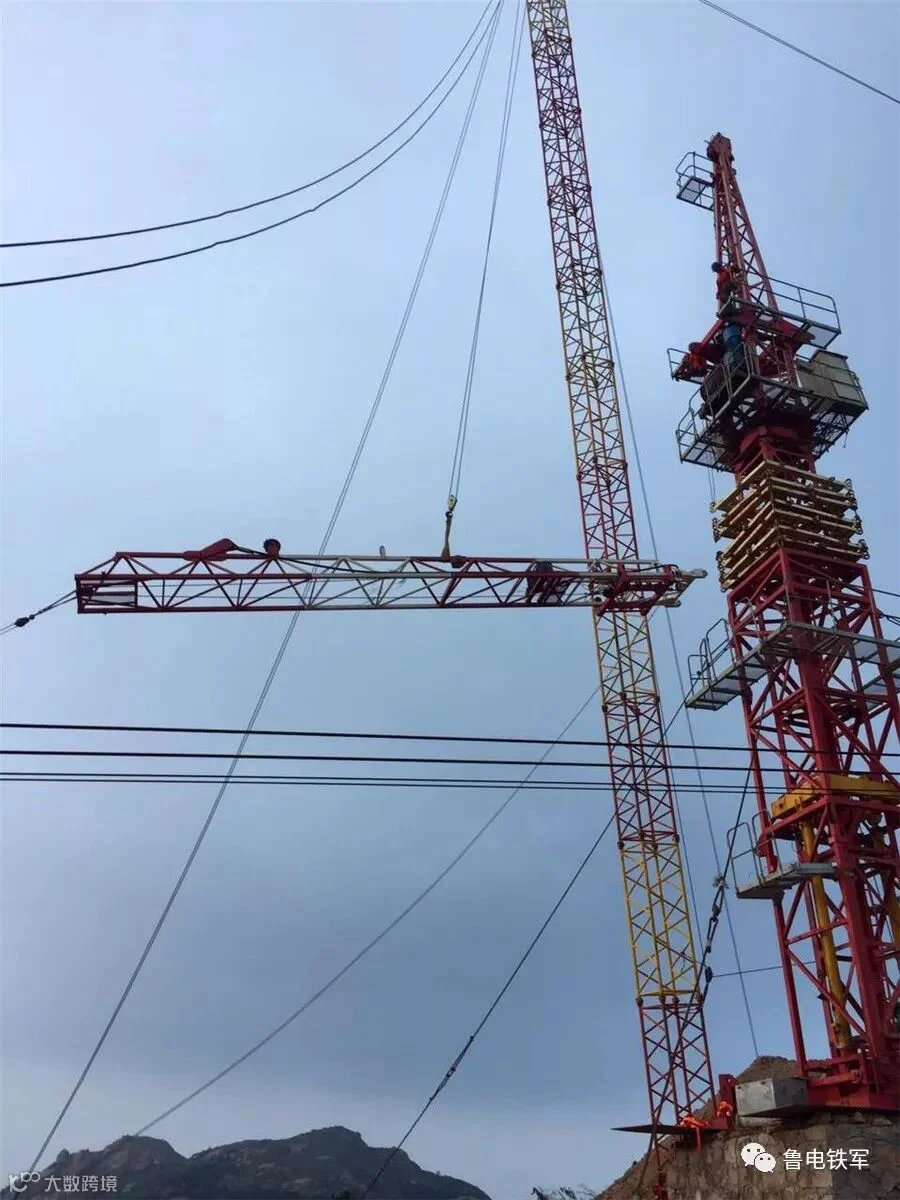

山地组塔是工程总体推进的关键因素。为此,项目经理王浩和项目技术人员、施工队长、组塔班长认真研究,决定采用下顶升智能平衡力矩抱杆组立铁塔,并抽调最优秀的组塔班组,加快推进山区组塔施工。

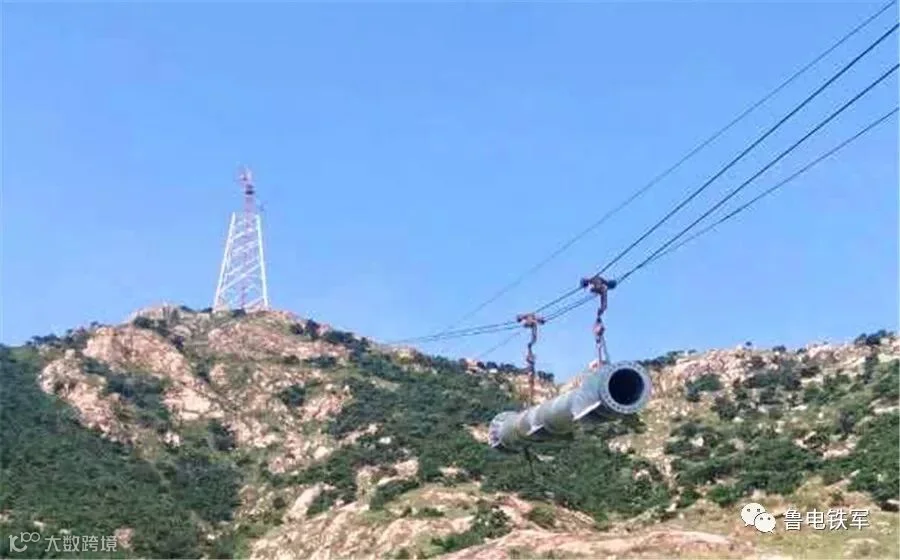

由于受限山区地形限制,施工塔位处没有多余空地能存放塔料,施工中只能边使用索道运输塔料,边进行组立。

一条索道每天运输塔料最多20次,每次最多运输3吨。3基铁塔总重超过700吨,每次运输都有风险。王浩与施工队长来回巡视施工塔位,严格把控索道运输施工和铁塔组立施工。

施工中,项目部多次开会讨论具体方案,还聘请公司专家验证,攻克了一个又一个技术难关。最终,在安全、技术、环保、效益等方面遴选出最佳方案,确保了工期顺利进行。

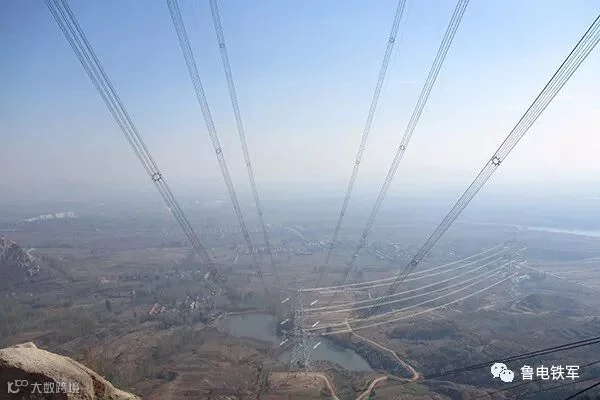

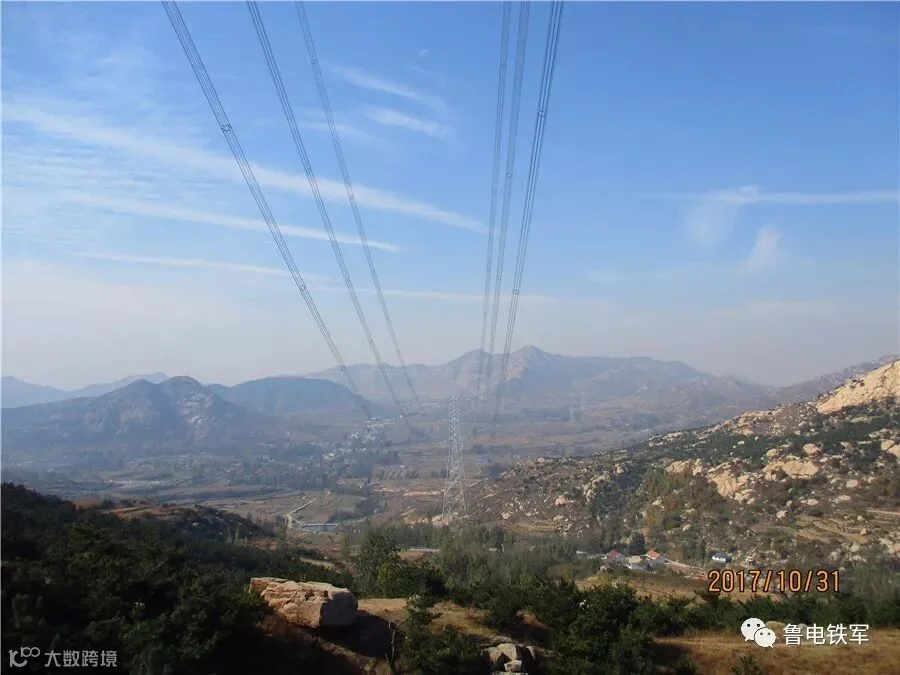

历时一年,临沂换流站—临沂变电站1000千伏输电线路工程如今已全线架通。巍峨的铁塔矗立在陡峭的山峰上,犹如一座座丰碑记录着山东送变电人的匠人精神;根根银线宛如银龙盘旋在山峦之间,传递着电网建设者开拓进取的先锋本色。

雄关险道何足惧,山送男儿敢为先。

遥看银龙盘山越,再书豪情天地间!(傅金泉 李佳)
