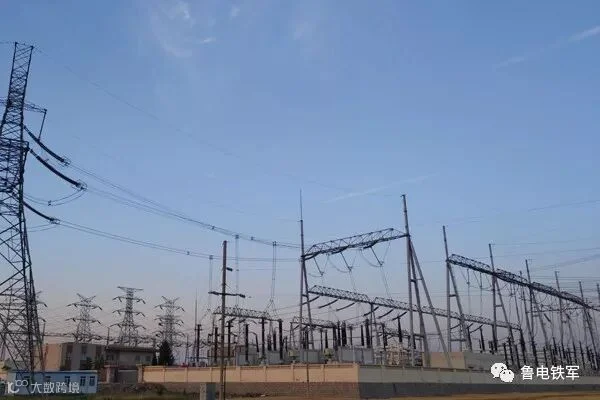

6月5日12时56分,经过5次冲击,变电分公司承建的500千伏莱阳变电站扩建工程1号主变成功带电,该扩建工程“零缺陷”移交,一次送电成功。

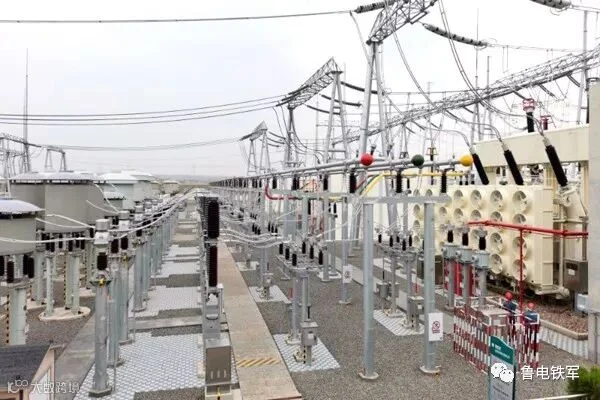

500千伏莱阳变电站本期扩建1台1000/1000/300兆伏安三相自耦无励磁调压电力变压器。500千伏扩建1个主变进线间隔及1个出线间隔,220千伏扩建1个主变进线间隔及2个备用出线间隔,同时更换母联间隔断路器、电流互感器和2个分段间隔电流互感器。35千伏扩建60兆乏电容器3组、及60兆乏电抗器1组,同时扩建1号母线。

施工前,项目部高度重视扩建施工安全质量管控,现场作业现场全面实行定置化管理,对带电区域进行严格隔离和明显警示,认真落实站班会制度,加强全员安全技术交底,坚持“三交三查”,确保设备、机械、工器具满足标准化作业需求,全体施工人员熟悉施工流程、规范和工艺要求。
由于扩建施工期间该站停送电频繁,对设备安装调试和试验等工作“量质期”的要求更加严格。分公司、项目部以“零缺陷”移交为目标,施工期间从严加强现场质量管控。全面落实新版《国网公司十八项反事故措施》和国网公司、公司质量通病治理措施。按照“先地下、后地上、先隐蔽、后外露”的施工顺序加强施工组织,加大各工序间统筹协调力度,最大限度避免了施工工序的交叉和调试试验的冲突。

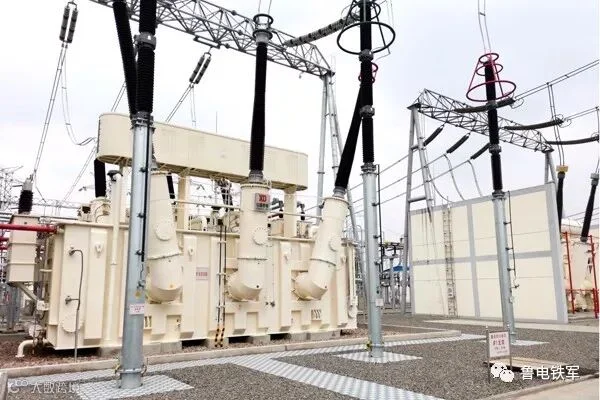

此次扩建的主变压器采用西电公司生产的三相一体式主变压器,是公司首次施工的国产该型变压器设备和省内最大容量的500千伏三项一体变压器设备,没有更多成熟的施工经验可借鉴。分公司项目部组织技术人员积极与设备厂家进行沟通,结合现场实际情况,合理组织设备进场、附件安装、接线、注油滤油及高压试验等每一项工序施工。加强施工全过程管控,全面落实质量管控卡制度,做到“完成一项工序、检验一项工序、合格一项工序”,有力保证了体积大、难度大、技术标准高、安装复杂的主变压器施工质量。

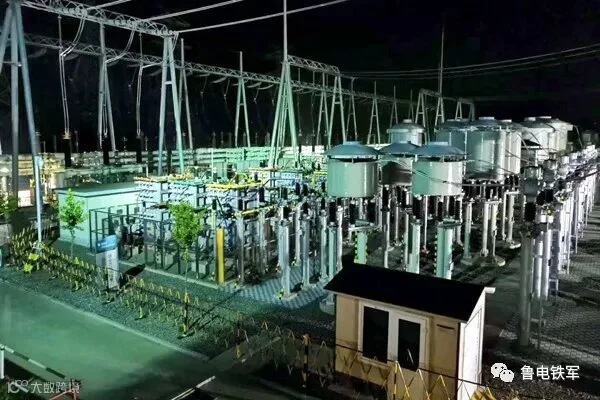

在分公司全体参建人员的共同努力下,该工程主变三侧通流试验和GIS耐压试验全部一次性通过,单位分部分项工程验收合格率实现100%,设备基础几何尺寸精确,质量观感上乘,母线、电缆敷设齐整、顺直,施工质量得到了业主、监理等单位的高度评价,在验收中实现了“零缺陷”移交。送电前,分公司组织各专业人员展开了全面的送电检查,调试人员积极配合运行单位进行送电操作,坚守现场连续奋战20余小时,最终确保了该工程一次送电成功。

500千伏莱阳扩投运后,将进一步满足烟台南部地区负荷快速增长对供电的需求,同时在山东东部形成500千伏局部环网,有效加强山东电网网架结构,提高供电能力及供电可靠性。(李文硕 傅尧)
