6月19日,随着江苏常州茅山500千伏变电站第三台主变扩建工程的顺利投运,今年江苏电网迎峰度夏500千伏重点工程全面投入运行。在这场保障电力安全稳定供应的攻坚战中,公司的青年核心标杆班组冲锋在前,以精湛技艺和自主担当,为电网安全筑牢根基。
电气安装班
实战锻造“核心主力”

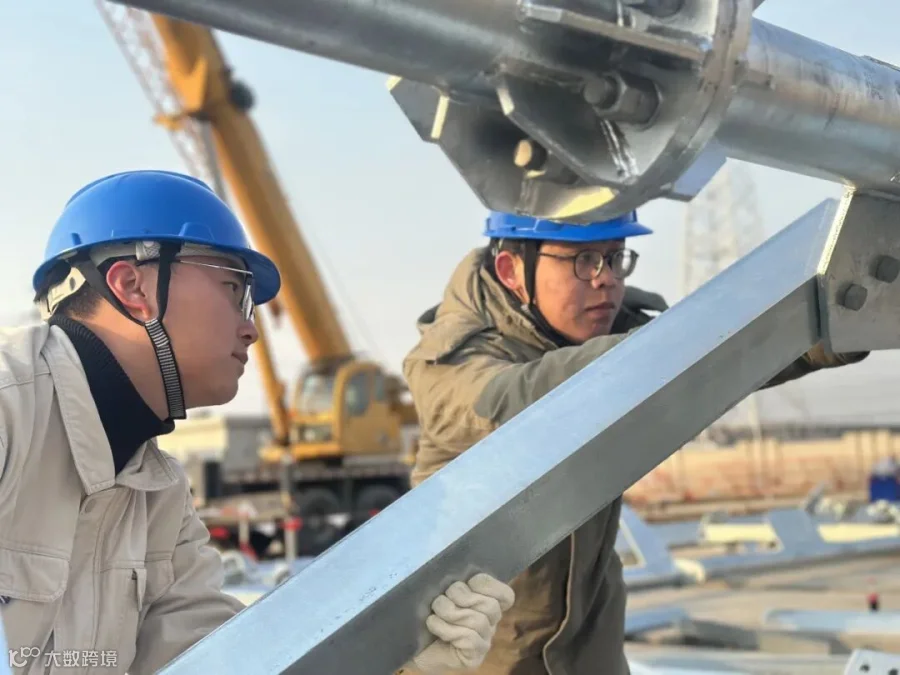

班组成员张燚、崔凌晨进行构架安装作业
在淮安500千伏上河变电站主变增容工程现场,这支平均年龄26岁的12人班组首次全程自主承担220千伏GIS安装及电缆敷设任务。面对保障区域新能源消纳的严苛技术要求,班组创新推行“双师制”培养模式:技能师傅全程指导实操,职业导师专项培训安全规范,但所有工序均由青年员工独立完成。
4月2日,班组成员张燚在电缆敷设时发现设计图纸埋管数量不足,立即组织技术攻坚,通过重新规划通道避免返工损失。
班组成员汤军、施博文、程海峰、史立恒

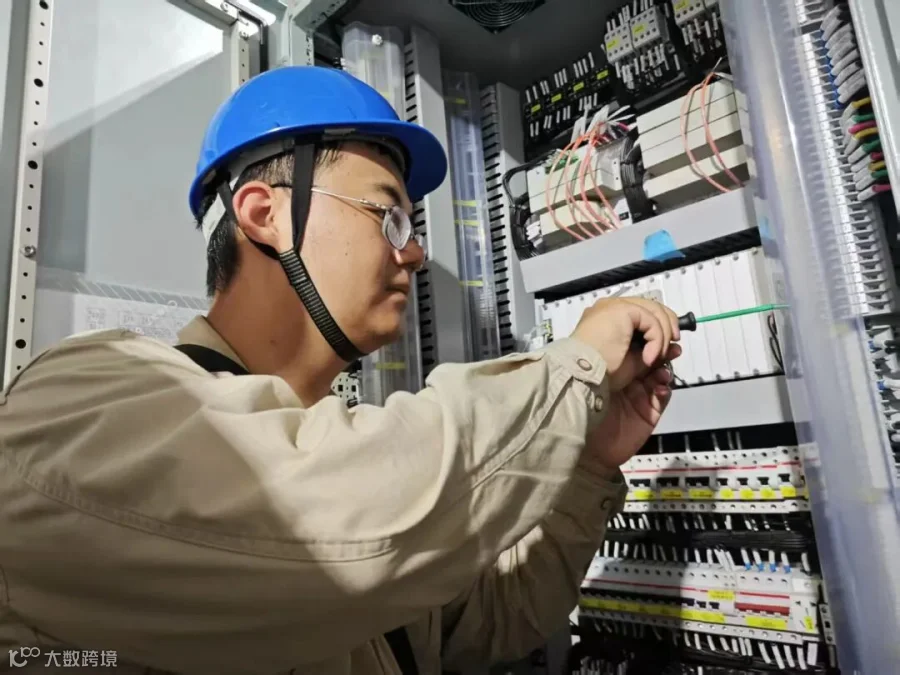

研究二次回路图纸
为攻克构架安装精度难题,班组白天分组竞赛:将构架垂直误差从首日10毫米压缩至5毫米内,达到行业领先水平;夜间技术研讨:累计开展3次图纸会审,张燚随身携带的施工日志记载仅3月就闭环整改5处交叉作业风险点。更突破性的是针对二次核验痛点,副班长耿晓铭带队通过深度学习算法比对标准模板库,3小时完成传统2天工作量的图纸筛查,效率提升数倍,现场识别接线错误准确率达95%。

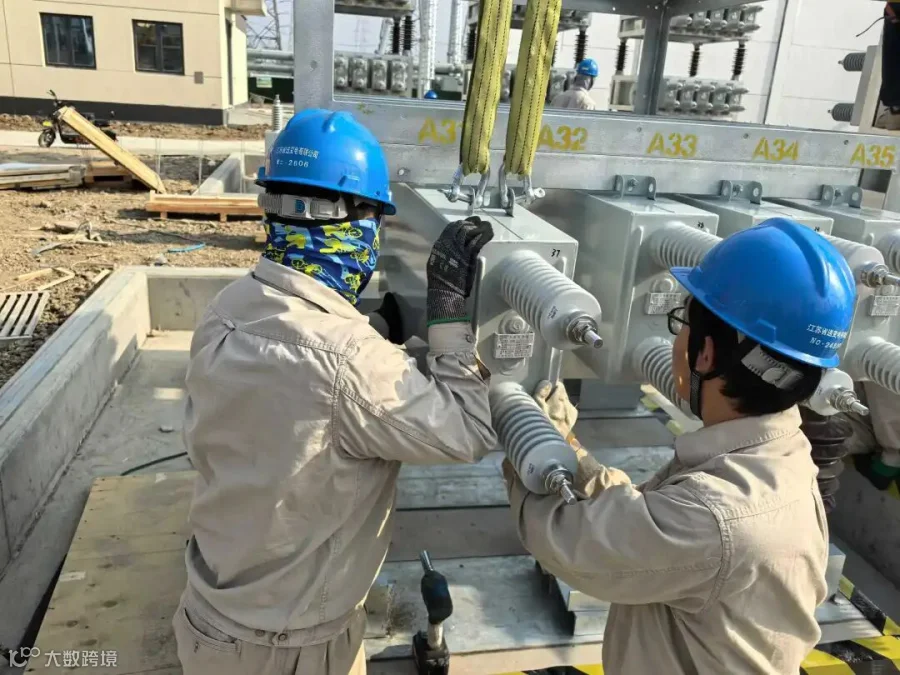

班组成员冯子木、崔凌晨进行电容器安装作业

班组成员史立恒进行220千伏GIS投运前验收作业
截至5月20日,班组完成构架安装、一二次设备安装等8项单位工程,6个关键节点一次验收合格率100%。6月10日工程投运后,将显著提升淮安地区迎峰度夏期间的电力供应保障能力。
电气试验二班
技术攻坚护航主变扩建
常州天目湖500千伏变电站第四台主变扩建现场,电气试验二班以“全流程自主实施”完成验收。

印竹君和王浩鹏排查35千伏电容器故障
面对迎峰度夏前投运的硬性要求,班组成员王浩鹏在35千伏继保小室进行保护装置精准校验,经过这段时间的现场工作,他已经能很好把所学的理论与装置实际结合起来,两套主变保护校验时间已经压缩至原来的一半。

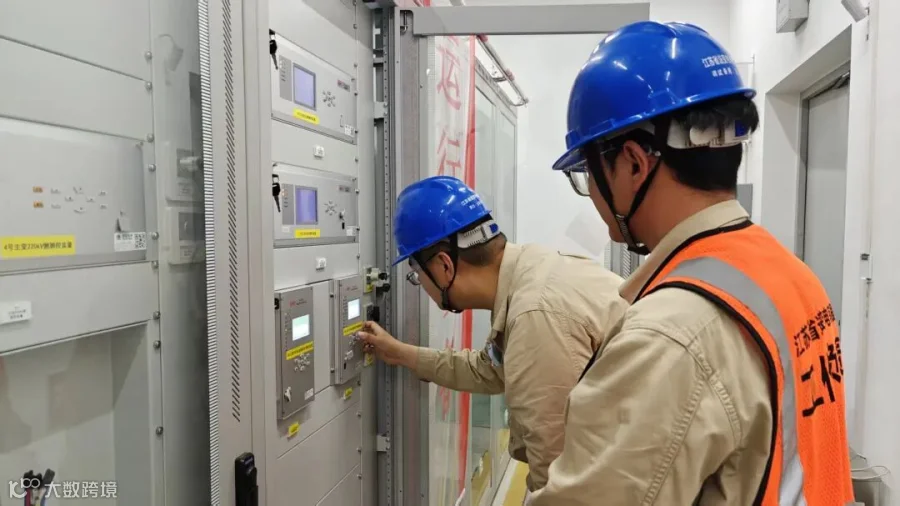

印竹君主变保护屏后检查
技术骨干印竹君展现 “图纸狙击手”素养,前期整理出12条问题,在交底会上逐条论证,施工中发现35千伏侧跳闸回路设计缺陷,立即与设计单位进行沟通。副班长王栋博实施 “责任田”管理,将调试区域任务分解到个人,累计整改了5项调试缺陷。
电气试验二班通过系统性图纸研读培训与智能站调试实训,成员专业技能明显提高。在验收关键期,白天验收主变三侧设备,夜间集中攻坚技术难点。
特殊试验班
精准“把脉”电网安全
迎峰度夏期间,特殊试验班组在基建工程中扛起高压设备“诊断”重任。

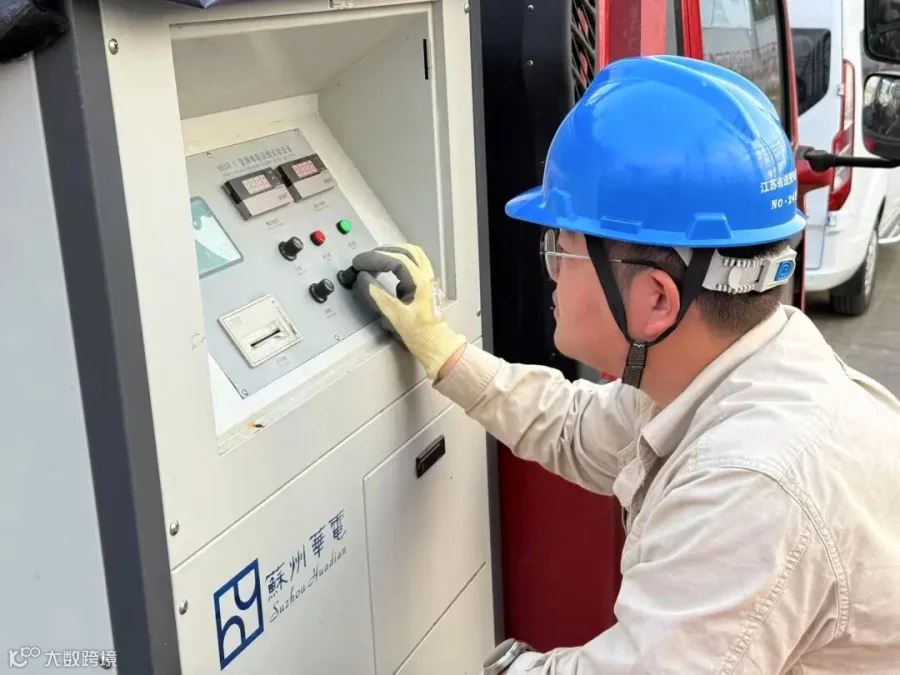

孔佑宸操作500千伏 耐压试验设备
5月8日天目湖变主变耐压局放试验现场,孔佑宸发现异常信号,经排查锁定隐蔽干扰源:避雷器均压环与消防管路形成电场耦合效应。班组立即对悬浮金属件实施可靠接地处理,使复测数据回归符合技术标准。试验负责人田源介绍:“电源侧传导干扰常导致测量结果波动,这要求我们既要掌握技术原理,更要建立现场沟通协调机制。”

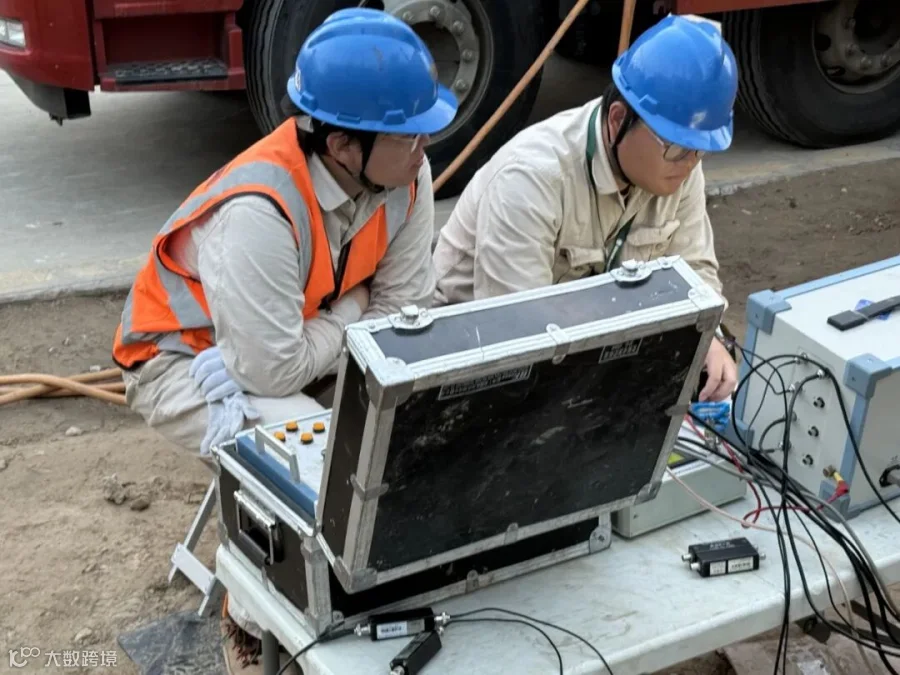

孔佑宸、王涛进行500千伏主变局部放电检测试验
王涛安装500千伏 GIS局部放电检测装置
班组创新 “青年突击队”培养模式:将4名95后员工编为3个专项组,独立承包片区特殊试验任务。95后技术员王涛已经可以负责500千伏GIS耐压局放试验,入职三年的孔佑宸已能独立带队完成复杂环境下的主变试验,他们正通过“334青年员工培优工程”快速蜕变。截至6月1日,班组累计完成22项生产任务(含基建工程16项、技改检修6项),实现项目100%闭环验收。
青年班组以技术之刃劈开成长之路,
他们用迎难而上的魄力直面酷暑考验,
以精益求精的匠心筑牢电网根基。
这支淬炼攻坚的青春力量,
正成为守护万家灯火最坚实的屏障。
