阶段性胜利!
交流滤波场送电啦
6月19日
青海海南±800千伏换流站
6月19日11时09分,随着第四大组(共五小组)滤波器投切试验调试完成,调试分公司承建的青海海南±800千伏换流站电气B包750千伏交流滤波器场4个大组18个小组投切试验全部结束,一次送电成功。
项目党支部结合公司主题党日要求,组织全体党员进行集体宣誓,聚力冲刺“6.30”目标。
开展集体研讨 认真学习党课
青海高原环境恶劣、滤波器场施工工期紧、作业任务繁重、各单位交叉作业密集。加之新冠疫情影响,项目从开工建设到现在,经历了各种困难,仍始终坚持党建引领,以“党建+”的工作模式,扎实推进党建与基建工作的深度融合,加大攻坚力度。
项目党支部党员当先锋、站排头,起到先锋模范带头作用,带动项目全员攻坚克难、迎难而上,在计划不减、任务不减、目标不变的情况下高质量完成了施工任务。

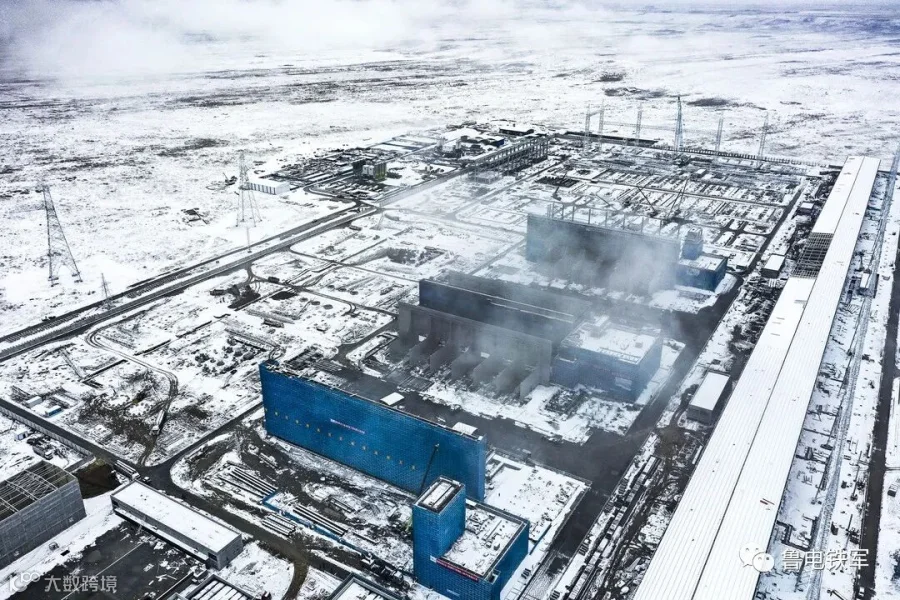

从寒冬 到初夏

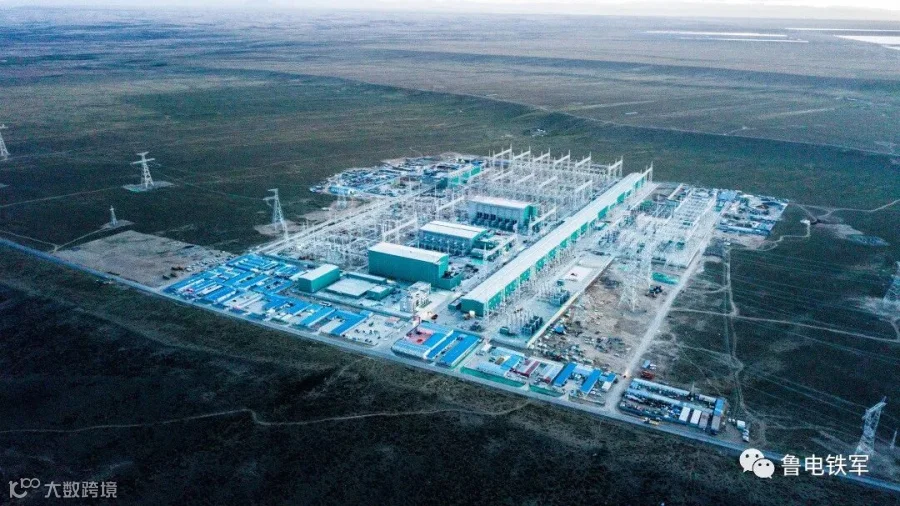

六月初夏,青海正值风景如画的时节。盛开在高原上的鲜花,经历了严寒冬季的等待,在生机盎然的春天绽放,见证了青海换流站“拔地而起”。
青海海南换流站是全国乃至世界第一条专为清洁能源外送而建设的特高压工程,是国家电网公司的重点工程。
750千伏交流滤波场建设历程
750千伏交流滤波器是换流站的重要组成部分,起到补偿直流换流器消耗的无功功率,稳定750千伏交流系统的作用。

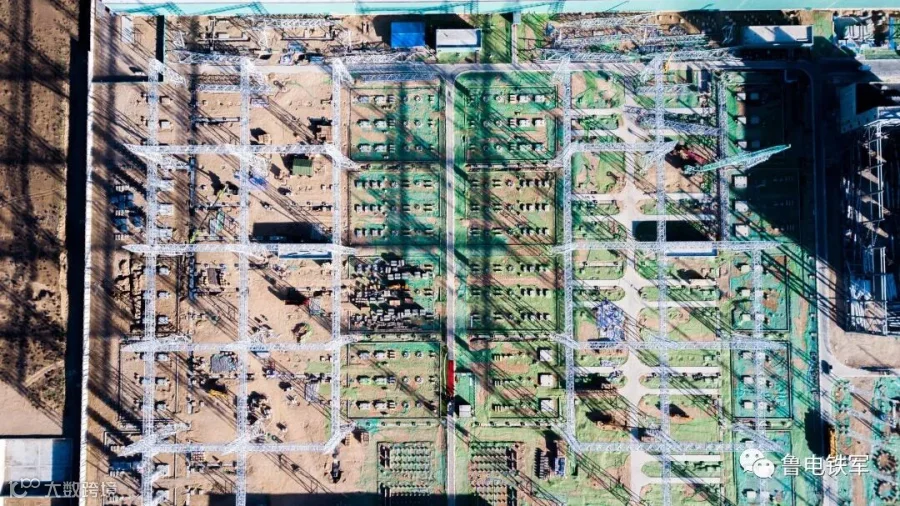

电气B包在750千伏交流滤波器场区域的施工范围主要有——电气设备安装、试验和本体调试以及绝缘子串RTV-II涂料喷涂等,涉及114档高跨线、36基构架柱、48榀横梁、18组电容器、18台共计54相罐式断路器、657根设备杆。

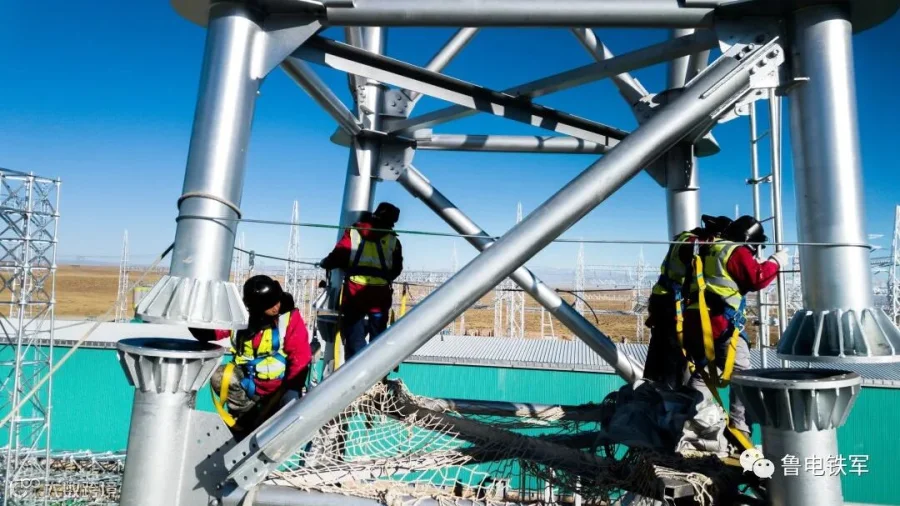

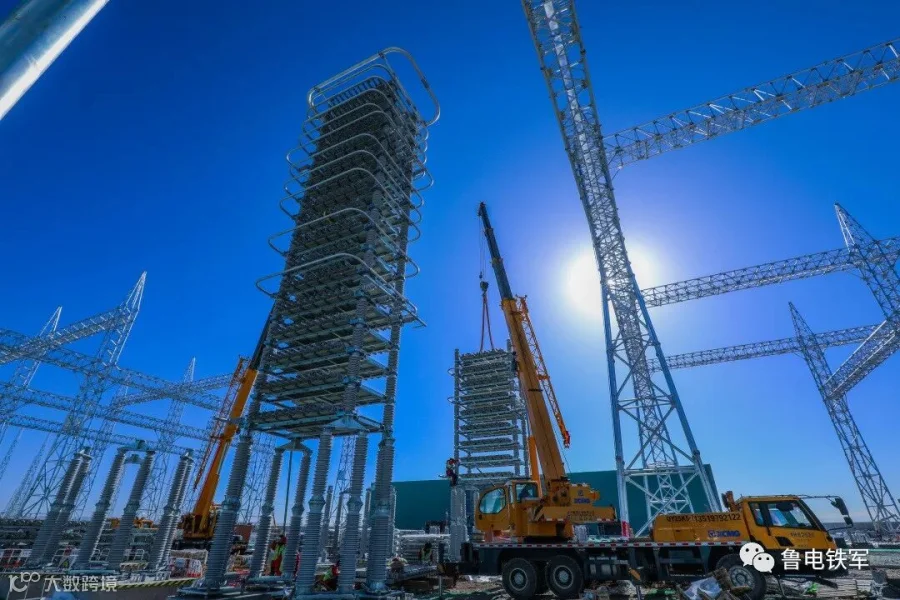

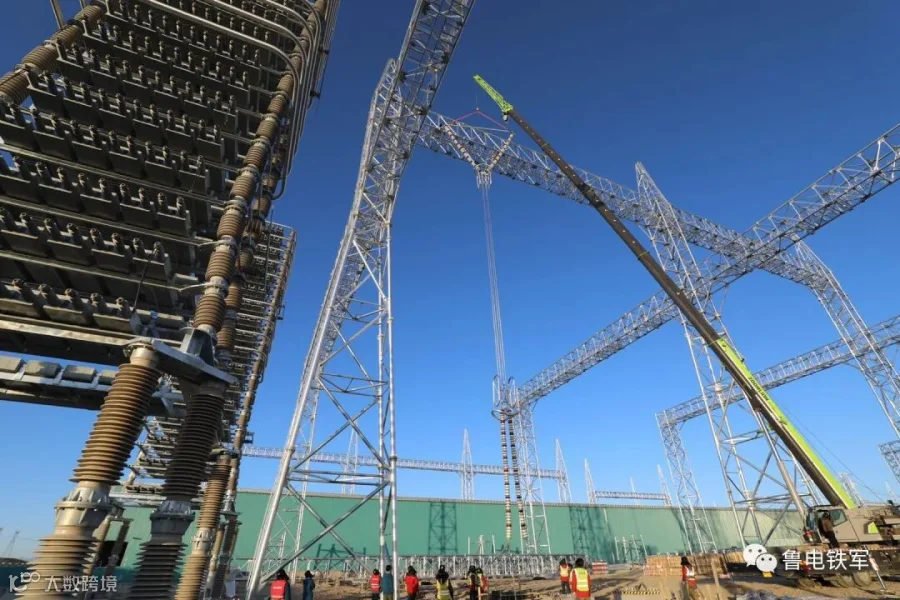

构架、横梁吊装

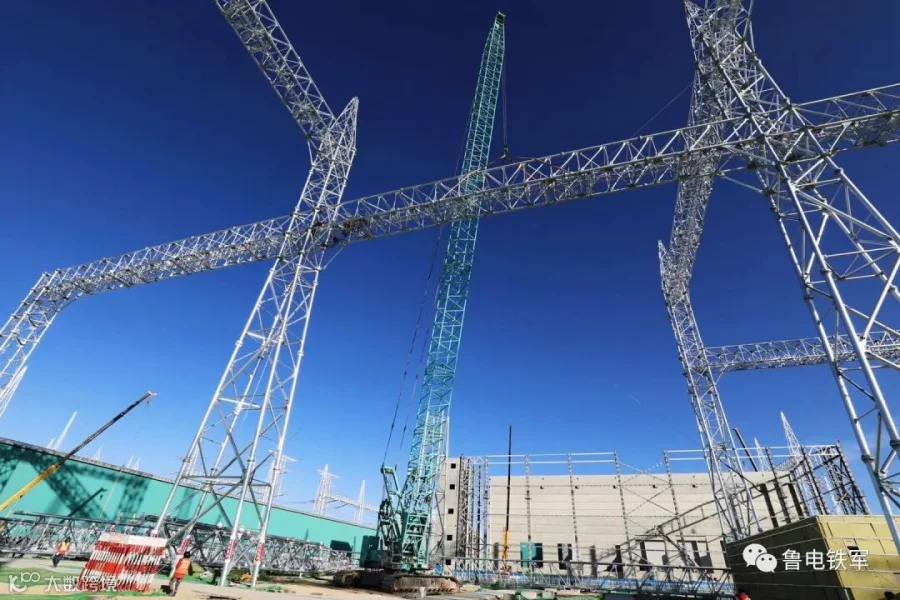

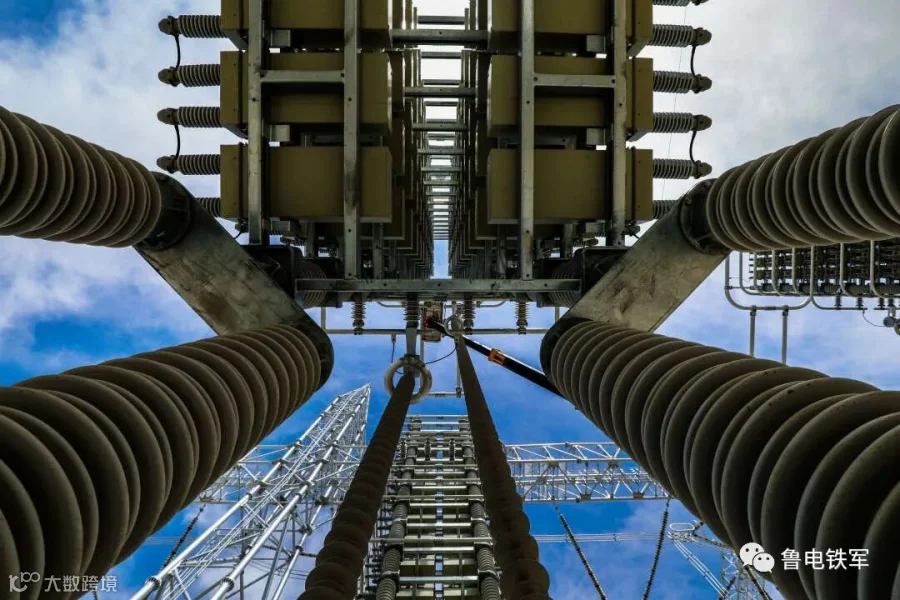

高跨线挂设

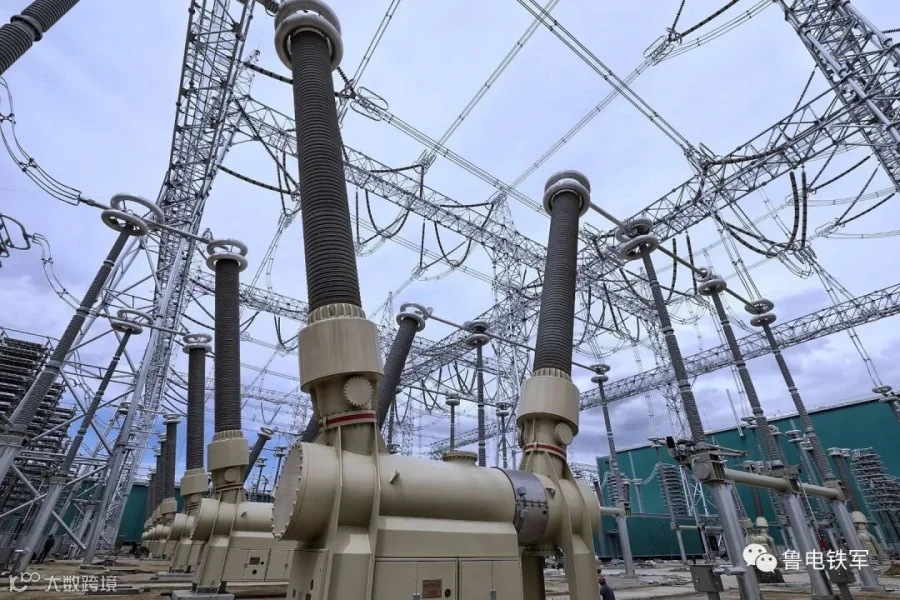

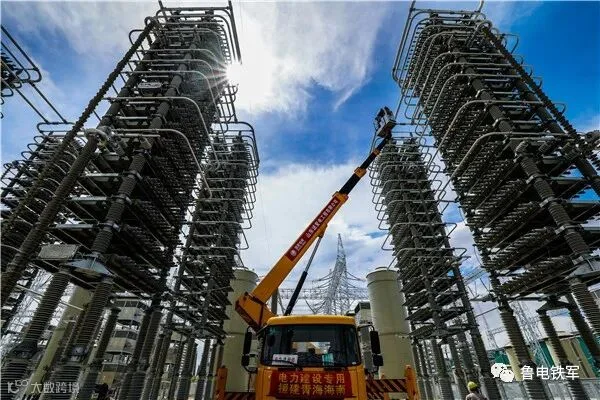

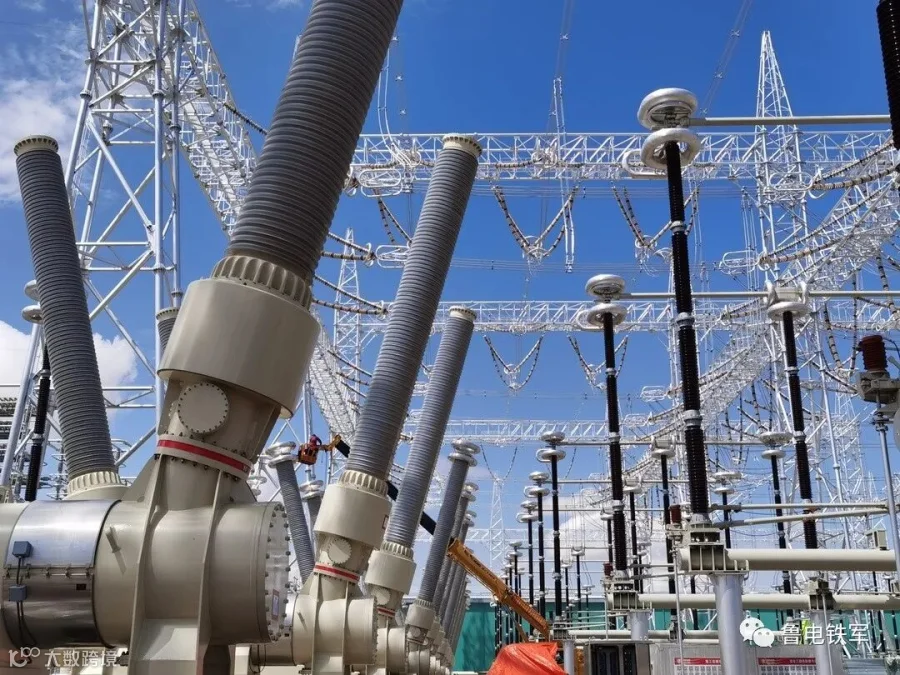

电容器安装

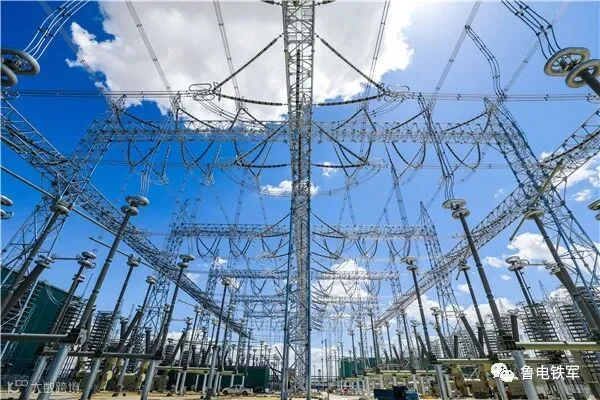

罐式断路器安装

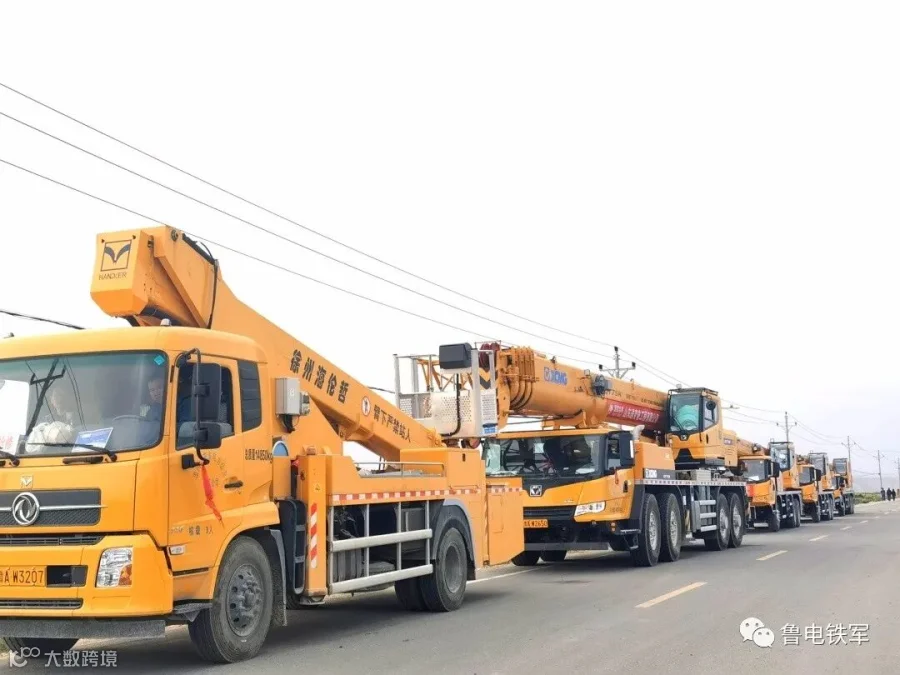

兄弟单位千里驰援
共享理念发挥作用
机具分公司“老司机男团”
变电分公司“高保天团”
公司“共享理念”发挥了关键作用,派出的机具分公司机械设备班组千里援建青海,变电分公司高压、保护精兵强将强力支援,有效缓解了施工压力。
项目部倒排工期,加班加点、争分夺秒,采取“两班倒”工作制,与时间赛跑。
施工过程中,项目部持续落实调试分公司“春雷行动”质量提升措施21条,严把质量关,实体样板引领,严格按照规程规范和标准要求制作工艺,加强成品保护,常规试验及本体调试严谨细致,无疏漏。
最后在全体项目成员的共同努力下,750千伏交流滤波器场完美收官。
750千伏交流滤波器场18个小组全部一次送电成功,标志着项目部滤波器场区域的任务已圆满完成,为下一步“6.30”双极低端送电奠定了坚实的基础。(图文:李翔 陈秀红)
