公司全体员工坚守岗位,共克时艰。
青海—河南±800千伏线路工程
架线施工首战告捷
3月27日,输电一公司参建的青海—河南±800千伏特高压直流输电线路工程(陕3标段)首区段N4882-N4897架线施工和附件安装工作全部顺利完成。
该标段全长69.51千米,同塔双极架设。首个架线区段长度为8.65千米,共有4基转角塔,12基直线塔,需要跨越330千伏萸洋Ⅰ/Ⅱ线、110千伏洋佛线、35千伏周酉T线、35千伏贯金线和G108国道。同时进行施工的还有330千伏萸洋线T接光缆改造,共28.9千米。

项目全员为打好这场硬仗,面对时间紧、任务重、施工难度大等困难,他们精心组织,严格管控,层层压紧压实安全责任,强化管理机制保障,确保此次架线施工任务安全、优质、高效完成。

在紧张有限的停电时间里,除去4天阴雨天气的影响,留给施工人员的有效工作时间极为紧张。项目管理人员从全局出发,超前策划,配足施工班组、机具和材料,提早安排进场到位,达到“缩短跨越工期、降低安全风险、提高工作效率”的目的。

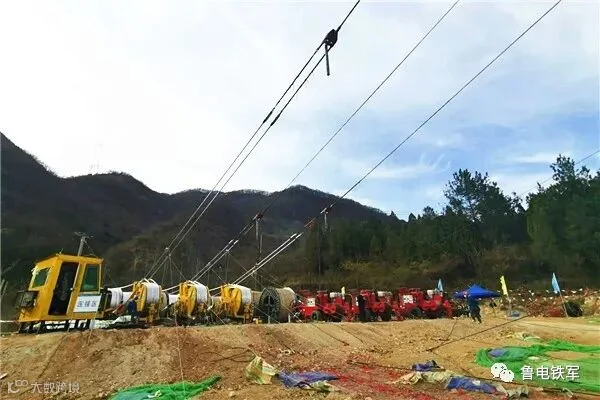

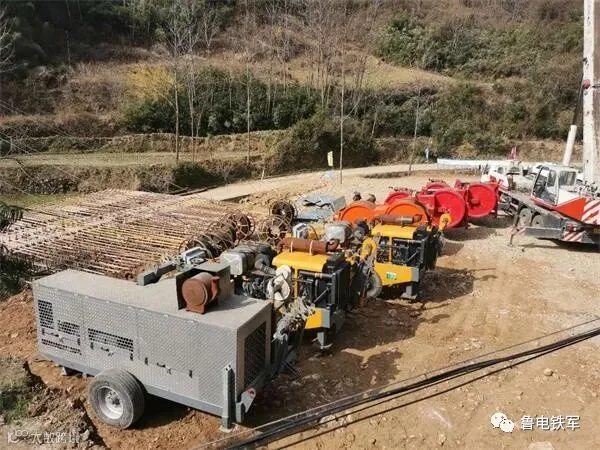

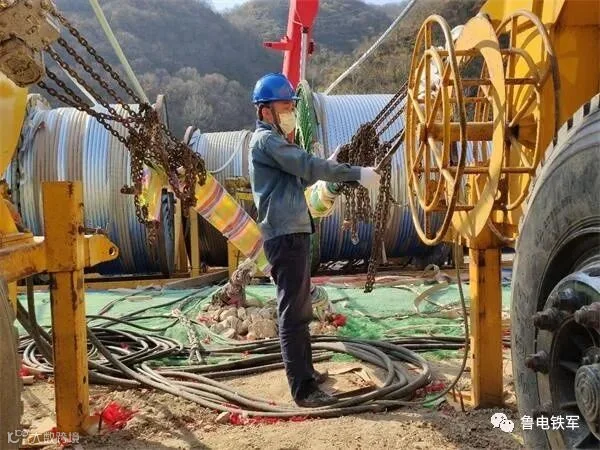

现场充足配备各种施工设备、施工机械、工器具,加快导线展放过程中的换盘时间与压接速度,为完成导线展放工作做好保障。

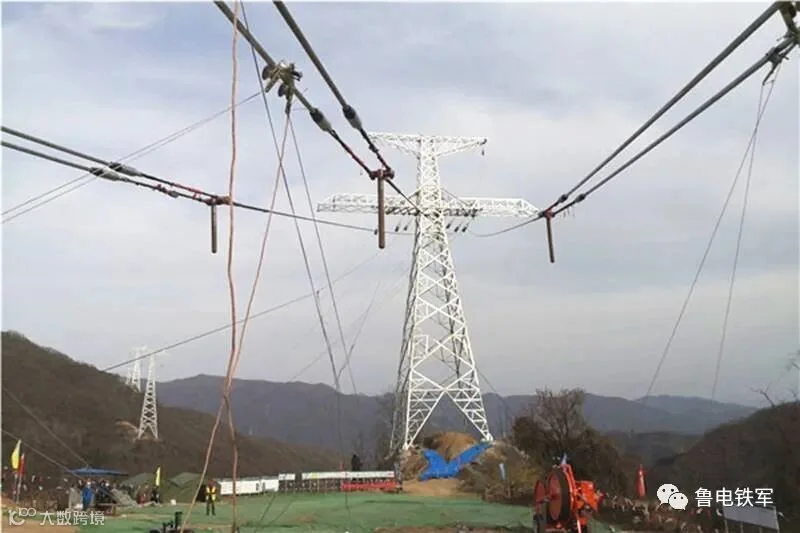

经过6天的昼夜奋战,首区段架线跨越施工告捷,极大地鼓舞了项目全员士气。下一步,该工程项目部将继续一手抓疫情防控,一手抓安全生产,稳步推进工程进度,为接下来的其他区段放线工作做好准备。(段修谓 张广慧)
合理选场 精确计算 严格检查
安全完成青海—河南线路陕3标段首区段放线施工

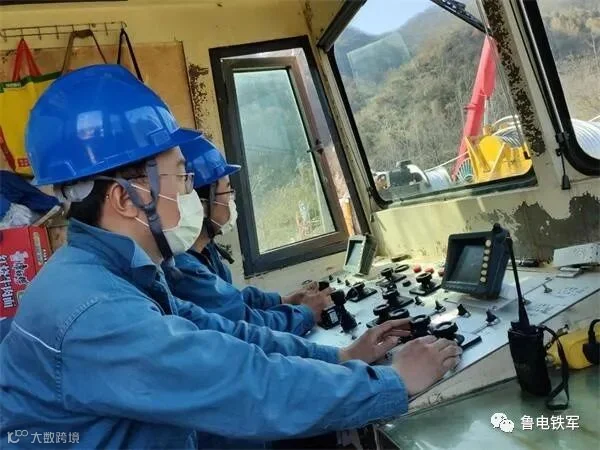

机组人员到达施工现场之后,严格执行项目各项疫情防控规定,按要求实施进入施工现场佩戴口罩,测量体温等防疫安全措施。
为了首区段架线工作安全顺利进行,机组人员与项目密切配合,认真勘测山区地形,合理选择场地,精确计算牵张值,调试检查设备,充分做好了各项放线前准备工作。
施工过程中,每日进行放线工作之前,严格进行设备和安全工器具的检查,确保了牵张放线施工过程安全高效进行。

该项目首区段架设完成,揭开了±800千伏青海—河南特高压工程全面架线施工的序幕,也为今年公司特高压工程复工复产、快速推进起到了良好的促进作用。(杨凯 芦金锁)
