6月10日,变电分公司承建的500千伏高青变扩建工程4号主变压器送电前电气试验全部顺利完成,所有试验科目一次通过。

该站主变扩建工程施工区域位于运行站内,施工环境复杂,危险性较高。受疫情影响,主变压器设备到场时间较计划有所滞后,工期紧、安全管理压力大。

项目部收到设备延期到场的通知后,立即对施工计划及现场人员分工进行调整,合理调配工序,在保证施工安全及施工质量的前提下,优先完成其它施工任务,确保工程整体进度不受影响。

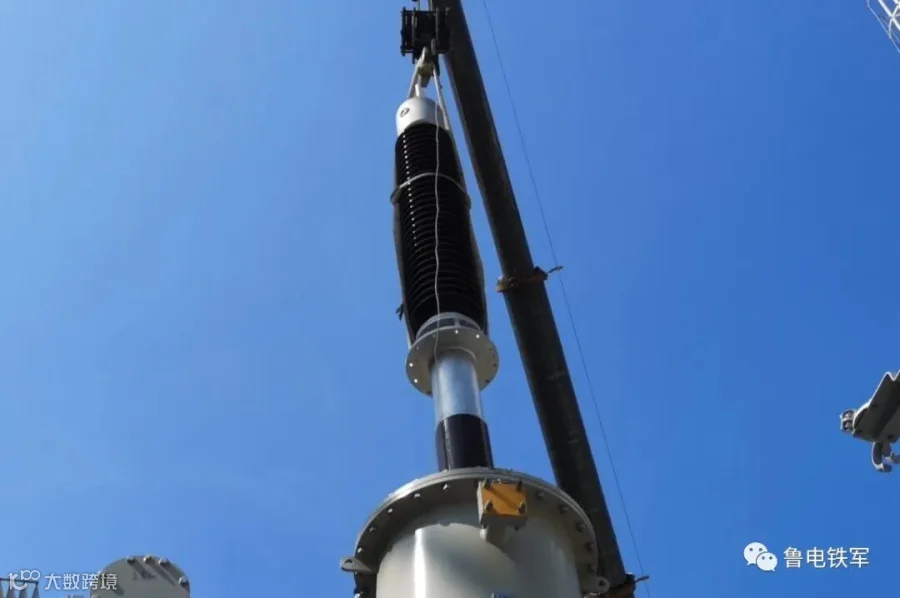

主变压器到场就位后,项目部立即组织设备生产方、监理、业主、设计等单位共同进行了主变压器设备五方验收,在多方见证下完成了设备生产方到施工方交接,保证设备“零缺陷”入场。



加强施工管控


施工过程中,项目部严格落实疫情防控的各项规定,严格执行《国家电网公司变电站工程主要电气设备安装质量工艺关键环节管控记录卡》的相关要求,从设备到货检查到交接试验,每日填写质量管控记录卡,所填写数据真实可靠,施工负责人、监理、业主三方确认签字,保证质量管控卡填写内容真实有效,切实发挥质量管控作用,确保设备施工质量可控在控。





01

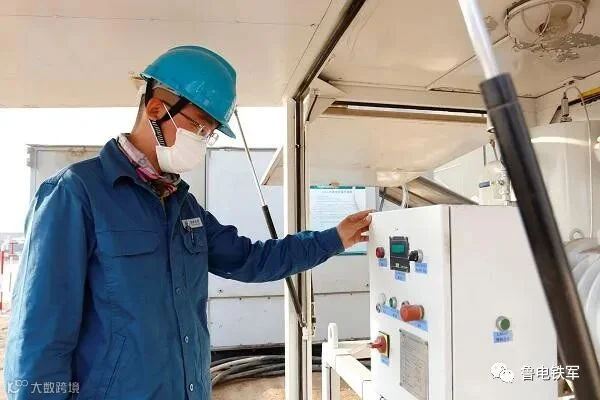

主变压器抽真空、真空注油及热油循环期间,工作负责人及安全监护人克服昼夜温差大、站内无休息场所、夜间值班时间长等不利因素,在站内24小时轮流值班,定时观察真空泵、滤油机的运行状态,记录设备运行参数,为各项电气试验全部一次通过奠定了坚实的基础。

02

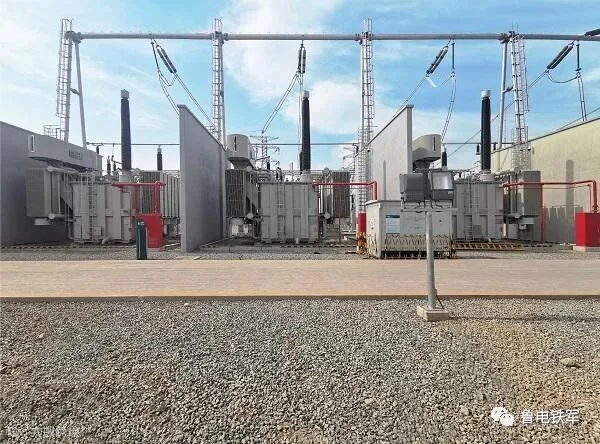

主变压器完成安装施工任务后,项目部组织人员开展班组级、项目部级验收,对照质量工艺标准,逐条查验。对发现问题及缺陷,立即整改,责任明确到人,全力以赴为实现“零缺陷移交验收”提供坚强的保障。目前,所有施工工序、工艺均符合质量工艺标准。









500千伏高青扩已完成了220千伏设备区、35千伏设备区、4号主变设备区的全部施工工作,500千伏设备也将在站内500千伏母线停电期间,完成最后的施工任务,并计划于6月28日送电。


高青500千伏变电站是淄博电网的枢纽变电站,是山东500千伏电网的重要组成部分。工程的投运,将进一步优化网架结构,提高淄博电网供电可靠性,满足淄博市快速增长的用电需求,为淄博地区经济建设提供强有力的能源保障。(李逸群 赵岩)
