【决胜“6.30”】“数读”青豫线
>
【决胜“6.30”】“数读”青豫线
山东送变电公司
2020-06-26
0
“数读”青海—河南±800千伏线路工程(
陕3标段
)
6月23日,输电一公司参建的青海—河南±800千伏特高压直流输电线路工程(陕3标段)顺利完成参数测试,具备送电条件。
面对疫情防控、复工复产、安全管控、工期缩紧等压力的层层叠加,输电一公司和全体参建人员坚决贯彻落实公司党委决策部署,心想一处保安全,力聚一点稳进度,全面确保“6.30双极低端带电投运”建设目标。
今天,小编将用数字说话,用“数读”的方式带您走近这跨越秦岭的“钢铁巨龙”。
“19米”

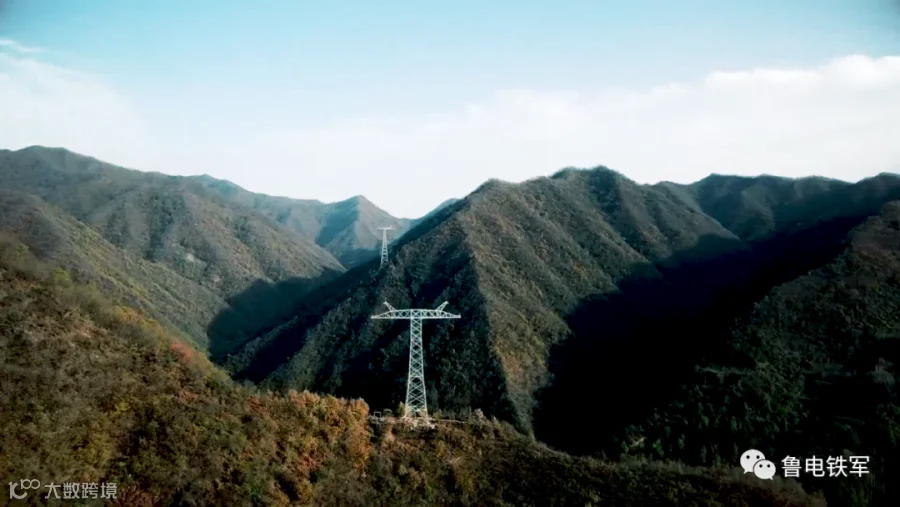

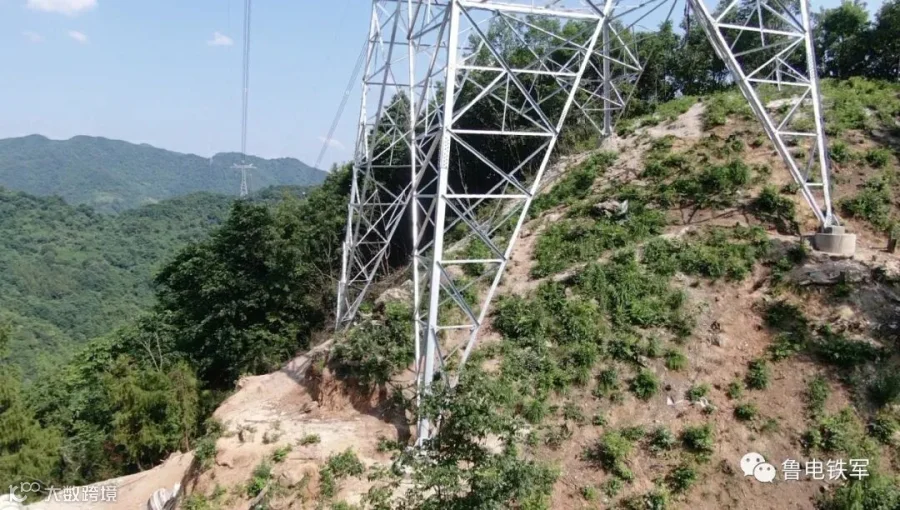

工程全线采取高低腿设计,高差10米以上的达到49基,其中N4803高差达到19米,高度大约相当于六层楼房。
“32岁”
该工程管理团队是一支电网建设的青年生力军,项目主要管理人员平均年龄32岁。为确保顺利实现工程安全、
质量
、工期目标,团队充分发挥年轻人多、敢打敢拼、敢打硬仗的优势,用新技术、新方法破解施工难题,用智慧与汗水战胜一个又一个挑战,在崇山峻岭中建铁塔、穿银线,青春建功特高压。
“51条”

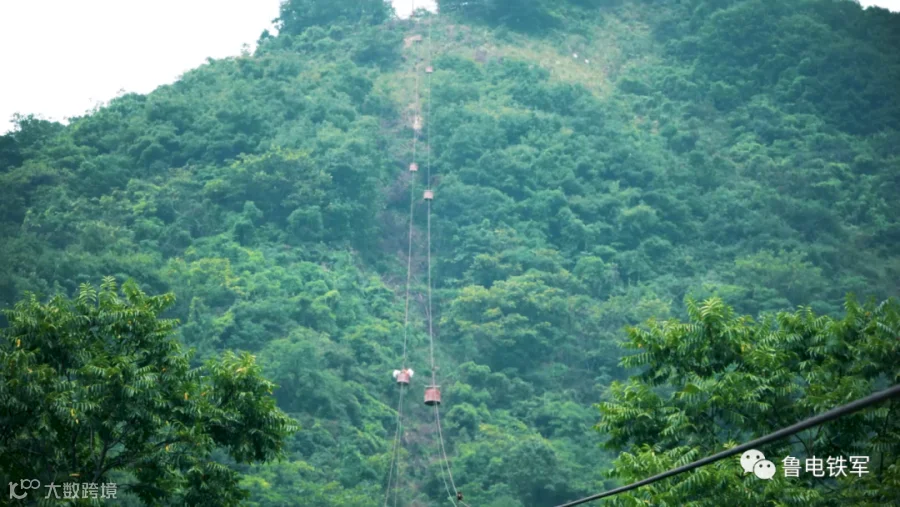

工程全线约95%的塔位车辆无法直接到达。为解决特殊地形带来的不利影响,项目部经过反复研究,组织施工人员架起“空中高铁”——51条中型货运索道,使其在地形地势复杂的林区、大高差山区的物料运输中发挥重要作用,彻底解决难题,提高施工效率。
“
54
%”
秦岭地区雨水极其丰富,平均每月降雨
时间

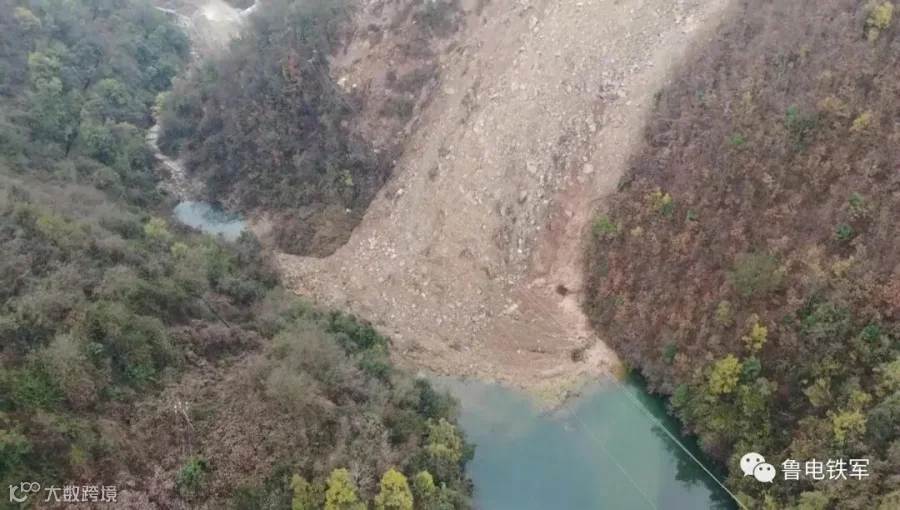

高达54%,因连续降雨引发的坍塌、堵塞102处,桥梁冲断7处,路基掏空塌陷27处,石料滑坡4处,山体大面积滑坡堵塞河流形成堰塞湖1处,给施工安全管控和施工进度保障带来极大挑战。
“92分钟”

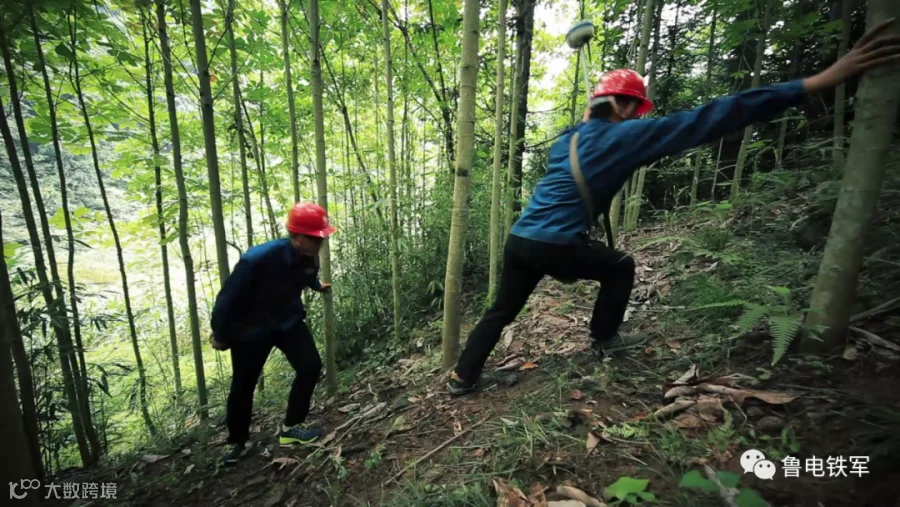

通过计步APP软件统计,施工人员到达一基塔位登山平均用时92分钟,平均爬山距离约1.28千米,其中到达N4829塔位耗时最长,要爬山长达6小时。
“100%”
该工程全线隶属秦岭生态环境保护区,林区
长度
69.509千米,100%山地,其中高山占43.9%。沿线海拔高度600—1850米且多为高山峻岭和无人区,地形陡峭,线路起伏落差大,部分区域为悬崖峭壁。
“115天”

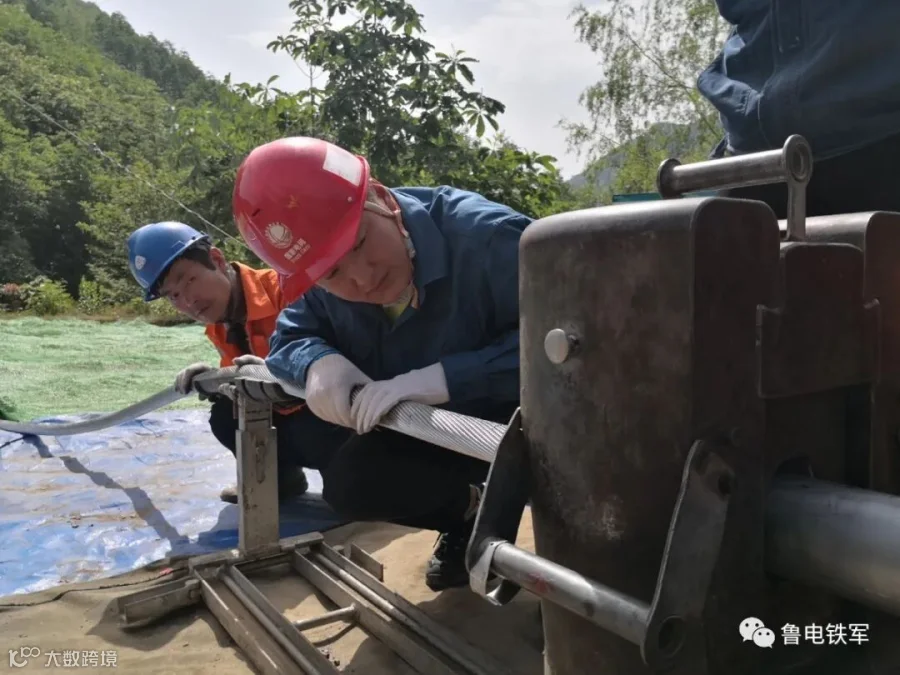

受疫情影响,工程工期严重压缩。自2月29日复工到6月23日通过参数测试,共用时115天。在极为有限的时间里,共组立铁塔72基,放线69.509公里,安装附件123基,有序组织上千名施工人员争分夺秒抢回进度,顺利完成建设目标。
“337米、1272米”

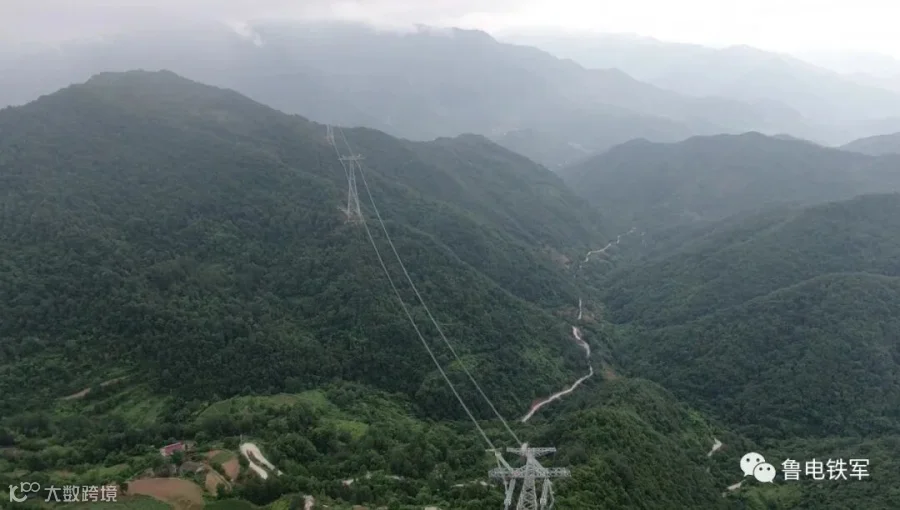

线路位于秦岭腹地,塔位高差较大,架线施工条件极差。最大高差337米,最大档距1272米。放线过程中导线上下波动幅度大,上扬塔位多。
“∞(无穷大)”
全体参建人员以无穷大的信心、无穷大的勇气、无穷大的毅力、无穷大的智慧,一路攻坚克难、披荆斩棘,一路苦辣酸甜、挥汗如雨,一路履职尽责、稳扎稳打,用实干与担当坚决打赢攻坚战役,安全、有序完成了全部施工任务。(崔扬 张广慧 戴湧林)
【声明】内容源于网络
