7月17日,输电分公司承担的500千伏东崂Ⅰ线停电检修任务圆满完成。

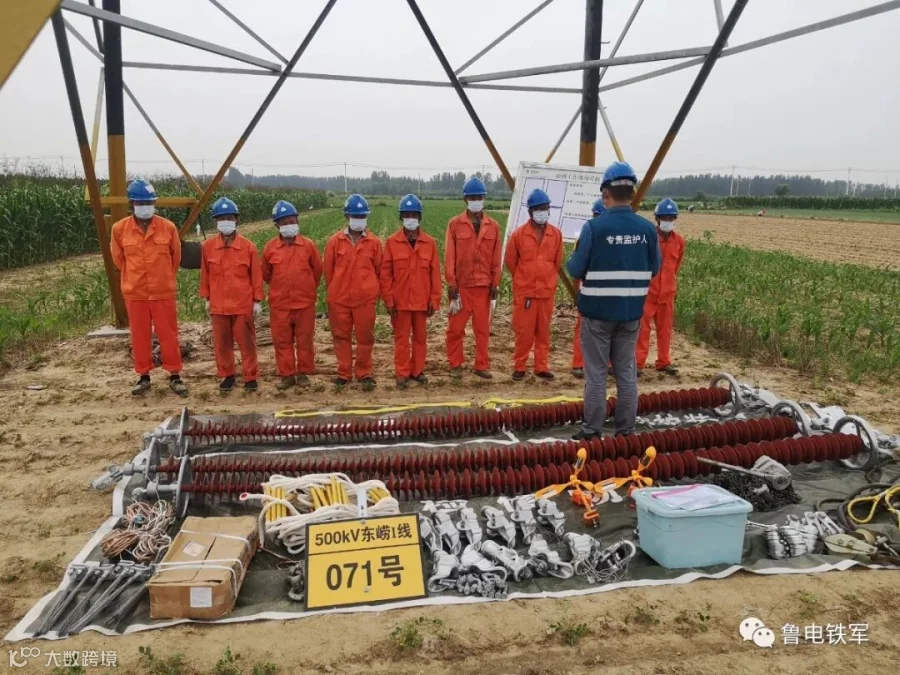

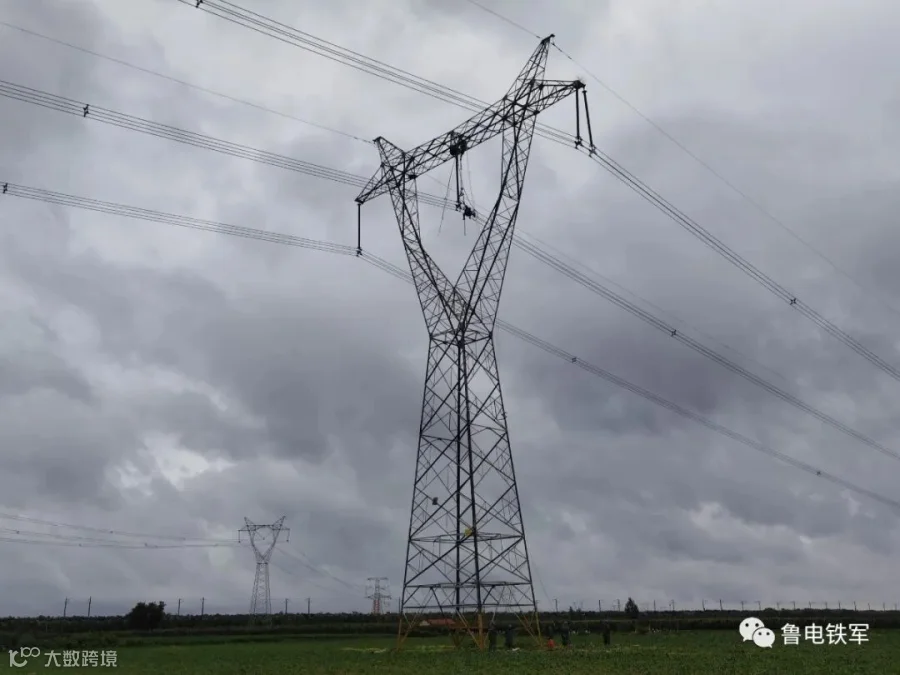

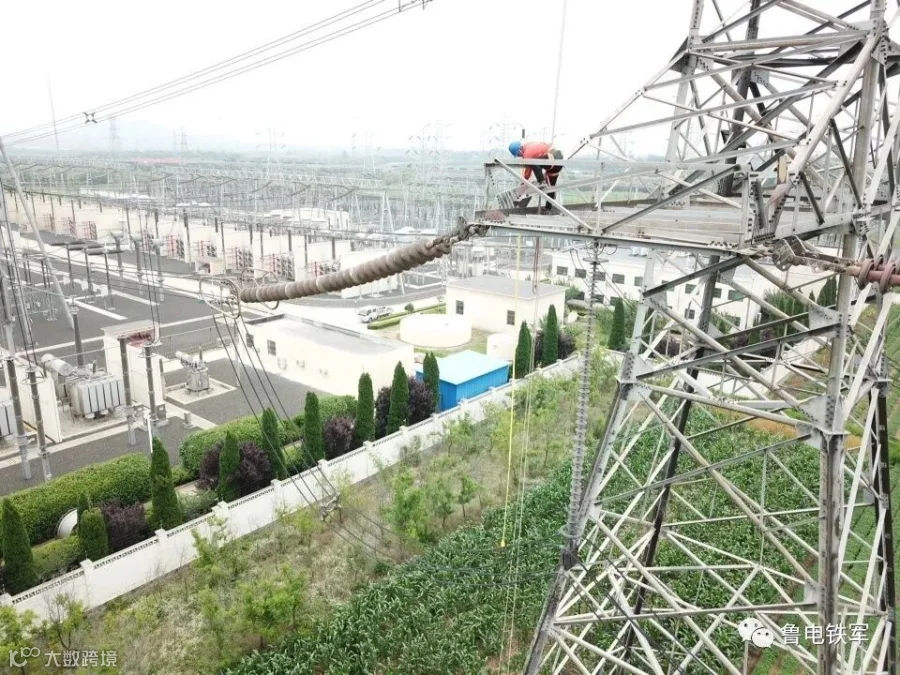

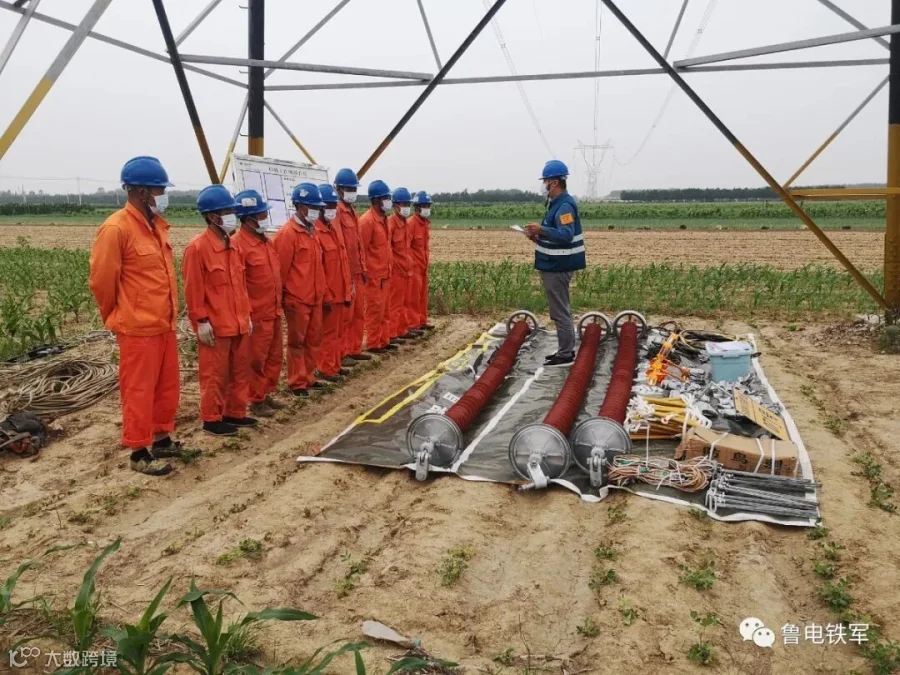

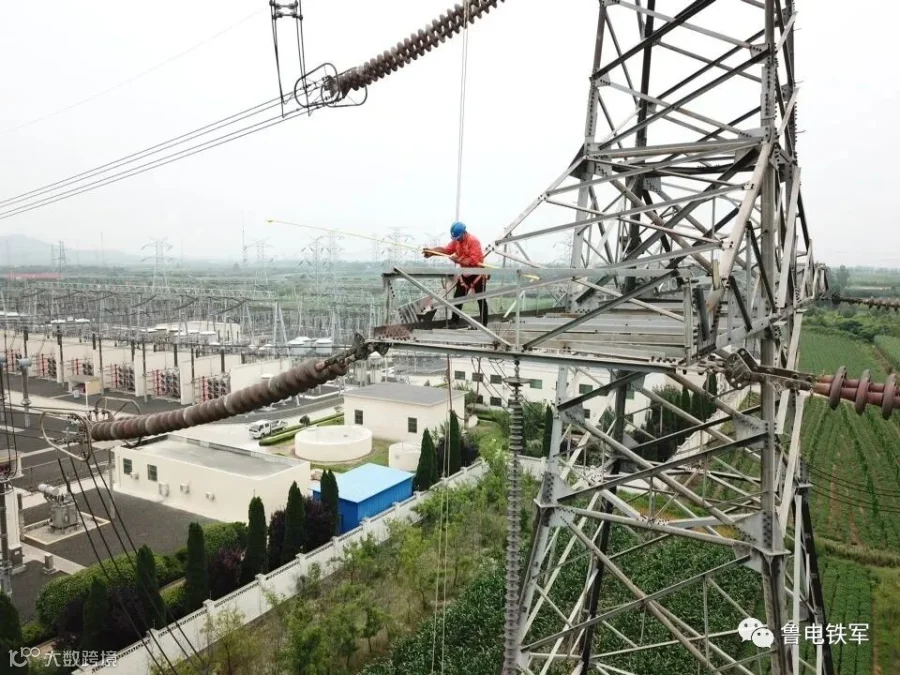

500千伏东崂Ⅰ线投运于2010年10月24日,线路全长50.298千米,共有铁塔126基。本次停电检修的工作包含全线路绝缘子更换、双串化及防鸟刺安装,51号转角塔跳线串改造,耐张塔6基防风偏治理。
作为今年春检最后一条线路,为确保检修工作顺利完成,分公司高度重视,对现场严格监管,确保检修工作万无一失。停电检修前,与检修公司青岛分部对接交底,明确工作任务和质量标准,提高检修工作质量。
山东送变电公司
7月17日,输电分公司承担的500千伏东崂Ⅰ线停电检修任务圆满完成。
500千伏东崂Ⅰ线投运于2010年10月24日,线路全长50.298千米,共有铁塔126基。本次停电检修的工作包含全线路绝缘子更换、双串化及防鸟刺安装,51号转角塔跳线串改造,耐张塔6基防风偏治理。
作为今年春检最后一条线路,为确保检修工作顺利完成,分公司高度重视,对现场严格监管,确保检修工作万无一失。停电检修前,与检修公司青岛分部对接交底,明确工作任务和质量标准,提高检修工作质量。
