投运啦!
牟平
500kV变电站
扩建工程

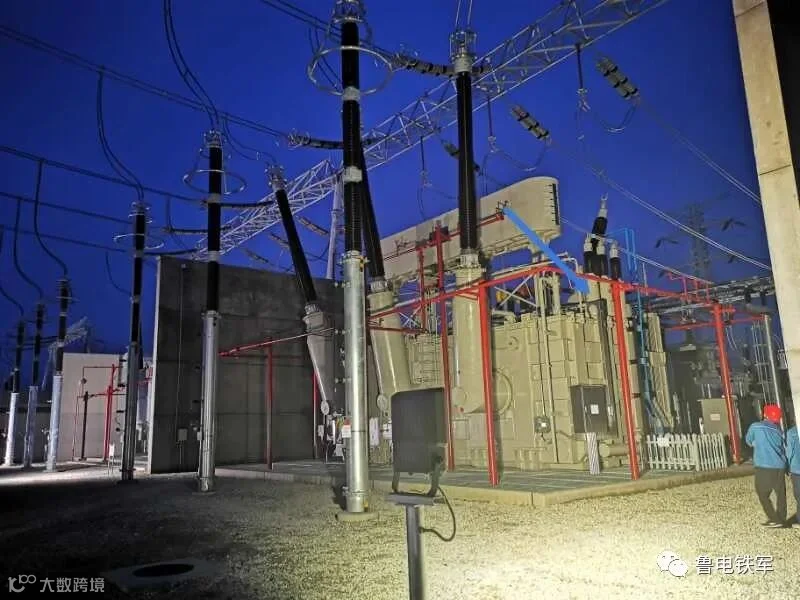

8月27日12时24分,由调试分公司负责施工的牟平500千伏变电站4号主变经过五次主变带电冲击后,一次送电成功。

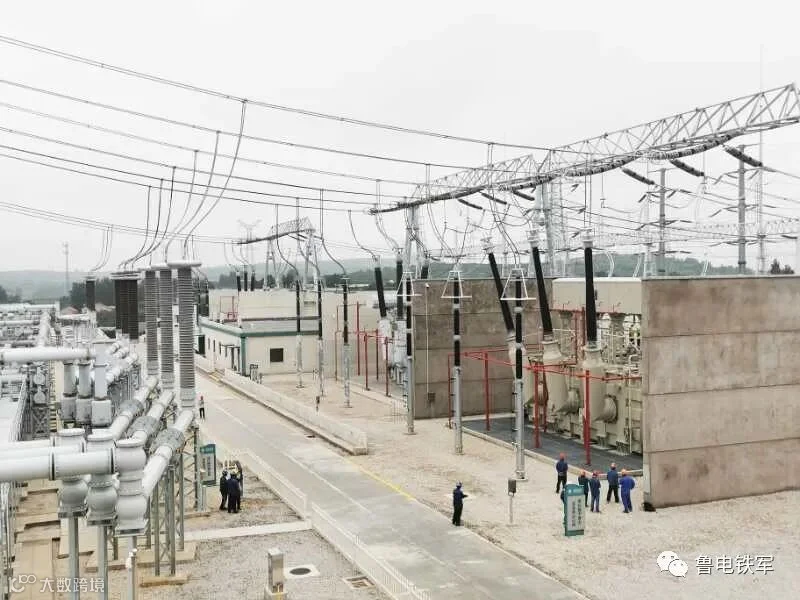

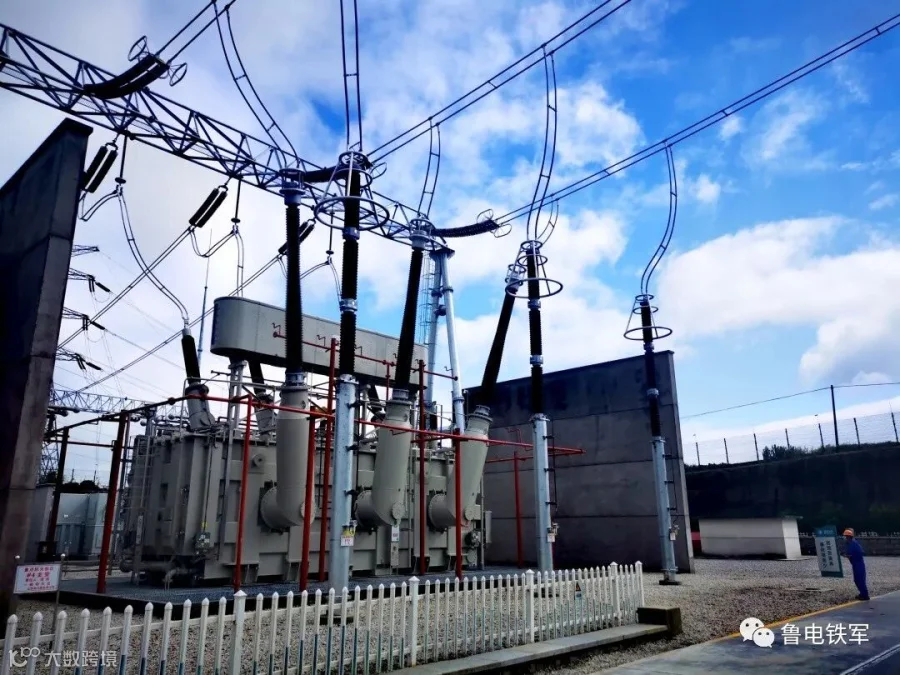

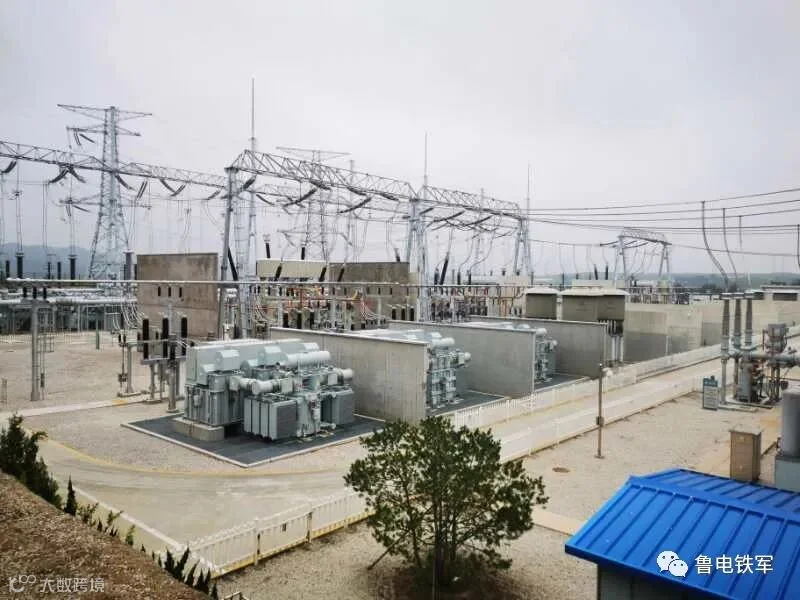

工程概况
牟平500千伏变电站4号主变扩建工程本期扩建自2019年9月开始施工,在原预留4号主变位置扩建1台1000兆伏安主变压器;500千伏配电装置扩建4号主变进线间隔、2回出线间隔,共建设4台断路器。
安全质量

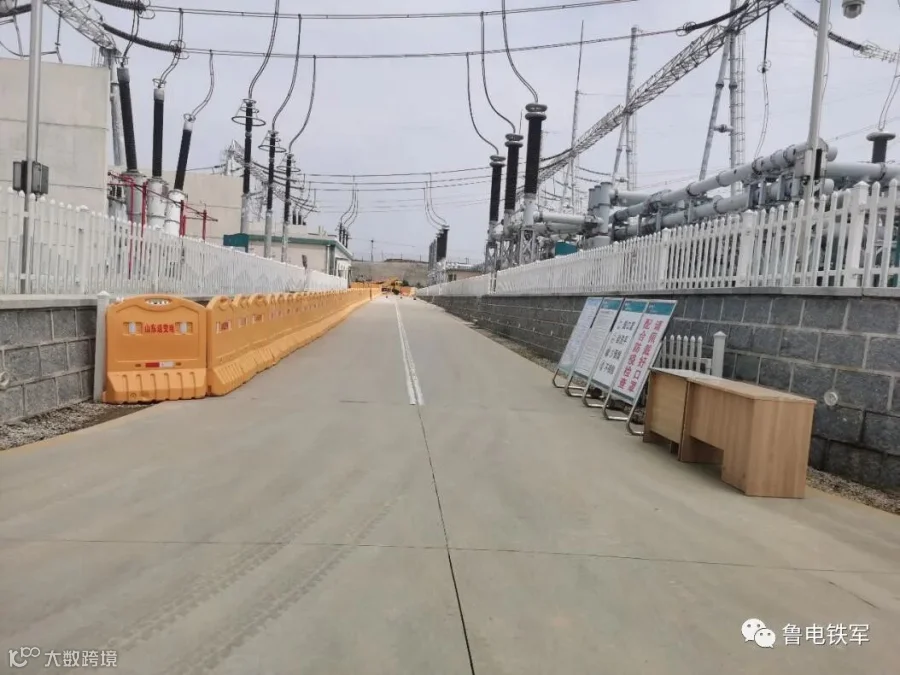

该工程开工一年以来,项目部始终坚持“两个安全理念”,严格执行“三个必须”铁律,紧抓质量与安全不松懈,落实全员安全责任,同时狠抓质量措施落地。在已投入运行的变电站内工作,触电的风险防范一直是重中之重,项目部从施工区域周边带电老虎口全面排查,不仅做到了带电区域和施工区域的物理隔离,同时又通过每日安全交底和多次的安全教育培训,让每个施工人员心中筑牢带电部位和施工部位的界限,实现了施工区域与带电设备的“软隔离”。

项目部通过积极响应分公司“隐患排查显微镜”活动,积极排查项目安全与质量隐患,通过全面应用配发的单兵装备,提升安全质量管控标准,维持好牟平站鲁班奖质量水平。
项目部坚决落实防疫要求。疫情期间,坚持防疫物资按时发放,体温每日三测,口罩定期更换,实行错时分餐制,使得工程得以有条不紊地推进。
牟平变本期扩建顺利送电,将缓解烟威地区负荷压力,对增强区域电力供应稳定性,增强电网结构起到积极作用。(梁永省 李智诚)
