雅中~江西±800千伏线路工程(赣3标段)全线架通

雅中~江西±800千伏线路工程(赣3标段)全线架通 山东送变电公司
2021-01-03
2

雅中~江西±800千伏

特高压直流输电线路工程

(赣3标段)全线架通

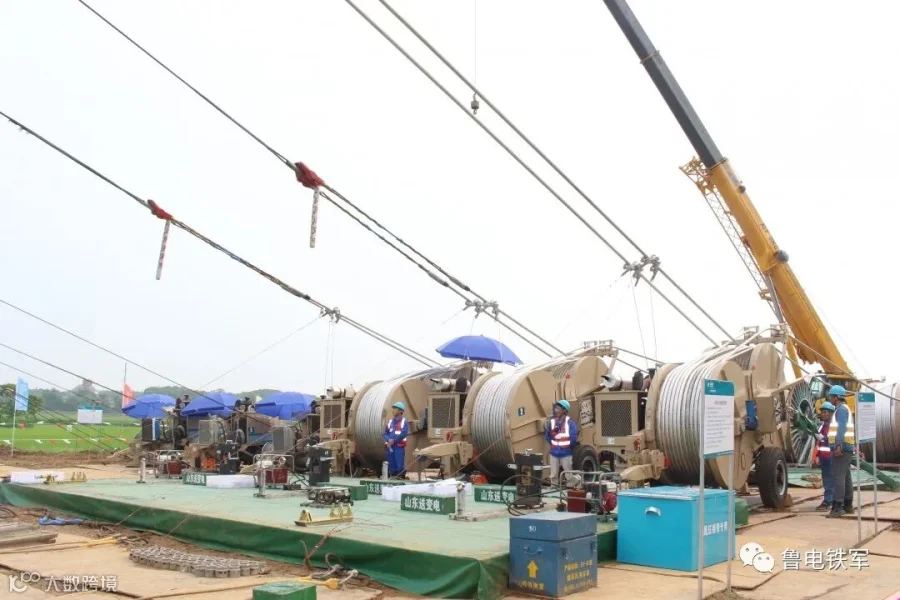

12月26日13时30分,随着最后六根导线牵引到位,输电一公司承建的雅中~江西±800千伏特高压直流输电线路工程(赣3标段)顺利完成第19个区段的导线展放施工,标志着该标段全线架通。

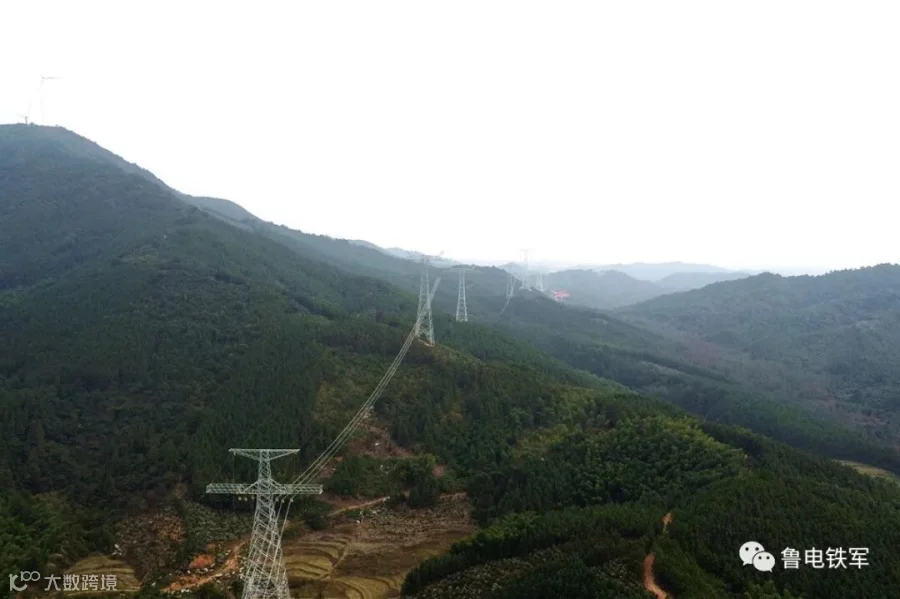

雅中~江西±800千伏特高压直流输电线路工程(赣3标段)线路全长125.695千米,新建铁塔253基,全线位于江西省抚州市,途经乐安县、崇仁县、抚州市临川区、抚州市东乡区四个区县,五十余个乡镇,一百五十多个村庄。


战疫情  严管控

稳步推进复工复产



该工程是国网公司在建重点工程,也是国网公司要求在2020年2月底前复工的首批特高压工程。
面对疫情防控严峻形势,项目管理人员坚决贯彻落实公司要求,超前策划、积极协调,于2020年2月26日到达抚州推进复工。

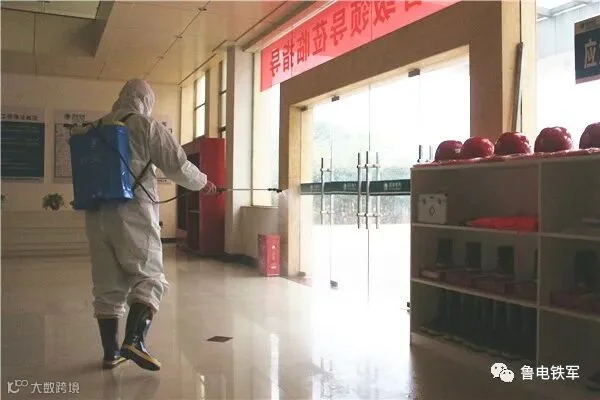

项目管理人员围绕严抓防疫措施落实和严格分包人员入场两个关键点,详细制定防疫方案,全力确保疫情防控零确诊、零疑似的“双零”目标。

组铁塔  跨宾金

顺利完成关键工程节点



该工程复工后即面临江西段内首基铁塔组立和跨越±800千伏宾金线两个重要工程节点。

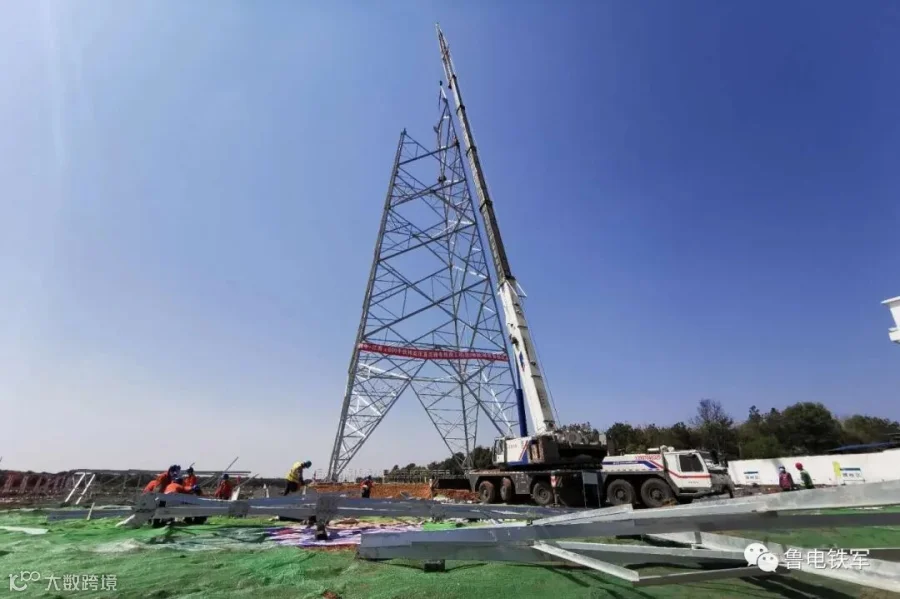

组塔过程中,项目管理人员严格落实防疫措施,克服工程技术要求高、施工时间紧、天气雨多风大等困难,积极为施工人员进场、塔材运输提供有利条件,严格按照施工方案进行吊装,有力确保铁塔组立完成。

项目部超前策划跨越±800千伏宾金线相关工作,详细制定跨越施工方案并反复论证审批,不断修订完善其安全性、可靠性和科学性,为圆满完成施工任务做足准备。
跨越期间,江西已经进入炎炎夏季,气温高、湿气大、降雨多,且高温和阴雨天气交替反复,张力场、牵引场热浪扑脸。面对不利影响,管理人员和施工人员坚守岗位,攻坚克难,准备毛巾擦脸降温,施工现场备足饮用水、防暑降温药品等物资,避免人员中暑。

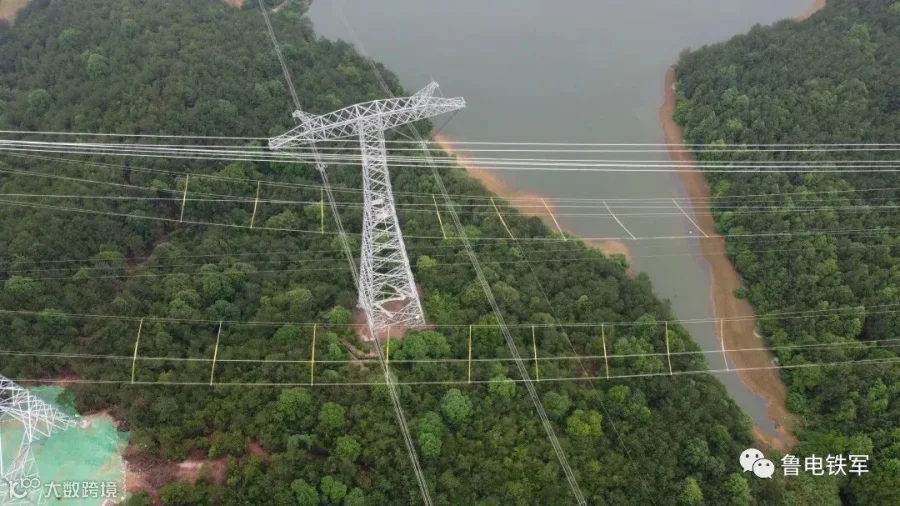

跨越区段各重要位置均安排特高压建设经验丰富的管理人员进行全过程监护,时刻关注档内变化情况,与张力场、牵引场时刻保持联系畅通,顺利完成跨越任务,为工程高质量推进注入“强心剂”。

战洪水  渡难关

全力确保现场安全和工期进度




江西地区三、四月份即进入雨季,且雨季持续时间长达6个月,工程建设周期内又遭遇百年一遇的洪水灾害,出现710毫米特大暴雨,当地政府启动防汛最高级响应。

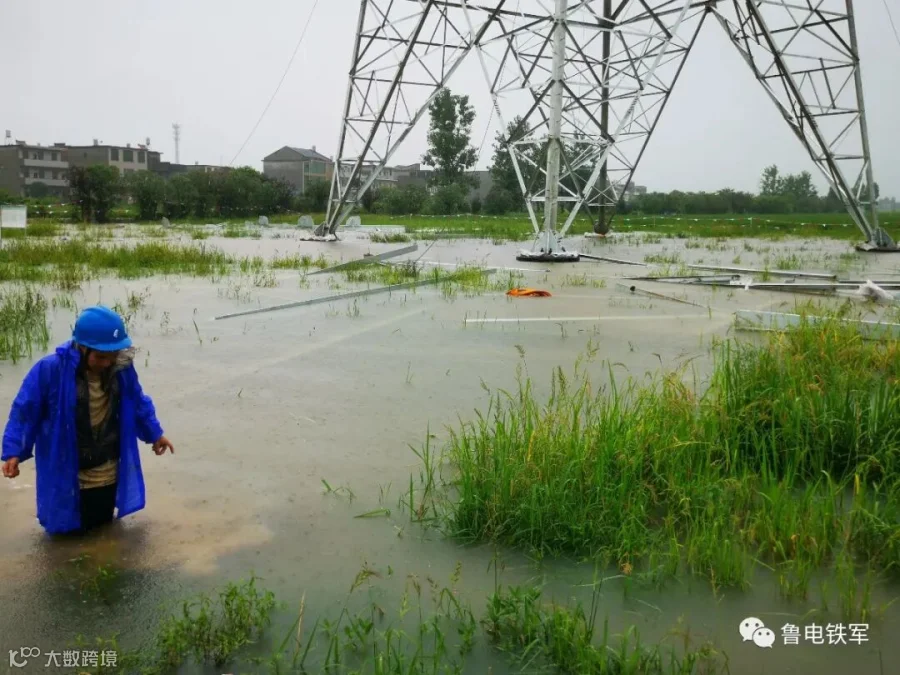

连续的强暴雨天气给施工生产带来严重影响,前往山区的道路被泥石流堵住,部分施工道路被洪水冲刷断裂、坍塌,施工现场积水齐腰,部分砂石料、水泥、塔材等被积水淹没,现场“一片汪洋”。
面对防汛严峻形势,项目部迅速组织全员开展行动,深入受灾现场查勘汛情,协助施工班组到达安全地带,保证人身安全。
暴雨过后,带领施工人员疏通泥石流封锁路段,修复洪水冲毁的进场道路,争分夺秒进行现场排水,严格检查被雨水浸泡过的工器具,为安全、高效恢复现场施工按下“加速键”。




熬昼夜  保安全

高铁高速跨越逐个击破



赣3标段跨越多,跨越点地形复杂,跨越铁路3处、高速5条,跨越多条高电压等级线路及国道省道。

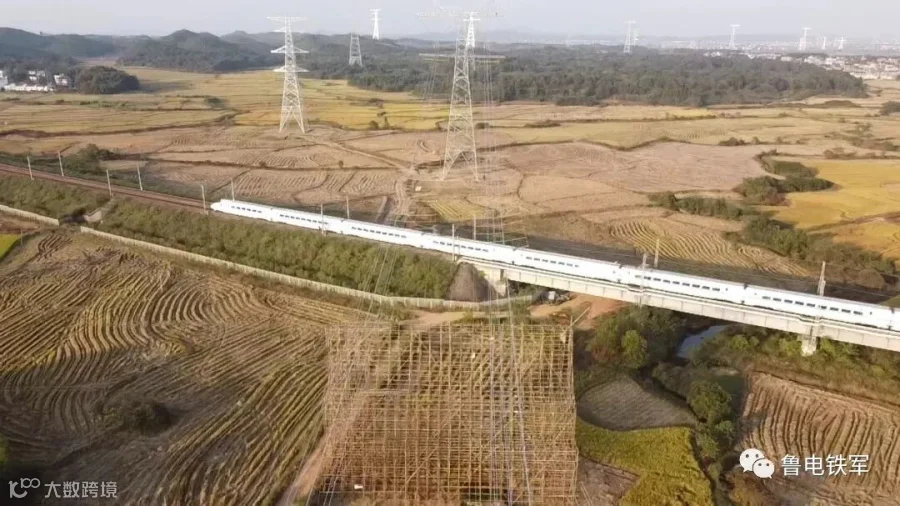

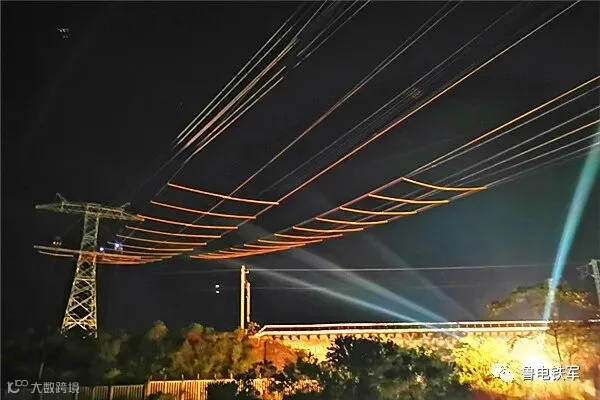

跨越昌福高铁、沪昆高铁期间,参建人员昼夜连续“作战”。白天在施工现场做准备,晚上窗口期开展施工,“白加黑”连续作业,与时间赛跑,保安全、保施工、保工期。

为保障夜间施工期间的人员和设备安全,施工项目部结合现场实际情况,严格按要求编制专项施工管理组织方案、施工技术方案、施工应急预案,制定安全风险识别、评估及预控措施。

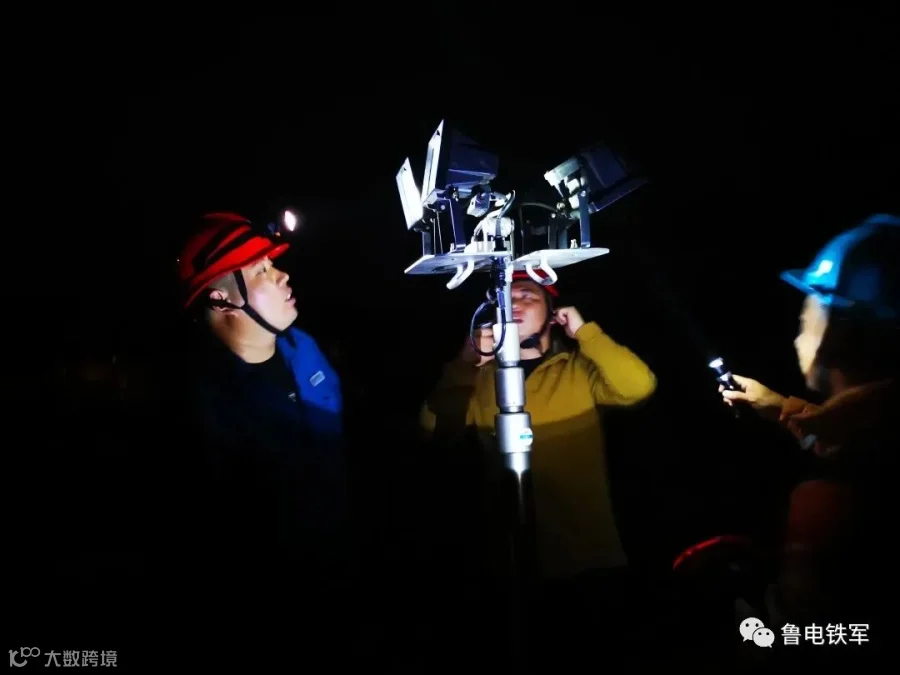

施工前,项目部进行安全技术交底,要求作业人员牢固树立“保铁路安全运行、安全第一、预防为主”的安全意识,必须按照方案施工。严格执行作业票制度,所有关键施工作业点安排专人现场监护。在施工现场地面及铁塔上设置射灯,为每位施工人员配置头灯,确保满足作业现场的照明需求,安全完成跨越。

离家千里建特高压电网,为赣江两岸送清洁能源。在从开工到架通的394个日夜里,全体参建人员耐高温、战酷暑、抗洪水、保安全,克服江西地区潮湿闷热天气,顶住疫情防控压力,圆满完成了建设目标,再一次在省外特高压建设中展现了山东电力铁军精神。(赵丹)
