【一线故事】
变电二公司
—— 2021.12.30——
凝心聚力 西河攻坚

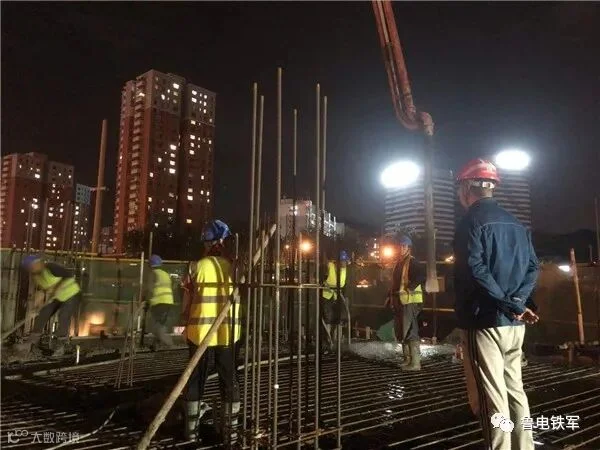

2021年4月16日,西河变开始浇筑配电装置楼垫层,7月18日封顶。9月25日开始电气安装,12月30日一次送电成功。
期间项目部成员以身作则,用坚守与汗水,完成了西河变不平凡的建设之路。

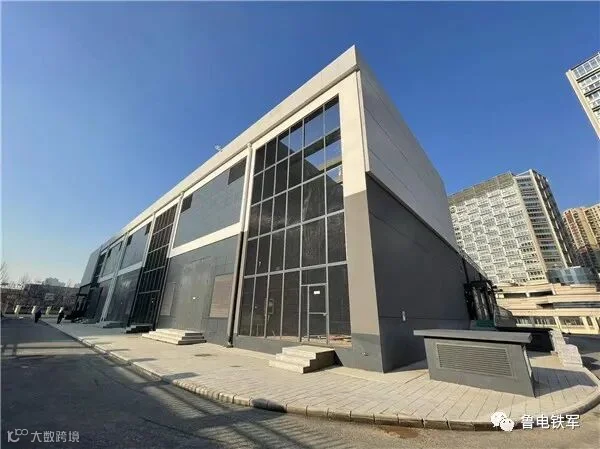

[同年开工 同年送电]

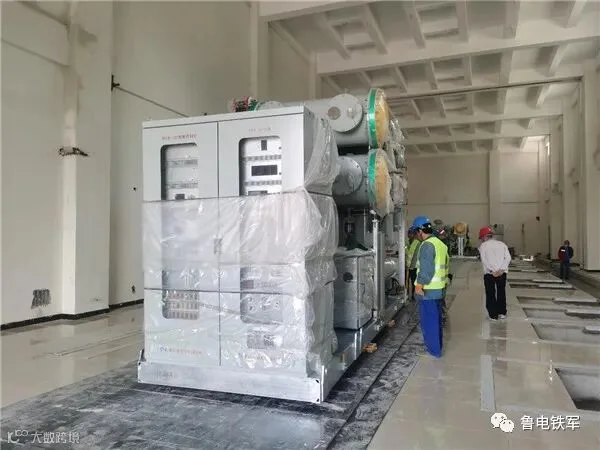

项目土建技术员李同振结合现场实际情况,提出了瓷砖保护的妙招,瓷砖上铺设0.4公分的皮垫,上面铺设新模板,既不影响施工效率又极大提高了瓷砖的保护程度。10千伏、110千伏、220千伏设备进场就位后无一瓷砖因为设备安装运输而损坏。
在施工过程中,因为周边居民对变电站的误解,屡屡投诉,执法大队、城管、环保各部门屡次对站内施工进行阻碍和强行停工。
项目部人员想尽办法,苦口婆心进行解释和讲解变电站对于市中区的重要性。工作白天不能干就晚上干,想尽一切办法抢进度。
因为场地狭小,土建施工机械无处存放,钢筋无法加工,项目部想办法租赁周边地块,场外进行加工。电缆无施工地域,二次班张剑想出好办法,把电缆盘放到电缆半层进行施工,虽然难度加大,浪费了人力,但工期保住了。
全体西河变参与者向身边榜样典型看齐,学习先进榜样的作风、攻坚克难的勇气,立足本职勤勉敬业。

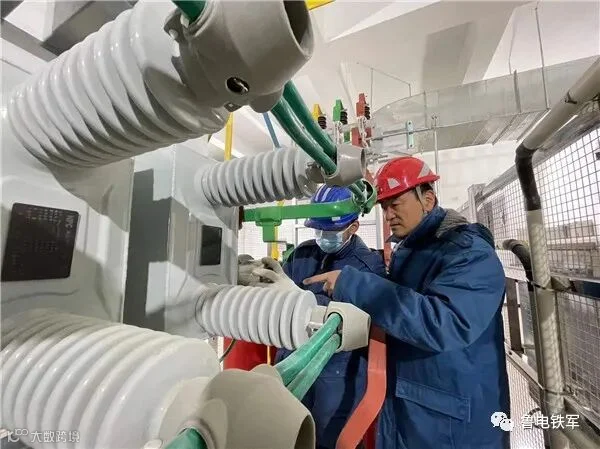

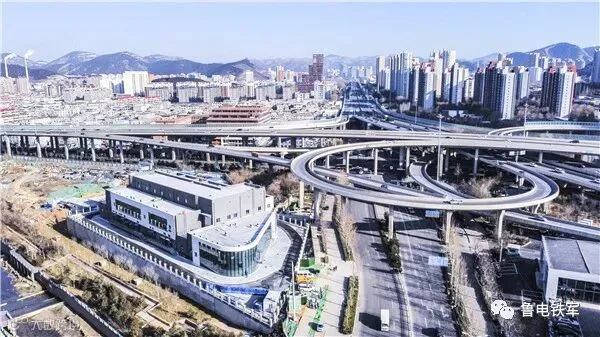

正是因为有了他们的无私奉献,在8个多月的时间内就完成了这看似不可完成的任务。(王开)
