1000千伏南昌~长沙线路(1标)首区段架通

1000千伏南昌~长沙线路(1标)首区段架通 山东送变电公司
2021-10-01
1


欢度国庆节
庆祝新中国成立72周年


1000千伏南昌长沙特高压工程
线路工程(1标)

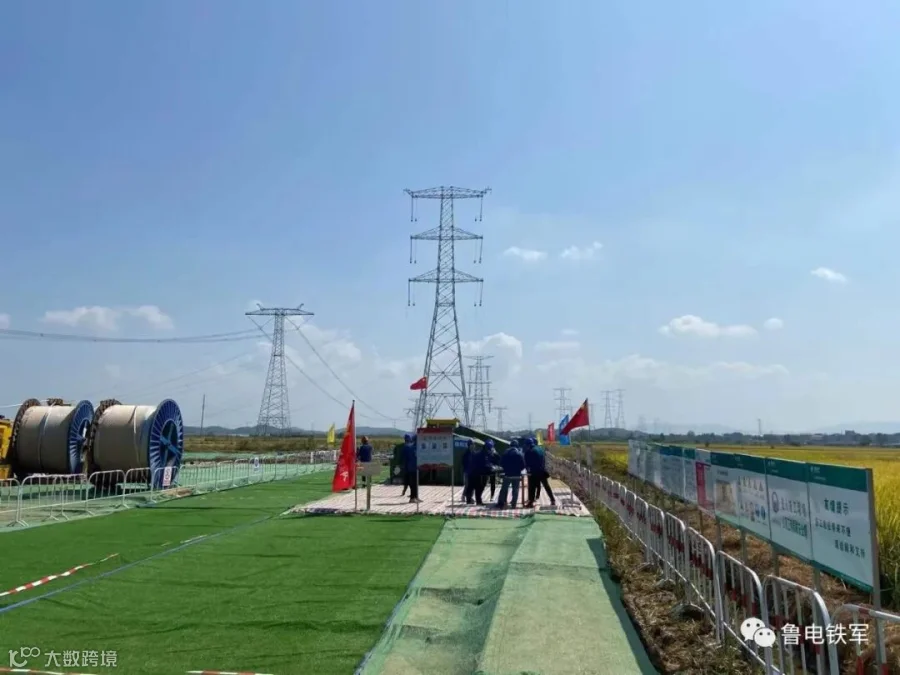

完成首区段架线施工

      9月30日,伴随着N7007附件作业完成,山东送变电工程有限公司送电一公司参建的1000千伏南昌—长沙特高压工程线路工程(1标)顺利完成首区段架线施工。



首区段概况

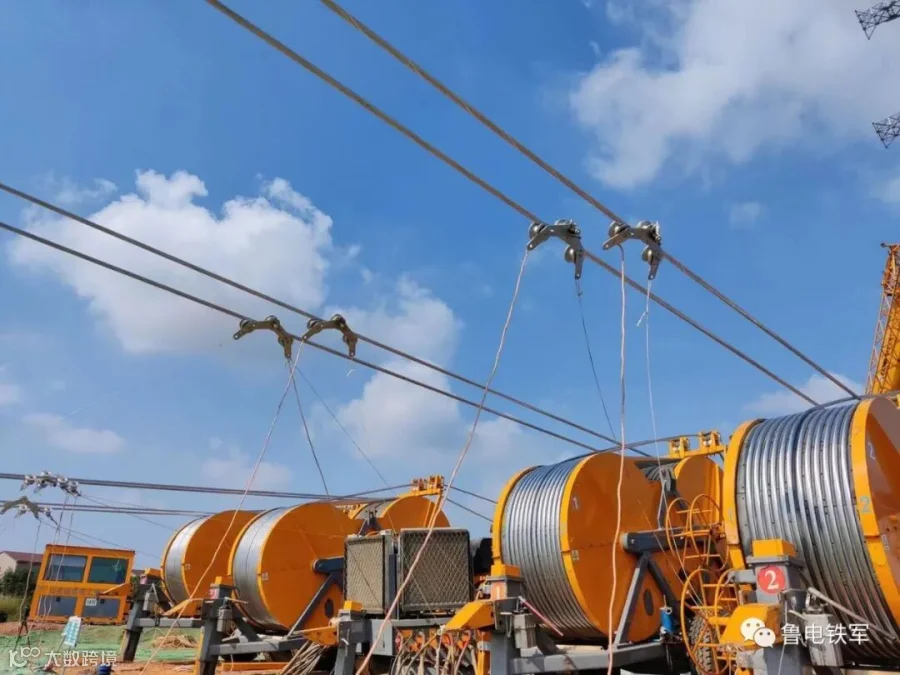

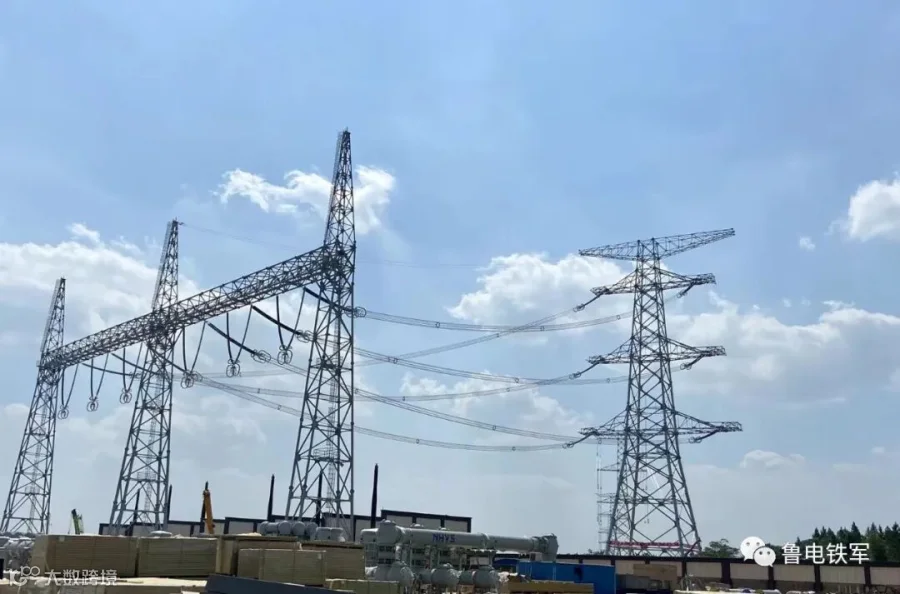

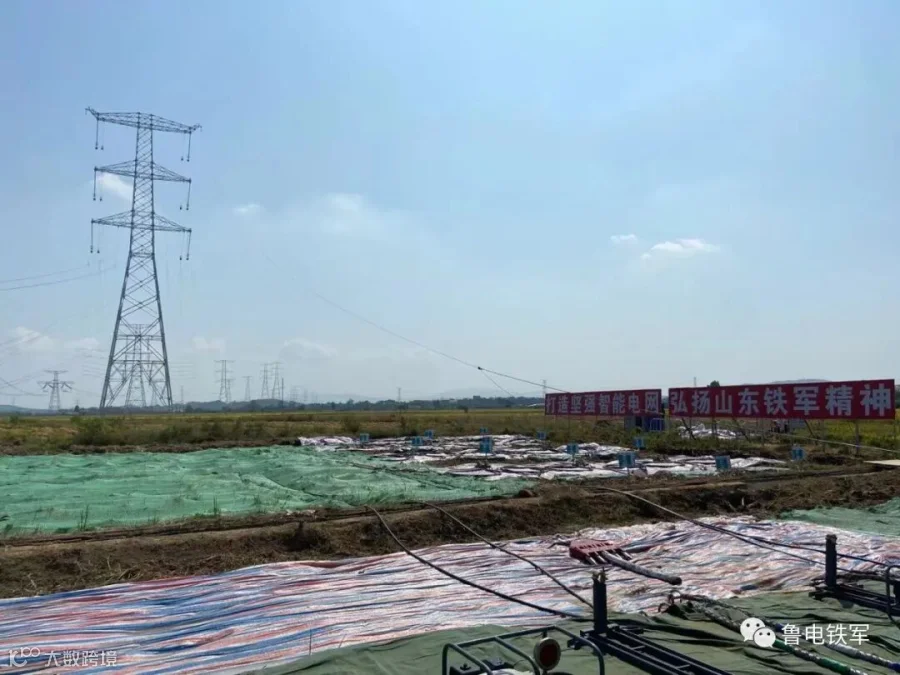

     此次架线施工区段为N6041-N7017,长度7.8千米。牵引场位于N6041,张力场位于N7017,采用2×(一牵4)方式进行导线展放,同时展放8根子导线。

      这种架线方式有效降低了人工、机械和工器具的投入,减少了重复作业,降低了安全风险,大大提高了架线施工效率。

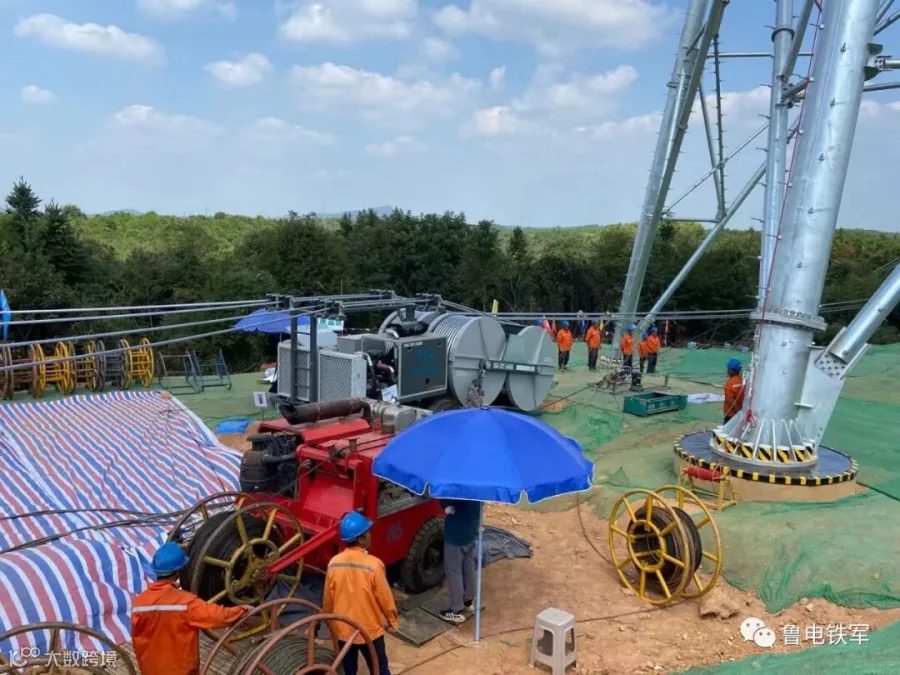

架线施工情况

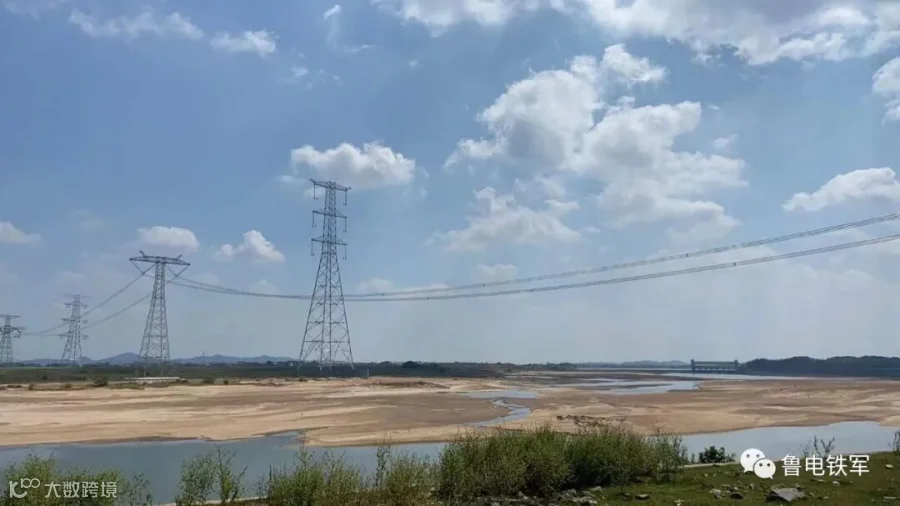

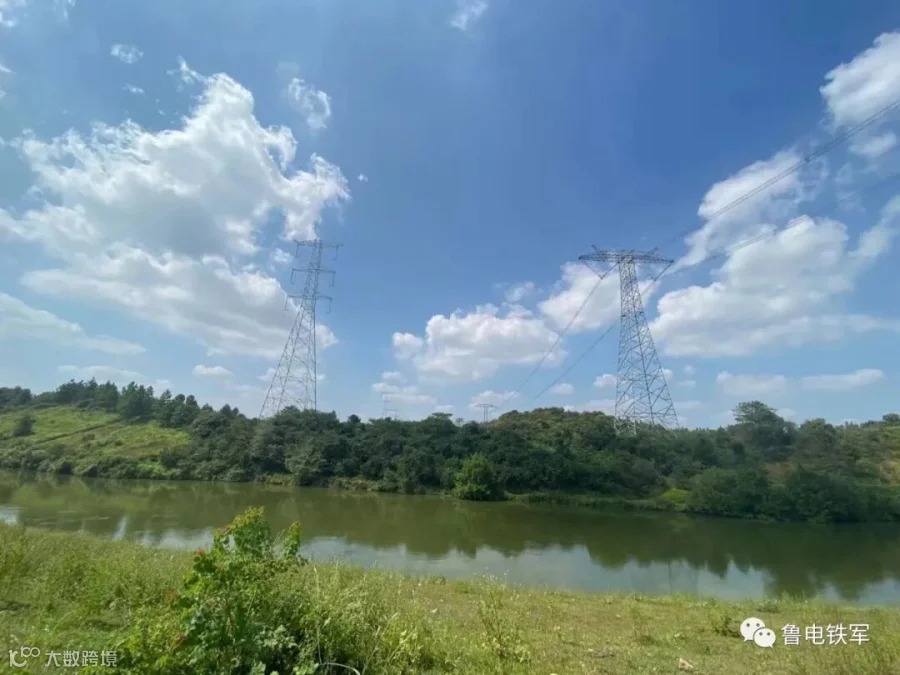

      9月份的江西依旧热浪扑面,室外气温常高达37摄氏度,空气潮湿且山坡密林地形复杂,给架线施工造成极大困难。

      送电一公司及施工项目部综合考虑现场多方面因素,统筹协调施工队伍、机械设备、材料工器具,精心编制首区段架线单段策划,并反复论证,持续优化完善安全性、可靠性和科学性,为顺利完成施工任务做好充足准备。


安全风险管控




      该架线区段距离较长且与±800千伏宾金线并行,安全风险管控形势严峻。


      架线施工前,施工项目部与监理、业主三方联合对该区段进行现场勘察,识别分析可能存在的安全风险,详细制定有效的预控措施。

      施工项目部严格落实“三算四验五禁止”安全管控措施,认真做好安全技术交底,组织开展安全教育培训,让每一位参建人员真正入脑入心。


      为加强施工现场安全管控,在各重要施工作业点安排专人进行全过程监护,层层压紧压实安全责任,强化管理机制保障。



      为减少降雨对架线施工的影响,施工项目部提前策划,将智能操作室、牵张设备布置在地势较高处,对所有地锚覆盖防雨布,挖设排水沟。


      为防止雷电及感应电对施工带来影响,施工现场的牵张设备与放线区段铁塔都可靠接地,导线出线端都设接地滑车。

      同时施工项目部也做好防暑降温工作,合理安排施工时间,最大限度降低恶劣天气对架线施工带来的影响。

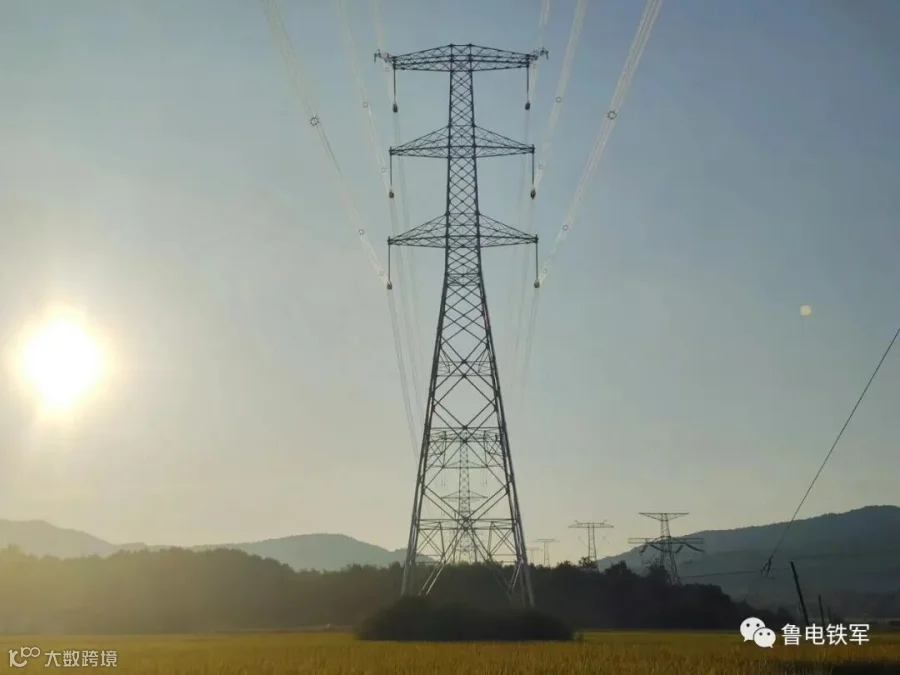

架线完成





      施工人员经过连续18天的艰苦奋战,顺利完成首区段架线工作。下一步,工程全体参建人员将再接再厉,乘势而上,安全优质高效完成后续架线施工任务。
