变电一公司:胶东换流站停电检修全面展开

变电一公司:胶东换流站停电检修全面展开 山东送变电公司
2024-04-20
0
导读:变电一公司±660千伏胶东换流站停电检修全面展开±660千伏胶东换流站 4月18日,505名参检人员集










±660千伏胶东换流站

停电检修全面展开


±660千伏胶东换流站

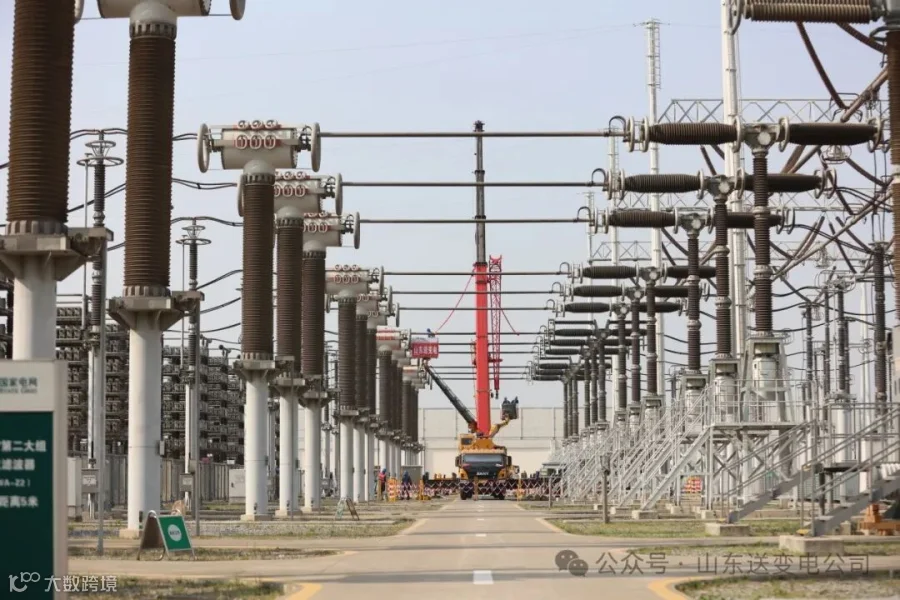

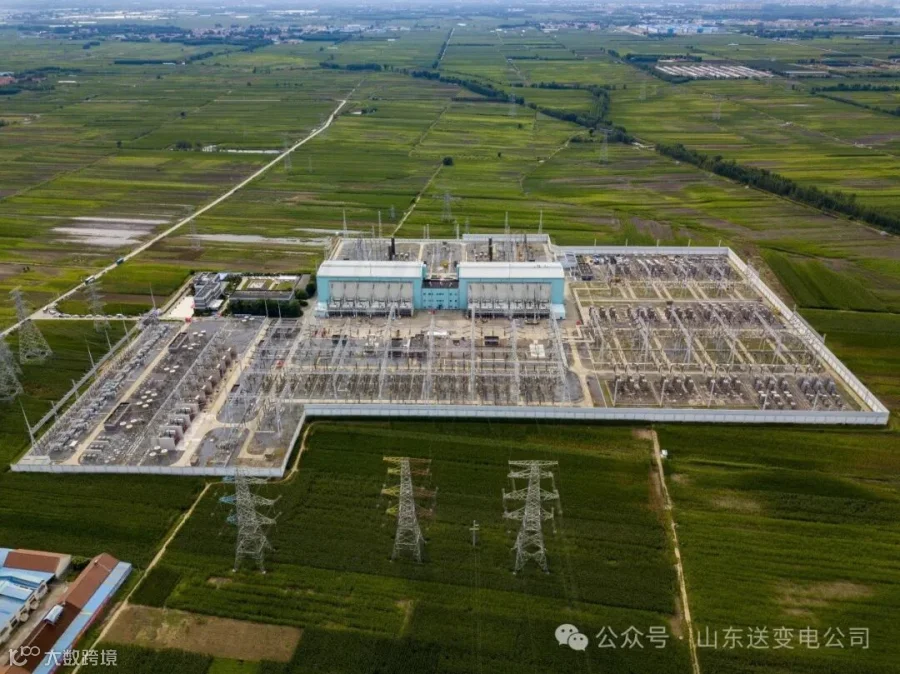

     4月18日,505名参检人员集结青岛胶东,标志着由变电一公司承检的±660千伏胶东换流站检修工作正式拉开帷幕。





     本次±660千伏胶东换流站2024年年度检修,山东送变电公司负责换流变、500千伏交流滤波器场、直流场等6个作业面的检修工作,计划开展常规检修、检测项目455项,特殊性检修项目8项,消除缺陷56项,完成技改项目1项,隐患治理5项,技术监督1项。

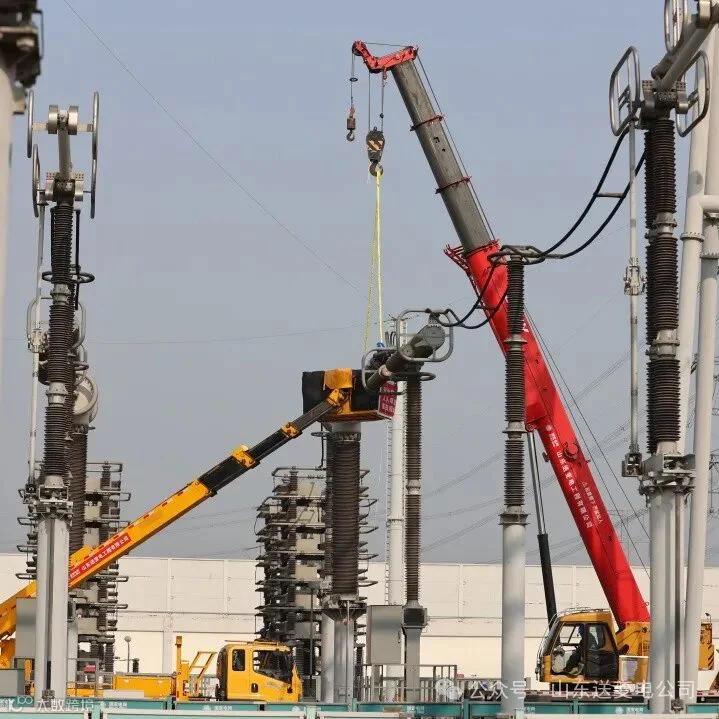

    除往年的常规项目外,此次检修增加了500千伏交流滤波器场的7台500千伏断路器更换,这使得本就紧张的检修时间更加捉襟见肘。因此,如何在保障常规检修质量的同时,在7天时间内完成断路器的更换,成为此次胶东换流站停电检修的重中之重。


     为保检修进度,分公司、项目部提前策划、周密安排,提前召集各作业面负责人细致推演,合理分配施工进度和各作业面人员、机械、设备数量,全力保障检修顺利高效完成。

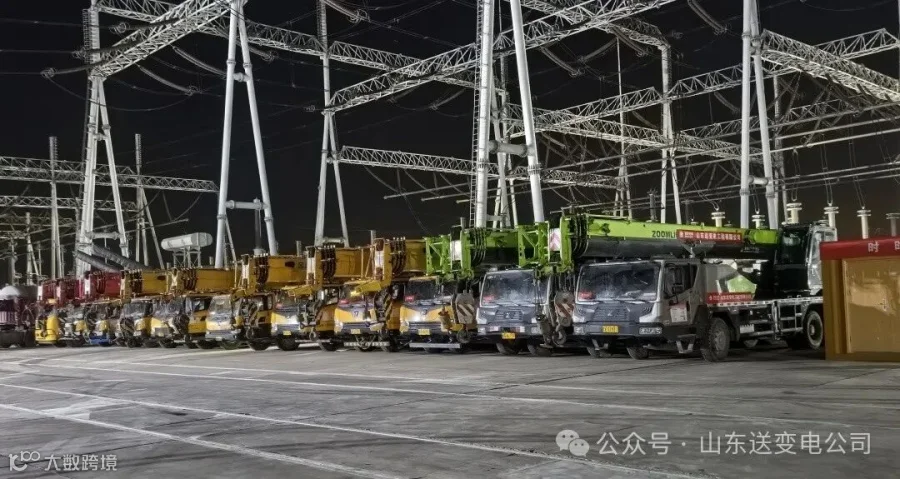

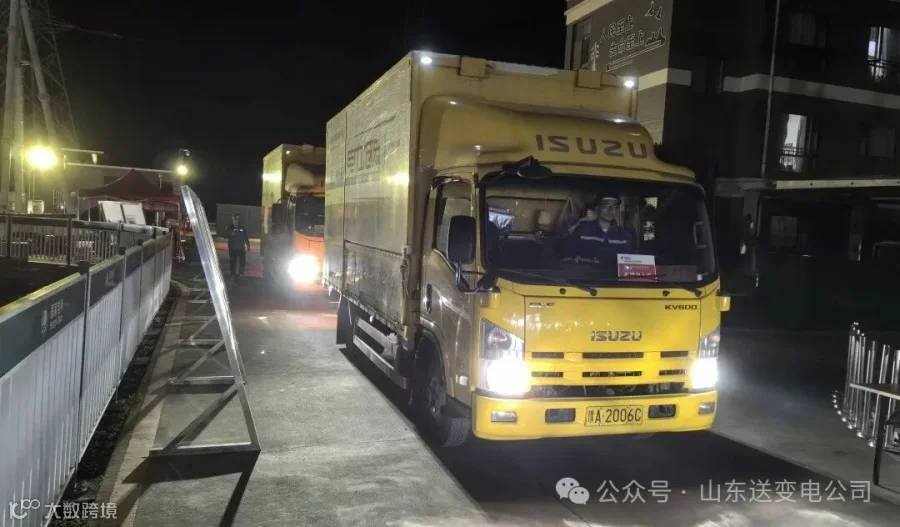

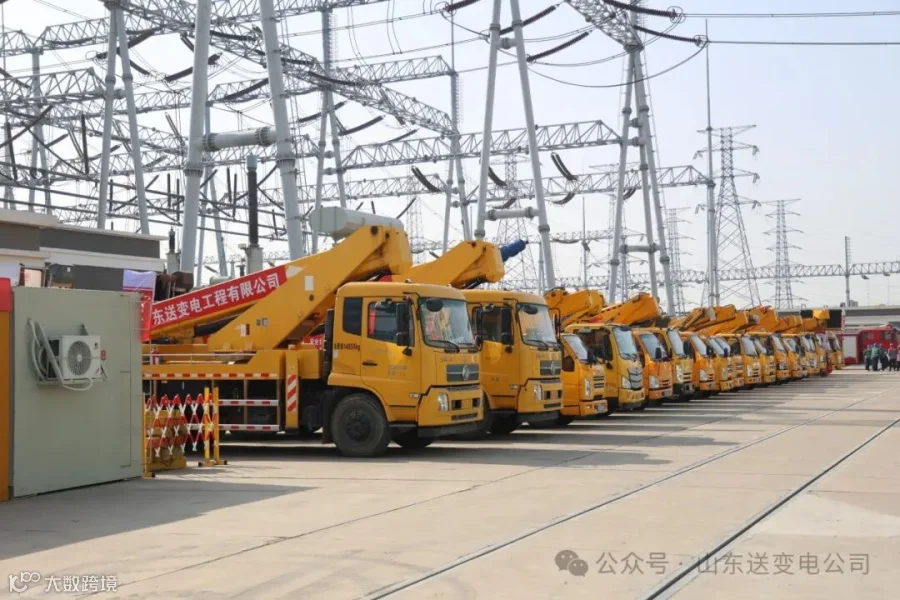

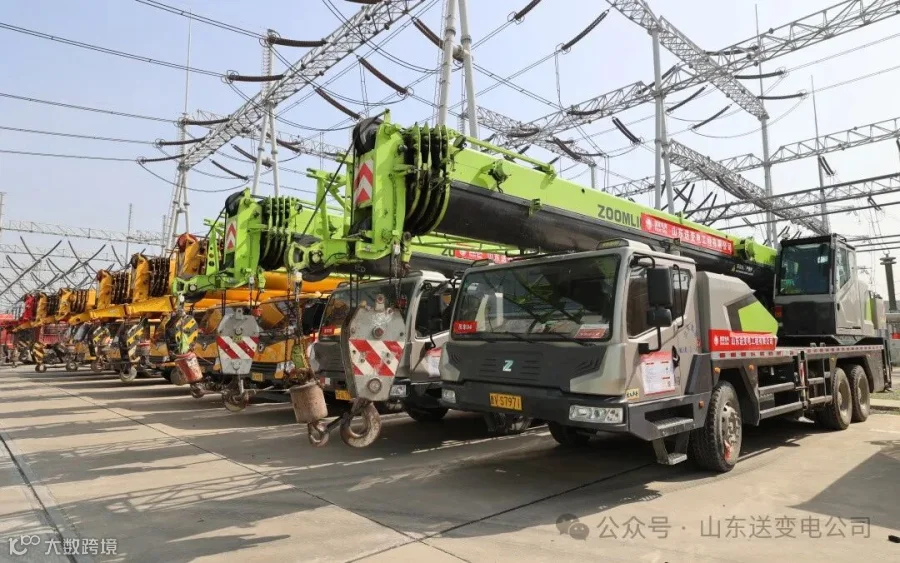

     从沂南转战胶东,变电一公司检修团队用短短5天的准备时间,完成全部特种车辆,设备及工器具的转运、检查、资料报审及进场工作。“最后一辆六氟化硫回收车已进场,全部车辆集结完毕”。4月17日深夜,42辆特种车辆顺利进入换流变广场,标志着胶东换流站检修各项工作准备就绪。

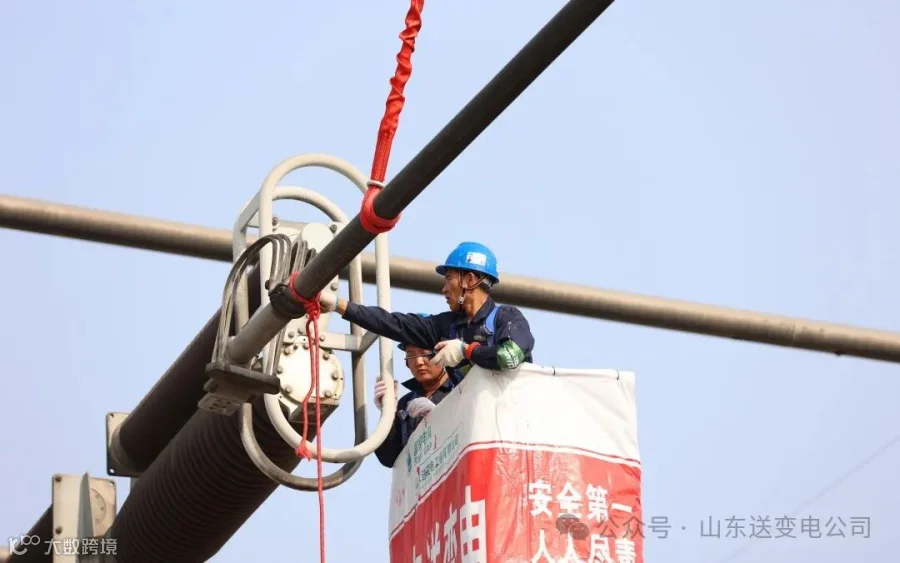

     此次检修工作工期格外紧张,特别是500千伏交流滤波场区域,常规检修和断路器更换工作同时进行,不同工种作业人员同时进场检修,安全管控难度激增。为保障交底效果,项目部为全体参检人员配发安全管控明白纸,针对各作业面不同工种作业人员关键工序和风险点,制定有针对性的安全管控措施,要求全体参检人员每日抄写,站班会考问各自的风险点,确保安全技术交底质效。






     厉兵秣马,奋楫扬鞭。目前,各作业面已顺利开工,分公司及项目部将严格落实安全责任,坚定“时时放心不下”,做到“事事心中有底”,用实际行动践行山送铁军的光荣使命!(杨彤薇)
