助力海上风电 促进绿色发展 江苏省送变电有限公司
2021-11-23
0
导读:南通通海500千伏骥能变的顺利建成投运,为如东海上风电项目增添了第一条并网输电专用通道,标志着江苏沿海“三变

南通通海500千伏骥能变的顺利建成投运,为如东海上风电项目增添了第一条并网输电专用通道,标志着江苏沿海“三变三线”清洁能源“大动脉”中的“一变一线”彻底贯通,“零碳”能源从此有了专门的上网通道。

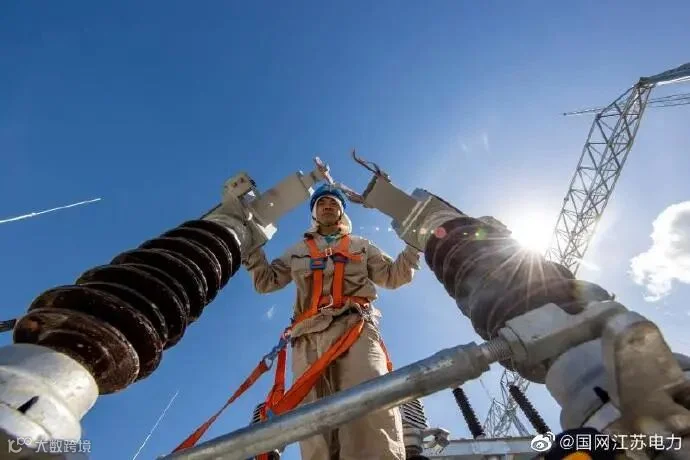

近年来,如东地区新能源发展迅速。2018年12月,江苏省能源局集中核准了6700兆瓦海上风电,其中如东海上风电装机容量3000兆瓦。至2021年,如东地区风电容量约为5917.5兆瓦,接入如东电网风电容量5317.5兆瓦。因此,为满足如东地区新增风电的汇集升压和送出需求,为新增大规模海上风电的接入和电力输送创造条件,缓解新能源消纳压力,提升电网运行和规划的适应性,建设了南通通海500千伏变电站。

施工样板 绿色示范

安全文明施工布置

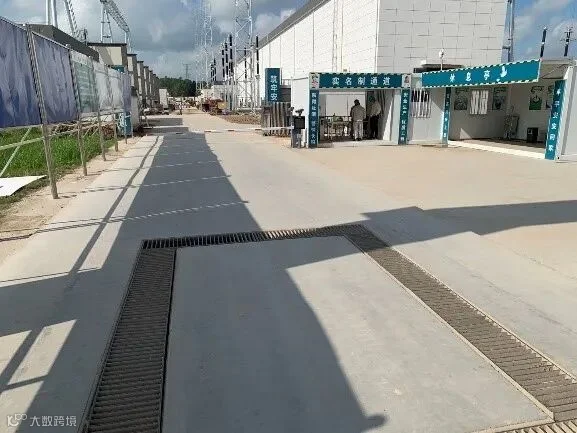

工程开工前,项目部积极创建绿色环保示范工地,别出心裁地采用“通海号”船体造型的景观,既表现出当地人文风俗,又体现了通海变服务海上风电的工程特色。

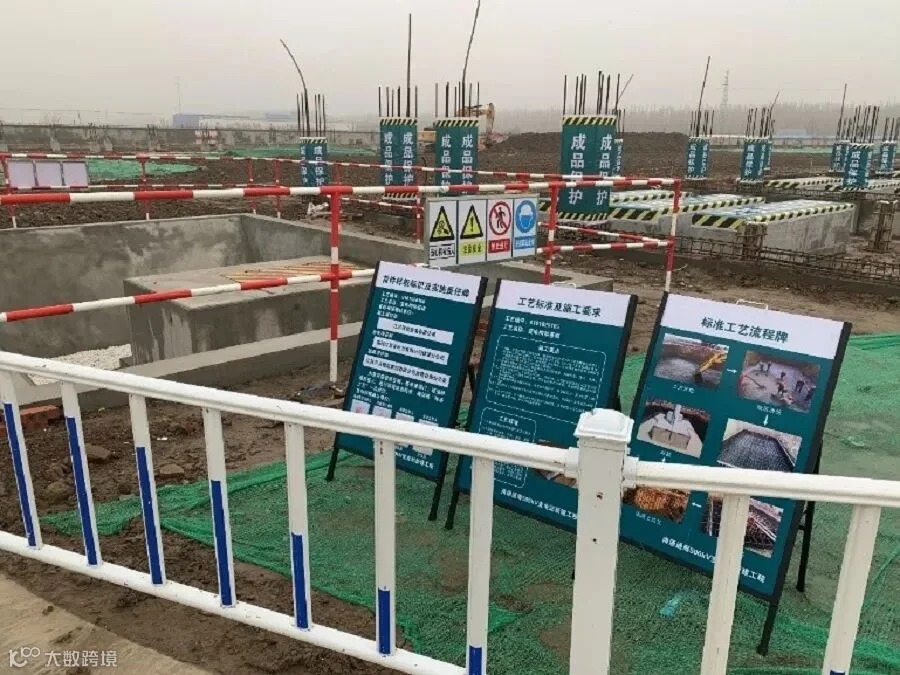

标准工艺首件样板

策划围墙施工和主变构架基础施工标准工艺首件样板,现场施工前要求结合首件样板对施工人员进行详细的交底,对达不到标准工艺要求的予以坚决返工。

积极谋划 科学组织

工程施工八大难点

站址为农田,施工条件差,易积水,管理、协调难度大;站址临海,雨量充沛,夏季防雨,冬季防冻防寒

GIS配电装置室采用钢筋混凝土排架结构,控制要求高、施工风险大且施工周期长,安全管控压力大

GIS组合电器设备安装难度大,成品能保护困难

户外材料场地较小,需合理安排工期

预埋、预留工作量较大,位置多样,精度要求高

施工配合要求高,现场协调工作

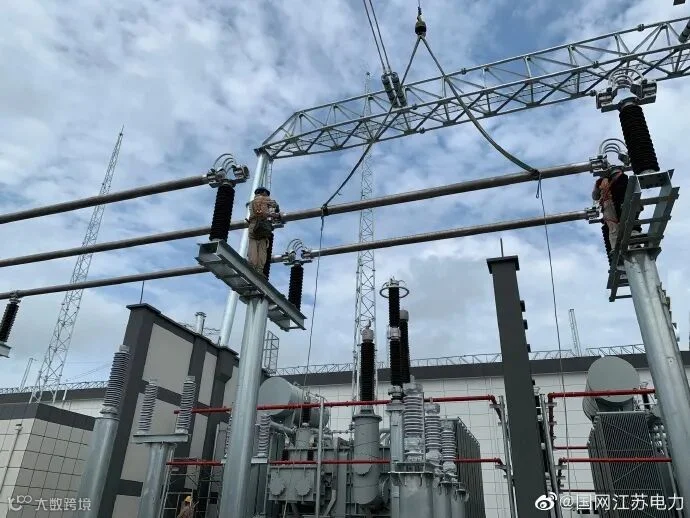

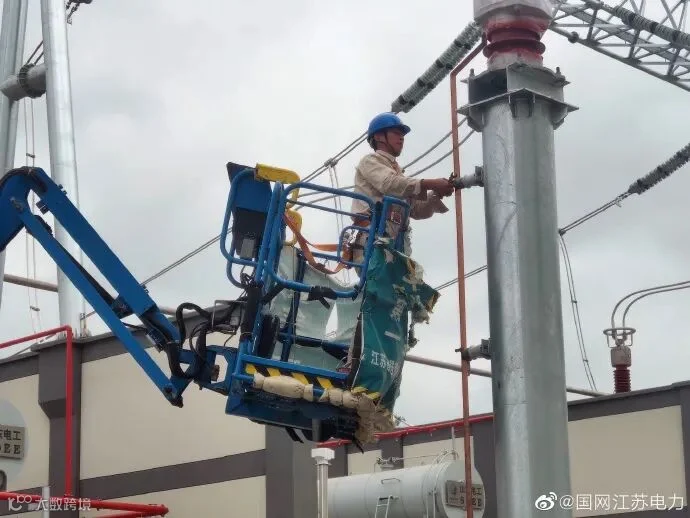

500千伏均采用钢管构架,安装质量要求高

本站为智能变电站,光缆敷设量较大,需采取保护措施

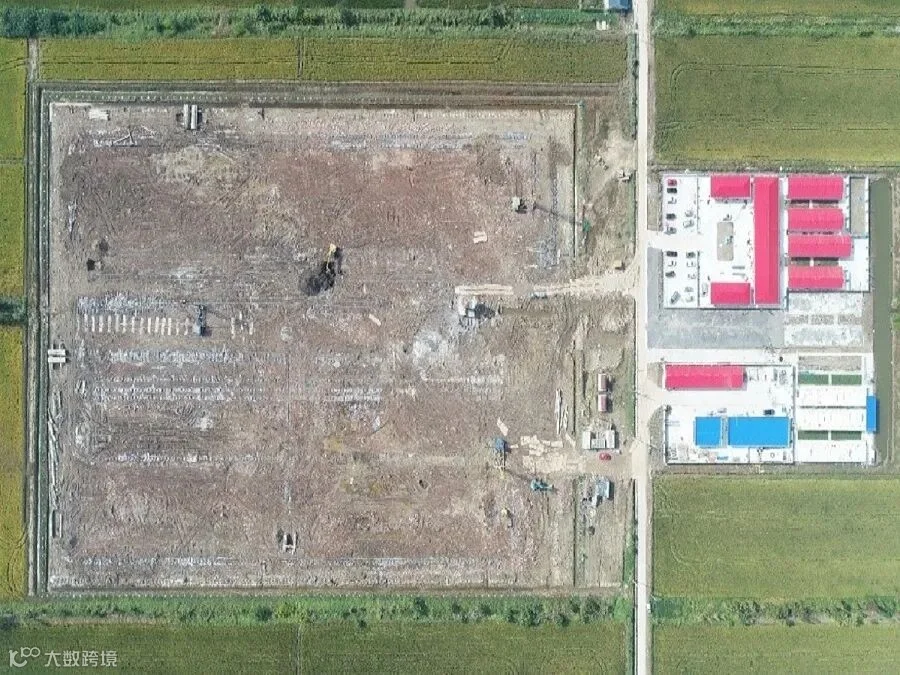

39天完成桩基施工

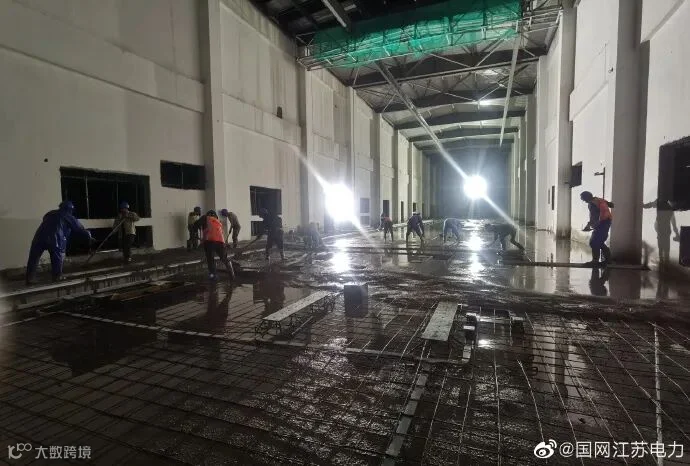

从2021年9月10日桩基施工开工,仅历时39天,总工程量为41121米的混凝土预应力方桩和42328米的水泥搅拌桩便全部施工完成。通海变施工项目部积极采取各项措施来保证桩基的施工进度。施工的桩机数量由最开始的3台增加到了5台,最后增加到了8台,现场施工人员由原先的27人增加至45人,工作时间由一班12小时增加至两班24小时,其间还克服了场地地下水位高、施工期间降水量偏大等多种不利因素。

科学创新助推工程进展

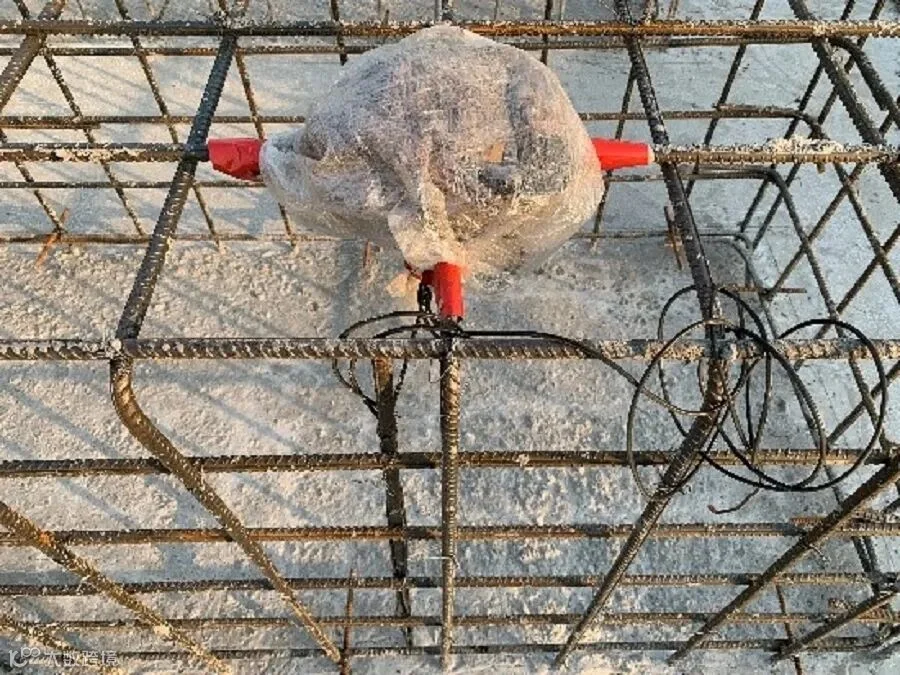

     在大体积混凝土施工过程中采用无线测温技术,实时监测混凝土内部温度变化,进而可以针对性地调整养护措施,防止出现温差裂缝。

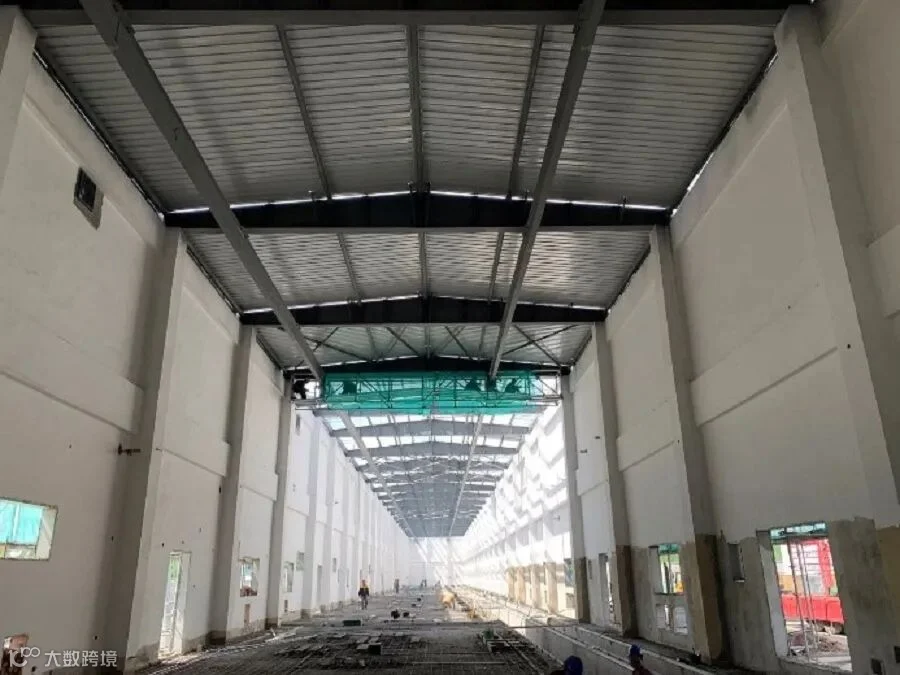

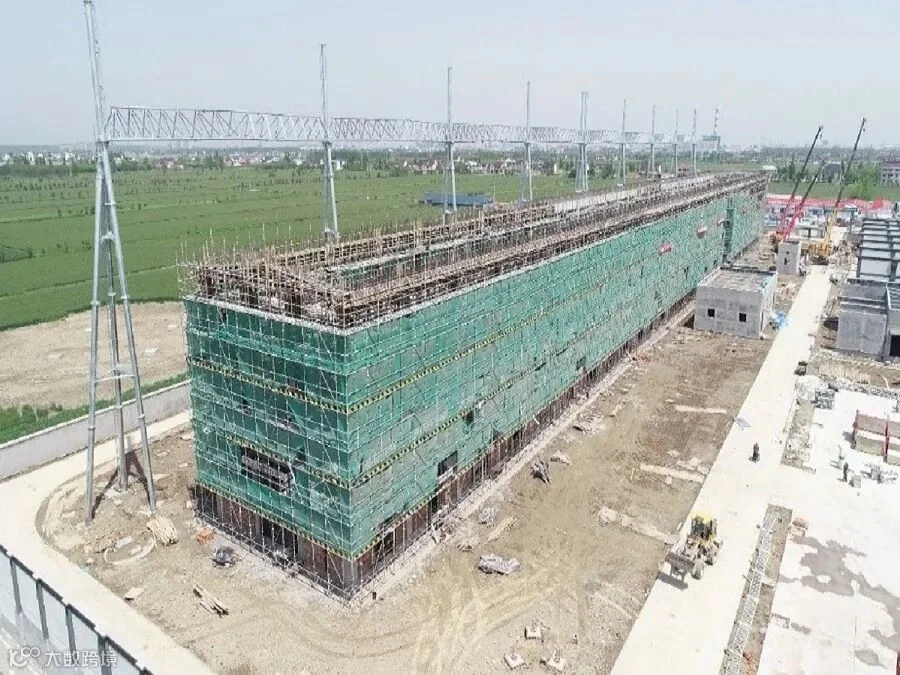

     建筑物主体结构施工采用承插型盘扣式脚手架,搭拆效率高,安全美观。

     对全站混凝土强度进行回弹和碳化检测。

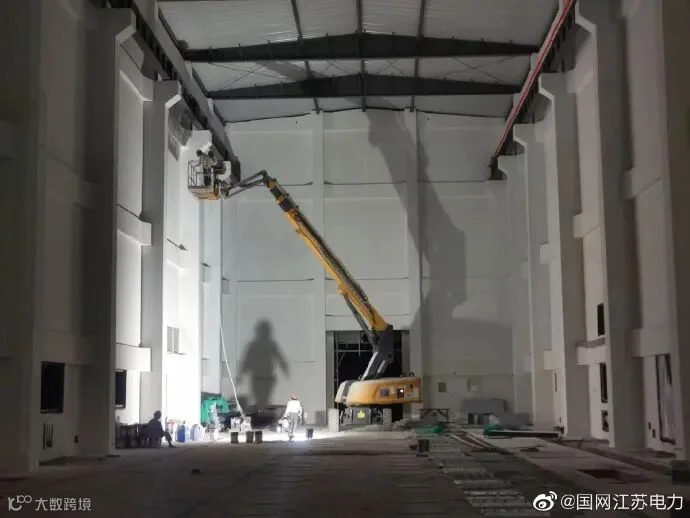

     钢结构屋面吊装过程中自制施工作业平台,既保证作业人员安全,也便于提高施工效率。

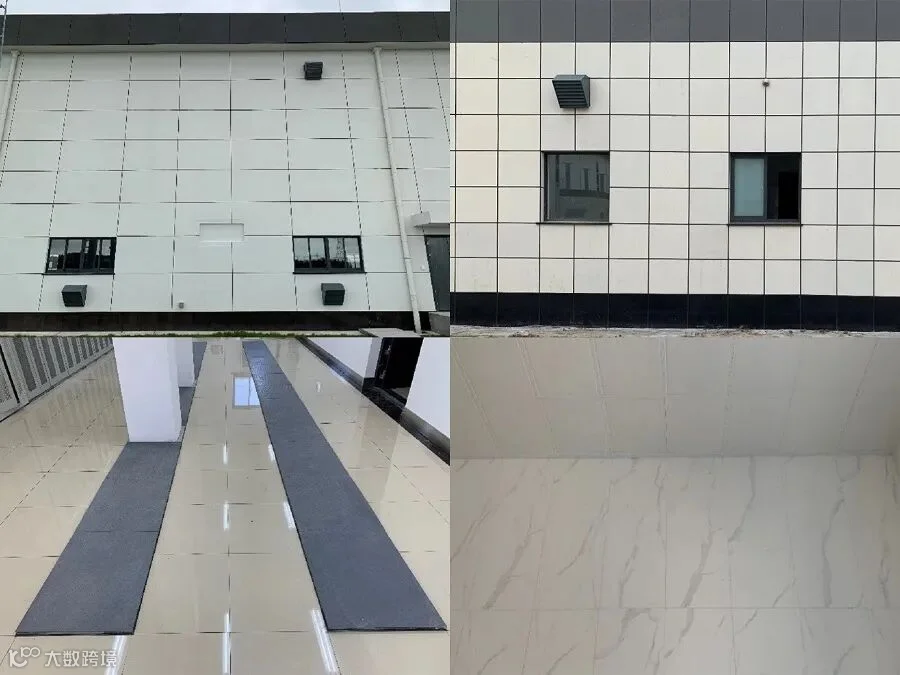

     土建施工二次策划,物外墙一体板、设备间静电地板和卫生间平面等均对缝工整,美观大方。

攻坚克难 戮力同心

现场防疫不松懈

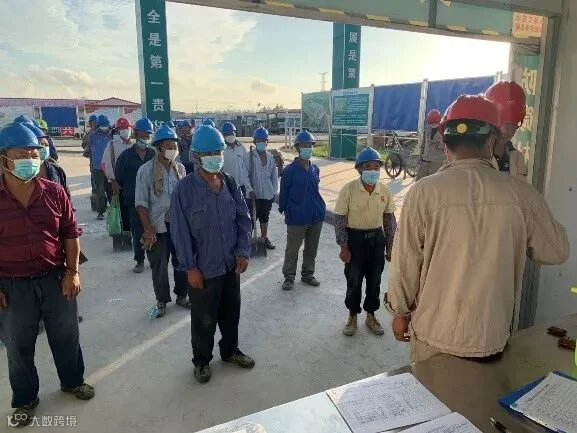

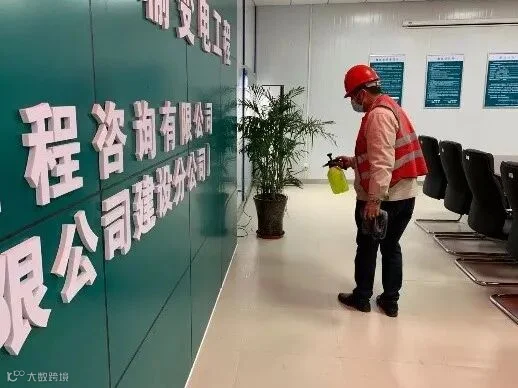

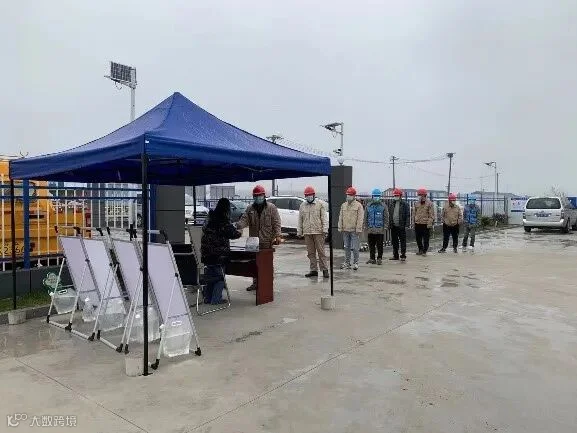

每天对办公区和生活区进行消杀,并进行消杀记录。施工区、办公区和加工区各施工区域实行封闭管理,并设置防疫岗亭,每天对进出人员进行体温检测,对外来人员进行体温检测、查健康码和登记访客信息。

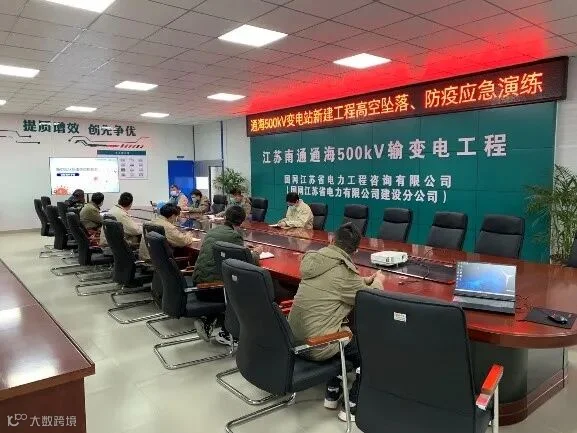

此外,项目部还组织进行防疫演练,宣传防疫知识,分发防疫物资并建立防疫物资领用台账,加强防疫管控。

加班加点赶工期

2020年9月10日开工到2021年9月29日竣工投产,总工期383天,尤其紧张。期间,为了完成既定的进度目标,施工项目部加班加点成为常态。在桩基施工阶段,国庆假期不停工,24小时两班倒作业,只为为后面的电气安装施工多争取一些时间。

在主体结构施工阶段,元旦假期、清明假期不停工,合理安排工序克服持续低温的影响;在装饰装修施工阶段,钢结构屋面、内墙涂料、室内地坪、灯具及窗户安装等多个作业面需要收尾完工,施工任务重,工期要求紧,为加快施工进度,项目部管理人员和各个施工班组发扬“特别能吃苦、特别能战斗、特别能奉献、特别能担当”的铁军精神,加班加点,坚守岗位,战胜雷雨天气等不利因素,积极推进施工进度。正是施工项目部这种全过程的进度把控,才能最终在2021年9月29日之前完成顺利投运的进度目标。

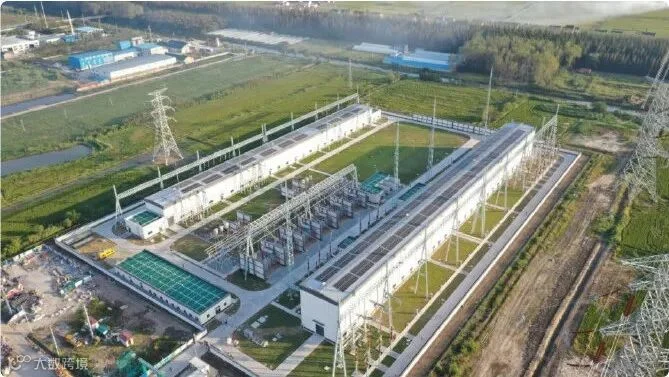

南通通海500千伏变电站新建工程是海上风电送出工程的重要组成部分。江苏南通通海500千伏输变电工程、南通扶海500千伏变电站主变扩建工程、如东海上风电换流站接网工程作为今年第一个启动且规模最大的海上风电及配套工程,为优化电力生产和输送通道布局,完善能源供销体系提供有力支撑。该工程投运后,将为南通沿海400万千瓦的海上风电提供并网,届时每年将为南通地区提供175亿千瓦时的清洁能源,预计将减少标煤消耗227.5万吨,减排二氧化碳583.9万吨,减少氮氧化物、二氧化硫等污染物排放19.8万吨,为国内深远海风电可持续发展及“3060”目标达成添砖加瓦。

END

图文:曹永春、殷作武
编辑:耿洋
