瞄准“碳达峰、碳中和”目标
江苏新能源再添新动能

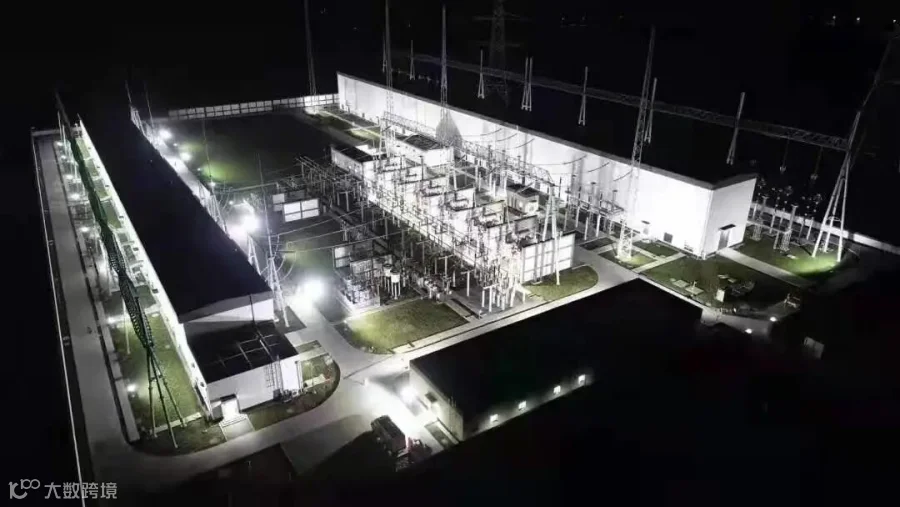

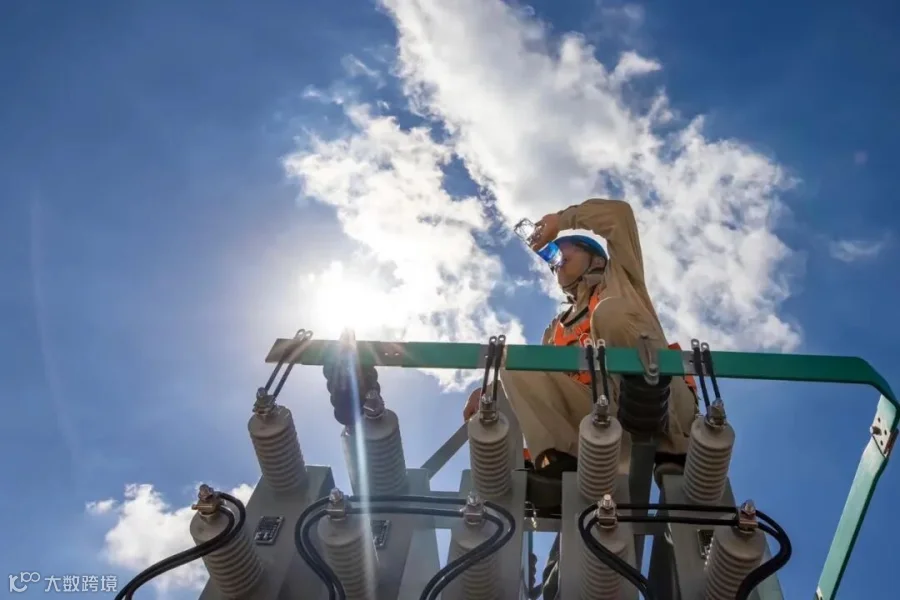

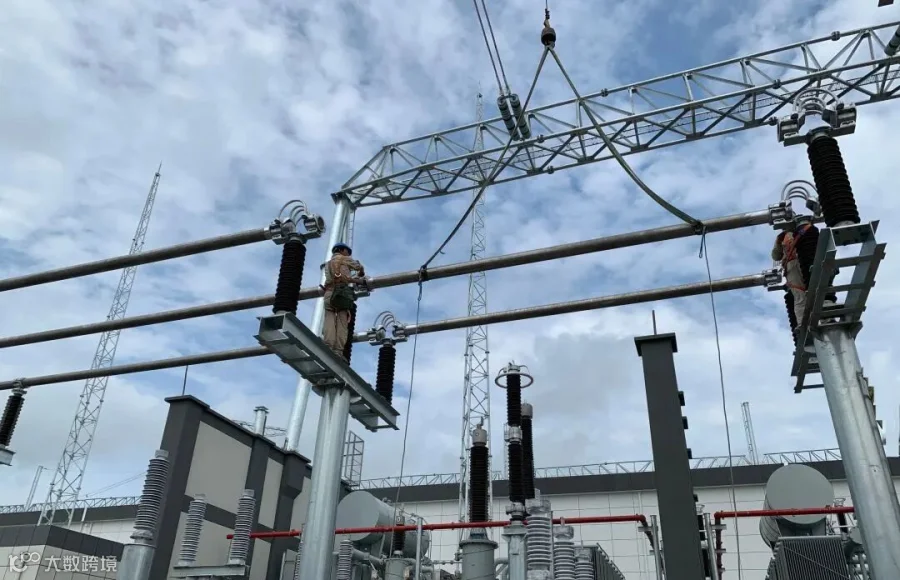

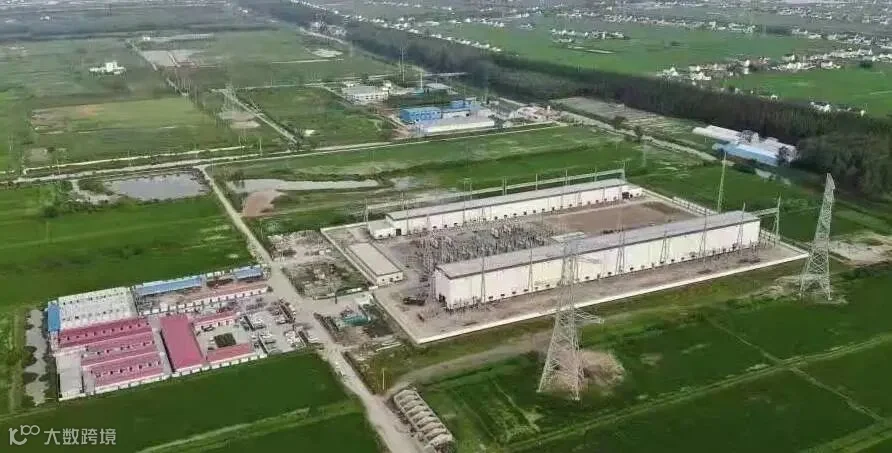

9月28日凌晨,黄海之滨的江苏南通洋口镇,江苏省送变电有限公司的施工人员经过将近48小时的不眠不休,主变压器三侧顺利带电,线路联调正常,标志南通500千伏骥能变顺利投运。作为如东海上风电柔直的受端,与已经投运的500千伏扶海变形成了海上风电能源送出通道,送电成功即意味着如东地区丰富的风电新能源开始并网,江苏电网新能源消纳又落一子。
践行“双碳”理念 加速新能源布局
500千伏骥能输变电工程,属于海上风电送出的配套工程。近年来,如东积极践行“双碳”理念,新能源产业发展迅速。截至今年底,计划接入电网风电容量约531.75万千瓦,目前已并网风电容量250.6万千瓦,随着今年三峡、中广核等风电项目的陆续投运,骥能变的投运解决了225万千瓦的风电消纳缺口。
作为江苏海上风电送出工程的重要部分,该项目总投资约9亿元,包括安装2台1000兆伏安主变压器,并架设39.5公里500千伏线路,连接骥能变电站、扶海变电站。建成后,将与射阳、丰海两座500千伏风电送出枢纽站共同服务,配套于江苏沿海海上风电场建设,提高沿海地区清洁能源消纳能力。
加快建设以新能源为主体的新型电力系统,保障海上风电等新能源消纳,助力“碳达峰、碳中和”目标实现。该变电站与射阳、丰海两座500千伏风电送出枢纽站组成江苏沿海新能源电力输送二通道,整体提升江苏沿海海上风电送出能力约640万千瓦,预计每年可减少排放二氧化碳1760万吨,减少氮氧化物、二氧化硫等污染物排放31.8万吨。
201
节能减排 优化施工方法
除了工程本身为清洁能源服务,在工程施工过程中也处处为降低碳排放考虑,通过合理规划、技术研讨及创新等,将节能减排、低碳施工发挥的淋漓尽致!
通海500千伏变电站在施工过程中使用预拌混凝土和商品砂浆。在施工过程中通过准确计算采购数量、供应频率、施工速度等,在施工过程中动态控制各种材料的使用量,大大减少了浪费,同时保证施工质量。
同时,项目部分别设定生产、生活、办公和施工设备的用电控制指标,定期进行计量、核算、对比分析,并及时作出预防与纠正措施,合理规化用电量,时刻做到低碳排放。
在施工现场,临时用电选用节能电线和节能灯具,临电线路合理设计、布置,临电设备采用自动控制装置。采用声控、光控等节能照明灯具,在保证安全、方便的前提下进一步节省用电量。
03
克服万难 尽显“铁军”担当
工程自建设以来,经历了疫情、台风、高温等重重困难,但项目部不惧艰辛,从安全、技术、质量等多个方面开展攻坚,保证工程平稳推进。
项目使用的大量原材料都来自外地,一旦物资运输因为疫情出现问题,供应不上,项目或将面临停工风险。施工项目部与属地相关部门门第一时间派人前往高速路口,进行沟通协调,保障原材料及时运往施工现场,并对外地人员进行了隔离,尽可能降低疫情给项目带来的影响。
项目建设期间,共经历两次台风天气,“烟花”、“灿都”接踵而至,着实给项目建设带来不小的挑战。项目部为应对台风,未雨绸缪,对变电站所有户外设施进行加固和保护,检查排水情况,同时项目部24小时不间断值班,防止变电站收到台风天气的不良影响。在预警措施、保障方案、全程值班的三重保险下,两次台风都做到了对工程0影响!

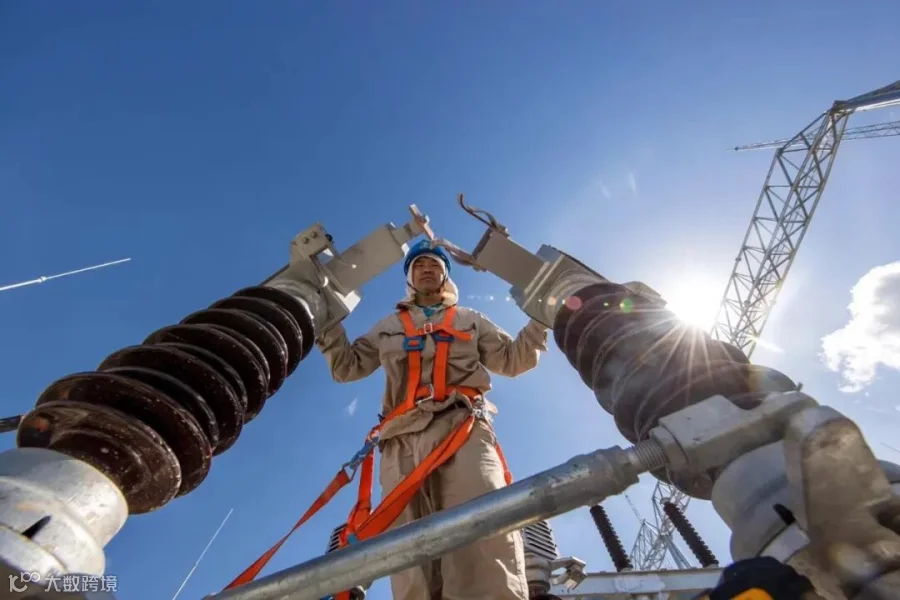

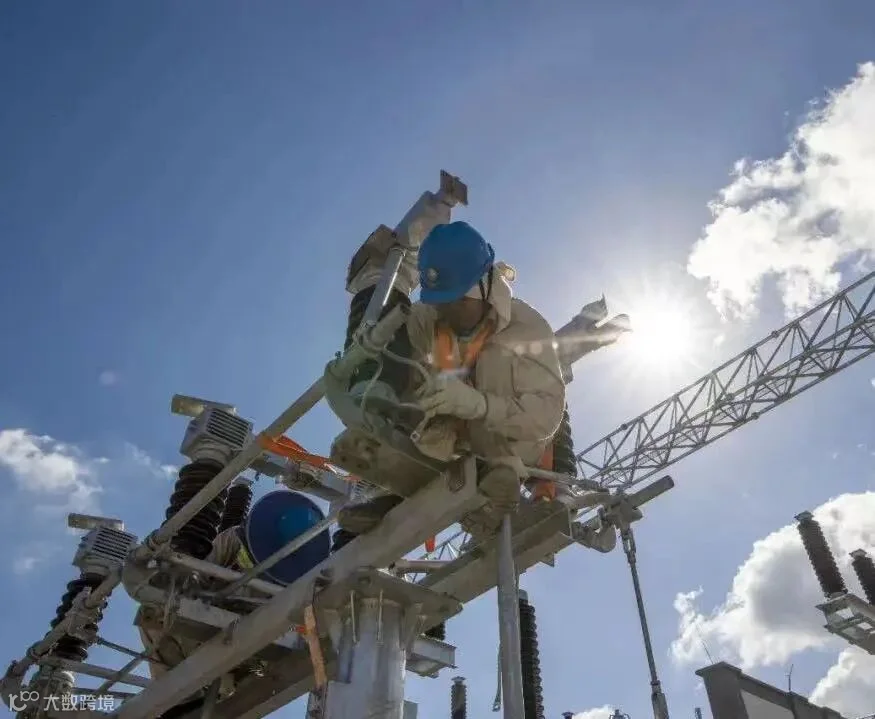

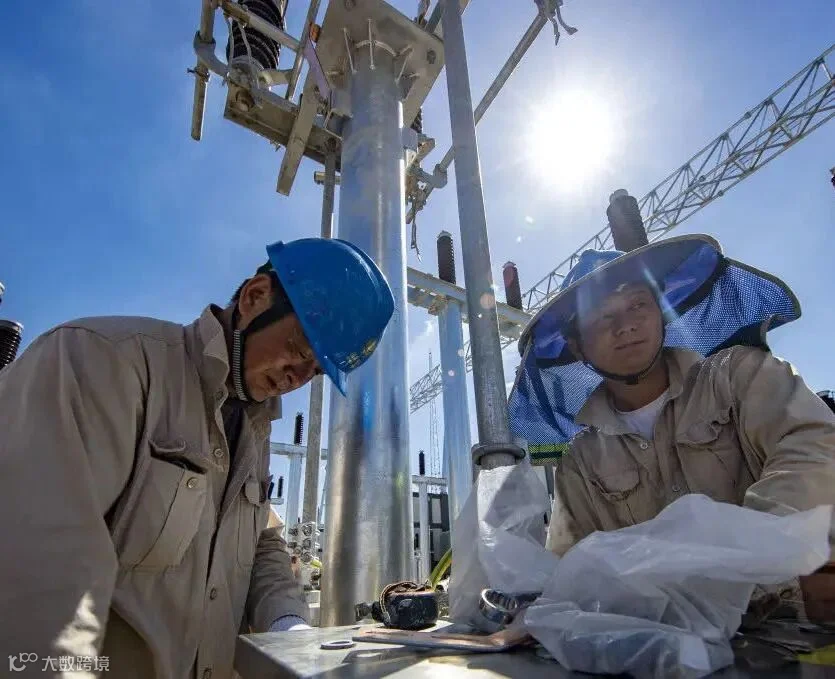

迎峰度夏期间,为保证施工进度,施工人员顶着30多度的高温,在三伏天身披“褐色战甲”,汗如雨下,在所有一线职工的共同努力下,工程进度得到了有效保障。
~END~
供稿 | 张广宏 蒋江磊
图片 | 史俊
