“又到了说再见的时候,这种感觉,就像自己精心养大的‘女儿’要‘嫁人’了一样,心里满是激动和不舍。”4月4日,弥河变项目经理周钦龙坐上返回济南的汽车,回望已经更名为清河的弥河500千伏变电站,看着她正以最好的状态,源源不断的将绿色能源送到远方,周钦龙的思绪,也随之飘到了14个月前,刚来到弥河变站址的时候。

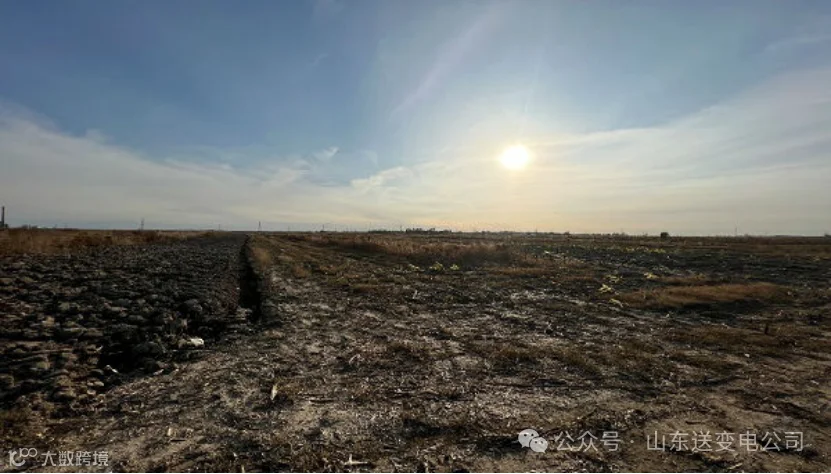

荒滩、芦苇以及随风躁动的尘土,是弥河变站址的真实写照。这片盐碱地由于地质原因,必须通过20887根干振挤密碎石桩的改造,才能为变电站提供强有力的地基支撑。一场“改天换地”的硬核攻坚,就这么猝不及防的到来。

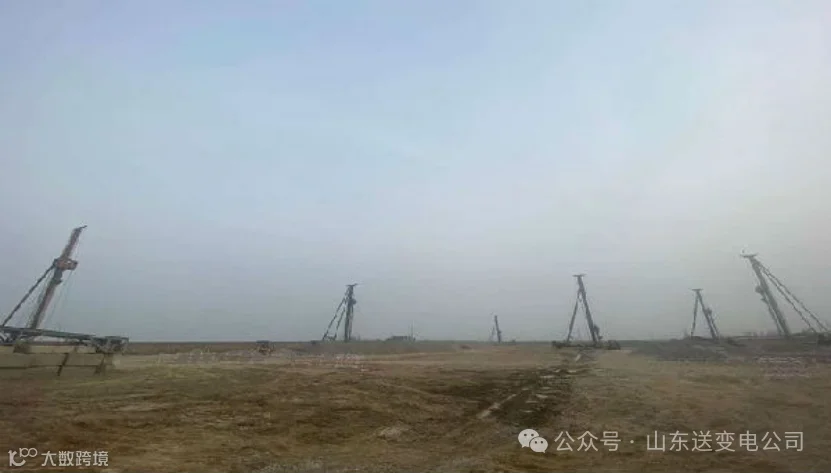

64天的时间,要完成20887根干振挤密碎石桩,需要6台桩机同时作业,平均一天要完成329根,这样的工作量对人员和机械来说,都是一场考验。

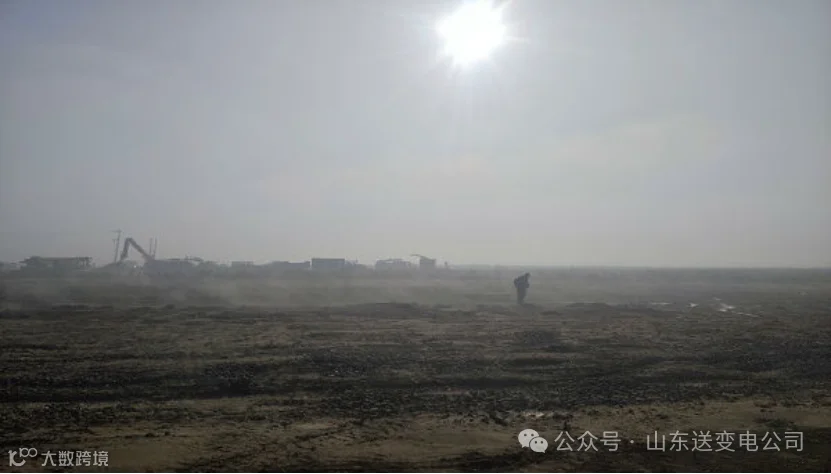

2024年的3月,乍暖还寒,北方强劲、有力的风像“不要钱”的一样,吹得集装箱打包房左右摇晃,“可怜”的防尘车开足了马力,也只能“眼睁睁”的看着喷出来的水雾随风飘散,防尘网在狂风的肆虐下,变成一条条“狂蛇”左右摇摆。沙尘,如同一个甩不掉的恶魔,伴随着桩基施工的全过程。
“桩基施工的时候,我们不敢说话,不敢喝水,一不小心,就要被迫补“钙”,那段时间,我们肯定是不缺钙的。”回忆起当时的场景,乐观的项目总工刘冲冲,打趣的说道。“那段时间真挺好,走路特别轻松,推开门,就能被风推着毫不费力的走到施工现场。”“要是逆风呢?”“那就看是风大还是我的‘吨位’大啦。”听到总工刘冲冲的打趣,项目质检员徐克也风趣的回忆起来。
他们戴着口罩、围脖、安全帽,拿着工器具,顶着狂风和沙尘,对打好桩进行验收。一根、两根、三根……20887根桩,每一根桩,都经过验收,每完成一个区域,都进行阶段性检查,在狂风沙尘中,实现了桩基施工全过程的质量管控,做到了过程创优、一次成优。他们仅用54天,比原计划提前10天完成桩基施工任务,为弥河变的施工建设打下了坚实的基础。
“一想起这段历程,仍然能清晰的感受到那种土刮进嘴里的苦涩,但看到建成后的弥河变,这种苦涩就变成了一种美好的回忆。”弥河变项目经理周钦龙嘴角不自觉的上扬了一下接着说道:“最重要的是,在风沙之下,我们磨亮了‘利刃’擦亮了山送铁军历久弥坚的金字招牌。”(赵岩)
