导读: 7月14日19时30分,输电一公司承建的巨峰500千伏输电线路项目部安全拆除了跨越兖石铁路、瓦日铁路



7月14日19时30分,输电一公司承建的巨峰500千伏输电线路项目部安全拆除了跨越兖石铁路、瓦日铁路的最后一道铁路封网,标志着该工程跨越铁路施工顺利完成。

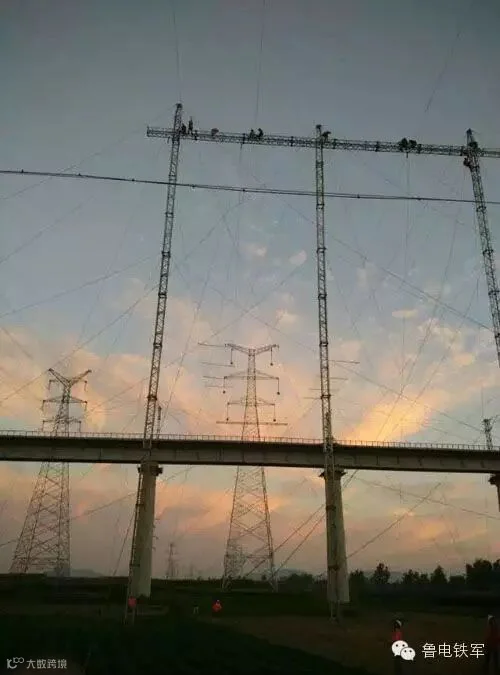

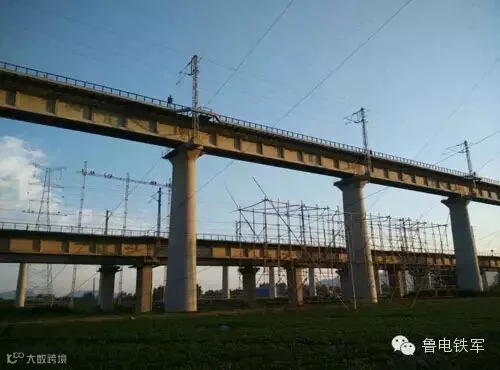

因工程需要,架线施工必须在69—70号铁塔档距内同时跨越4个铁路桥,跨越架架设高度大、距离远。项目部多次和铁路部门协商沟通并请专家进行论证,形成架设线路施工方案,成功搭建两座44米高的跨越架。因本次跨越架封网及拆网只能在铁路部门规定的天窗时间施工,各只有45分钟。项目部多次组织施工准备会,对人员组织、工器具进行了周密安排,并对跨越施工进行了演练。

该工程作为日照变电站送出干线,是日照市大能源建设项目,工程建成后对满足日照市用电负荷持续快速增长的需要具有重要意义。(周月)
