【奋斗故事】变电二公司:精耕细作稳推进 攻坚克难铸华章

【奋斗故事】变电二公司:精耕细作稳推进 攻坚克难铸华章 山东送变电公司
2025-05-06
2

精耕细作稳推进

攻坚克难铸华章

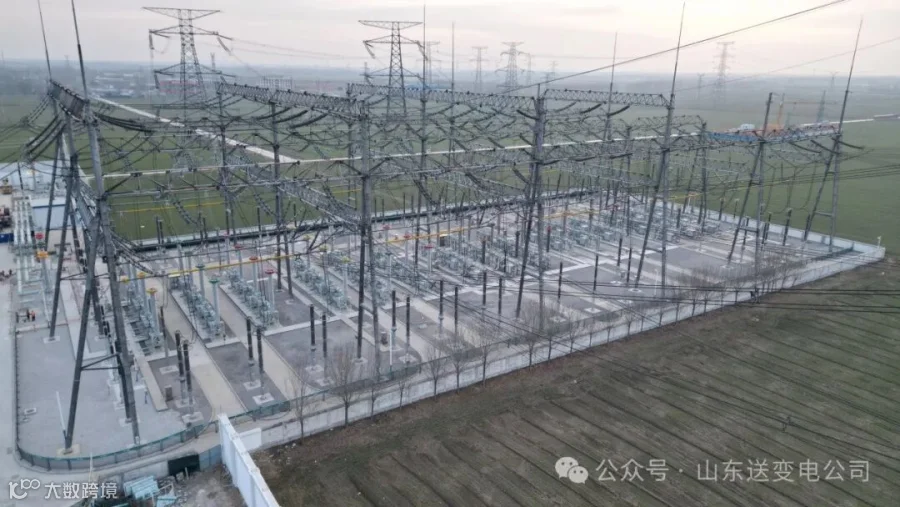

走过四季轮转,历经雨雪风霜,面对工序衔接环环相扣、近电作业如履薄冰、停送电安措风险如影随形等复杂挑战,汶上500千伏变电站主变扩建工程项目部以科学管理、技术创新和铁军担当,交出一份“零缺陷”投运的完美答卷,为济宁地区电网升级注入强劲动能。





#01

破工序困局,超前规划实现“零等待”

项目部反复进行现场勘查,预演施工全流程,主动协调工序冲突点,优化500千伏HGIS改造、主变安装与建筑拆除等工序衔接,动态协调各专业协同配合,确保关键设备提前到场,电气设备吊装等三级风险作业实现“零等待”。


#02

守安全底线,双制度筑牢“双保险”

针对72条停电计划、35次停送电操作、75份二次安措票,项目部实行二次专业开工核查许可制度和专业管控警示制度,项目管理人员与作业层班组同进同出现场,75份二次安措票执行“编制-审核-执行-复核”闭环管理,误拆误接风险归零。


#03

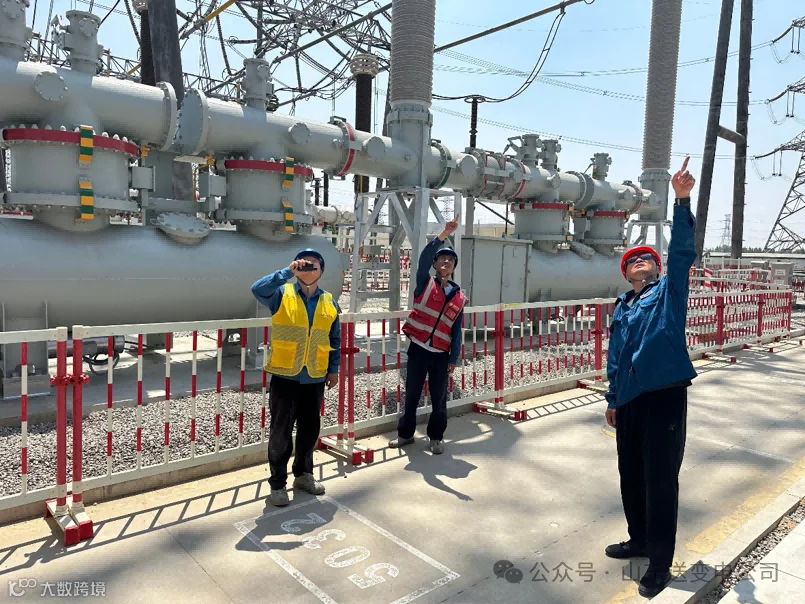

克近电难题,缓冲区把牢“安全舵”

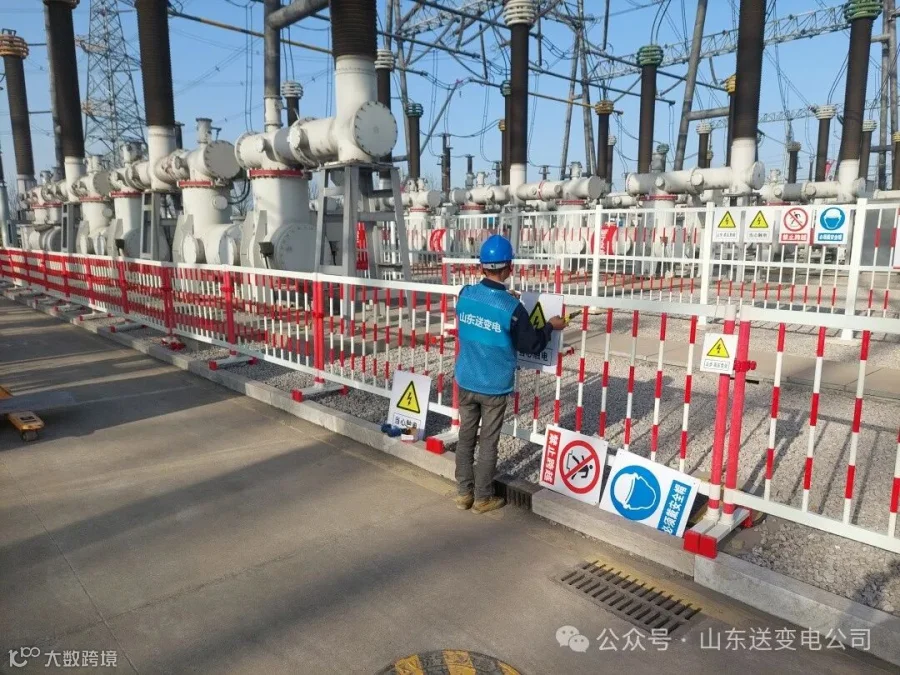

一次设备拆除及安装工作邻近带电区域,感应电大,吊装作业风险高,且工作界面频繁变化,容易误入带电区域。项目部逐项编制进站作业围栏布置图、车辆行驶路线图、作业半径图、垂直吊装位置图,开工前全员可视化交底,确保作业范围清晰、危险点明了、防护措施完备。针对临近带电作业区域,明确“老虎口”位置,首创近电缓冲区,进入缓冲区需双人审批、全程视频监控,站内临时短接运行线路下方起吊作业,在吊臂上设置绝缘控制绳,可视化观察吊车起吊高度,有效保证吊臂与上方带电线路的安全距离,确保现场施工作业的本质安全。


#04

筑质量丰碑,分阶段攻坚保“双优”

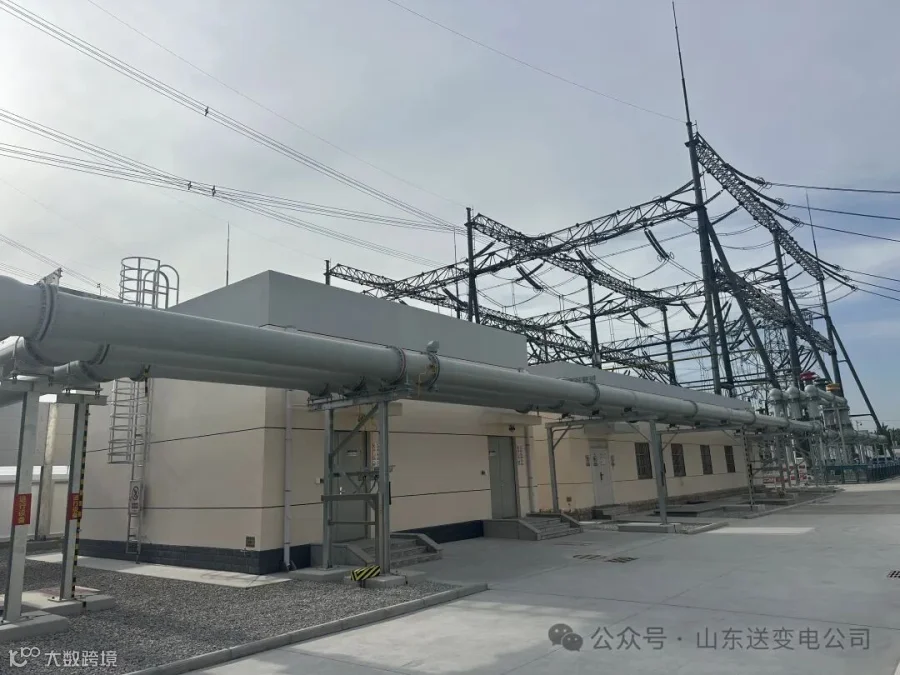

面对500千伏HGIS设备安装与主变扩建工程500千伏GIL管廊安装同步进行,时间紧、任务重,项目部合理安排班组力量,老师傅常驻现场指导,标准化应用充气式防尘棚,确保安装质量一次成优,合格率100%;通过分阶段、分区段合理安排工作,项目班组通力协作,顺利完成12次耐压试验,全部一次性通过。





以铁军之志破困局,以匠心之力铸丰碑。面对复杂工况,项目部以“铁的决心、铁的手段、铁的纪律”,将挑战转化为机遇,为迎峰度夏而勤恳,为电网新篇而激荡。下一步,项目部将继续以“铁军精神”为旗,为电网高质量发展再立新功!(程梦瑶)
