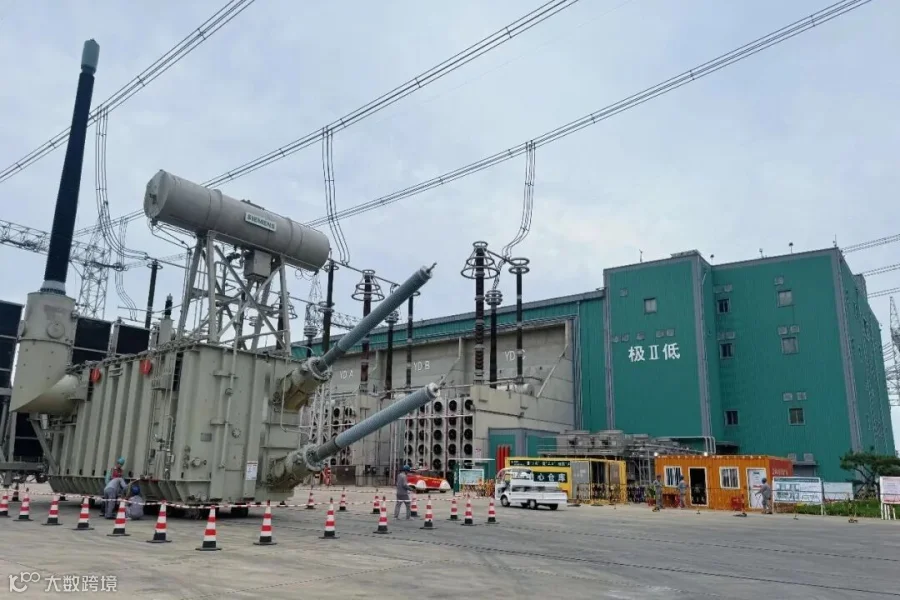

近日,±800千伏广固换流站年度检修工程正紧锣密鼓、有序推进各项准备工作

本次年检涵盖直流场及接地极区域、换流变及进线区域、500千伏交流滤波器场与进线区域、1000千伏交流滤波器场与进线区域、辅助控制系统区域等五大作业面,包括常规检修、特殊性检修、消缺及隐患治理等共计68个项目,任务繁重、标准严苛。为确保年度检修工作优质高效完成,变电二公司统筹调度,集结精干力量,组建了一支结构合理、专业齐全的检修队伍。本次检修共投入自有人员104人、年检劳务辅助人员216人,总计参检人数达320人,为检修工作提供了坚实的人员保障
在检修准备过程中,项目部坚持以标准化为抓手,全面提升作业规范性和质量可控性。目前已编制完成5份作业面方案、8份专项方案,以及检修、试验、数据记录、验收等各类作业卡866余份,实现检修全过程标准化管理。同时,配备汽车吊、高空作业车、升降平台、物资运输车等各类车辆38台,确保现场机械保障到位。
为进一步压实安全责任、杜绝违章行为,项目部创新实施“分区域交底”机制,针对各作业面编制参检人员手册,明确检修内容、缺陷清单、工器具配置,并列出国家电网35项严重违章行为及往年典型违章案例,制定针对性控制措施,强化全员安全意识。

在人员管控方面,项目部严把“入场关”,截至9月18日,所有区域工作负责人已全部到位,正按计划开展作业内容学习与桌面推演,确保每一位参检人员熟悉流程、明确职责、掌握标准。

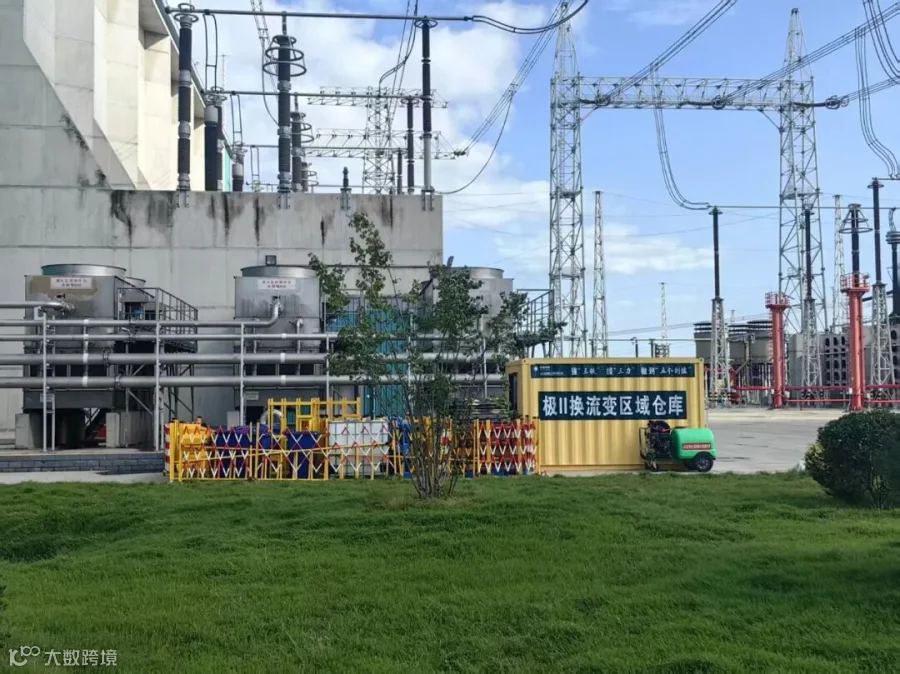

本次年检还大力推进数字化管控,依托仓储管理系统对工器具实行“一物一码”管理,实现物资出入库全程数字化跟踪。截至目前,已完成11876件检修工器具的打码入库工作,极大提升了物资调配效率和管控精度。


此次年度检修准备工作高标准、严要求、数字化,展现了公司在电力检修领域的专业能力与管理水平,为决胜年度检修奠定了坚实基础。(变电二公司)
