12月14日,变电分公司承建的500千伏金乡变电站工程主变压器全部安装完成。该站本期计划安装1000兆伏安主变压器2台,采用1000兆伏安单相自耦无励磁调压变压器,单体净重量达120吨,设备体积质量大、各类附件数量多。

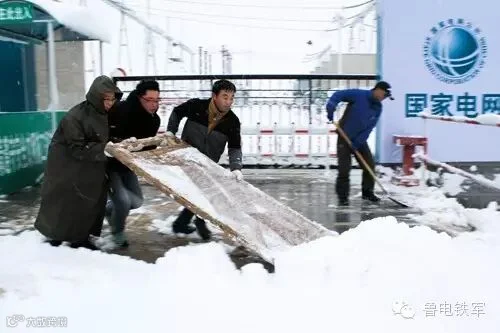

施工中,项目部使用CEB平面设计软件提前规划设备附件存放场地,结合起重车辆性能参数选定作业位置。首批设备进场后,济宁地区大幅降温、大面积降雪,项目部快速启动应急预案,组织全体施工人员及时清扫进站道路及部分设备表面积雪,并对部分设备采取了覆盖措施,为保障变压器本体就位施工奠定了坚实基础。

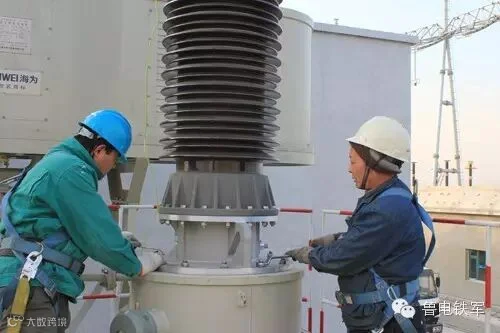

11月10日,套管等变压器主要构件安装工作正式展开。项目部严格落实冬季四防等安全防护措施,作业前对起重机械、安全防护用具进行认真检查,施工期间对套管吊装作业现场进行全过程监护。项目全体施工人员用时34天,优质高效顺利完成全部主变压器安装工作。(焦平文 黄竞瑶)
