变电二公司:渤海变220千伏GIS设备安装工作顺利完成

变电二公司:渤海变220千伏GIS设备安装工作顺利完成 山东送变电公司
2026-02-07
2

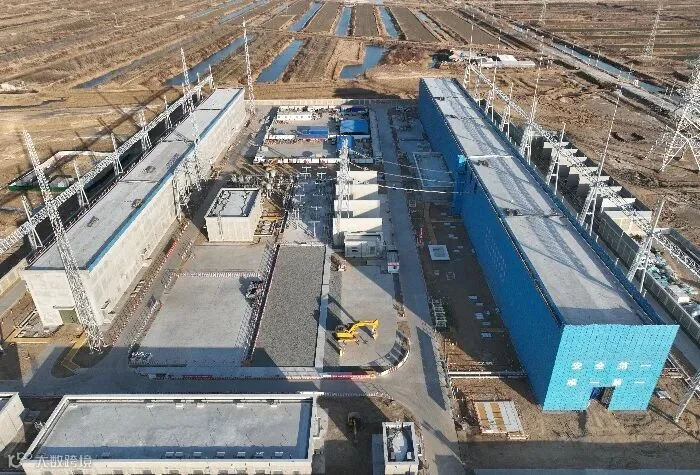

2月2日,随着#2主变间隔最后一根套管的精准就位,由变电二公司承建的渤海500千伏变电站新建工程220千伏GIS设备安装顺利完成,标志着渤海变在主设备安装上取得了阶段性胜利。

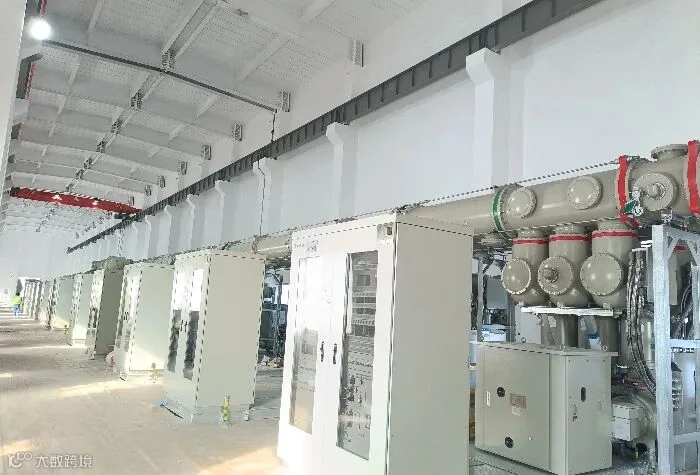

科学谋划,攻克前置难关。本次安装的220千伏GIS设备,规模宏大、工艺复杂。设备整体布置于站区北侧一座长174米、宽12.5米、层高15米的全户内配电装置楼内,对安装环境、精度及工序衔接提出了极高要求。面对挑战,项目部坚持“策划先行”,以项目一级网络计划为总纲,将“土建专业向电气安装专业交付作业面”作为核心控制节点,全面梳理了设备进场路径、室内吊装空间、环境洁净度控制、与土建及装修交叉作业等多项潜在难点。通过一系列精细化的前期策划与准备,确保了土建交付后,电气安装队伍能够第一时间进场,实现工序“零等待”无缝对接,为整个安装工作赢得了宝贵时间

严管安全,筑牢作业根基。GIS设备安装涉及大型吊装、高空作业、SF6气体处理等多重高风险工序,安全管控是重中之重。项目部始终将安全生产置于首位,严格执行安全生产规章制度,落实公司“安全第一、唯一第一”的安全价值观。在作业现场,针对每一个打开的作业面,均安排经验丰富的项目自有人员进行全过程、全方位安全监护,确保各项安全措施落实到位,及时纠正违章行为。同时,分公司高度重视此次安装任务,特别派驻资深技术专工常驻现场,提供全天候技术指导与支持。形成了项目部与分公司两级联动、技术与安全双线保障的坚固防线,确保了整个安装过程平稳受控

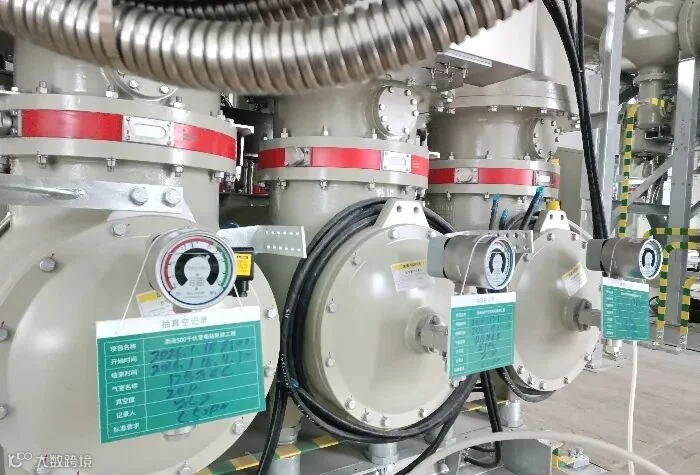

精益求精,确保工艺质量。“一次成优”是项目团队秉持的质量理念。在220千伏GIS安装过程中,项目部推行精细化、痕迹化管理,将质量管控落实到每一个细微环节。安装过程中,为每一个独立的GIS气室设置了专属的“真空处理记录牌”。这块记录牌犹如气室的“身份证”,清晰记录着该气室的编号、抽真空开始与结束时间、真空度保持数值等关键参数,操作人员与质检人员需逐一签字确认。这一做法使得每个气室的质量状态一目了然,实现了全过程可追溯,极大提升了安装质量的可靠性与管理效率

下一步,项目部将再接再厉,以此次220千伏GIS设备安装完成为契机,有序推进后续设备的安装工作,继续以高标准、严要求确保工程整体质量与进度,稳步向“6·30”投运目标推进(变电二公司
