2022年度施工生产任务
圆满完成
公司认真贯彻落实省公司工作部署,坚决服务大局,以“全力承接发展规划,全力服务生产运行”为定位,以“六精四化”三年行动计划为指南,统筹推进各项工作,2022年度基建、检修、抢修工程均一次性零缺陷顺利投产,施工生产任务圆满完成。
一、重点基建工程圆满完成
白鹤滩送出土建、变电、线路等5个标包均按里程碑节点分阶段启动。姑苏站9月25日开始第五阶段双极低端站系统启动调试。

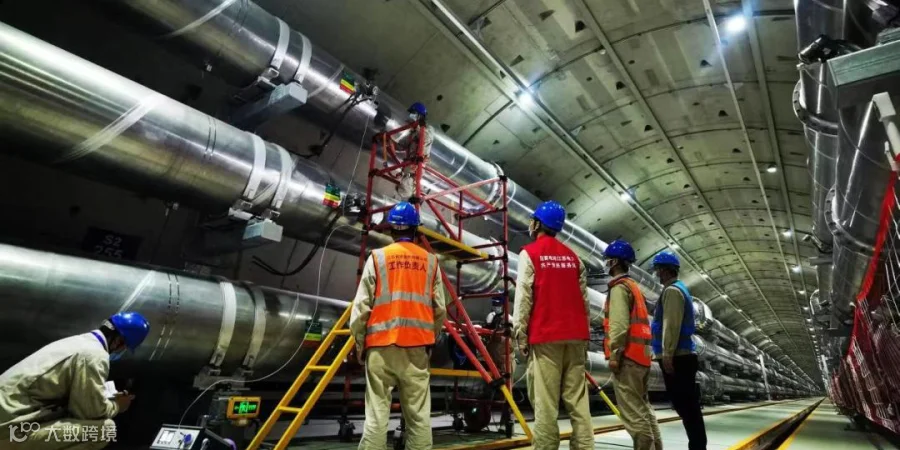

12月19日22点30分168试运行结束,正式投入运行。
虞城(姑苏)±800千伏
换流站工程
白鹤滩~江苏±800千伏特高压

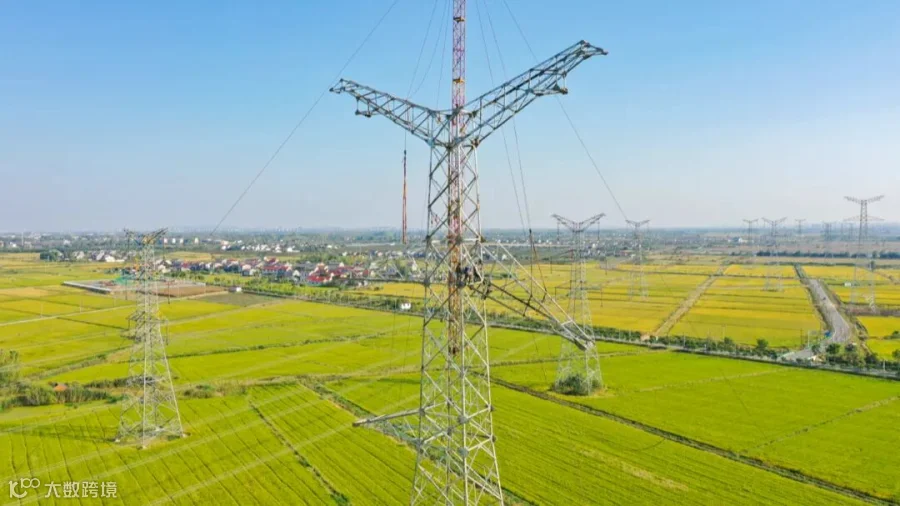

直流输电线路工程

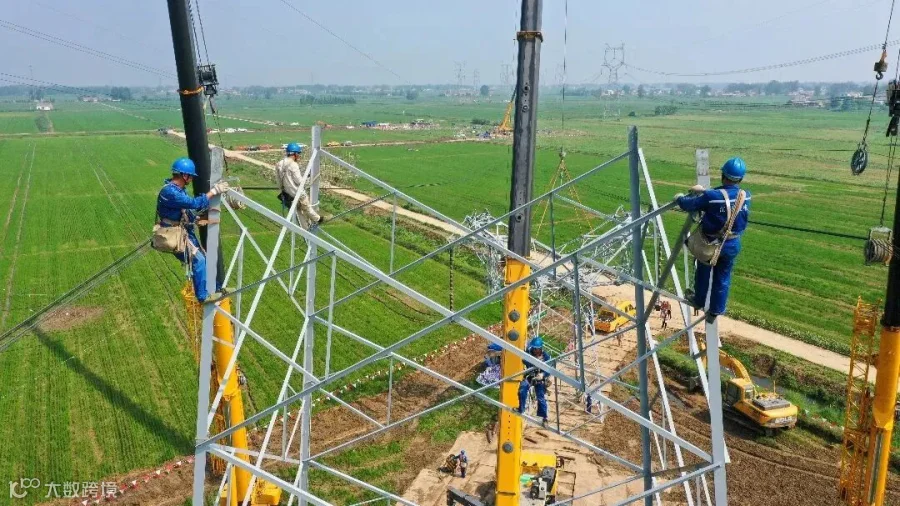

青石、秋藤、新丰、江都等5项500千伏迎峰度夏工程圆满投运。

江都主变增容工程

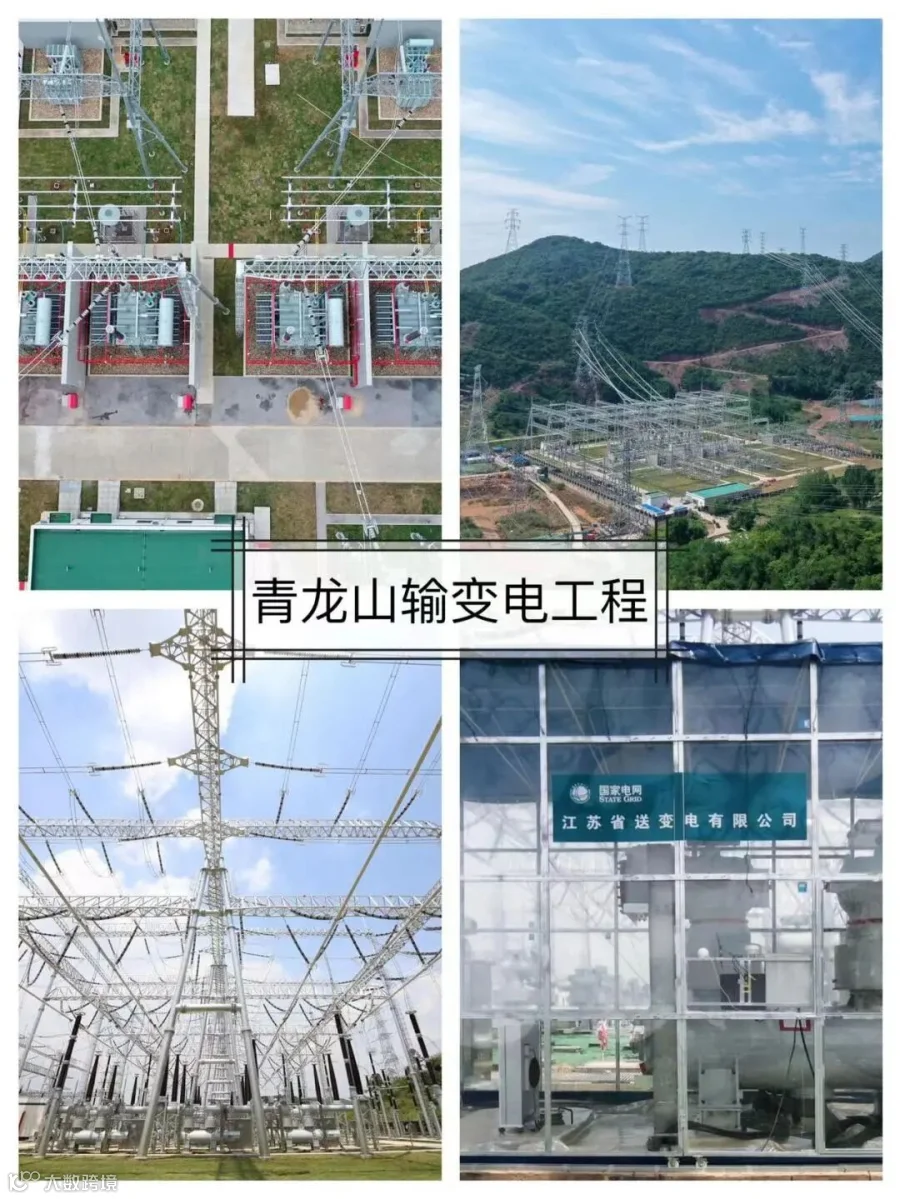

青龙山输变电工程

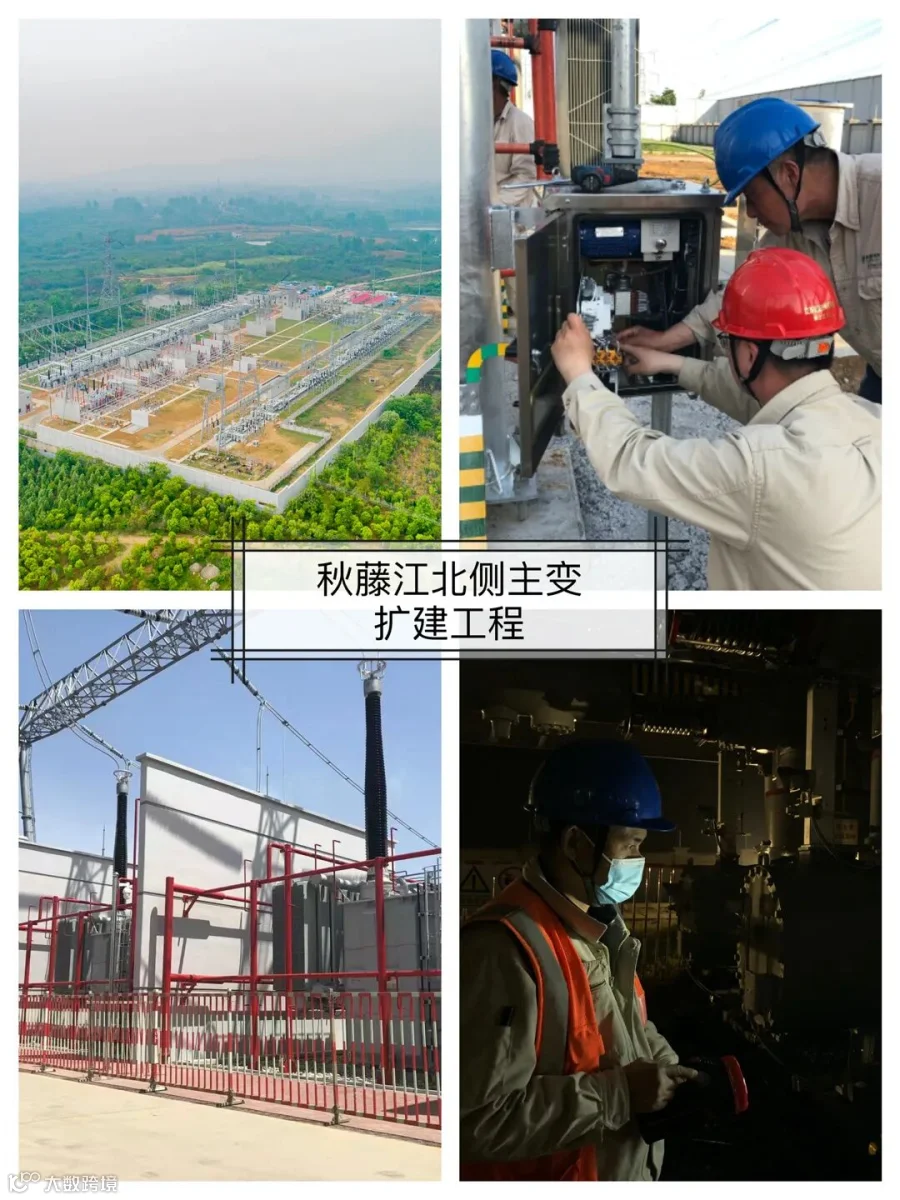

秋藤江北侧主变扩建工程

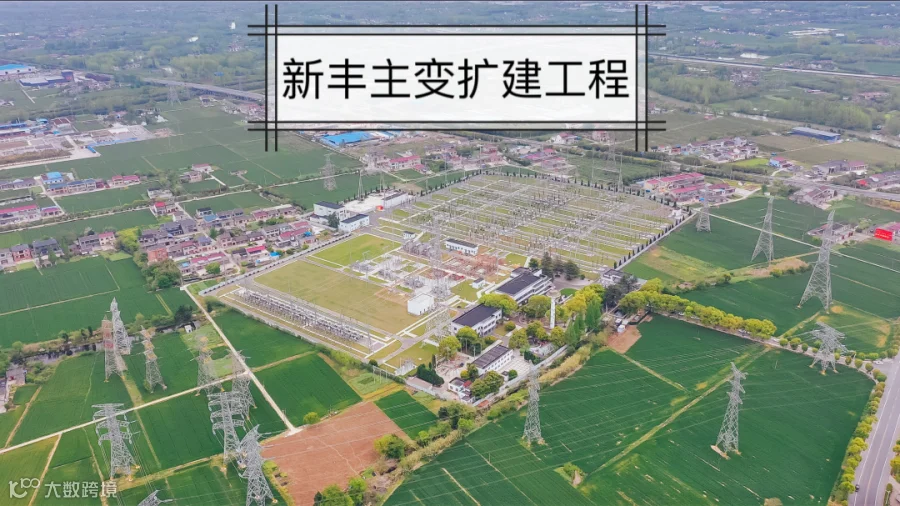

新丰主变扩建工程
虞城换流站配套改造工程

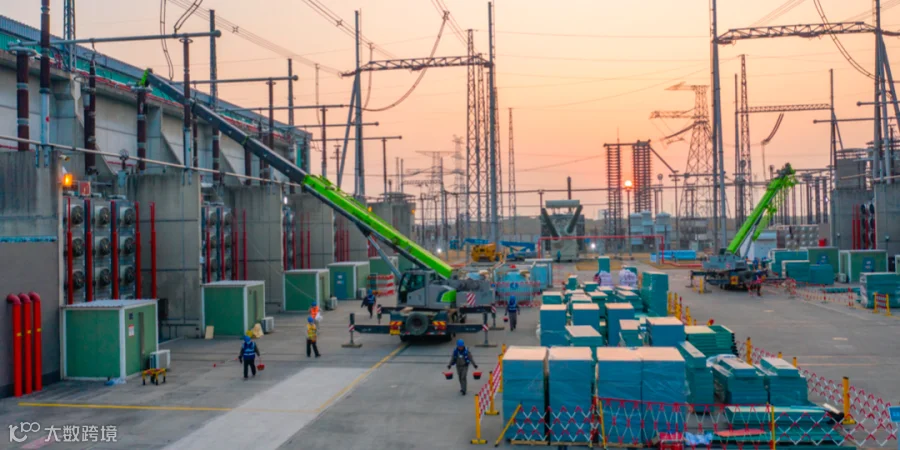

4项迎峰度冬工程有序推进,各项工程按计划有序分阶段投运。
常熟南主变扩建工程
吴江主变扩建工程

龙王山主变扩建工程
射阳港电厂送出工程

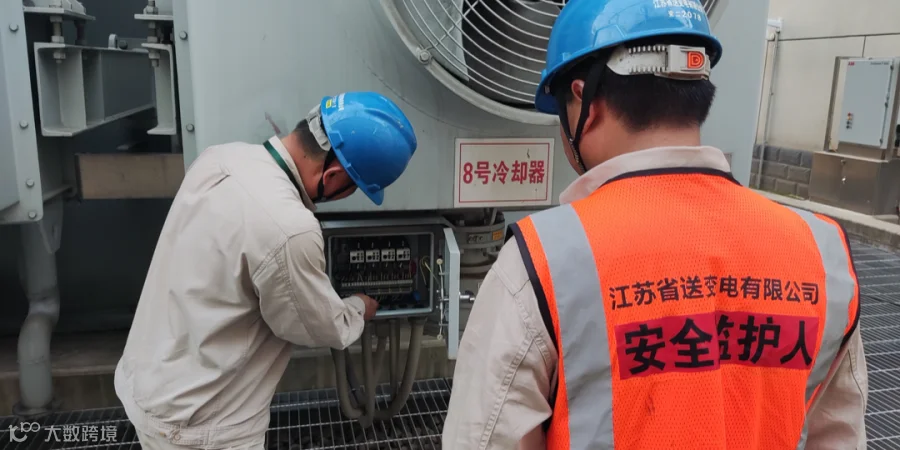

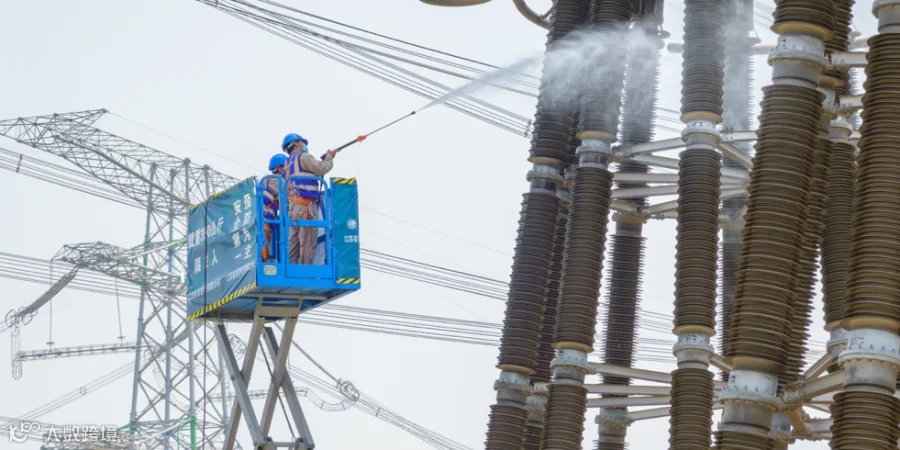

完成变电技改大修改项目83项,线路技改大修改项目15项。

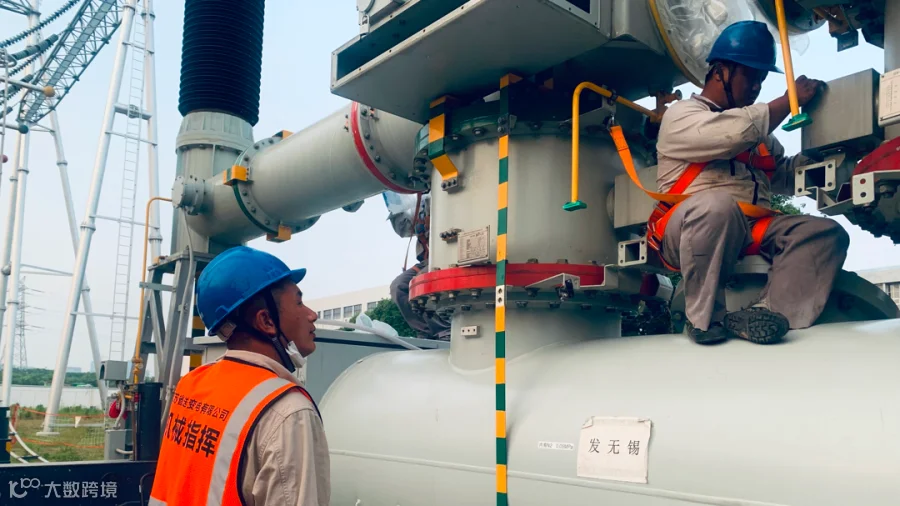

完成泰州站(交流和直流)、淮安站、东吴站、苏州站、GIL管廊6个变电特高压检修项目。
完成±500千伏政平换流站检修与直流控保系统升级改造。
完成1000千伏泰吴 I/II 线、盱泰 I/II 线、淮盱II线、±800千伏雁淮直流、锡泰直流线路年度综合检修工作。

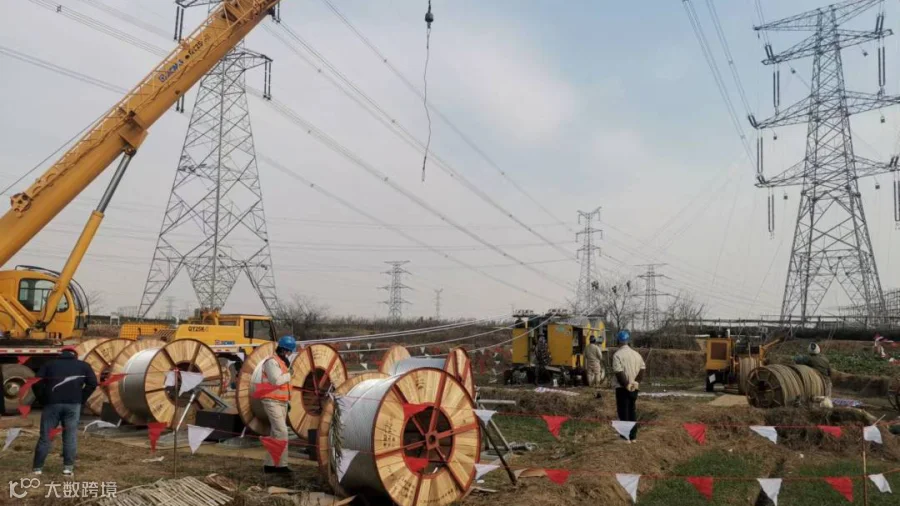

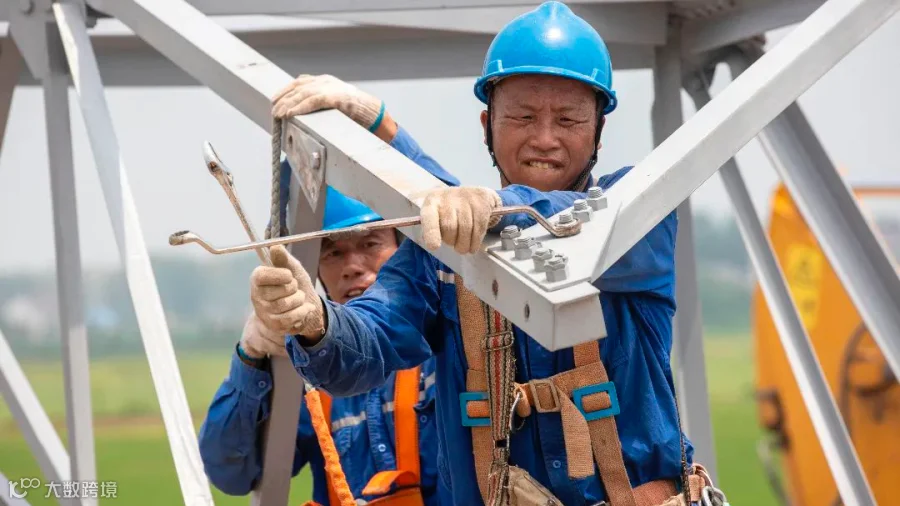

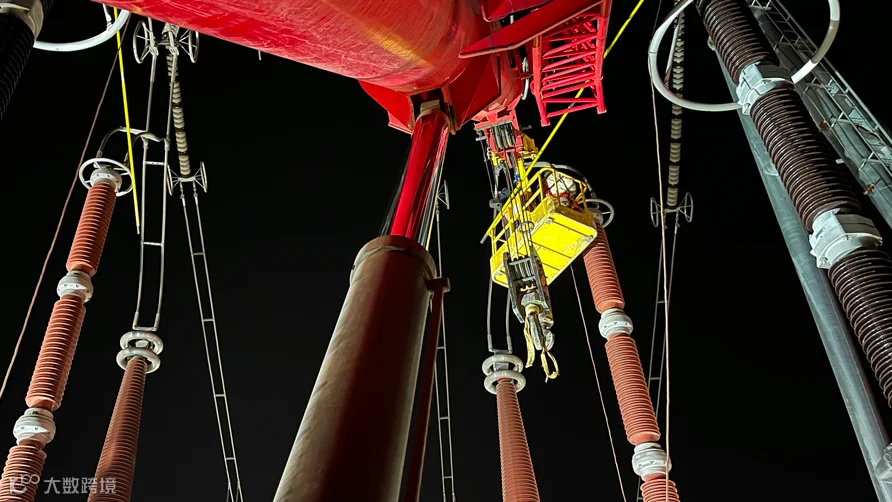

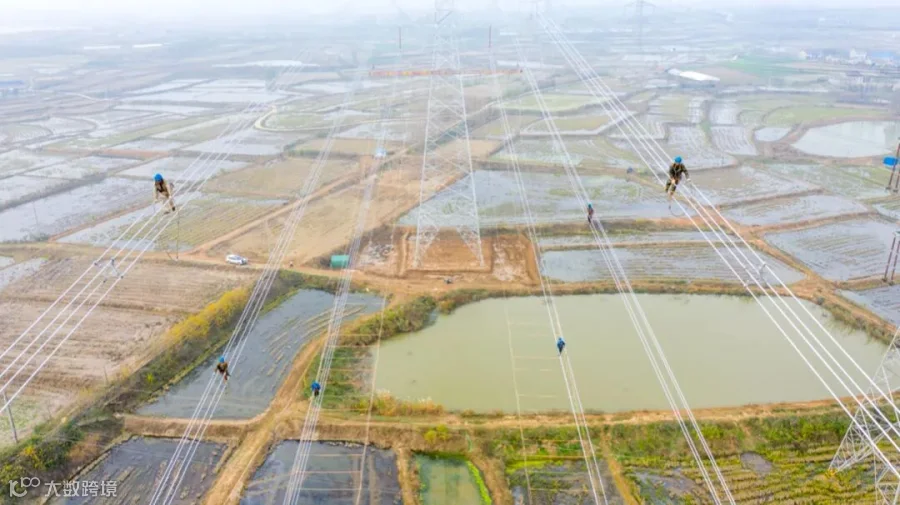

全力完成抢修项目19项。完成500千伏上邮5684线#39塔抢修、500千伏徐都5K67线倒塔断线抢修等3项线路抢修项目;完成±800千伏泰州换流站换流变抢修、±800千伏苏州换流站交流滤波场抢修等16项变电抢修项目。
500千伏上邮
5684线#39塔
抢修

500 千伏梅里变电站5072 开关应急更换

场抢修

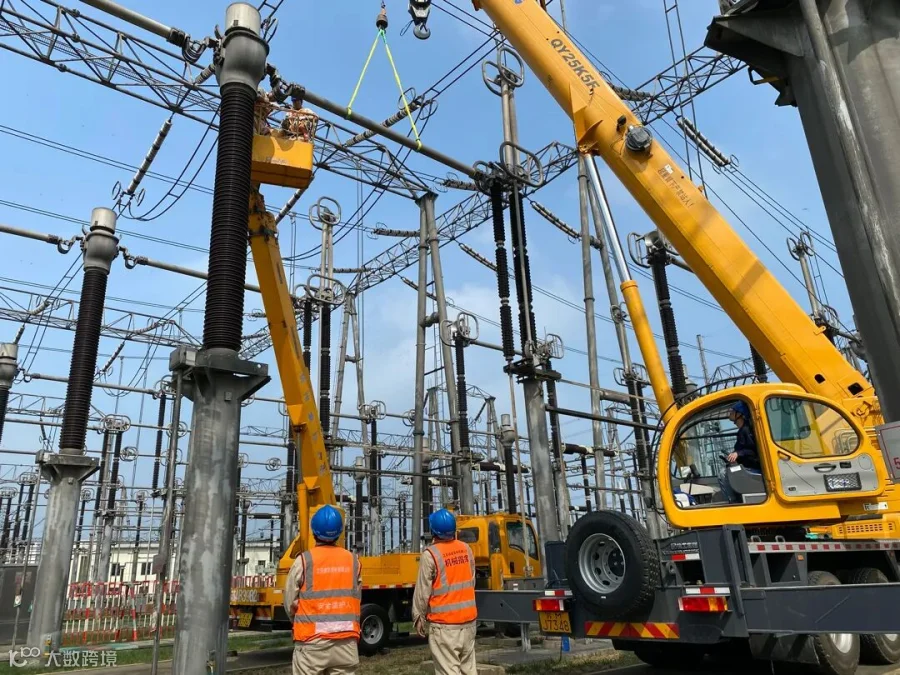

±800千伏泰州换流站换流变抢修

连云港500千伏花果山变5K16线间隔压变应急抢修

其中7月份盐城响水风灾抢修,公司迅速调集330多名施工人员、40辆工程车、9台吊车及其他相关应急物资分批抵达现场,连夜组织制定抢修方案,经过连续5天的紧张奋战,圆满完成5K67线抢修工作,保障了核电大通道安全运行。

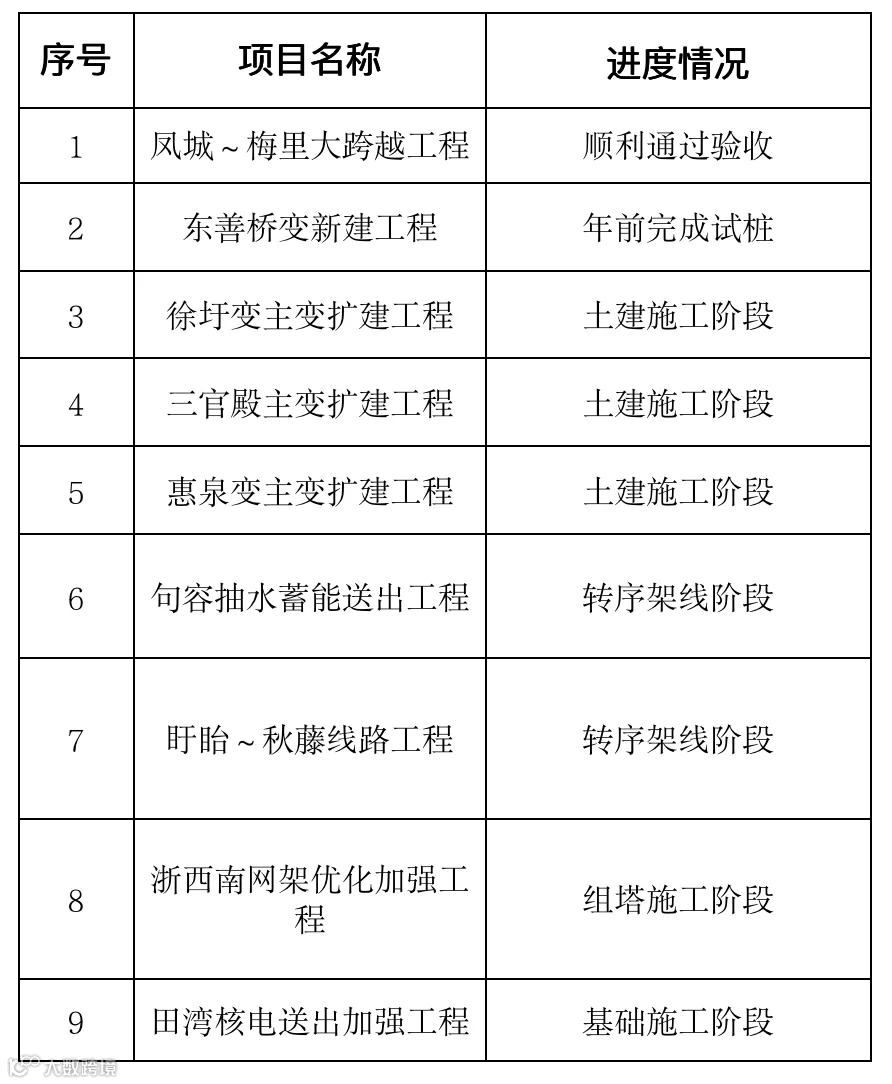

四、500千伏重点工程稳步推进
加强项目协调管控,统筹资源配置,“两个计划”融合管理,500千伏重点工程按里程碑计划高质量稳步推进。
