“特高压十年”回顾——1000千伏晋东南-南阳-荆门线路8标段

“特高压十年”回顾——1000千伏晋东南-南阳-荆门线路8标段 山东送变电公司
2016-08-22
2
导读:回顾“特高压十年”系列

2006年8月,中国第一个特高压工程——1000千伏晋东南-南阳-荆门试验示范工程启动,拉开了全面建设特高压电网的序幕。

同年10月25日,公司中标荆门变建筑施工工程。2007年3月30日,中标线路8标段。

至此,山东送变电人以“电建铁军”角色登上特高压舞台。

征战特高压十载,截至2016年8月,公司共参加了20项特高压工程,共27个输变电项目的建设,夺取了多项电网建设“世界第一”、“全国第一”,取得了出色的业绩,为中国电力事业的发展做出了积极贡献。

现在,小编带你回顾这些工程,重温那激情燃烧的岁月

 1000千伏晋东南-南阳-荆门线路8标段

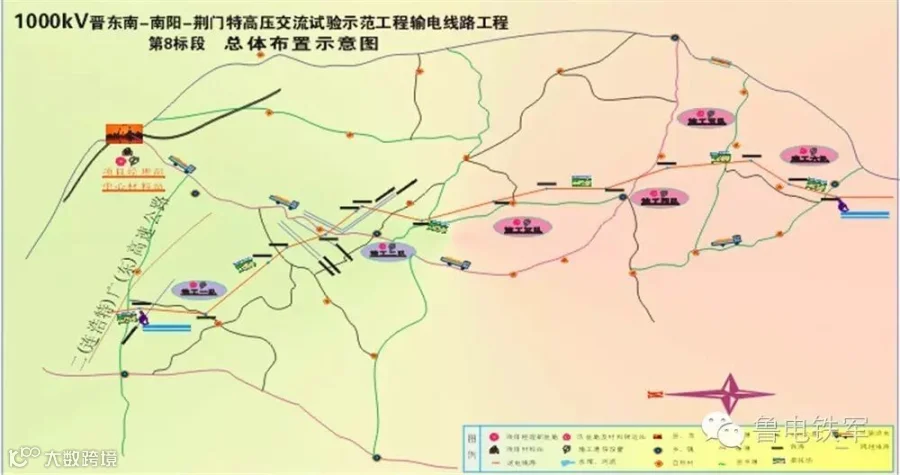

第8标段线路长33.687千米,单回路架设,共有自立式铁塔64基。该线路途经河南汝州市、宝丰县、鲁山线。采用的基础型式有掏挖式、斜柱式、岩石嵌固等五种。铁塔工程采用猫头型和酒杯型,耐张转角塔采用自立式干字型塔。导线采用8分裂横截面为500平方毫米的钢芯铝绞线。

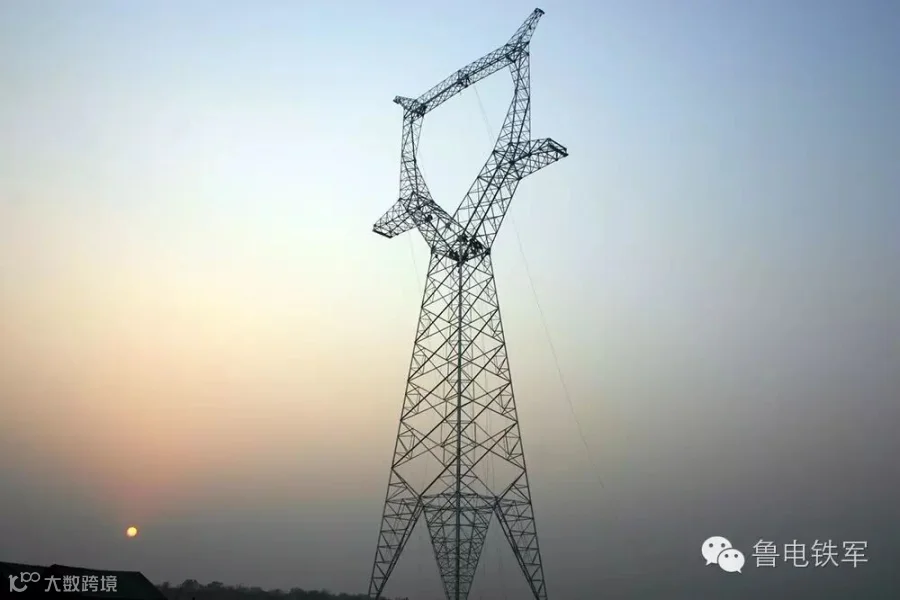

在这个工程中,公司成功组立全线第一基铁塔,这是世界上第一座特高压交流线路铁塔。

公司以绝对优势,全线第一个完成架线任务

建设过程回眸

2007年4月23日,公司各级领导及各职能部门对工程建设进行详细的前期策划。

成立项目部

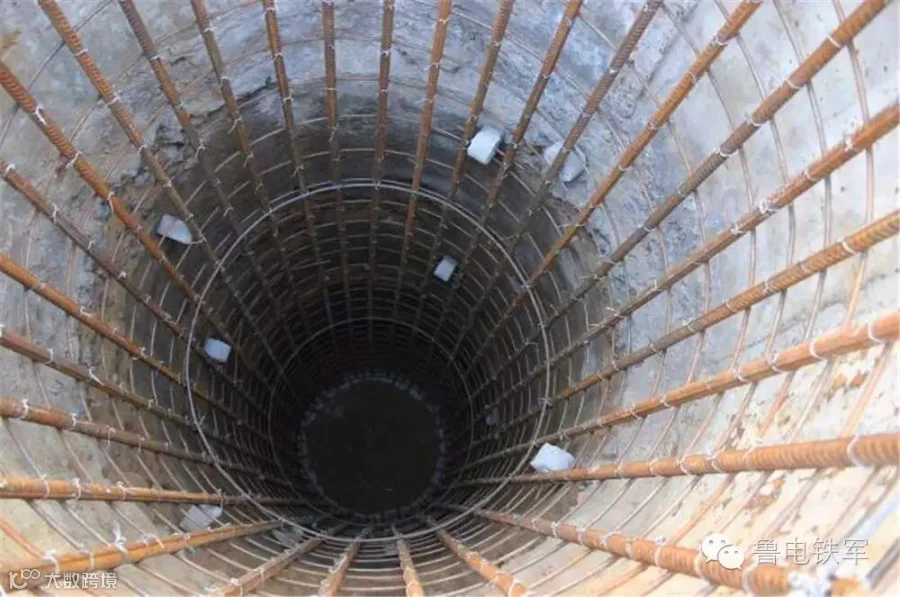

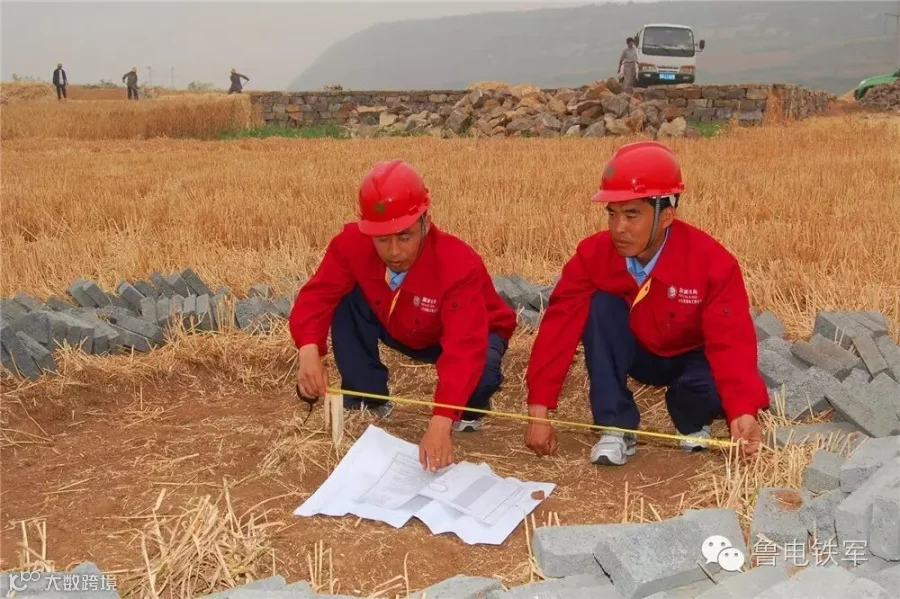

复测分坑

在特高压线路工程上的第一抓土

2007年6月12日,山东项目部举行动土仪式,拉开了山东送变电建设特高压线路工程的序幕。

2007年6月20日,举行开工仪式,进行首基基础浇筑试点

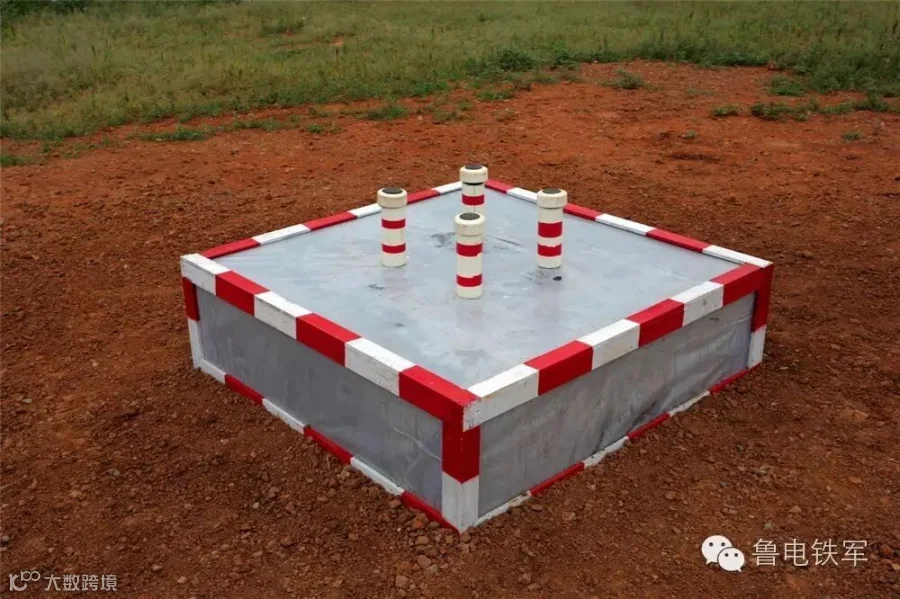

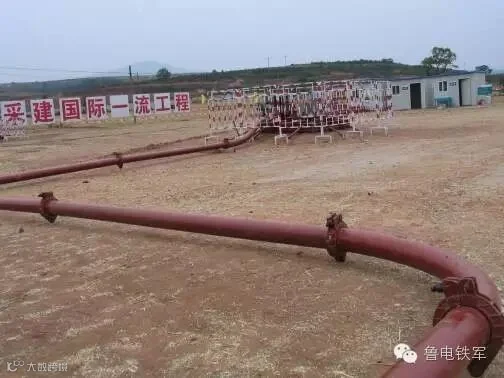

基础施工

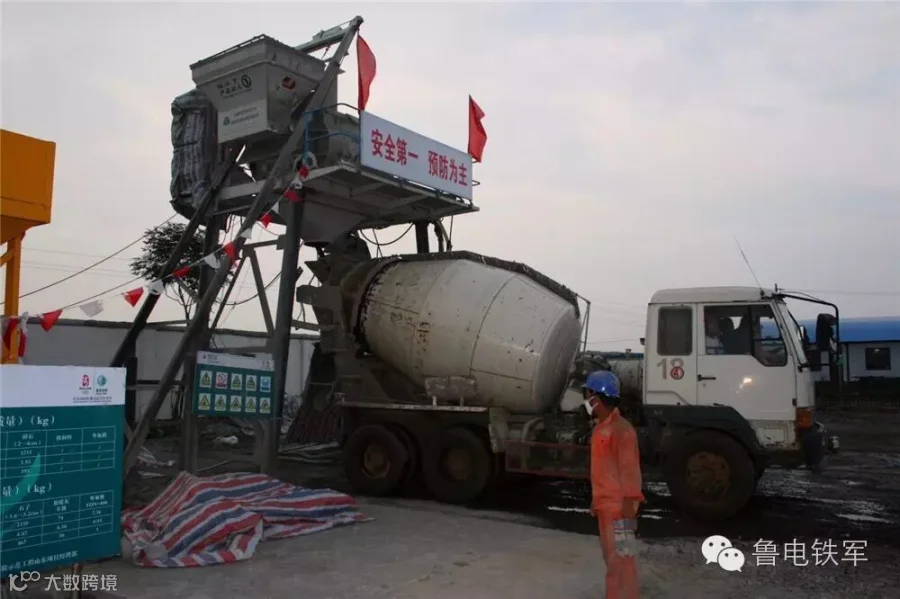

设立混凝土集中搅拌站

泵送混凝土

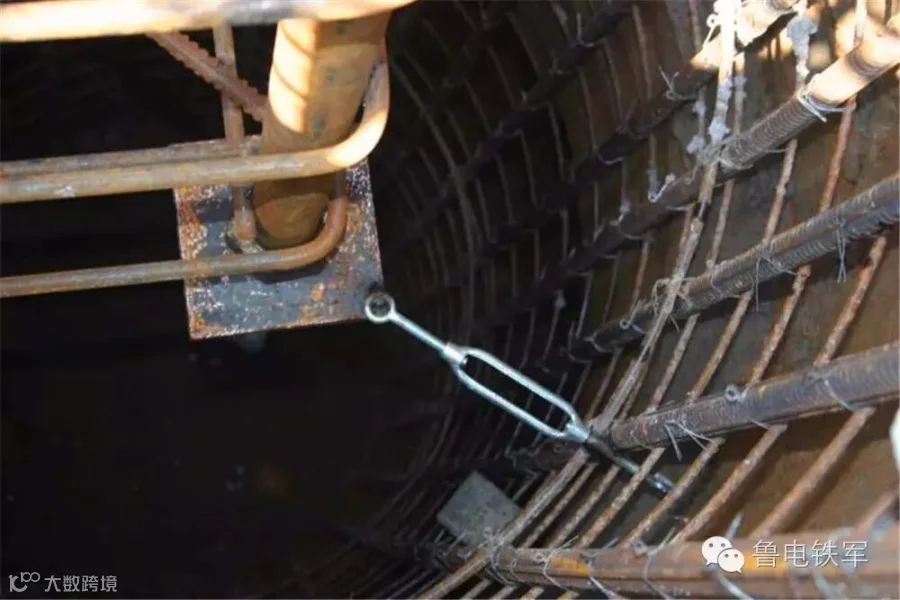

滚动式垫块确保钢筋保护层尺寸

花篮式螺栓有效灵活地控制地脚螺栓

统一的基础成品保护

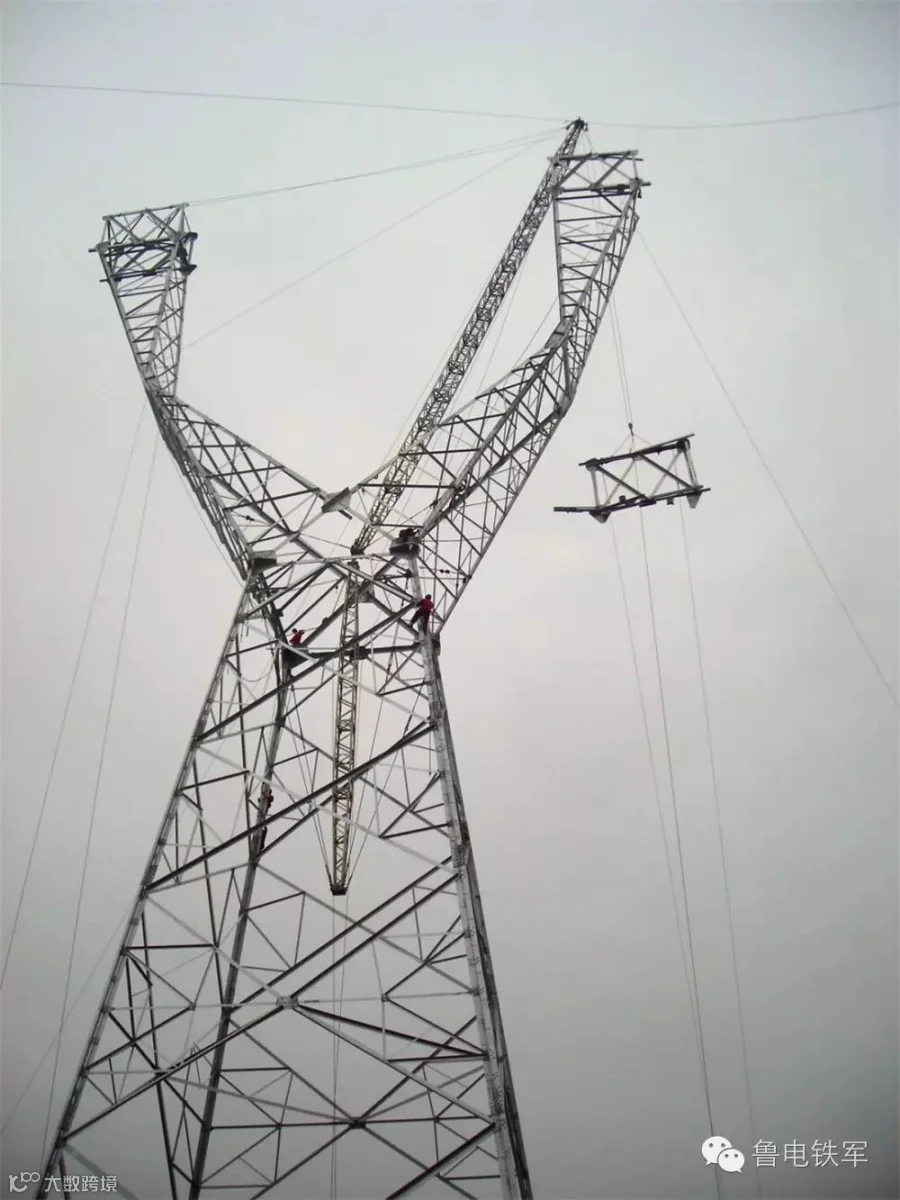

组塔施工

2008年10月31日,组塔施工试点仪式。

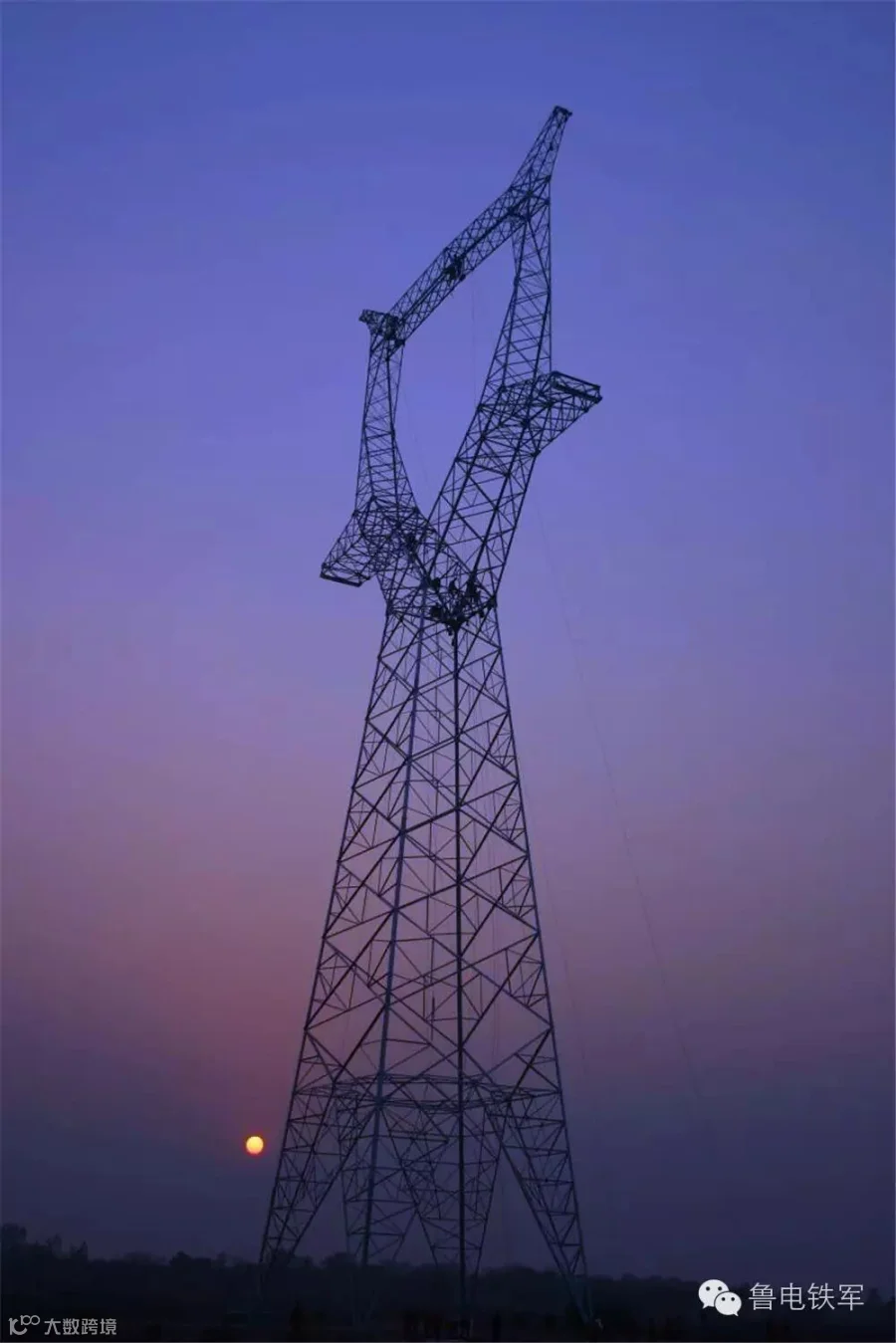

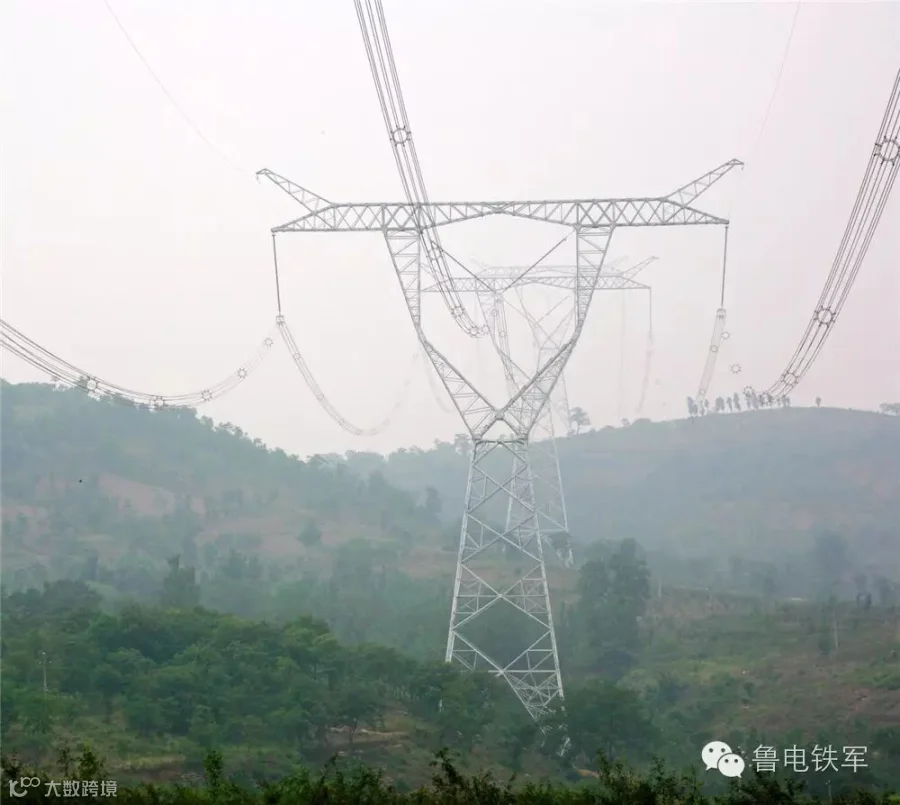

2007年11月4日,成功组立全线第一基铁塔。这是世界上第一座特高压交流线路铁塔。

利用新型铰接抱杆组立铁塔

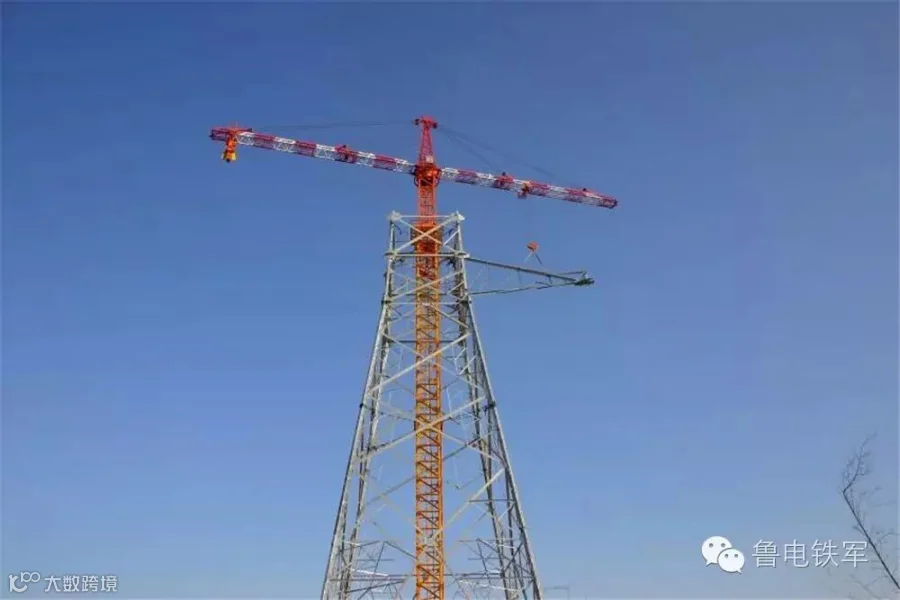

第一代塔机组塔

标准化组塔施工

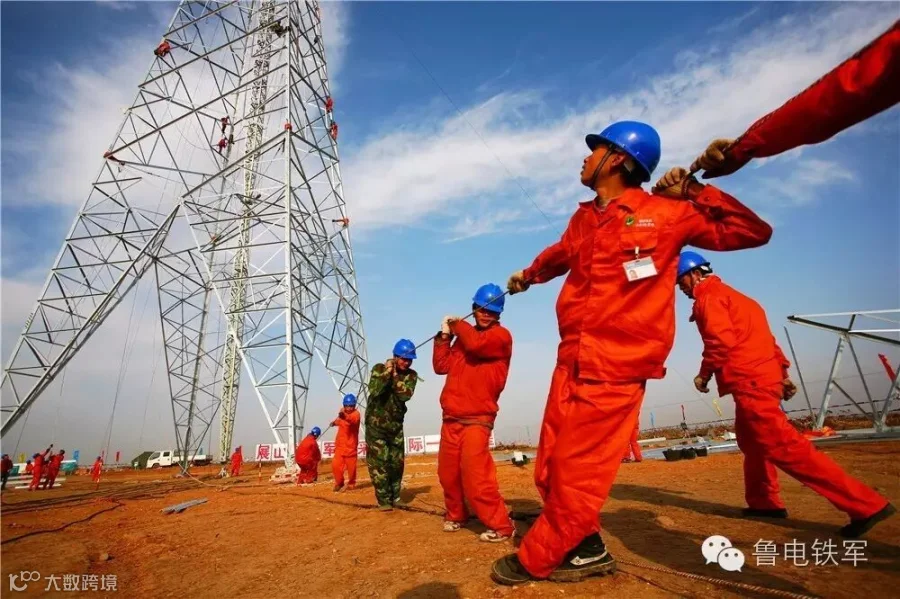

架线施工

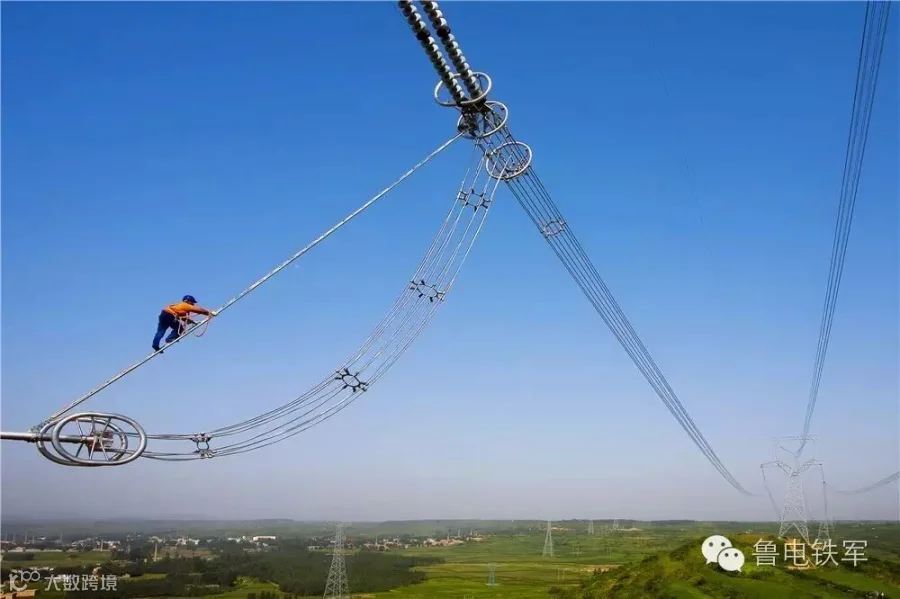

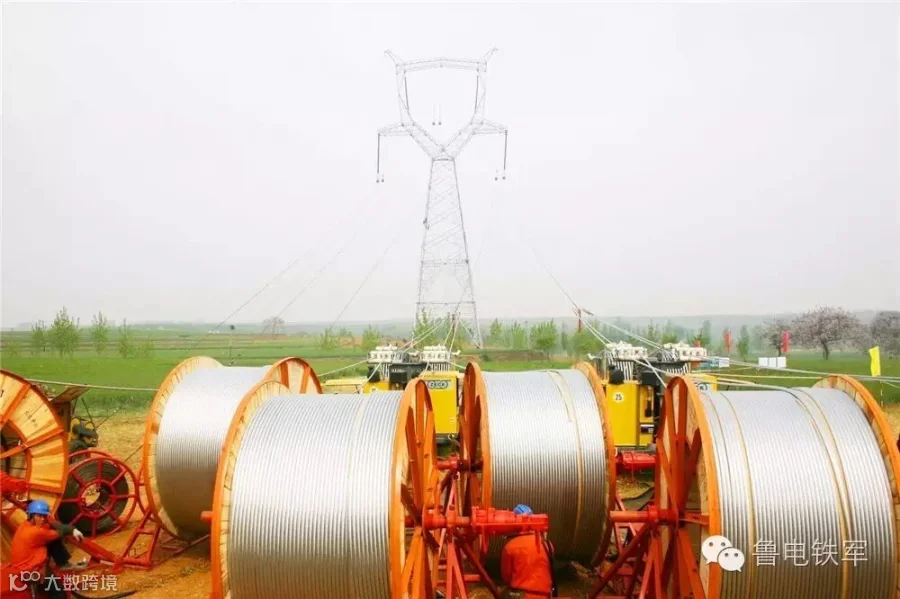

2008年4月16日,全线第一个举行导、地线展放试点仪式,首次采用2×一牵四放线方式架线。

利用动力伞展放导引绳

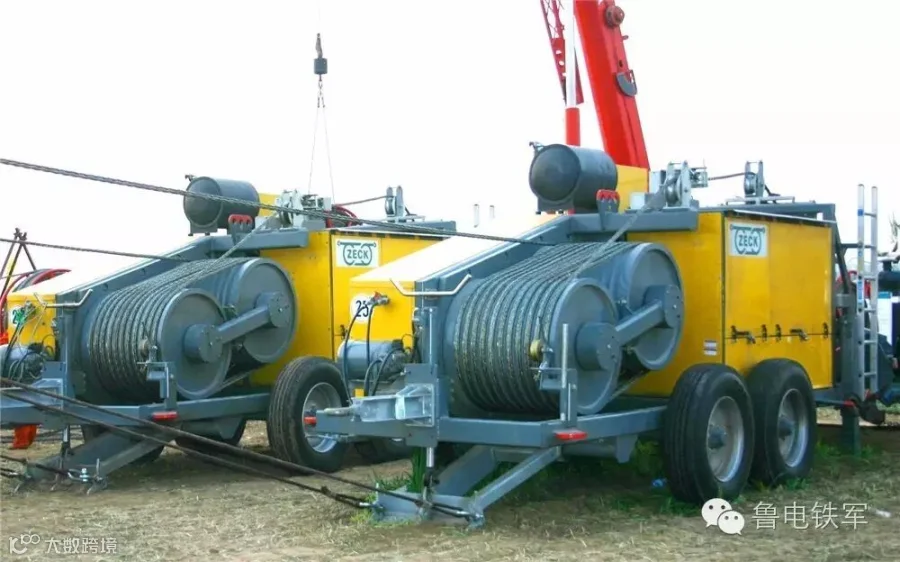

德国产28吨牵引机
遥控操作德国产24吨四线张力机

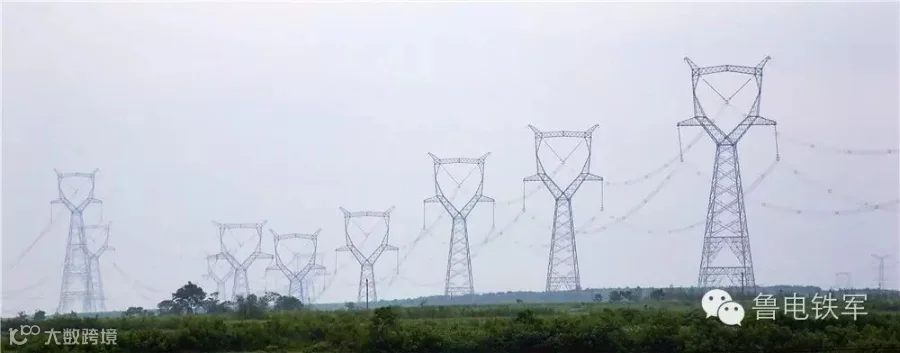

 2008年6月3日,第8标段全线架通,山东项目部以绝对优势率先完成了架线任务。

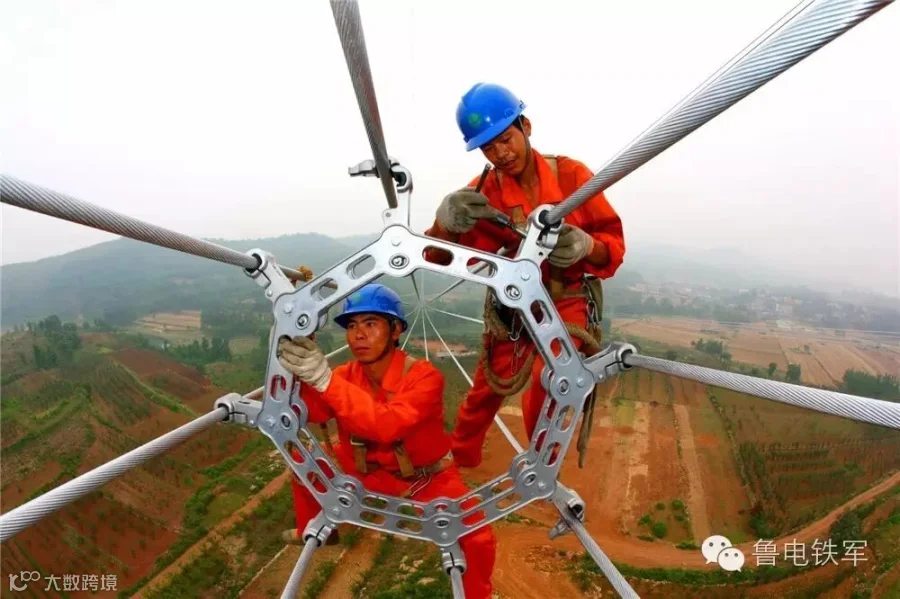

附件施工,精益求精。

工程管理人员全家福
