7.72公里!公司承建最长220千伏电缆线路开工敷设

7.72公里!公司承建最长220千伏电缆线路开工敷设 江苏省送变电有限公司
2024-03-27
2

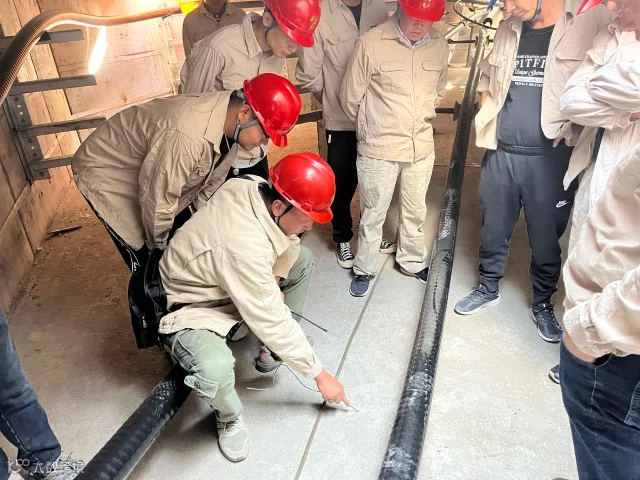

3月26日,公司承建最长220千伏电缆线路工程——南京望江-莫愁220千伏线路工程首段电缆开工敷设。





“绿电跨江”再迎新进展

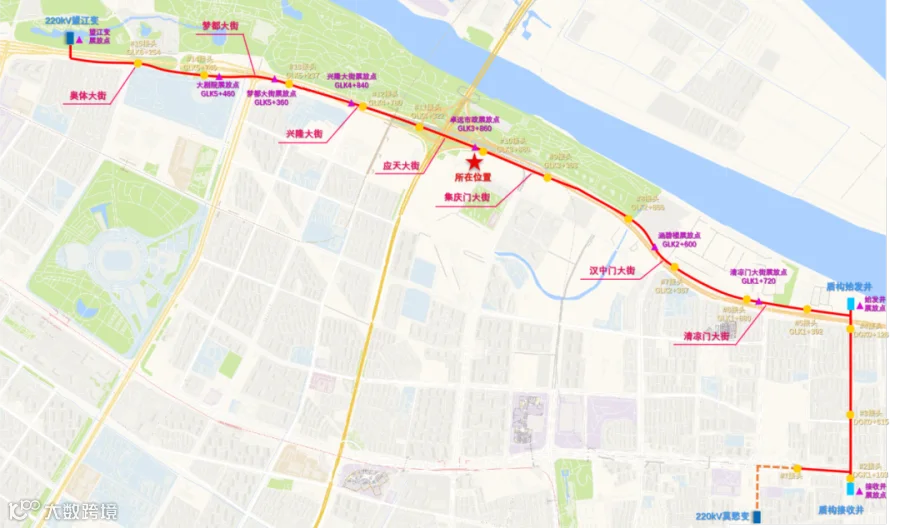

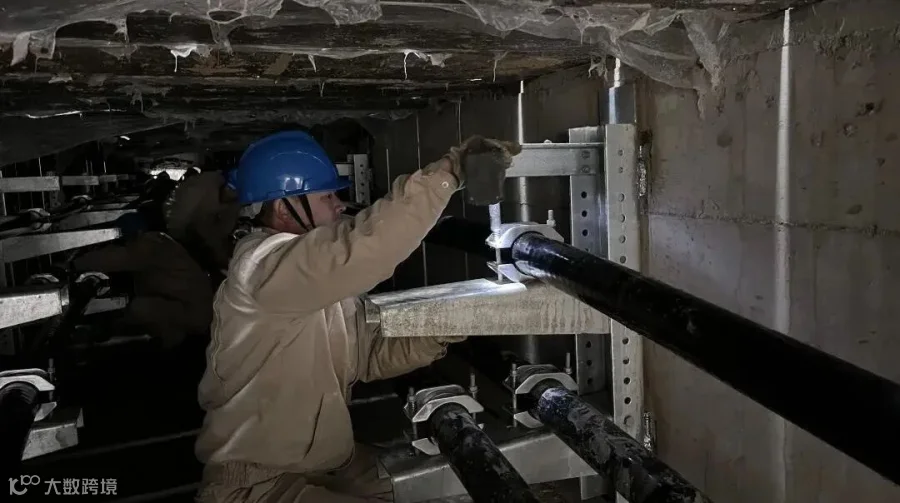

工程新建望江-莫愁220千伏双回电缆线7.72千米,同时将现有电缆线路搭接,形成下关-宁海路220千伏单回线路。电缆敷设通道途径鼓楼区、建邺区,涵盖城市综合管廊、明挖隧道、盾构隧道等多种形式,最大垂直落差超过25米。

电缆采用干式交联聚乙烯绝缘电缆,截面2500平方毫米,共计93盘,全长48.08千米。

该项目是打通南京区外绿电进入主城区最后一段的重要工程,预计2024年10月投运,投运后将大大提高南京西环网220千伏电网供电可靠性,进一步满足南京城区的电力负荷增长需求。



电缆班组初长成

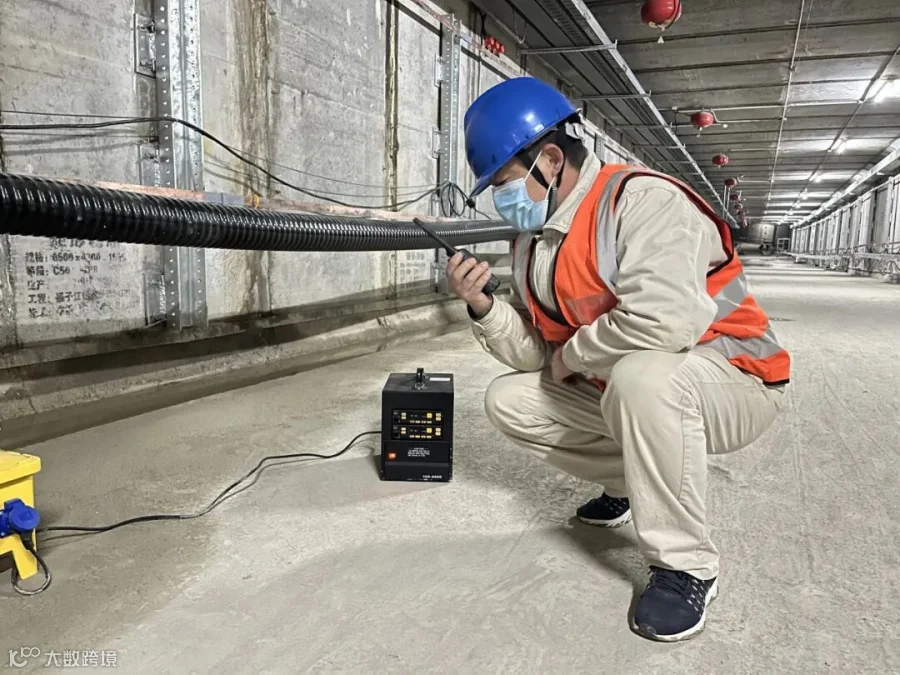

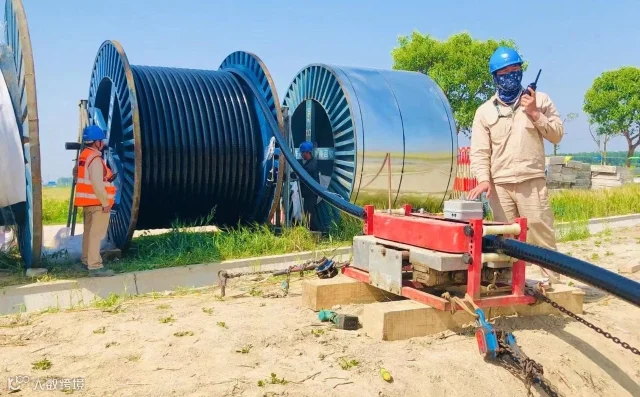

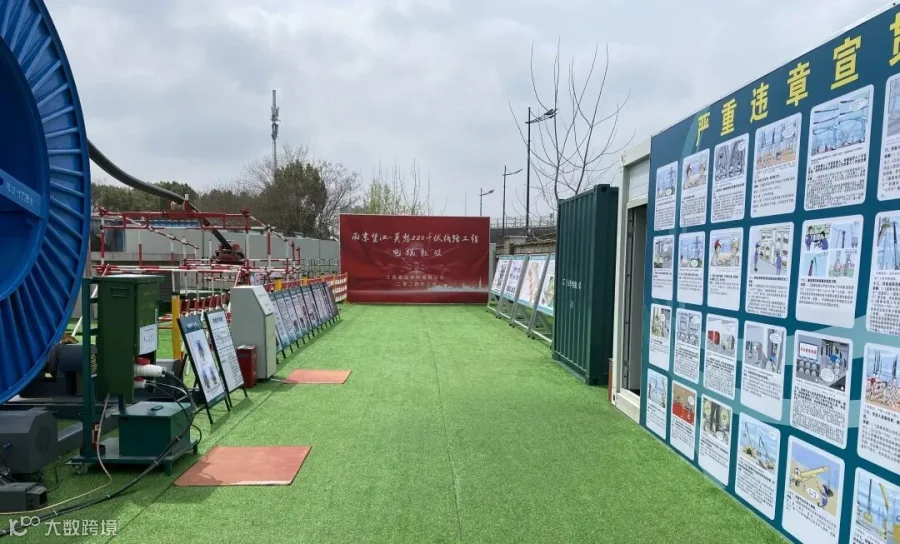

本阶段进行扬子江大道沿线60盘敷设施工,面对施工场地局限、车流量巨大等难点,项目部协同项目管理单位,多次与交管部门协商,确定最终交通组织分流方案,为电缆顺利敷设打好基础。

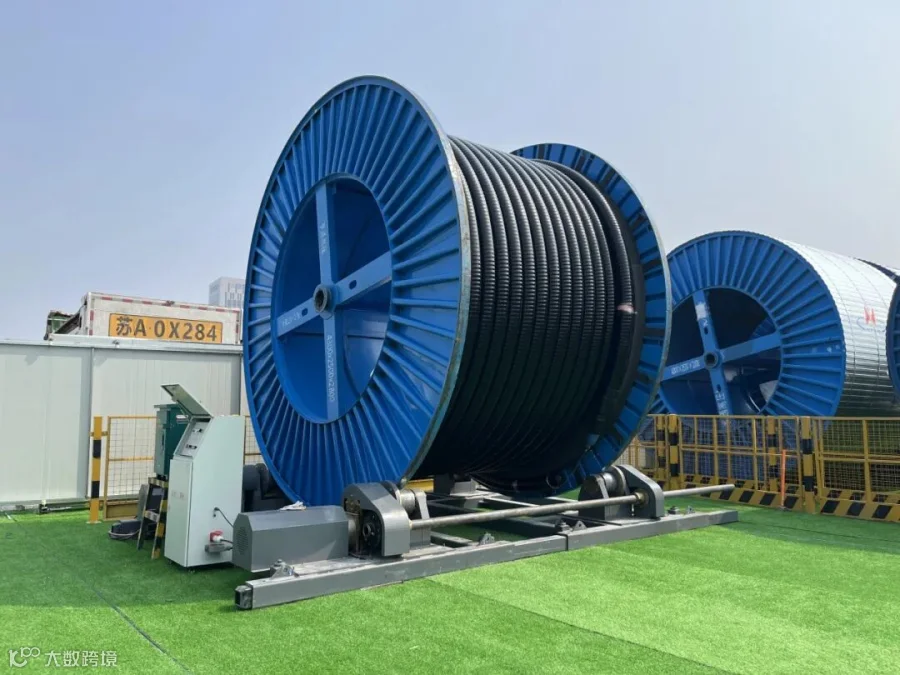

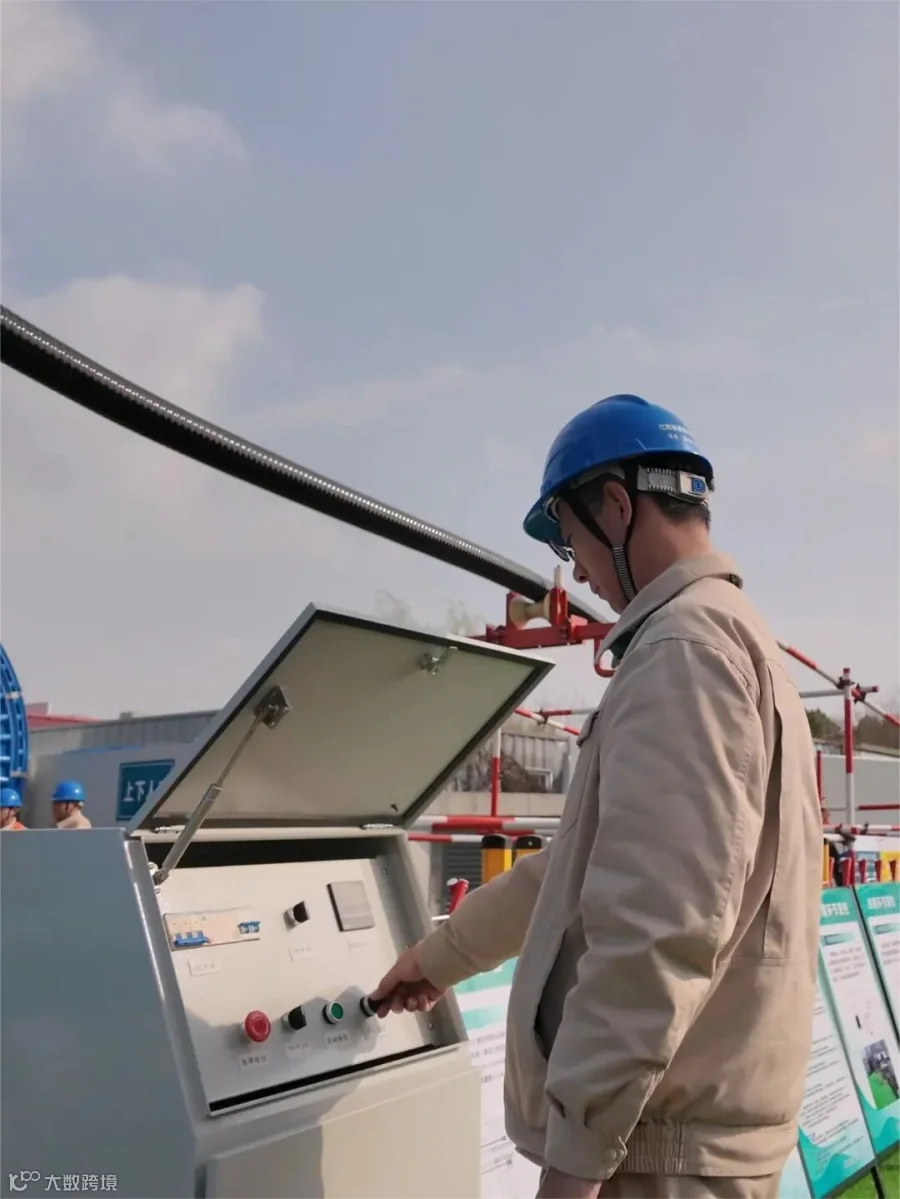

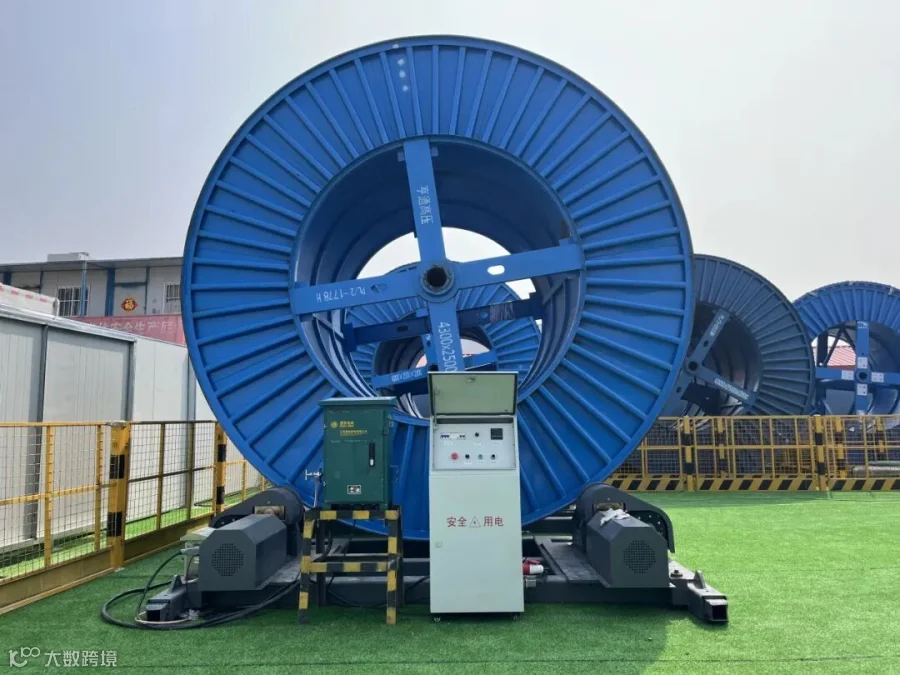

公司电缆班组高标站位、实干当先,精心策划电缆敷设全过程标准化布置,分析主要施工风险点和防控措施,采用新型全自动展放设备全面提升电缆敷设机械化施工水平,将大大降低电缆施工转场时间,提高整体电缆敷设效率。




电缆班成长回顾









2022.9

电缆班成立








9月30日,公司电缆班成立揭牌仪式隆重举行,电缆班的成立是公司的一项重要决策。








2022.10

集中实训锤炼技能

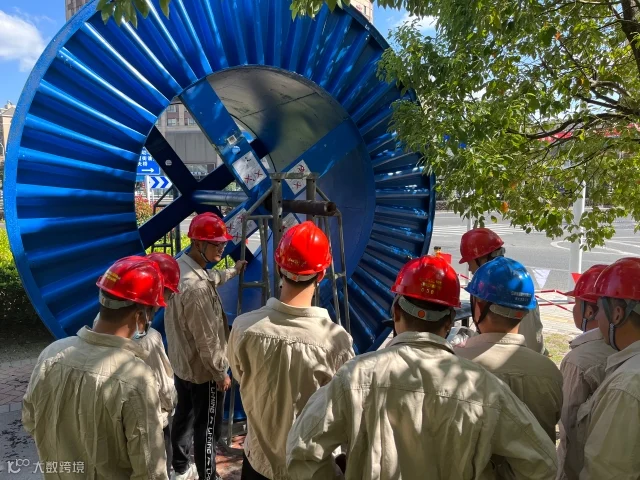

10月13-23日,电缆班组一行10人赴南通东文线项目进行为期10天的电缆施工集中实训。这是班组成立后参与的第一个电缆工程项目。








2022.11

完成首次电缆全过程展放








11月14日,随着最后一根高压电缆牵引出电缆沟,土建分公司电缆班组顺利完成常州溧阳余广、关桥110千伏电缆敷设任务。








2023.3

开展技术分享会








土建分公司组织电缆班组全员开展了技术分享活动。








2023.5

首次开展自有项目电缆敷设








5月20日,土建分公司电缆班组在南通壮志~亚太110千伏线路工程开展电缆敷设施工。这是土建分公司承揽电缆线路业务后首次进行的自有项目电缆敷设。



电缆施工业务是电力建设中重要组成部分。电缆班成立后,已逐步开展110千伏及以上高压电缆工程土建、安装业务。随着电缆施工业务全面铺开,电缆班高压电缆施工技术水平不断增强,已逐步掌握500千伏电缆施工能力。

班组在施工过程中潜心钻研,掌握核心技术,秉持“高标站位,实干当先”的态度,推动高电压等级电缆相关技术不断创新,逐步实现业内领先,掌握超高压电缆施工话语权。



END

投稿:吴 凯

编辑:张奕楠

终审:裴 春


【声明】内容源于网络
0
0
江苏省送变电有限公司
传播苏送声音 ,讲述苏送故事,展示铁军风采,弘扬匠心品质,凝聚发展力量。请关注我们。
内容 438
粉丝 0
江苏省送变电有限公司 传播苏送声音 ,讲述苏送故事,展示铁军风采,弘扬匠心品质,凝聚发展力量。请关注我们。
总阅读98
粉丝0
内容438
