川渝特高压交流工程天府南-铜梁1000千伏
线路25标施工记
5月21日17时36分,11S001-11S012牵张段最后一相导线成功牵引至11S012塔位,川渝特高压交流工程天府南~铜梁1000千伏线路工程(25标)导地线全段贯通。
之前记者随“红色大篷车”来到川渝项目部,听项目部人员讲述了工程建设过程中的故事,以下是记者的采访手记。
巴
蜀
提到巴蜀,唐代诗人李白曾写下“蜀道之难,难于上青天”的诗句。自2023年4 月28日川渝特高压交流工程开工以来,公司输电二分公司的建设者们克服了气候、地形等一系列困难,用智慧与汗水在千里之外的川渝地区,书写下江苏送变电人的凌云之志。
工程简介
川渝特高压交流工程是我国西南地区首个特高压交流工程,是连接四川、重庆电源和负荷中心,是成渝地区双城经济圈整体电力保障的重要工程。
整个工程包括4座新建特高压变电站和甘孜-天府南、天府南-成都东、天府南-铜梁3段线路,公司承担天府南-铜梁线路工程25标段的施工任务。
本标段线路按同塔双回路架设,路径长度2×46.85公里,新建钢管塔92基。
因地制宜解难题
受四川气候影响,现场频发中小雨。据项目总工陆圩回忆,去年9至10月连续下雨,“1天下雨停工2天”,给施工带来不小的阻碍。“为此我们早早的调整了施工计划,赶在雨季之前完成了基础80%的施工,进度位列全部26个标段第二名。”

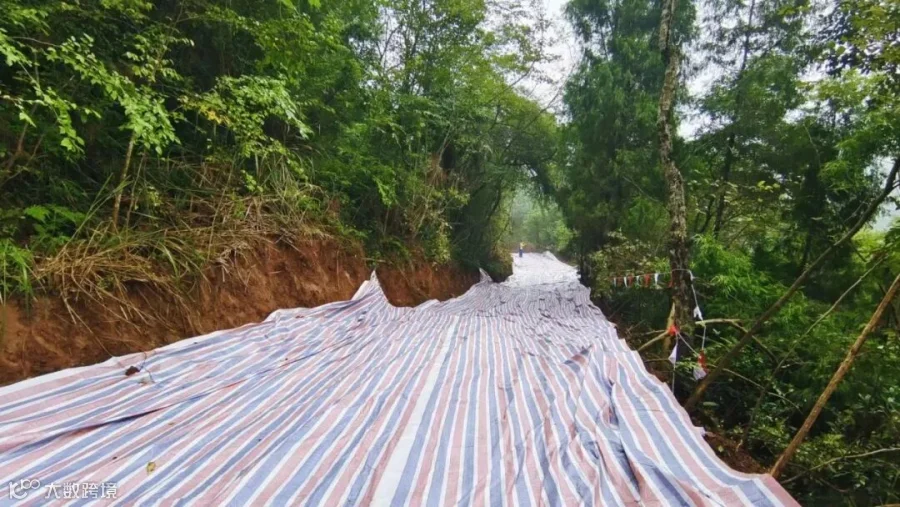

除此之外,下雨造成的道路泥泞,也让机械、材料进场变得十分困难,经验丰富的薛昌福队长仔细调查了每一基进场道路的路宽、路长和转弯半径,为每一基的运输提供了关键性的数据及技术上的指导。
四川地区多丘陵的地形条件也是施工过程中的一道“难”。由于基础离车辆能行驶的道路较远,运送材料不方便,92基塔位他们每一基都修了进场道路,最长的一条修了 近1公里。履带式旋挖钻机由于体型大且重,上下山容易把水泥道路碾坏。施工人员用轮胎铺在履带下,减少挖机对道路的损伤,几米几米的艰难推进,将旋挖钻机运至现场。
据陆圩介绍,山地施工由于地势存在高低落差,25标段92基铁塔中有83基存在高低腿现象。“比起平地施工,铁塔的每一个塔腿都需要单独进行分坑测量,尺寸计算也比常规要复杂。”面对气候、地形等不利因素,公司川渝项目部成员科学策划、精心组织,破解一个又一个难题,保障了工程顺利推进。
机械施工提质效

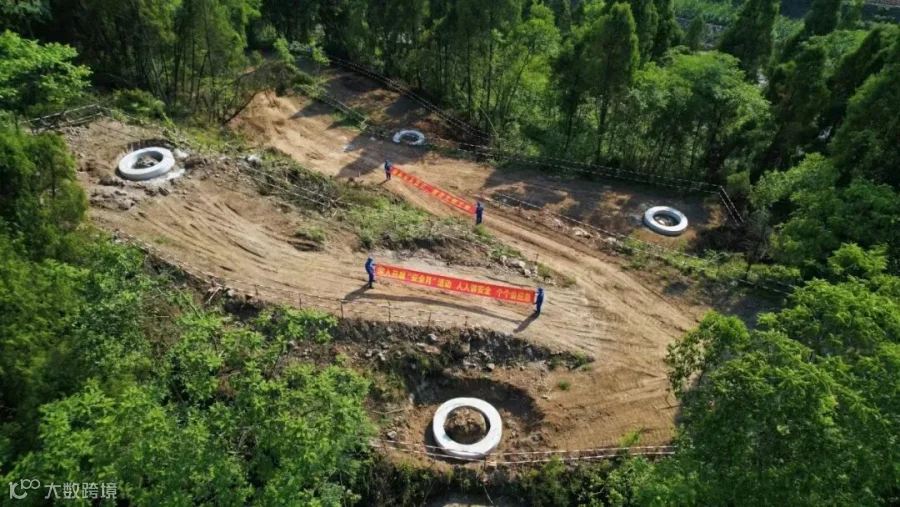

川渝25标段共有92基基础,其中有74基为挖孔基础,占全部基础的80%。
以往挖孔基础施工通常是采用人工或加风镐、爆破的方式进行掏挖,这种传统施工方法不仅功效慢,而且存在着人易高处坠落、触电、窒息、中毒等安全风险。
25标段的土质大多是中风化、强风化的岩石,岩层坚硬,人力掏挖较为困难,但这类岩石打孔不易塌孔,反而有利于机械化施工。

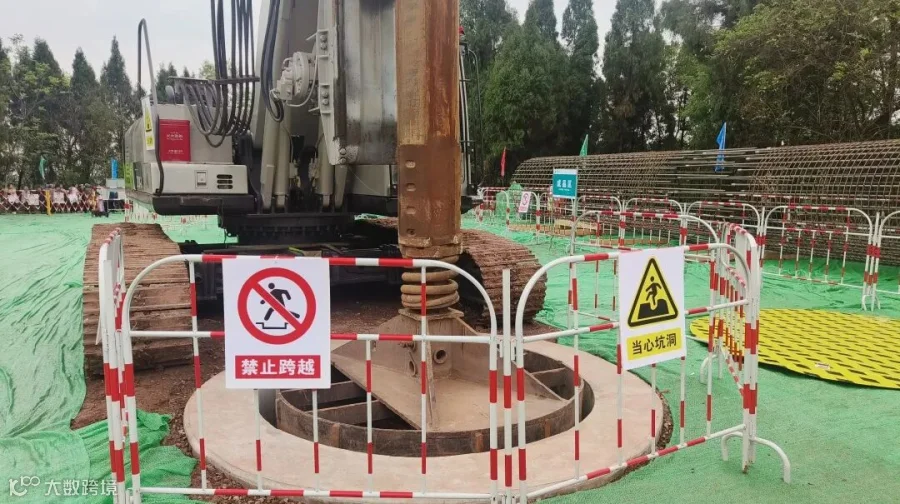

为了解决人工掏挖难题,同时结合本标段的土质实际情况,项目部前期开展道路修筑、物料运输、基础成孔等专项策划,采取使用旋挖钻机成孔的施工方案。考虑到运输及进场难度,采用两种小型旋挖机共12台用于现场施工。

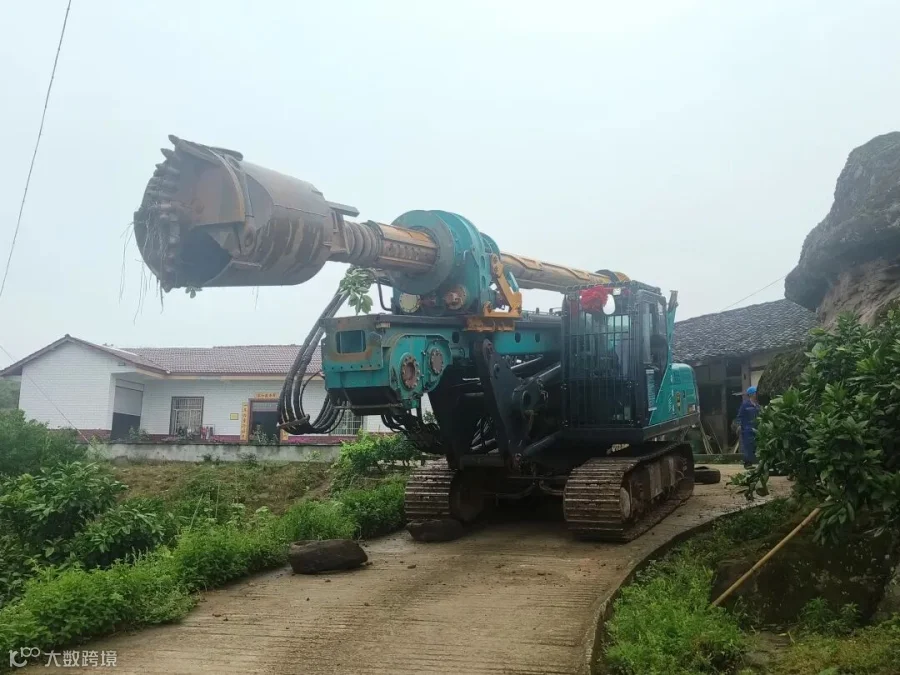

“采用旋挖钻机成孔,单腿成孔时间由人工挖孔15天左右缩短至1-2天,不仅大大提高了施工功效,还降低了施工风险,保障了人员的安全。”说起旋挖钻机的好处,陆圩脸上露出满意的笑容。

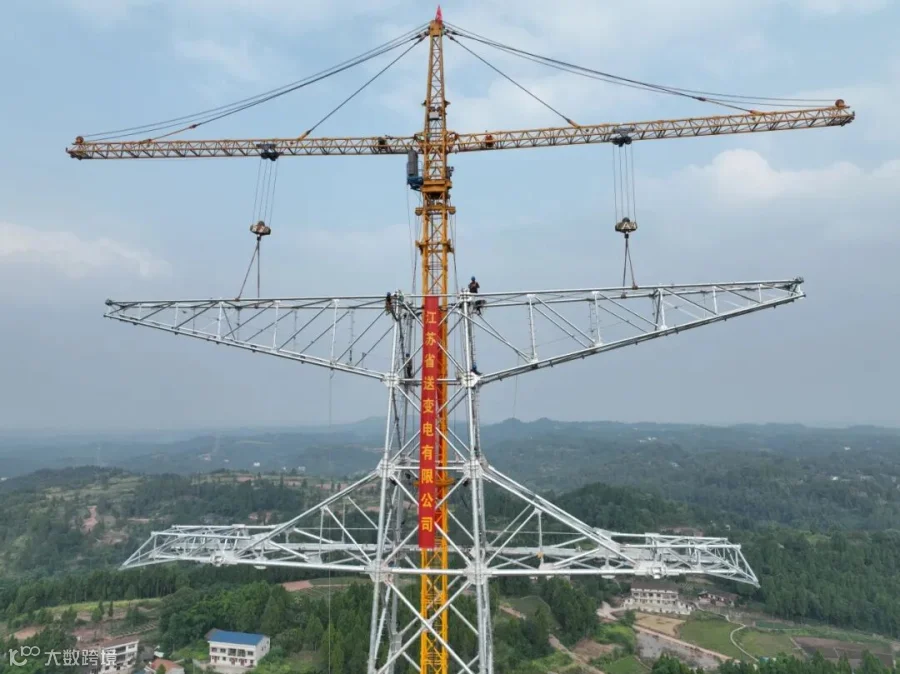

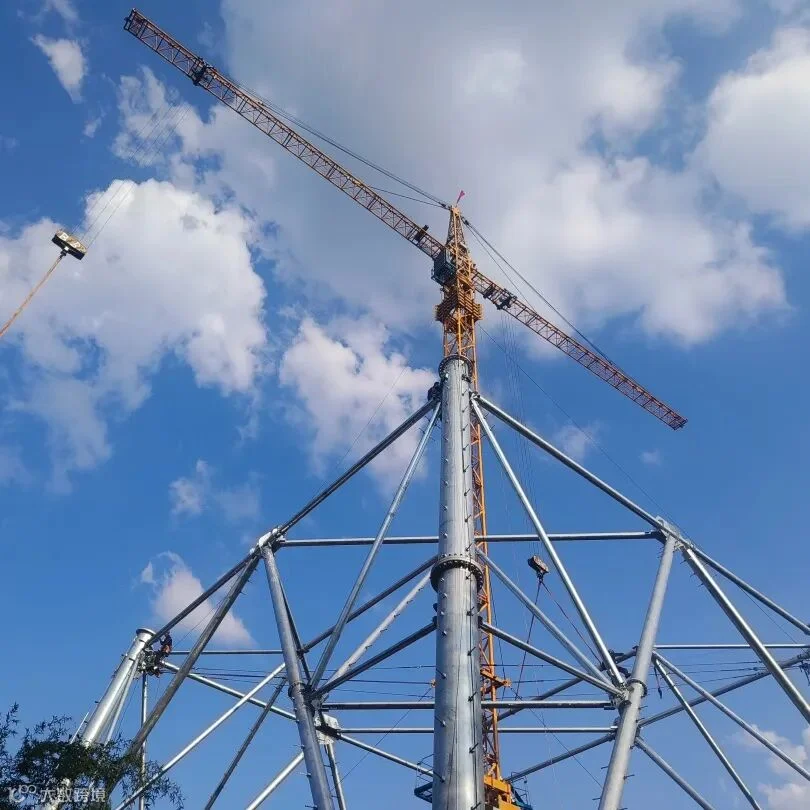

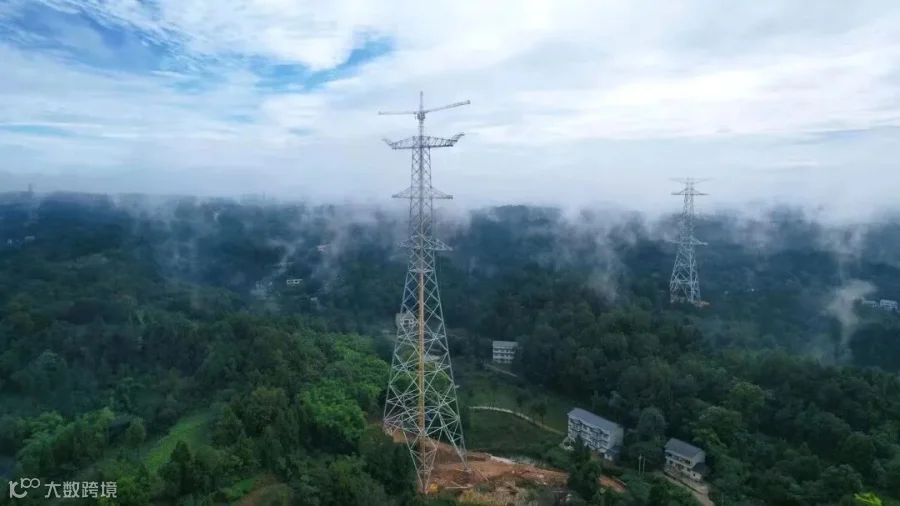

不仅是基础施工,在组塔阶段,项目部采用吊车配合T2T100座地抱杆组塔,与传统的吊车组塔和悬浮抱杆组塔相比,该组塔方式受交通及地形限制较小,机械化、自动化程度高,安全风险低,且组塔效率更高。

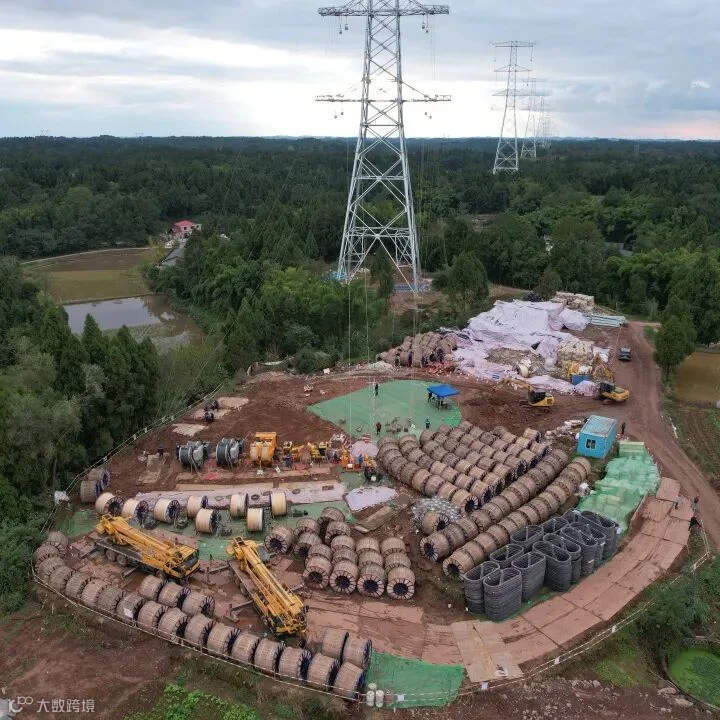

在架线阶段,项目部采用无人机展放初级引绳及牵张机张力架线,减少通道内的环境破坏,同时也让施工更加便捷、安全、高效。与此同时,他们还利用无人机航拍放线过程中的异常状态,及时解决问题。
据了解,川渝特高压是全国首条1000千伏交流特高压双回路钢管塔工程基础、立塔、架线全过程机械化施工的工程。
环境保护显担当
“绿水青山就是金山银山”,自工程开工伊始,项目部就将绿色发展理念融入施工全过程。

跟随川渝项目部技术员姜厚鑫,记者来到了已经完成架线施工的71号塔,看到塔身下面原先施工造成的光秃秃的土地,现如今已经长出了绿油油的新草。
“我们根据水土保持措施一塔一图编制了环水保单基策划,针对塔基区、道路区、材料站、牵张场、重要跨越,采取不同的工程措施、临时措施和植被措施,实现对生态环境的最大保护。”负责环水保工作的小姜告诉记者。

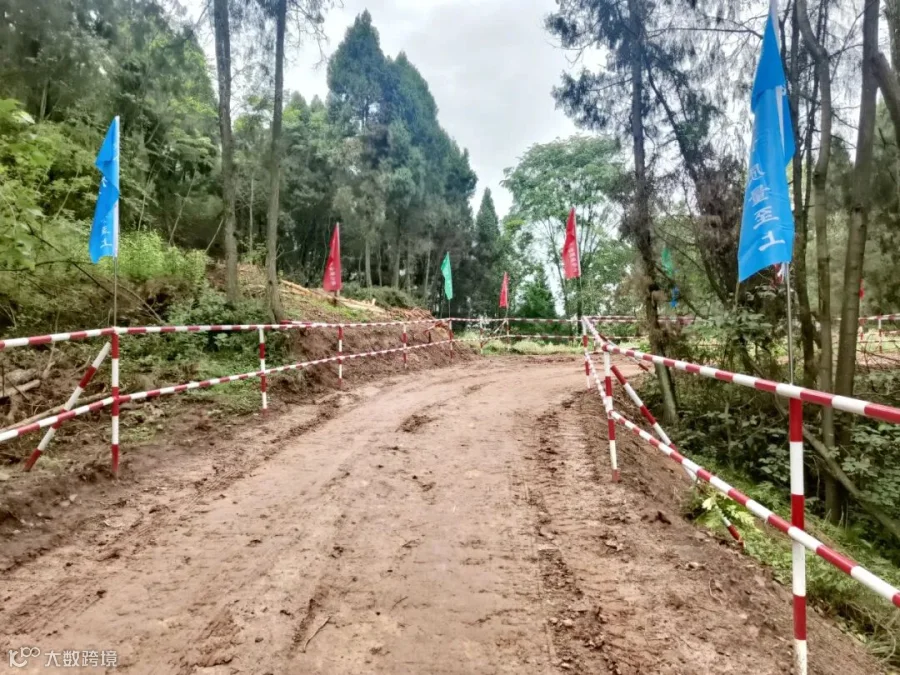

在施工准备阶段,项目部就通过踏勘现场,合理规划场地布置,同时用彩条旗、金属围栏进行限界,防止人员、车辆随意扩大施工扰动范围。
为减少对大气环境的影响,施工过程中他们采用孔径较小的密目网对地表、表土、余土进行覆盖,防止施工扬尘。“有些地方我们还会铺上耐晒和防水性能较好的彩条布,防止设备上的油污侵蚀土壤。”姜厚鑫介绍道。
项目部还在所有的斜坡、边坡用密目网加以固定防护,防治边坡风化、滑移、垮塌和面层流失。同时针对四川地区的多雨气候,项目部还在坡面下方的道路侧挖设了排水沟。
在植被恢复方面,项目部也有一套成熟的方法和经验:施工前期首先将泥土中最松软、含水量最丰富、最适合植物生长的表土进行表土剥离,堆放在专门的区域,有效保护熟土资源。然后等施工结束垃圾清运土地整治后,将熟土回填,再撒播草籽,并浇水抚育一次,经过一段时间的养护,施工区域就会重现绿色。
-END-
