6月12日晚,德州禹城市受罕见暴雨及大风影响,35千伏李莒线、35千伏姜李线发生倒塔。

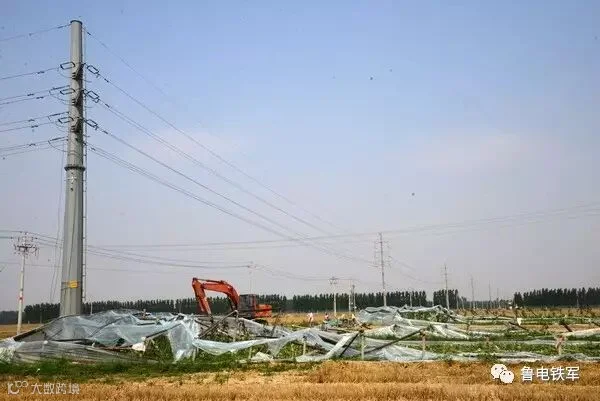

抢修

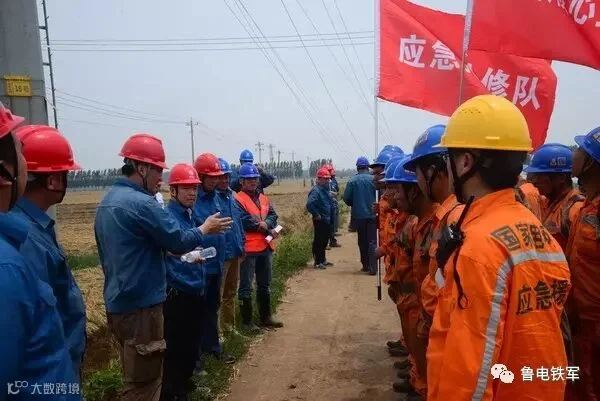

6月13日9时,公司接到上级指示:紧急驰援禹城进行应急抢修任务。情况紧急,灾情就是命令,公司高度重视,立即组织动员,应急抢修队按照受灾情况准备相关工器具设备及抢修物资,先行派出勘察小组。
10时50分,勘察小组第一时间奔赴受灾现场,了解了现场第一手资料,人员、物资、车辆全部做好出发准备。根据现场受灾情况,分为3个梯队5个小组,投入应急抢修车辆20台,共计100余人陆续奔赴受灾现场。
先行

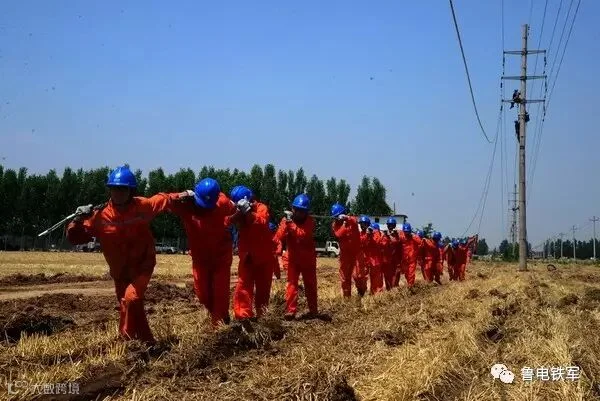

13日中午12时许,应急抢修队第1梯队携带设备工器具抵达受灾现场。到达现场后,他们第一时间检查识别现场的危险源并进行安全处置,防止次生灾害发生。与此同时,拆除旧杆塔、断线、核实现场金具、运输新杆塔、立塔等工作同时展开,应急队员行动迅速,组织有力,真正实现了“我是电力特种兵,应急抢修我先行”的庄严承诺。

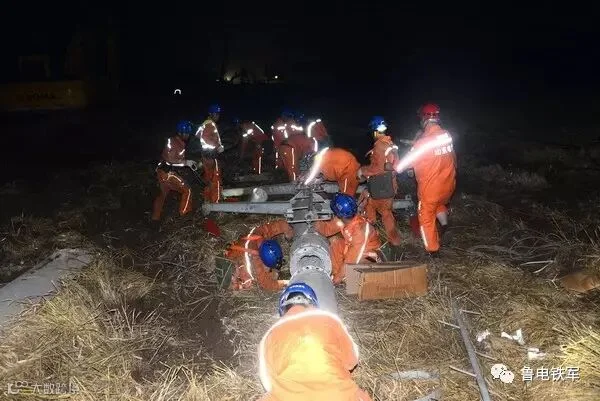

13日下午14时30分,第2梯队抢修队员携带单兵装备抵达受灾现场,立即投入到抢修工作当中。下午18时,第3梯队抢修队员携带5台大型应急泛光灯抵达现场进行支援。由于下雨的原因,现场某些地方十分泥泞,导致大型设备无法进入现场。抢修队员不等不靠,利用挖掘机修整进场道路,并铺设钢板,赢得大型设备进场施工作业时间。夜幕将至,针对夜间施工视线差、现场安全及质量监控难度大等特殊情况,应急抢修队根据现场情况布置了5台应急照明灯塔,将现场照的如同白昼。并为抢修队员配发了强光手电和头灯,确保所有抢修人员及各级负责人、监护人员看得见、看得清。13日21时,抢修队员开始轮流吃晚饭。经过不间断的连续奋战,于6月14日凌晨2时30分,11基受损杆塔全部立塔完毕。

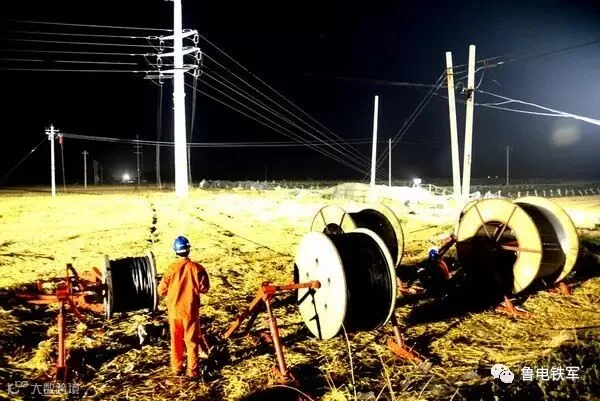

14日凌晨4时,天边已经微微泛白,应急抢修队员们满身的疲惫写在脸上。左边3相线已经陆续放完,所有抢修队员已经连续奋战一天一夜了。
经过连续27个小时的连续昼夜奋战,6月14日15时,全线终于架通,附件全部完成,顺利通过验收,得到了省公司和地方供电公司领导的高度评价。在整个应急抢修任务中,全体抢修队员反应迅速,圆满完成了应急抢修施工任务,充分展示了抢修队员的专业素质和熟练技术,彰显了抢修队伍的社会责任和价值。(赵奇 汤纪奎)
