莱州电厂二期500千伏

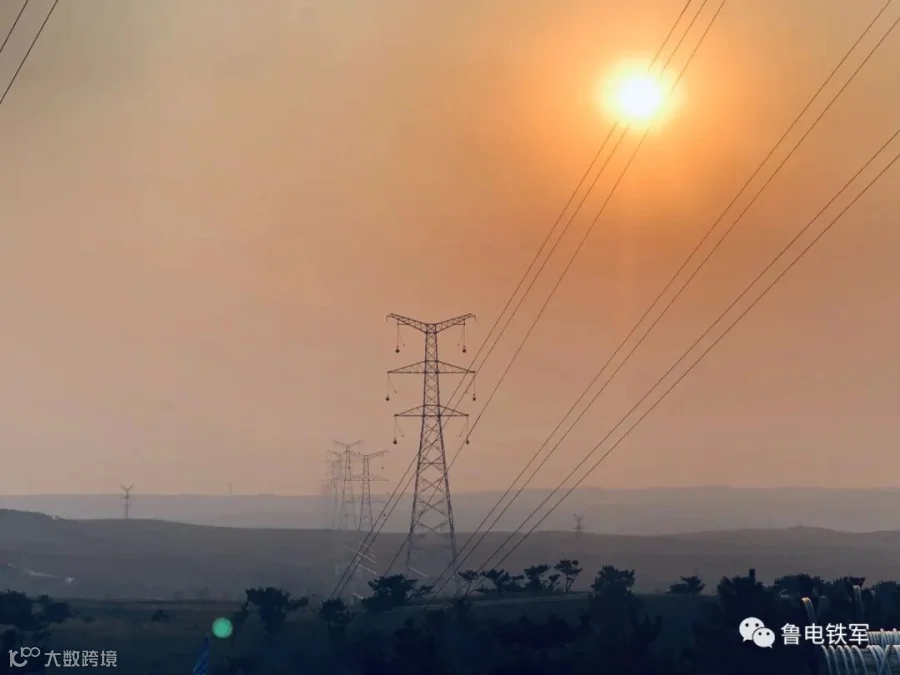

送出工程全线架通
6月15日17时30分,随着T2-T11区段最后一相导线顺利展放完成,输电分公司承建的莱州电厂二期500千伏送出工程全线架通。该工程起于莱州市莱州电厂,止于栖霞500千伏变电站构架侧,线路全长107.962千米,新建铁塔261基。
自复工以来,面对严峻的疫情形势和繁重的施工任务,输电分公司按照“计划不调、任务不减、目标不变”的总体工作要求,在把好疫情防控关口的前提下,加大施工力量投入、增开作业面、优化关键工序。

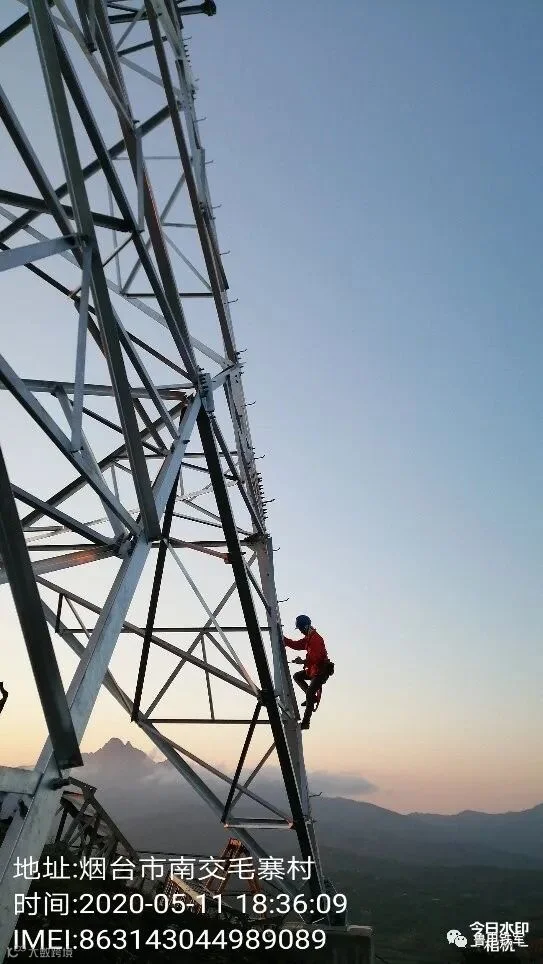

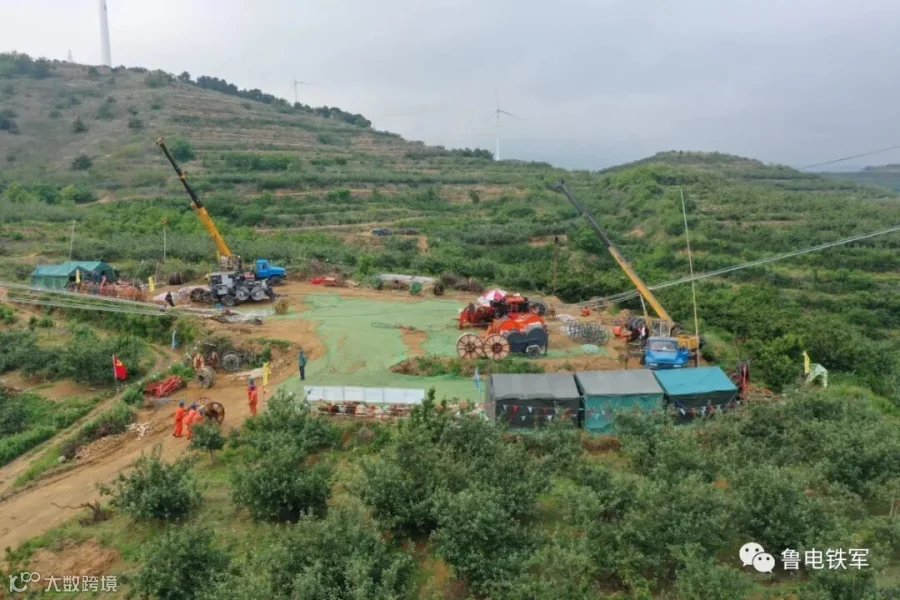

节后,该公司陆续投入5套架线设备,1000余人进行组塔、架线作业,全力以赴保工期。共完成基础67基、混凝土10645方、组塔207基、架线107.962公里。
从放线布场开始,输电分公司相关负责人第一时间进驻现场,与项目人员集中办公,组织调派力量、统筹协调解决现场问题。
四区段同跨越时,施工进入雨季,天气反复无常,雾大能见度极低,跨越难度极大,项目部根据现场实际情况,组织技术骨干反复论证,不断优化方案,逐项细化危险点,并制定有效的风险管控措施,确保施工方案安全、科学、有序、高效。
分公司紧急从外地抽调3个硬核团队,全力支援工程建设,现场更是机器不停人不歇,铆足干劲抓进度。经过4天的持续奋战,6月1日,四区段停电跨越施工提前完成。
为确保实现工程建设目标,全体员工坚守施工一线,加班加点,凝心聚力,攻坚克难,按工程计划最终实现了全线架通。下一步,项目部将继续紧绷安全弦,把好质量关,确保三级自检、质检验收圆满完成。(李鹏)
