大唐东营电厂500千伏送出工程送电成功

9月15日,输电一公司承建大唐东营电厂500千伏送出工程送电成功。经国网山东电力检修公司淄博运维分部竣工验收,实现工程质量“零缺陷”。

该工程是省公司重点工程,自大唐东营电厂出线,途径东营港经济开发区、军马场境内,全线铁塔90基,线路长度37.586千米。
建设过程中,面对疫情防控和复工复产的严峻形势,分公司坚持“计划不变、任务不减、目标不变”,全体参建人员团结一心、实干担当,全力攻坚“三个最”,确保工程务期必成。

迅速行动!攻坚最短有效工期


该工程时间短、任务重、难度高,年初突如其来的疫情,使原本不充裕的有效工期进一步被压缩。
为推进工程复工,分公司和施工项目部密切关注复工信息,超前策划筹备防疫物资,办理复工手续,于2月16日奔赴施工现场,这也是疫情防控期间公司第一个复工复产的超高压工程。

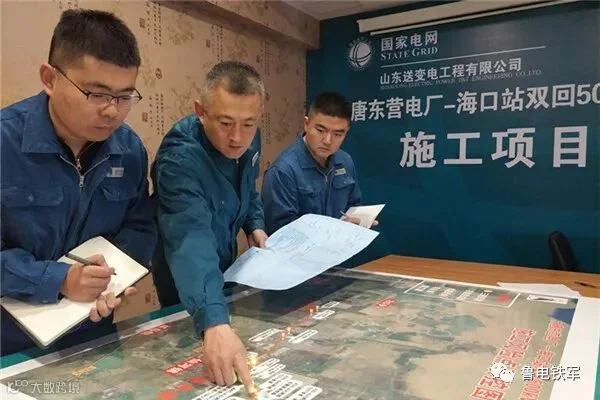

线路军马场段协调复杂,7月6日才全面恢复施工,此时距离送电时间仅剩71天。分公司迅速行动,包保责任人切实履行包保责任,全局协调省内施工资源“一盘棋”,保证人员队伍、机械设备满足施工需求,充实攻坚力量。
在短短59天里,全体参建人员鏖战高温酷暑、狂风暴雨,完成筑岛修路20基,基础20基、铁塔50基、架线24.078千米,于9月2日全线架通,为工程如期送电奠定了坚实基础。


遇水“搭桥”!攻坚最“水系”施工

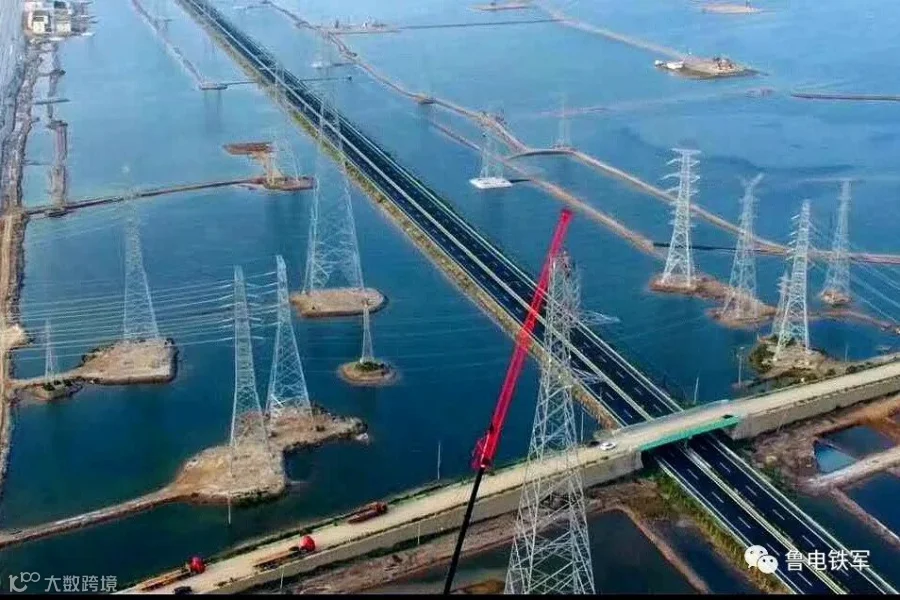

工程全线90基铁塔中32基位于河道,25基位于盐池,10基位于虾池蟹池,23基位于芦苇、稻田地,进场前必须修路筑岛,形成作业平台才可进行施工。

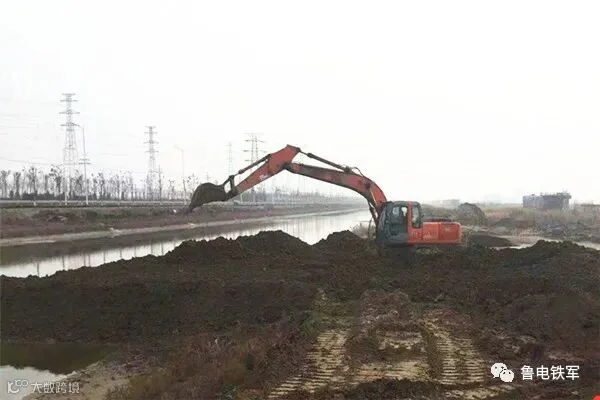

为减轻地形带来的不利影响,分公司和施工项目部调配180辆渣土车辆昼夜运转,18天完成修路3582米,铺垫土方量188767立方米,铺设钢板2400张,以最短的施工时间换取最有效的施工空间。

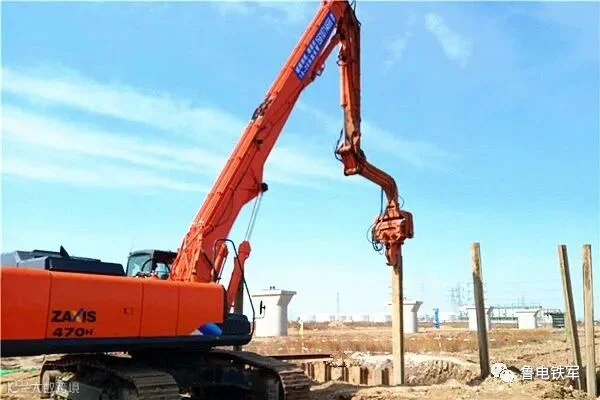

位于黄河故道内的19基均为群桩高立柱基础,单基浇筑方量1900方。施工项目部以“先啃硬骨头”为原则,黄河故道内基础率先协调、率先修路、率先进场,稳住工程总体进度,成功避免“卡脖子”的被动局面。


迎难而上!攻坚最频繁台风过境



工程建设周期内先后遭遇“利奇马”“黑格比”“巴威”三次超强台风,连日的极端恶劣天气给现场正常施工带来难题。
施工项目部制定每小时天气播报、每日巡查防汛防风安全防护制度,并针对台风进行专项防汛应急演练,确保安全生产万无一失。




为利用好施工黄金期,分公司组织投入各工序班组45组,履带运输车32班次,组塔抱杆18组,架设设备3套,并在省内500千伏线路工程首次采用350吨吊车组塔,全面加强机械化施工,提高安全保证、施工效率和管控效果,最终圆满完成施工任务。


据悉,大唐东营电厂500千伏送出工程的建成,可以满足大唐东营电厂电力送出需要,为东营地区经济社会的持续快速发展及东营港国家级石化基地提供可靠的电力保障。(戴湧林 肖文)
