栖霞500千伏变电站扩建工程送电成功

栖霞500千伏变电站扩建工程送电成功 山东送变电公司
2020-07-14
0


栖霞500千伏变电站送电成功



7月14日13时19分,变电分公司承建的莱州电厂二期扩建工程栖霞500千伏变电站扩建工程送电成功顺利投运

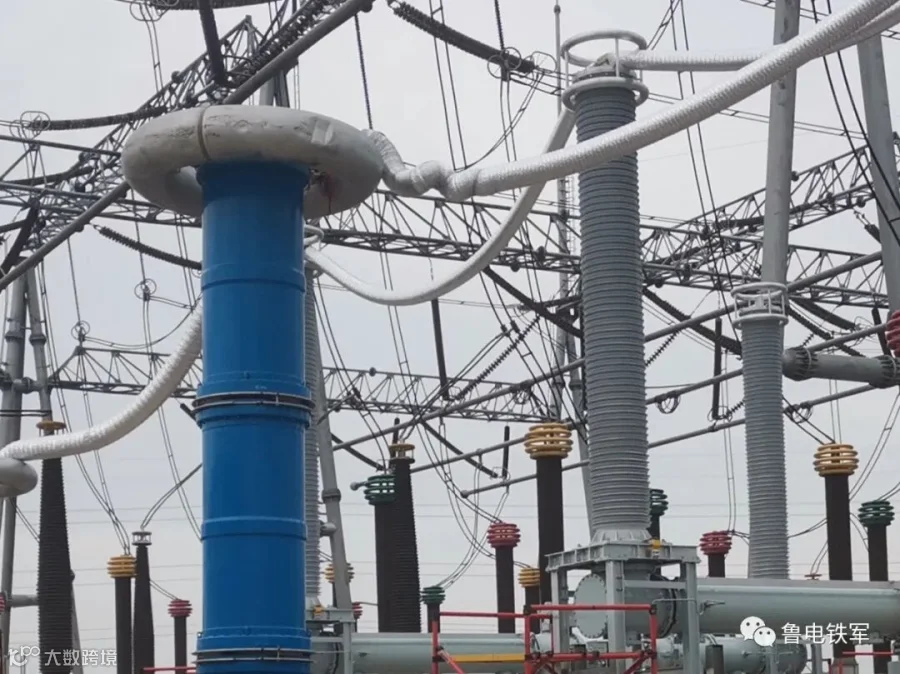

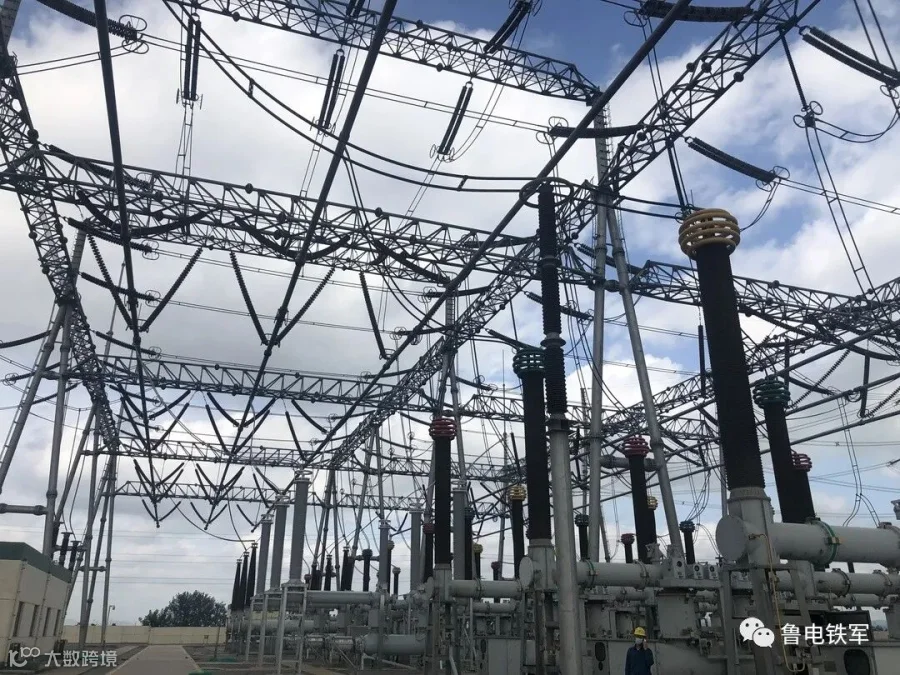

栖霞500千伏变电站本期扩建500千伏出线间隔1组,采用户外HGIS设备。35千伏侧建设1组60兆乏低压电抗器。

全部施工区域均在原有围墙内预留场地进行,施工作业空间受限,设备安装需结合站内停电计划实施,施工管理难度较大。同时,受疫情影响,所有设备均集中在4月中下旬到货,对现场施工组织、建设工期带来严峻考验。







为确保工程建设安全有序,建设任务务期必成,分公司全面加强施工策划、高度重视施工组织,在全站各工序施工齐头并进,现场施工点多面广的形势下,坚持把保证施工安全、不断提升设备安装质量作为目标任务。

项目部加强土建与电气施工配合,结合电气设备进场顺序,优化土建施工工序,科学编制施工计划,施工中严格控制设备基础标高轴线、基础预埋件工艺质量,为电气设备顺利进行安装筑牢了坚实的基础。







开工前,项目部精心组织、超前策划,结合栖霞500千伏变电站扩建工程施工特点、难点,科学编制施工方案10余项,为工程建设提供了可靠技术保障。

施工过程中,项目部严格落实《施工作业票管理规定》《施工现场十条禁令》《施工现场十不干》,以及12项配套措施,严格履行安全生产规范,全面执行标准工艺,施工组织坚持规范化、制度化。

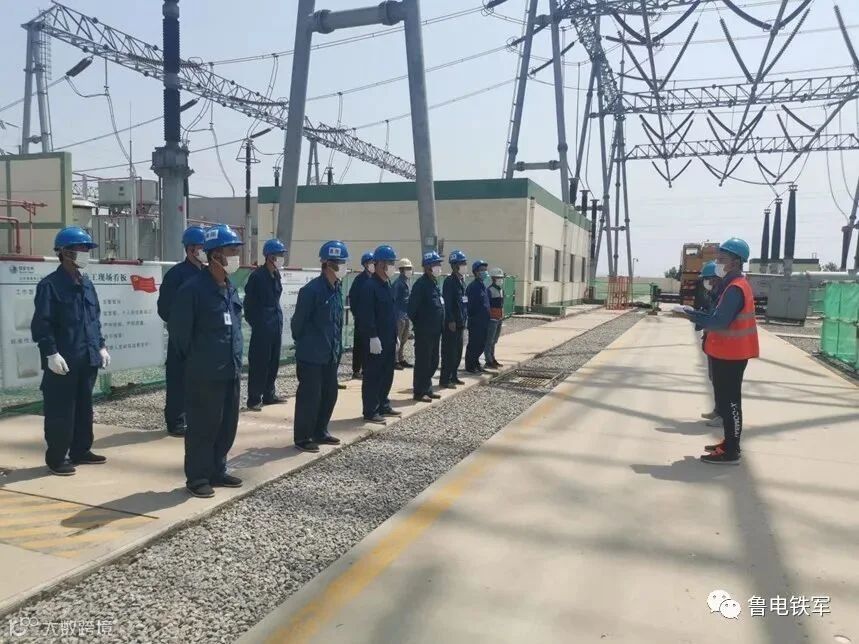

为加强作业现场管控,项目部扎实开展各项工序安全技术交底,坚持管理人员与施工人员同进同出,以“零缺陷”移交为目标,认真落实三级自检,加大安全隐患排查及反违章工作力度,施工安全始终保持可控、能控、在控。







施工过程中,分公司认真落实到位监督职责,积极协调各方,确保了现场施工有序推进。

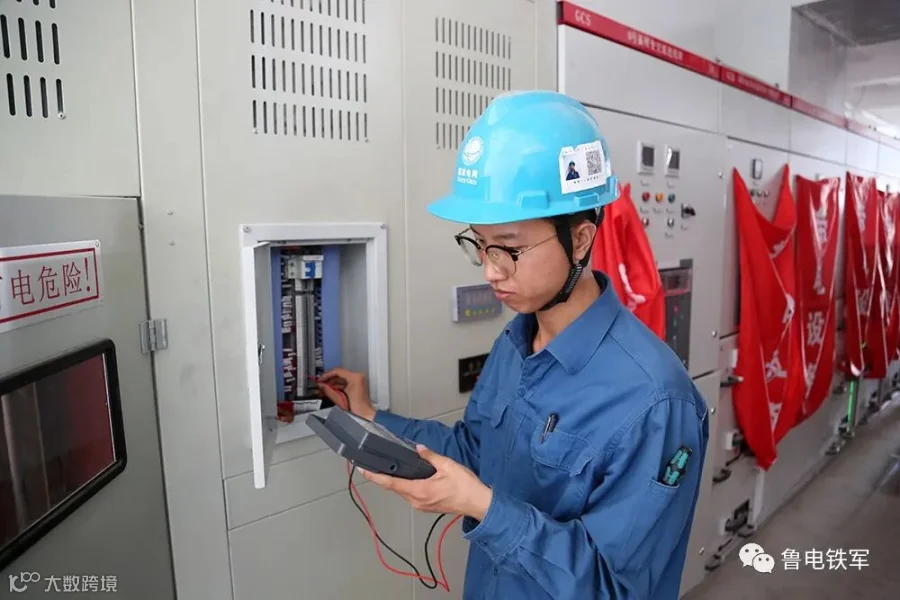

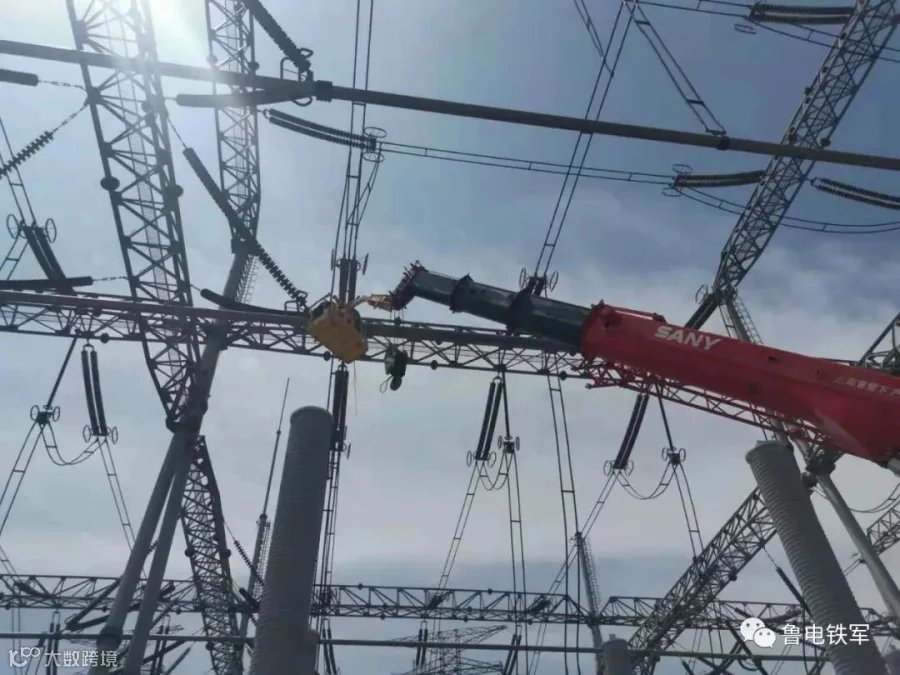

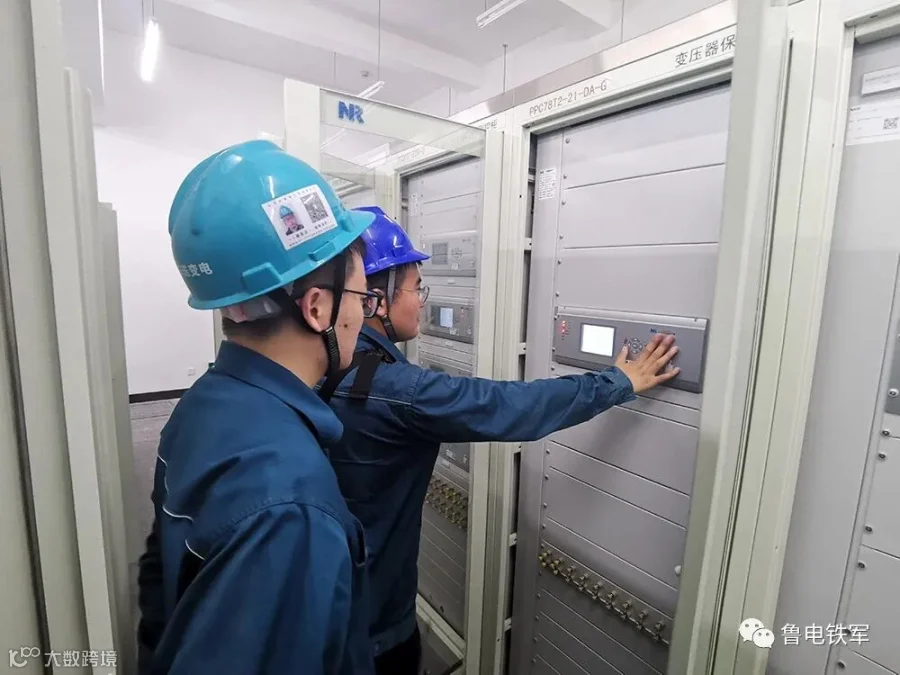

500千伏HGIS间隔设备安装期间,严格落实HGIS安装防尘措施,全部对接面均在防尘棚内安装对接,实现HGIS无尘化安装。施工中,所有施工作业全程拍照记录,指定专人每日填写HGIS《管控记录卡》,保证工作内容全程有记录,可追溯,高质量、高效率的完成了500千伏HGIS安装工作,500千伏HGIS设备耐压试验一次通过。





栖霞500千伏变电站是山东电网的枢纽变电站,承担着烟台电网与威海电网的联络以及向山东主网输送盈余电能的重要任务。该工程的顺利投运,为山东主网的安全稳定运行,胶东半岛“蓝色经济带”建设提供坚强的电源保障。(林永祥 赵岩)
