聊城南500千伏变电站新建工程

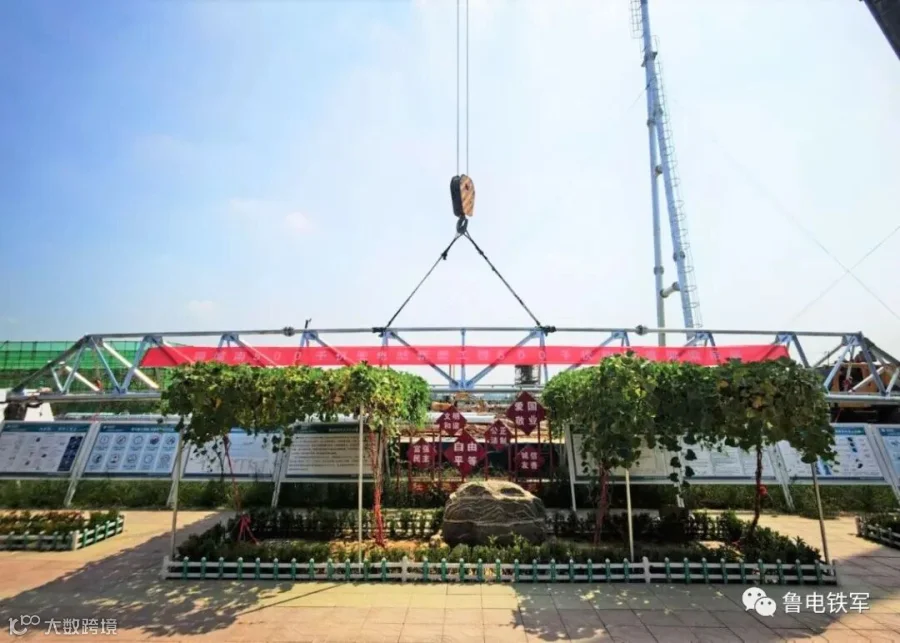

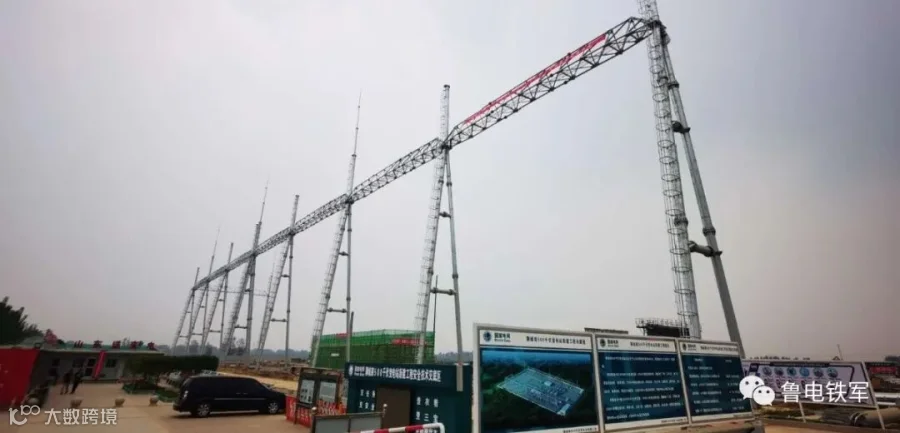

500千伏屋外构架组立完成

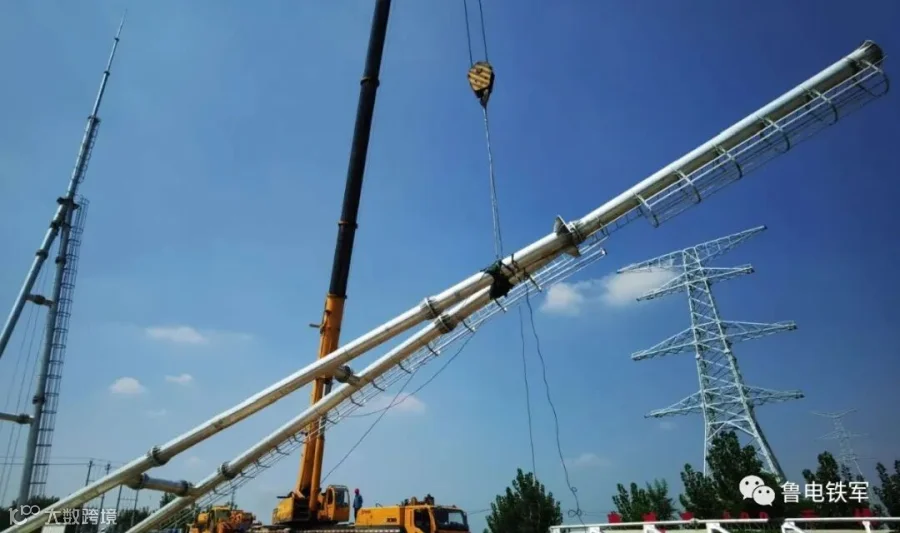

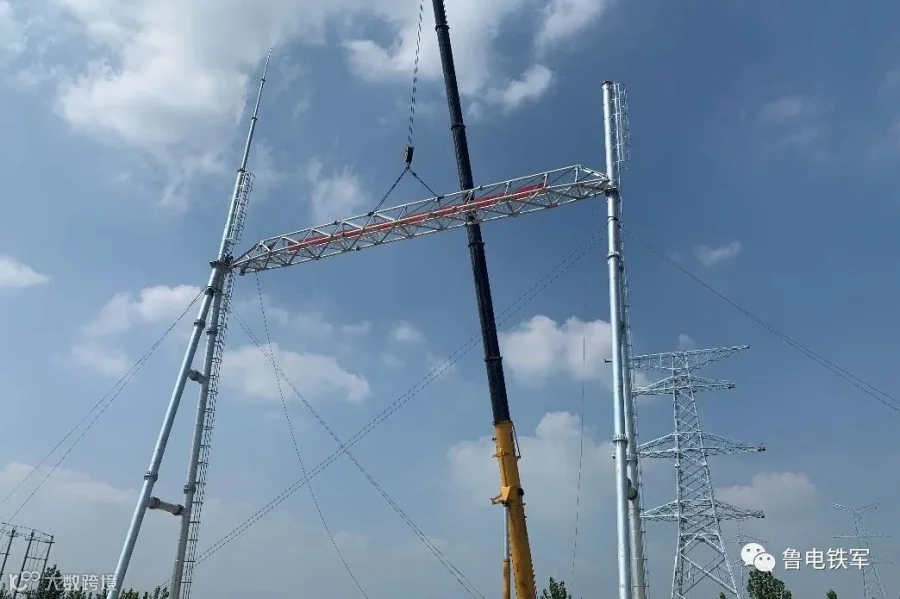

8月31日,随着最后一榀钢构架梁的吊装完成,变电分公司承建的500千伏聊城南变电站新建工程顺利完成500千伏屋外构架组立任务。

该变电站500千伏屋外构架为全钢门式构架,钢管人字柱分段加工法兰连接,构架梁采用三角形断面格构梁,构件采用螺栓连接。
500千伏构架构件包括人字柱、格构式钢梁、地线柱、钢爬梯、钢斜撑等。其中共有人字柱10组,高度24米,地线柱处高32米,带避雷针高度45米,单重最大10.5吨;构架梁共8架,7架跨度26米,1架跨度27米。顶部高24米,单重最大6.364吨。


一     严格落实“三级交底”制度

为确保高质量推进工程建设工作,构架吊装前,项目部严格按照施工流程,首先通过土建交接电气验收,确定了构架基础尺寸、轴线均在误差允许范围,对横梁及构架柱法兰螺栓力矩进行验收,均在合格范围内。项目部组织人员编制作业区域定置化管理图,合理规划吊装作业区域起重机、人员位置及构架组件摆放位置。

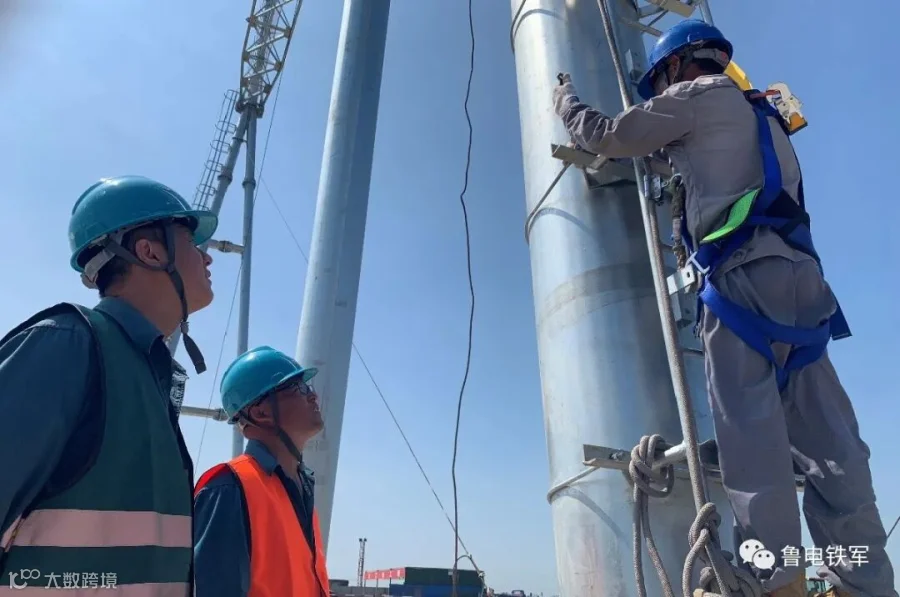

针对构架吊装及高空作业的固有风险,项目部认真落实“三级交底”制度,分别组织技术人员和作业人员学习图纸、研读规范,宣贯施工方案内容,使现场作业人员、指挥人员对吊装顺序和吊装方法充分理解,对施工过程中的安全防护措施和质量规范全面掌握。





认真落实“六到位一规范”工作要求

构架吊装期间,项目部对吊装过程进行全过程安全监护,认真落实“六到位一规范”工作要求。现场人员分工明确、紧密配合,地面起重、辅助及高空作业等工序相互衔接顺畅。全体作业人员严格执行施工方案,坚持标准化施工、规范化作业。







项目部以“过程创优、一次成优”为标准,严格执行三级自检,每吊装一基构架柱后迅速将两侧固定缆风绳固定到位。

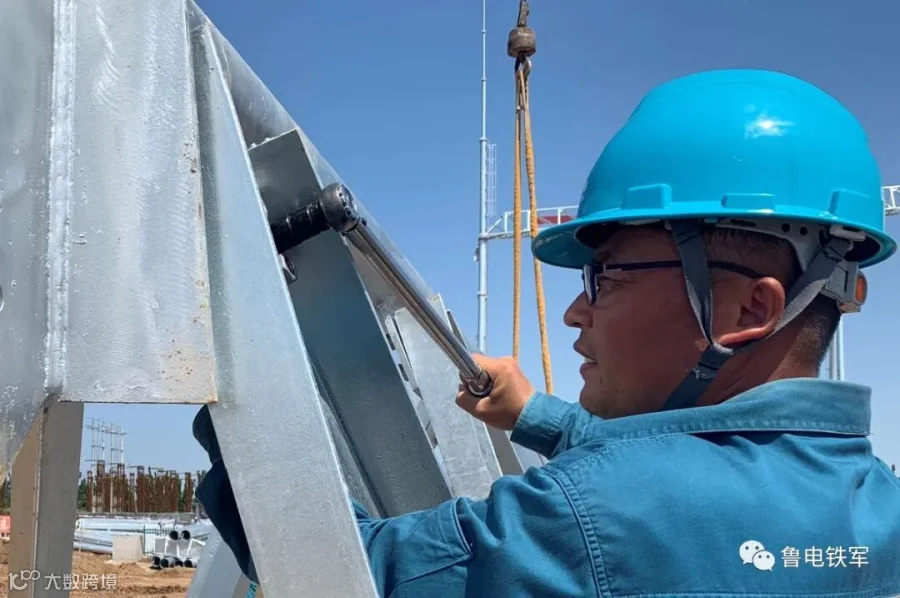

为确保安全,缆风绳均采用双保险设置。每吊装一架横梁后,立即使用力矩扳手对钢构架螺栓紧固情况进行逐一查验,实现了自检、复检率100% 。对吊装完成的构架柱第一时间装设接地装置,确保施工安全。














从构架组立施工方案编制、构架地面组装到构架起吊,项目部进行了详细策划。吊装组立过程严格执行施工方案和策划,各施工工序均一次成优。

500千伏屋外构架组立任务安全高效有序的完成,为后续电气设备按期进场和工程建设顺利推进提供了保障。(赵岩 郝同亮)
