在秦岭之巅书写不平凡故事

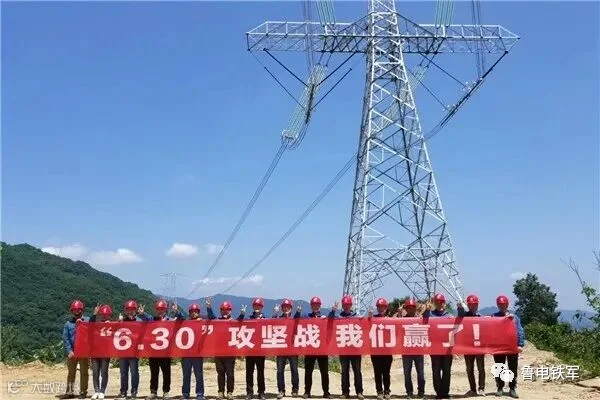

“6.30攻坚战,我们赢啦!”

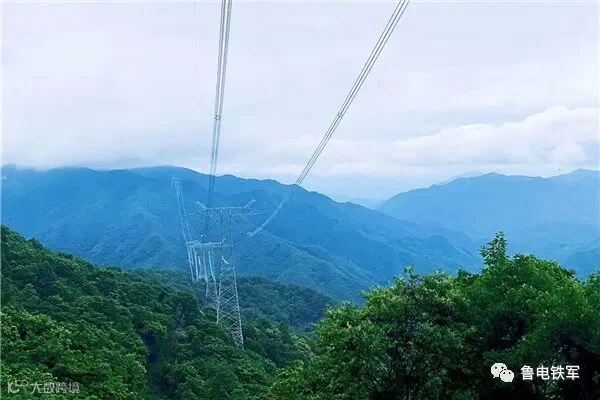

    对于青海~河南±800千伏特高压直流输电线路工程(陕3标段)的全体参建人员来说,这是不平凡的2020年里最振奋人心的一句话。秦岭,是华夏文明之龙脉,在层峦叠嶂之间,一条连接东西部能源大动脉的特高压输电线路穿越而过,这就是青海~河南±800千伏特高压直流输电线路工程。2020年6月30日,该工程顺利实现“双极低端带电投运”,上千名电力建设者用辛勤和汗水架起了清洁能源输送通道。


时间紧、任务重、施工难是这个工程最大的特点。该标段全线位于秦岭腹地,交通条件极差,沿线只有4条狭窄曲折的乡间盘山路及1条G5京昆高速可用且路径唯一,施工人员经常为了定位一基铁塔翻过三四座山头,爬山六七个小时。2020年初,突如其来的新冠疫情让本就紧张的有效工期被严重压缩,8个月的施工任务量要4个月完成,给参建人员带来了极大挑战。

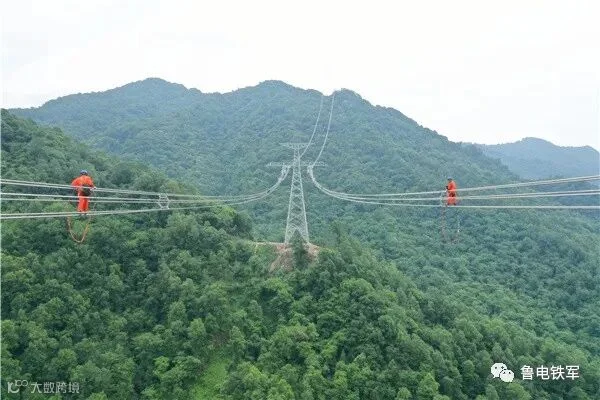

越是难度大,越要保安全,越是任务重,越要冲在前!公司领导下沉一线,与施工项目部共同梳理施工计划、倒排工期,查找“卡脖子”问题,全局统筹协调施工资源,制定解决措施。为保证施工安全,提高施工效率,高质量完成关键节点,施工项目部采取分区责任制,每天给作业层班组下达任务书,管理人员跟进现场工作完成情况,严格管控每日工作进度,确保施工计划刚性执行。在最后攻坚阶段,断紧线、附件、验收等工作交叉进行,高空作业点多、战线长、气温高,安全风险管控压力大。面对严峻形势,施工项目部压紧压实管理责任,严格执行关键人员到位监督,加强防高空坠落、防感应电、雷雨天气预警和交通安全措施落实,严守安全生产“生命线”,确保现场安全可控在控。

在公司党委的坚强领导下,分公司和施工项目部攻坚克难,自2020年2月29日复工到6月23日顺利通过参数测试共计115天,有序组织上千名施工人员争分夺秒抢回进度,完成铁塔组立72基,放线69.509公里,安装附件123基,成功打赢“6.30”攻坚战,再次在特高压建设中彰显了“山东速度”和“山东质量”,在不平凡的2020年书写了不平凡的鲁电铁军故事!(张广慧)
