【不平凡的2020】攻坚克难 打造变电工程的“定海神针”

【不平凡的2020】攻坚克难 打造变电工程的“定海神针” 山东送变电公司
2021-01-27
3

攻坚克难 打造变电

工程的“定海神针”


“桩径0.5米,平均桩长16米;全站共计21680颗桩,碎石用量70000多立方米,是省内同类500千伏变电站桩颗数最多、平均桩长最长、碎石用量最大的桩基工程”。谈起不平凡的2020,聊城南500千伏变电站项目经理段永强如数家珍的讲起聊城南变电站的“定海神针”。

聊城南变电站与其他新建变电站不同,站址地基土承载力较低,压缩模量较小,压缩变形较大,在地震烈度为8度时,将产生地震液化,直接威胁变电站运行安全。为消除地震液化,减小地基变形,在施工前,必须采用干振挤密碎石桩进行地基处理。

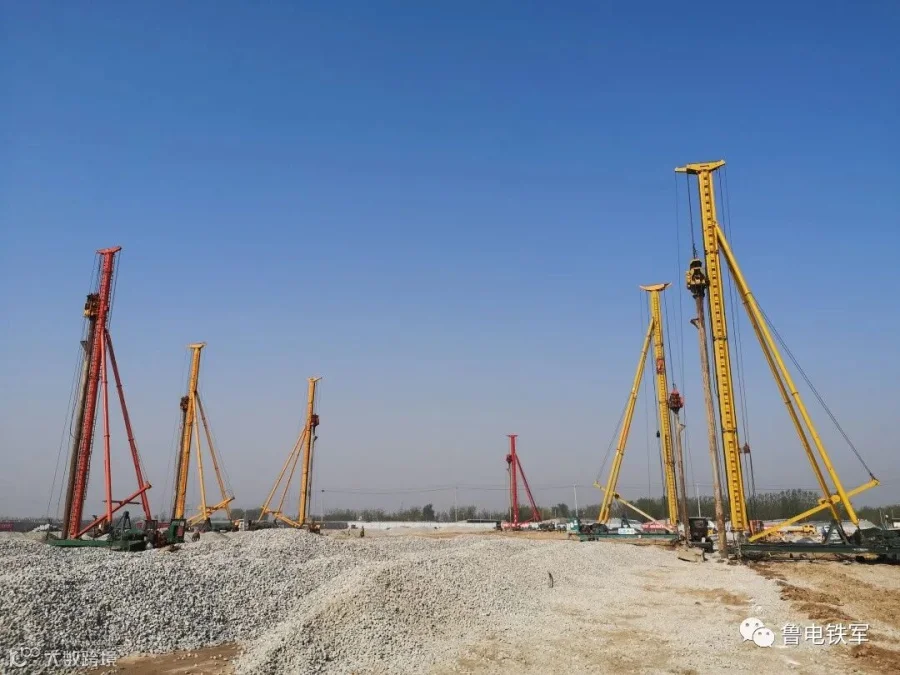

“桩基施工与其他施工不同,是用成孔套管打入黄土层,在成孔后,再将碎石或砂挤压入土孔中,形成大直径的碎石或砂所构成的密实桩体,全部施工均在地下,技术交底的时候仅能用图纸及文字抽象描述,难以在施工人员心中留下深刻的印象。如何保证桩基施工质量,确保每一颗桩都能最大限度的发挥“定海神针”的作用,是我们聊城南变电站桩基施工中面临的头等大事”。说起桩基施工,项目总工郝同亮对施工期间面临的种种难题仍然记忆犹新。

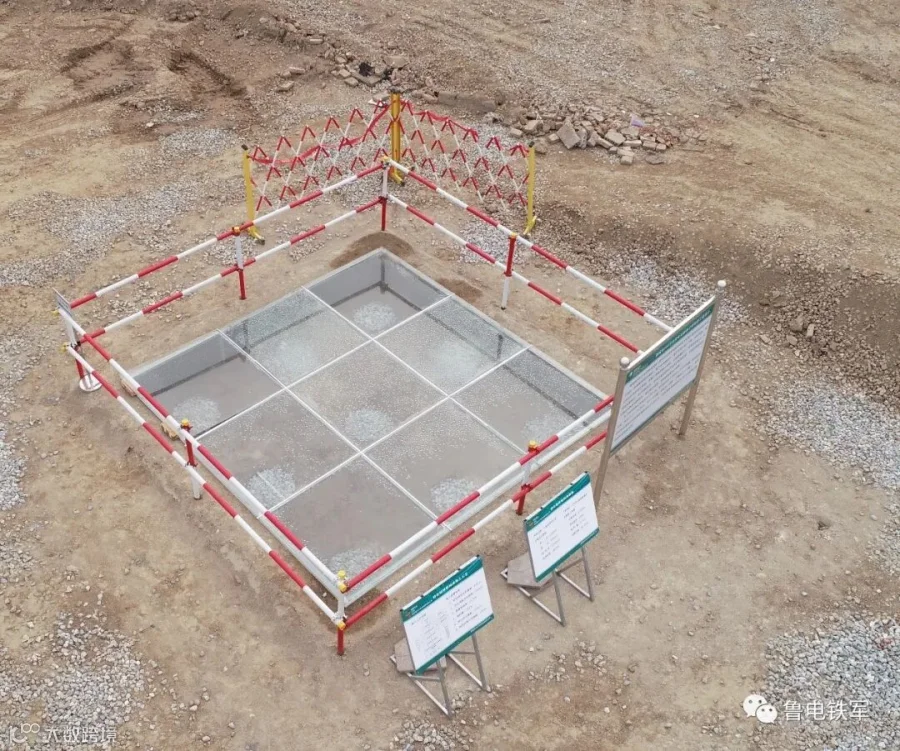

为此,分公司组织项目部多次召开策划会,集思广益,决定在桩基施工中引入工程实体样板引路计划,改变以往图纸文字交底的方式,通过建设实体样板促进工程质量提升。项目部将先行开展的试桩区域施工纳入样板区建设当中,对照桩基施工工艺标准对试桩施工过程进行严格的质量把关,在施工完成后,将试桩区域制作成现场桩基质量实体样板,组织开展全员技术交底培训,明确施工工艺标准、质量要求、验收标准,以点带面提升标准工艺应用水平,确保桩基施工质量始终如一。

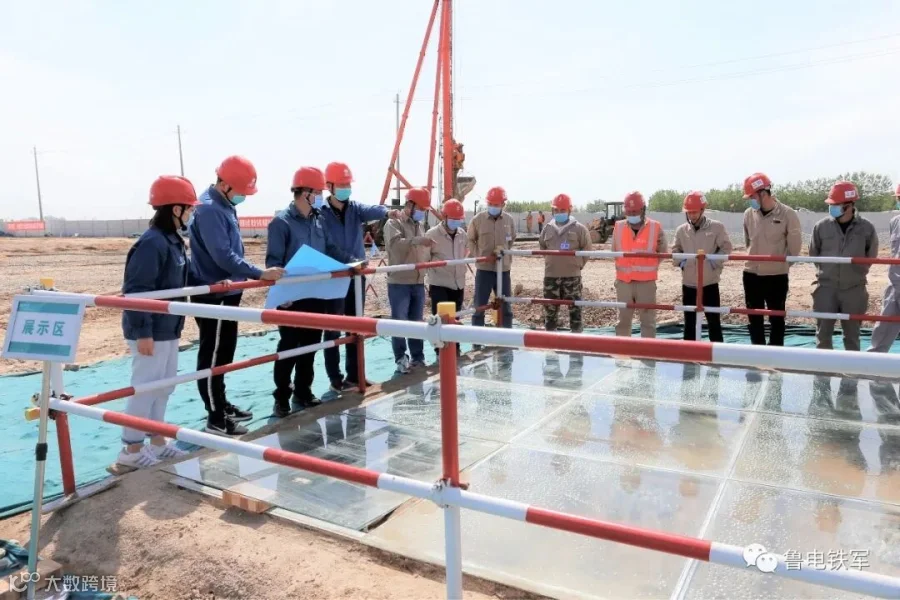

“做强硬件,强化软件,加强过程控制,实现隐蔽工程质量全过程管控,真正将过程创优,加强品质建设变成一种习惯。”每次来到聊城南项目到岗到位检查的分公司主要负责人,都会向项目部管理人员反复强调。在组织项目部制作样板区,做好技术交底的同时,分公司通过安质督察大队,加强技术指导,完善各项桩基施工技术、质量保障措施,持续督导班组和项目做好两级自检管理,打好一颗桩验收一颗桩,做好阶段性检查,做到全过程质量管控。在分公司、项目部全体人员的共同努力下,21680颗紧密碎石桩仅用时1个半月全部施工完成,打造出聊城南变电站的“定海神针”。(赵岩)
