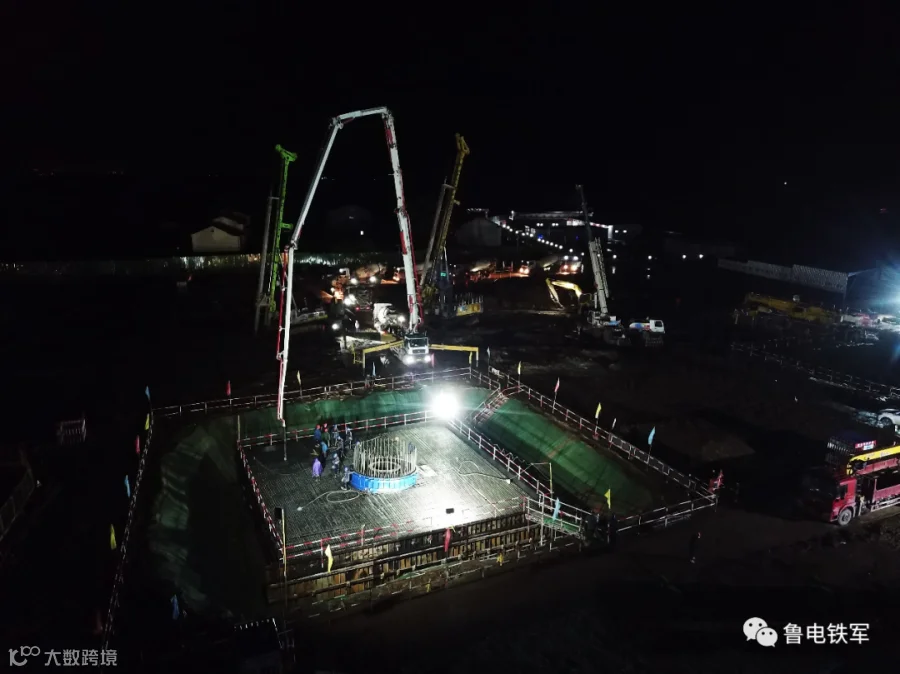

11月22日清晨,经过16个小时的连续奋战,螺山长江大跨越工程首个跨越塔承台——N4153号钢管塔D腿承台混凝土浇筑完成,371米“钢铁巨人”迈出成功第一步。

02


承台结构

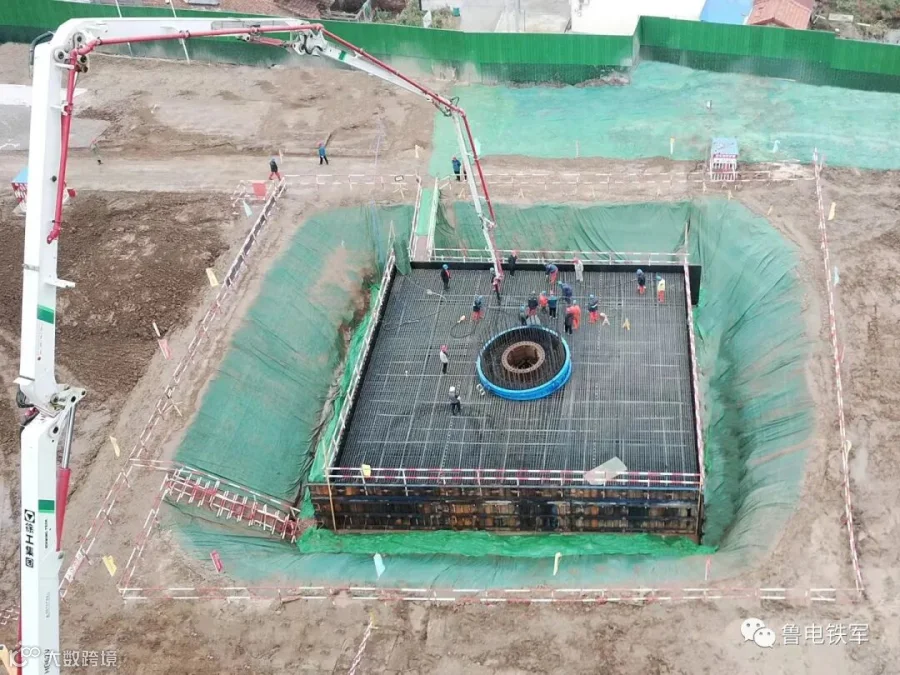

N4153号跨越塔位于岳阳市临湘市江南镇,基础采用灌注桩群桩承台型式,使用1.8米直径插入钢管与上部钢管塔连接。每个腿灌注桩为25根,单个承台混凝土803立方米。

03


前期准备

为做好本工程跨越塔承台施工,项目进行了详细策划,确保万无一失。

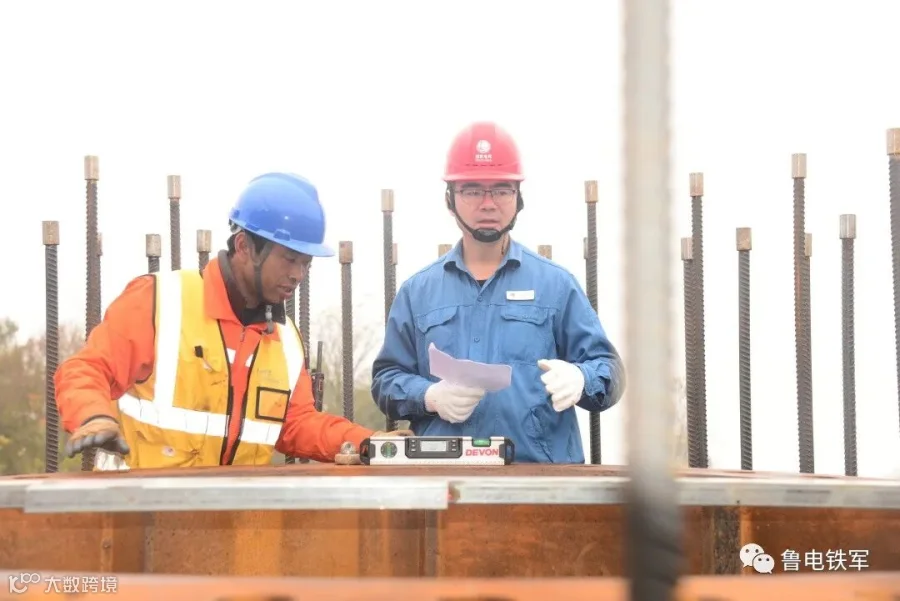

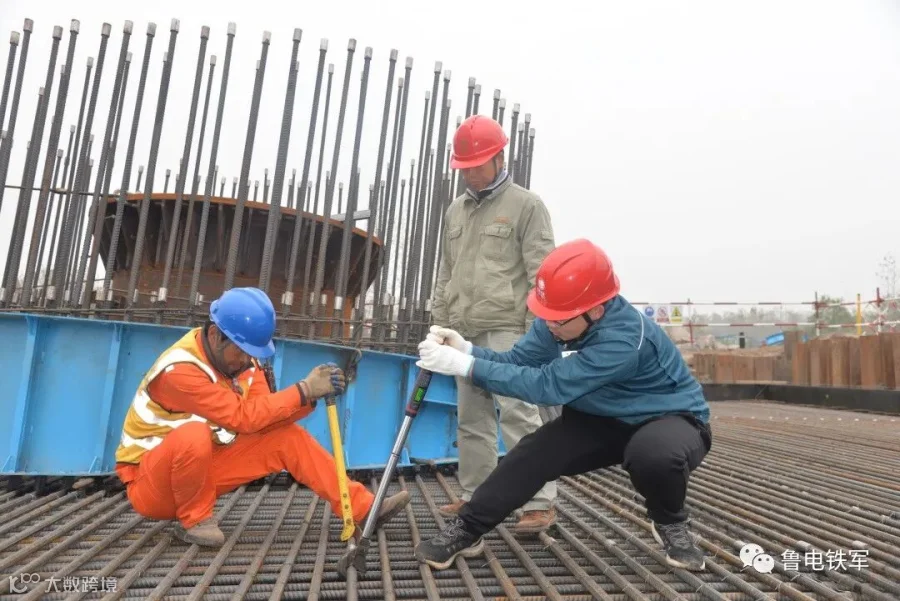

对于基础尺寸,项目采用激光全站仪、GPS等多种方式控制根开,配置电子角度仪校核插入式钢管斜率。同时,项目经理、总工、质检员、班组质检员多人换手复核,确保尺寸无偏差。

采用无线温度监测手段,对大体积混凝土20个点位的温度进行实时监测并生成变化曲线,针对性采取温度控制措施,确保施工质量。

安排专人入驻商混站,检查原材质量、配合比,详细编排混凝土罐车运送计划,从源头监督把控材料质量和供应节奏。

公司安排土建专家,全程参与承台施工,提供了坚强的技术支撑。做好充足准备后,综合考虑天气、温度、人员配置情况,确定11月21日中午开始D腿承台混凝土浇筑。

04


浇筑管控

浇筑当天,现场采用“双备份”管理,有效应对各种突发状况。配置八台振捣器,用四备四,确保不出问题。考虑停电风险,现场额外配置柴油发电机,在凌晨突发停电情况下起到了关键作用。

安排三组施工人员,每组工作四小时,确保人员得到充分休息,保持充沛精力。

项目管理人员全程轮流值守,重点关注振捣棒插入深度、插点间距,严格把控混凝土入模温度及坍落度、插入式钢管尺寸变化,确保管控有力、一次成优。


首个跨越塔承台成功浇筑,为螺山大跨越工程由地下施工全面转入地上作业奠定了良好基础。

项目将持续做好后续承台、斜立柱浇筑工作,合理安排工期、精准把控质量、全力确保安全,以最高标准开展现场管控,做到出特色、出成果、出成效,彰显标杆引领作用。(张浩然 李宜江 李振方)
