在鲁南大地,送电二公司沭河~巨峰500千伏线路工程项目部冲破一个又一个艰难险阻,完成一个又一个艰难任务,巍峨的铁塔高高矗立,如同山东送变电人那坚强的脊梁,践行承诺,永不放弃。

10月26日17时30分,沭河—巨峰500千伏线路工程送电成功。

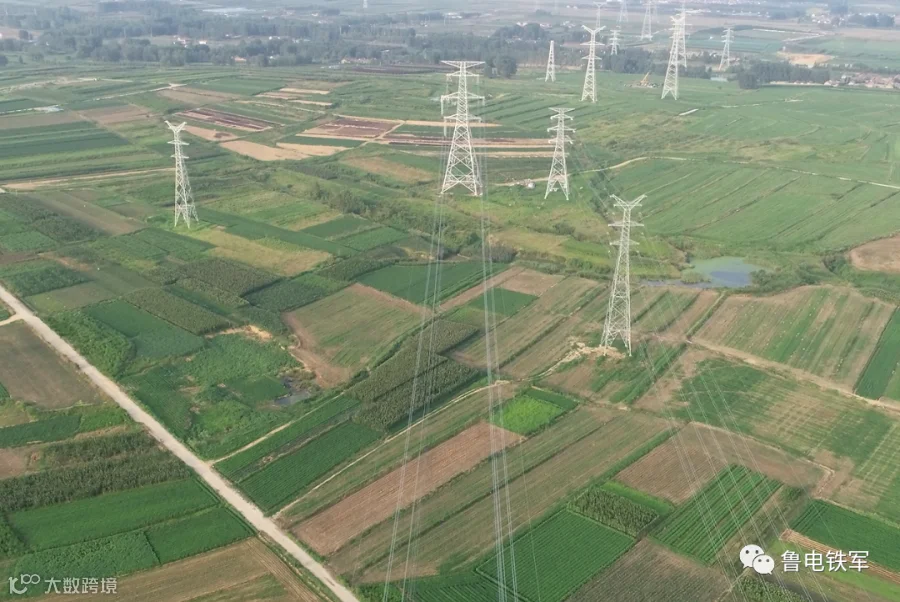

沭河~巨峰500千伏线路工程途径日照市岚山区、临沂市莒南县及临港经济开发区,线路全长60.565千米,新建铁塔150基。自2020年6月20日开工以来,项目部面对地形复杂、天气条件恶劣、民事阻挡严重、交叉跨越复杂等诸多不利因素,全体人员齐心协力,攻克巨沭线战役就此打响。

本工程共有10名党员,在工程攻坚克难的过程中,所有党员在“急、难、险”任务中冲锋在前,项目扎实开展“党员身边无隐患、无违章、无事故”和“党员带头防缺陷、党员手中无缺陷、党员助力零缺陷”行动,党员先锋模范作用充分发挥,为工程安全优质推进提供了坚强保障。

工程建设初期,民事协调工作是制约工程进展的关键因素。该工程涉及2市3县11乡镇,协调工作量大,头绪繁多。

“这个工程协调情况复杂,我是党员,我来干!”51岁的项目党支部书记荣振成面对难题主动请缨。为使工程顺利推进,他马不停蹄,奔波在各乡镇之间,24天内促成全部11个乡镇召开协调会,完成和62个村庄对接工作,为本工程务期必成提供了有力保障。

施工过程中,项目始终把施工安全放在首位,确保现场安全管理“凡事有人负责、凡事有章可循、凡事有据可查、凡事有人监督”。

施工中严把原材料和施工机具的进场验收关,杜绝“四无”产品进入施工现场。项目在施工中不断创新提效,工程施行“6S”管理,规范使用风险控制卡、安全施工作业票,通过新的管理技术使用,提升工程安全质量水平,降低工程施工难度。

项目经理李振方提倡多采取机械化施工保安全,以标准化管理确保不出问题,在强化现场安全管控上,采取多种手段,全力以赴保安全。

项目部第一时间落实公司关于有限空间作业工作部署,对26基掏挖基础使用旋挖钻机施工,将平均施工工期由14天压缩至3天,最大程度减少四级风险。

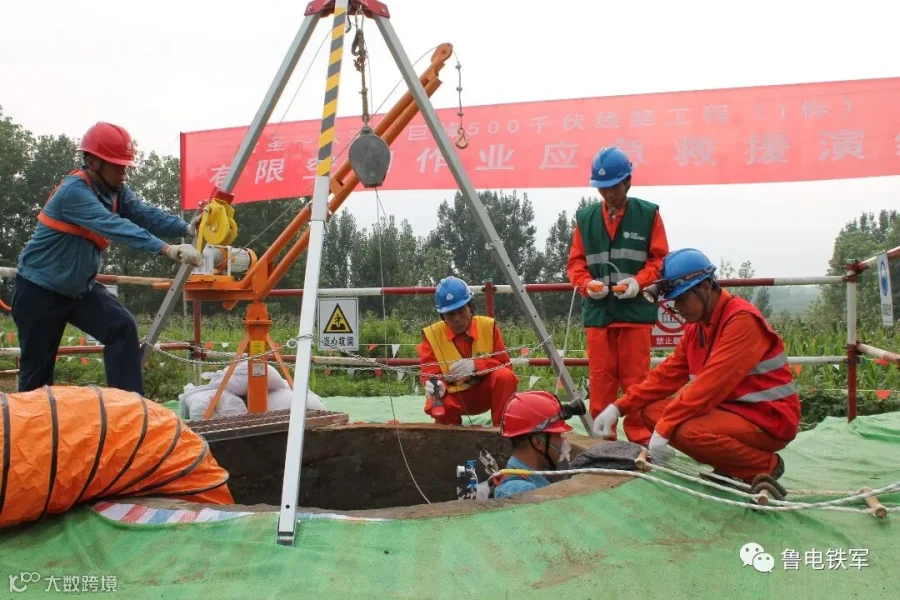

人工掏挖现场使用“一体化深基坑作业智能机”进行作业,强化“降尘-通风-检测-施工”作业流程刚性执行。人工掏挖基础首颗桩完成后,立即开展有限空间作业应急演练,提高人员安全操作技能和自我保护能力。抱杆组塔现场配置使用机动绞磨过载保护装置,提高本质安全管理水平。

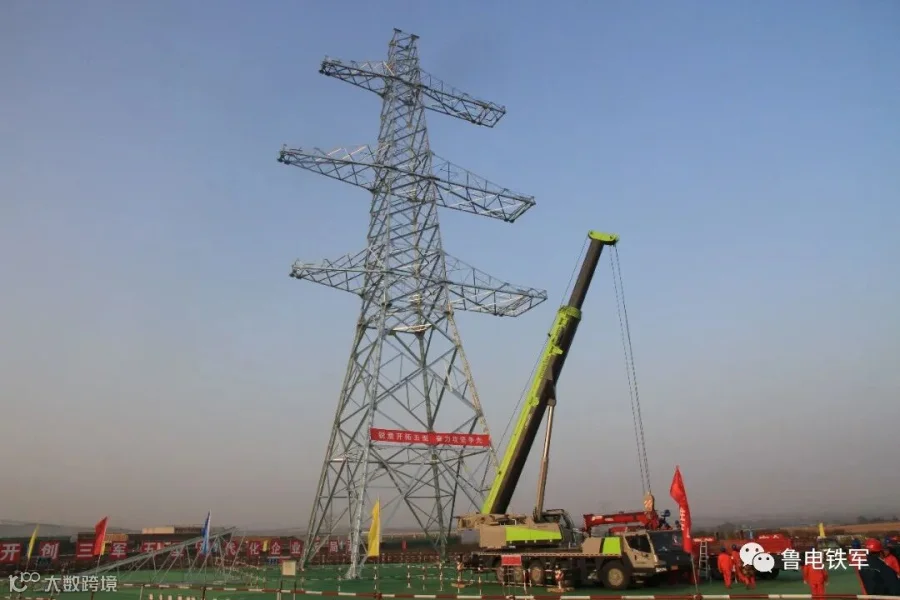

今年3月份,项目向竣工发起了最后总攻,采取“兵团化”“规模化”“协同化”作战模式,集中施工力量,连续跨越4条220千伏线路,5月份连续跨越3条风电、1条钢厂客户110千伏线路,减少搭设跨越架5处,降低了风险,提高了本质安全,为工程按期竣工奠定了坚实基础。

7月11日,随着G31-G35最后一相导线的顺利展放完成,标志着工程全线架通。全体参建人员在巨沭攻坚战中锐意进取、聚力攻坚,最终历时386天完成工程本体施工,安全优质完成了建设目标任务,并经国网山东检修公司临沂运维分部竣工验收,实现了“验收零缺陷”。

智圣~沭河~巨峰500千伏线路工程的建成,有效增强了临沂、日照电网与山东主网的联系,提高了临沂东南部地区受电能力,优化了电网安全性和可靠性,保障了上海—临沂特高压直流电力的疏散消纳,这些都具有十分重要的意义。(周洁铭 董明昊 李振方)
