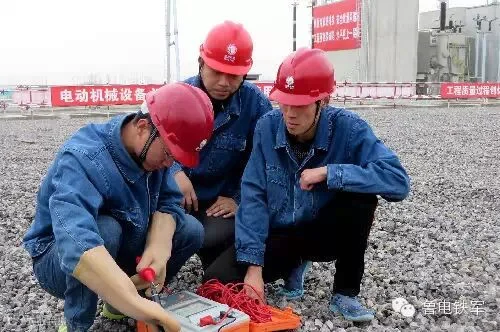

截至3月底,变电分公司承建的500千伏高青变土建施工已完成95%,电气施工已完成70% 。
目前,该站主变、500千伏GIS、220千伏GIS、高压试验以及保护调试等工作正在有序进行。(傅尧 刘林田)
