京宁一期220千伏线路顺利完成停电切改

京宁一期220千伏线路顺利完成停电切改 内蒙古送变电公司
2022-09-02
0


       8月30日22时54分,随着220千伏京红Ⅰ、Ⅱ线带电安全运行,标志着由送电第一工程处承建的京宁热电一期220千伏送出线路切改工作顺利完成。

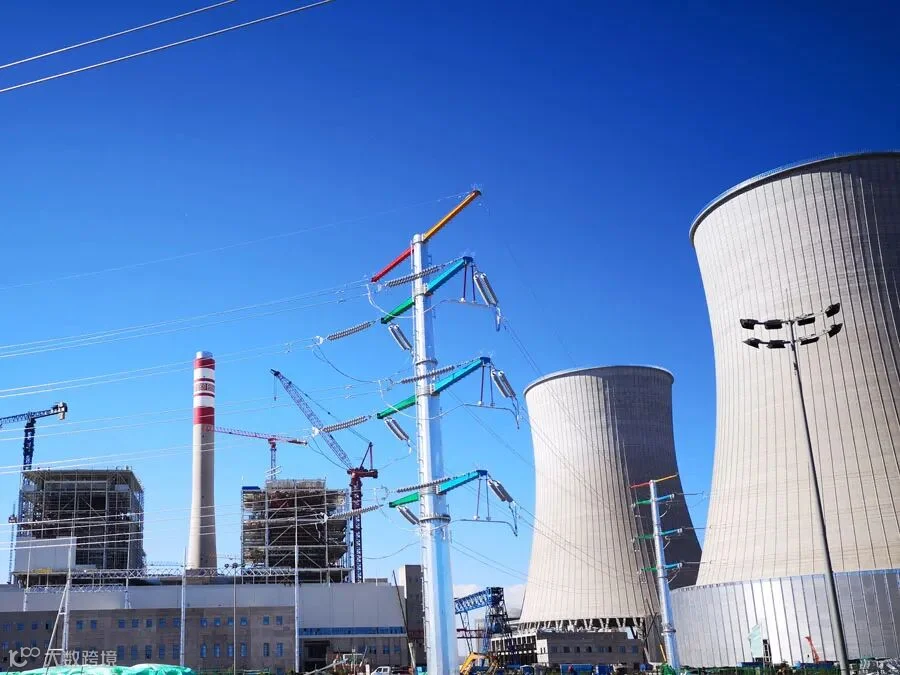

       京宁一期220千伏送出线路切改,是二期500千伏送出线路路径打开通道的关键,主要任务是对京红Ⅰ、Ⅱ线GN2至GN3区段进行降低改造。施工内容包括拆除杆塔1基,导地线、光缆落线340米,新建钢管杆3基,导地线、光缆架设590米。改造后的京红Ⅰ、Ⅱ线线路长度增加250米,全线杆塔增加2基。

       本次线路切改时间短、任务重、风险等级高。为确保切改工作顺利进行,工程处统筹调度,配强人员、配齐机具设备,保证人、材、物有序到位,全面优化施工力量。项目部根据现场实地勘查数据,有针对性地梳理出施工现场三级风险防控点17项,进一步细化施工措施,合理布置施工场地,提前完成基础浇筑、铁塔地面组装施工任务,为工程顺利推进提供有力保障。

       8月26日上午7点05分,项目部接到停电令后,立即组织施工人员展开拆旧、新建施工工作。在施工过程中,本着“安全第一、保证质量”的原则,认真进行安全交底,严格执行规程规范要求,做好每一道工序的安全与质量管控,对重点环节进行反复检查,扎实有效地落实各项安全措施。

       面对施工任务的艰巨性,公司副总经理、总工程师赵俊文多次深入现场检查指导,提出意见建议。公司副总工程师杜雪宝、送电第一工程处负责人马斌驻站全程督导,确保施工百无一失。

       经过项目部和施工人员连续五天餐风饮露、披星戴月、顶风冒雨施工的奋战,最终于8月30日17点40分,保质保量按期完成了切改工作并安全交令,为京宁1号机组按计划启动、二期500千伏送出工程顺利投运创造了有利条件。


图文:韩   志

初审:李国平

编辑:谢明洁
