1000千伏济南变第一台高抗施工结束

1000千伏济南变第一台高抗施工结束 山东送变电公司
2015-11-02
1
导读: 10月29日,济南变1000千伏北京东2线C相中性点套管最后一颗螺栓紧固完成,标志着该站第一台高抗施工

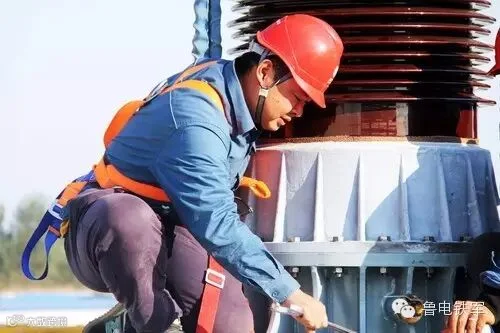

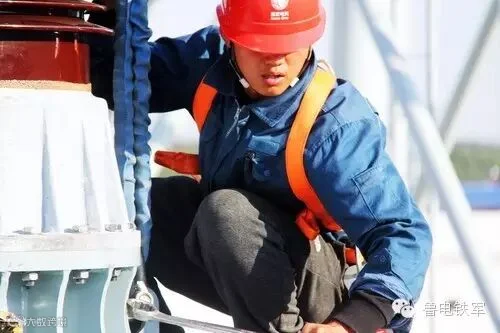

10月29日,济南变1000千伏北京东2线C相中性点套管最后一颗螺栓紧固完成,标志着该站第一台高抗施工正式结束。

本期工程建设1000千伏出线两回,分别为北京东1线、北京东2线,每组出线均配置高压并联电抗器,每相高抗容量240兆乏,高抗设备均采用敞开式布置。此次高抗安装进行的重点施工部位为高压套管吊装及安装。本期共7组高抗及2台中性点电抗器,单台高抗安装时间为16天,预计2016年1月完成施工。

吊装前,项目部认真编写施工方案,组织相关人员进行专项安全技术交底,周密部署人员分工和安全保障措施,保证了吊装的质量及安全。施工中,项目部严抓安装过程质量控制,提高设备安装质量,确保了安装工作的顺利进行。(李翔)
