近日,锡盟-山东1000千伏特高压交流输变电工程线路工程山东段结束了本标段的全部铁塔组立施工,成为全线第一个结束组塔施工的标段。

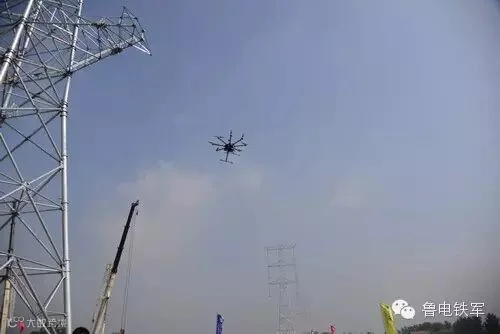

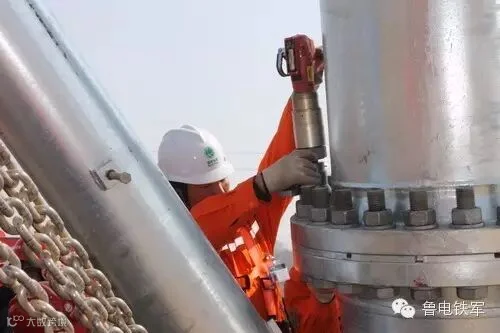

今年3月8日,该标段正式开始组塔施工,至10月底结束,共计组塔155基,累计吊装塔材26922.396吨。组塔施工开始后,项目部大胆采用多项新设备破解施工难题。为解决特高压铁塔高度高、施工人员上下铁塔难的问题,该项目引入升降机协助施工人员上下铁塔。项目首次采用无人机协助项目人员进行铁塔施工高空安全监控,提高了安全监护效果。一个个新设备的应用成为了组塔施工的推进器和保障器。
现在该标段工程施工已进入最后攻坚阶段,项目全体人员全身心的投入到架线施工中去,争取在本月结束标段主体工程施工,努力实现工程开工时“六个第一”的誓言。(李佳)
