空格9月10日,1000千伏济南变高跨母线施工正式开始。这种高跨母线单根线径为1600平方毫米的四分裂导线,是首次在省内变电站内进行施工。根据进度计划,1000千伏高跨母线施工作业计划工期为15天,计划于9月25日结束。

空格济南变本期1000千伏软母线安装包括架空线2跨、跳线4组、引下线6组、T型连接线6组。1000千伏配电装置架空线最大跨度为47米。项目部首先施工的是1000千伏构架至2号主变B相的高跨母线。

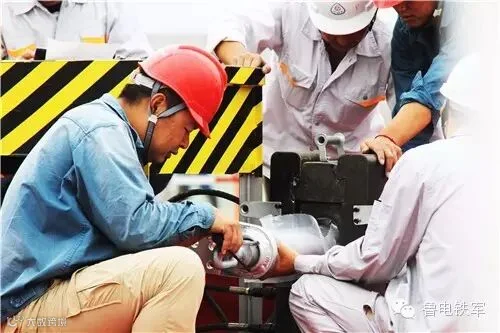

空格四分裂母线施工安装和工艺控制要求高,施工难度大。项目部提前组织技术人员开展讨论及施工方案编制,统筹安排,将施工作业分工和流程进行细化,重点管控制作质量及安全生产,精细施工、高标准管理,确保圆满完成此项施工。(李翔)
