不负春光开好局,
兔年实干正当时。
新春伊始,
各工程项目部
节后稳步有序复工复产,
开好头、起好步,
力争实现兔年”开门红“。
开展2023年“安全学习周”活动
2月1日,公司邀请化工行业专家对杜邦安全理念及安全生产管理经验进行分享讲解,以实况比赛的方式组织开展CPR AED急救普及知识讲座。各部门、各单位认真组织学习杜邦安全讲座内容,学习杜邦安全管理具体工作方法,将杜邦安全管理理念真正落实到实际工作的每个细节中,扎实落实安全责任,为全年安全生产开好头、起好步。
公司本部
召开2023年质量管理专题会
2月3日下午,公司相关部门和单位召开了2023年质量管理专题会议。会议围绕2023年公司质量管理目标和重点在建线路工程,提前谋划质量管理方法、深化质量管理意识,提高质量管理水平。继续狠抓质量管理,进一步提高工程实体质量。
公司本部
浙西南网架优化加强工程有序复工

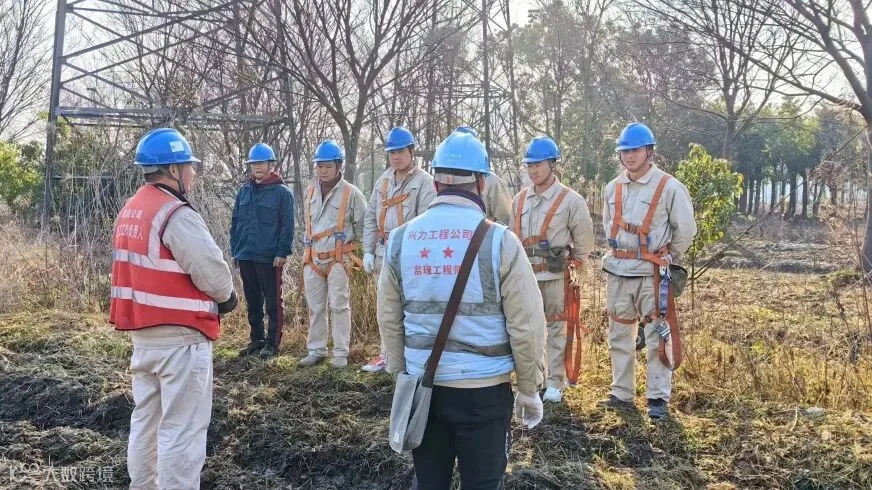

2月1日,浙西南网架优化加强工程标段2全面开始复工复产,严格按照复工“七步法”和“五项基本条件”开展各项复工准备。学习公司下发的安全学习周资料,相继开展交底、安全教育培训和安全检查。2月7日,所有复工资料一次性通过浙江省公司的所有检查,并签发复工令。(陈浩 张兆偲)
输电一分公司
节后忙春检 一停多用提效能

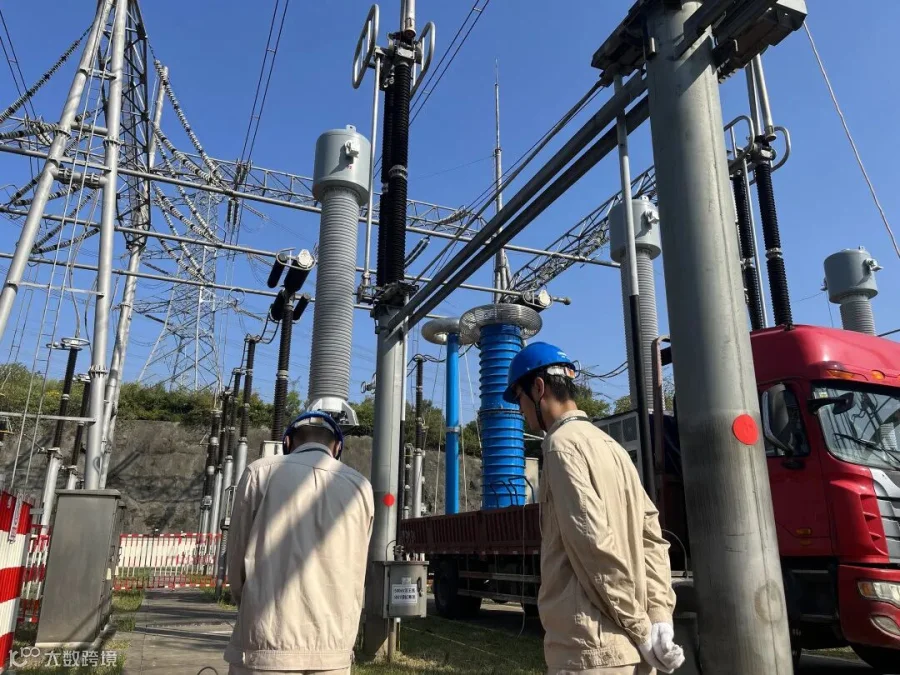

斗山500千伏变电站检修作业作为春节后省内首个电网五级风险,涉及三级检修风险共4项,安全风险高、协调难度大。检修过程严格落实国网公司“一停多用”要求,1月30日至2月10日停电期间,投入2个工作组,共进行2组压变更换、1组避雷器更换、1组流变更换、1组开关改造工作。截止2月8日,完成全部检修更换工作。本次集中检修提高了检修质量和效率,维护电网安全运行水平,推动实现“检修专业化”。(任成国)
变电一分公司
拉开迎峰度夏工程序幕

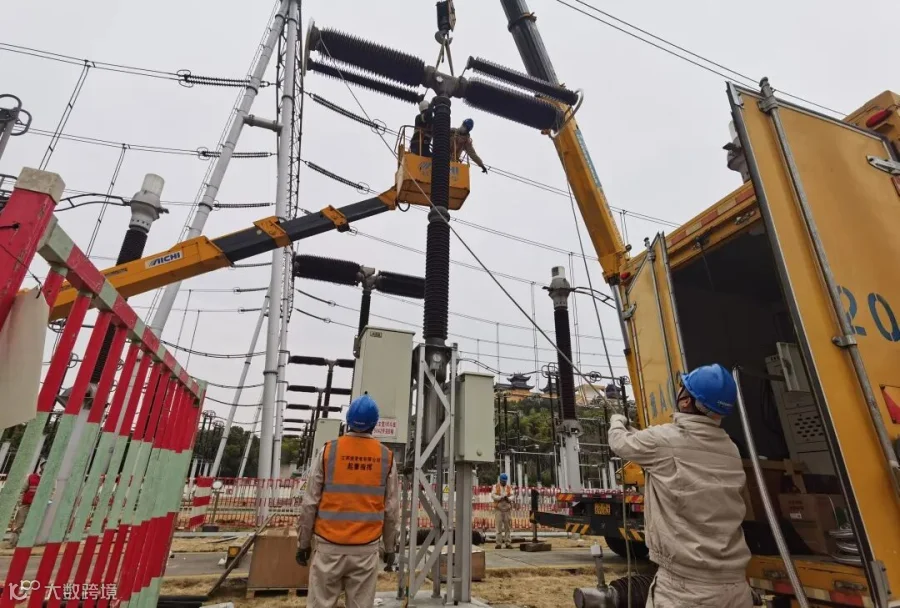

2月6日,南京山江220千伏变电站第三台主变扩建工程在项目部的精心组织下,有序开展节后复工复产。开工前,现场负责人严格按照“三措”方案交底作业内容、存在的危险点及防范措施。本次作业拉开了迎峰度夏工程的序幕,扩建1台主变基础及油坑、相应各级电压设备支架及基础。(冯子木)
变电二分公司
迎来开年首项任务

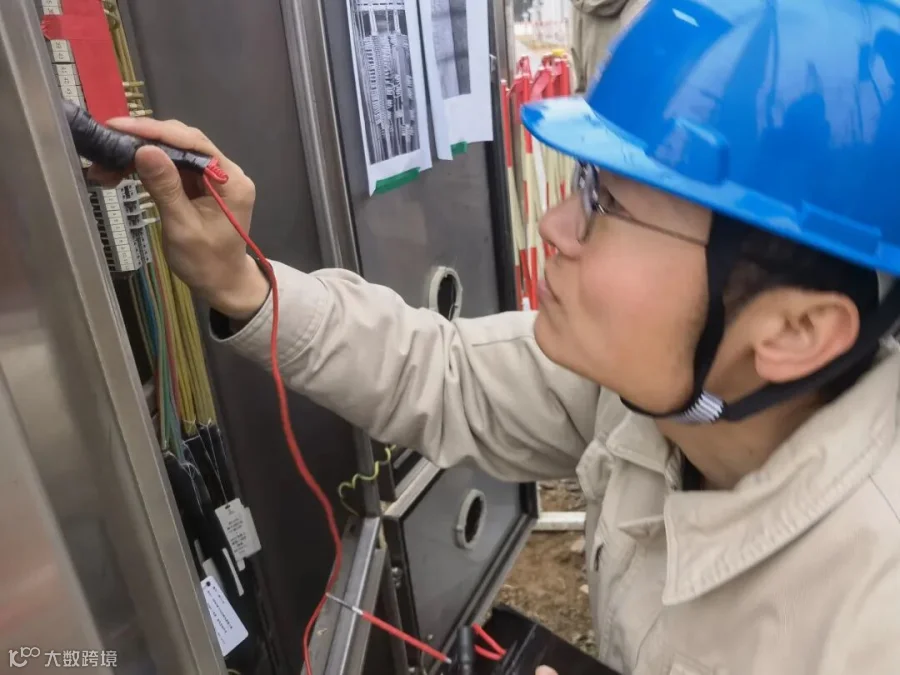

2月3日,调试分公司大型试验组迎来了开年的第一项任务:500千伏斗山变500千伏泰斗线50312电流互感器的耐压试验工作。下午15时30分,现场试验人员对泰斗线50312流变进行耐压试验,试验结果合格,为泰斗线50312流变的顺利投运打下坚实的基础。(田源)
调试分公司
2月8日,斗山500千伏变电站内进行电流互感器、电压互感器的高压试验,确保设备符合安全相关规定。面对刺骨的寒风,调试人员争分夺秒,严谨细致地核对试验仪器上的数据,“我们要确保每一个数据都是合格有效的,为工程顺利投运打下坚实的技术基础。”电气试验二班副班长王栋博说道。(吴天阳 )
调试分公司
秦仙110千伏变电站复工

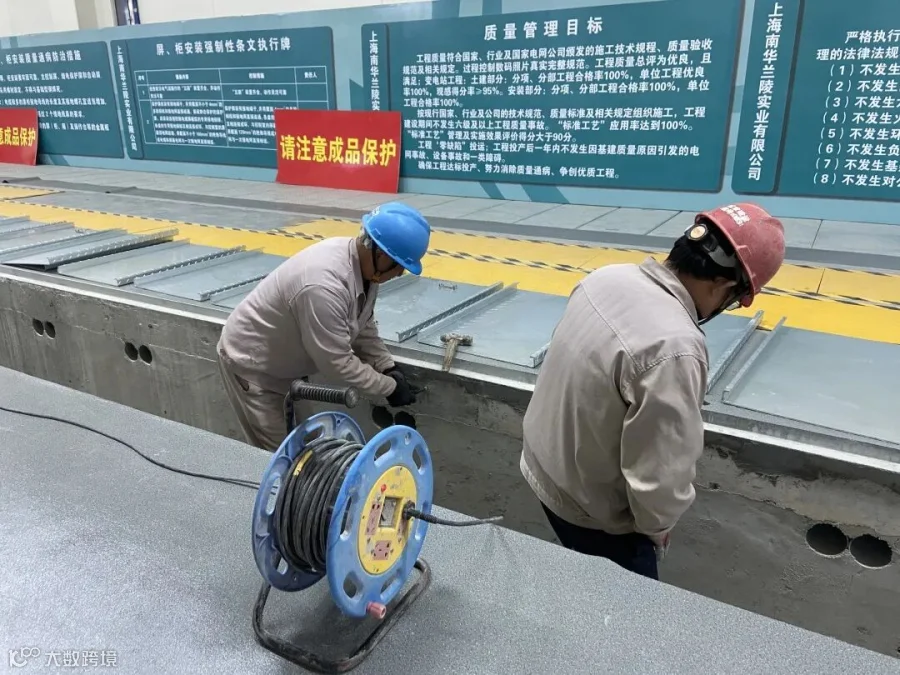

2月8日,南京秦仙110千伏变电站土建工程正式复工。复工前,项目部积极参加公司“全员学习周”、分公司安全质量培训等活动,组织召开收心会。当天,项目部按照复核后的施工计划,安排施工人员对围墙勒脚砖进行勾缝,安装电缆沟电缆支架膨胀螺丝,全力保障尾工进度和施工质量。目前,秦仙变土建已经顺利交付电气安装。(刘泽鹏 )
土建分公司
对设备全方位体检保障复工生产

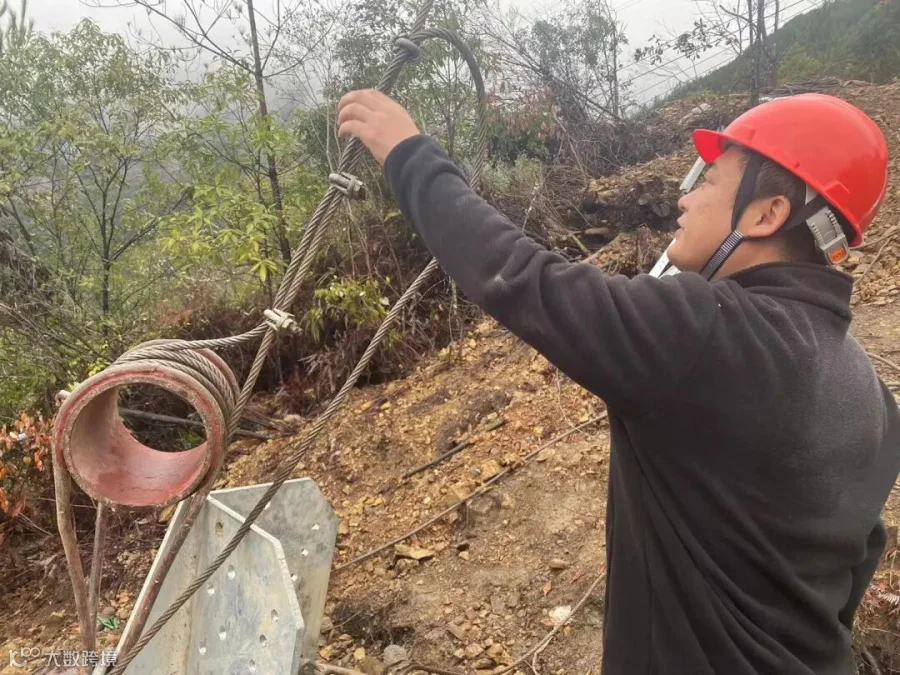

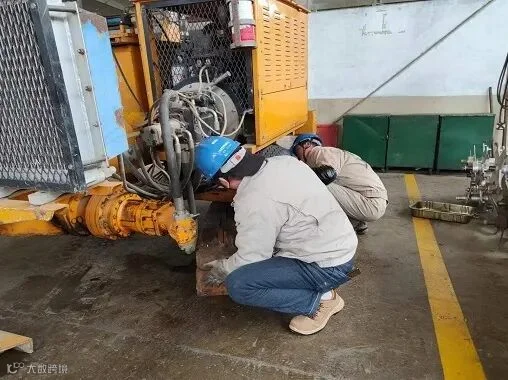

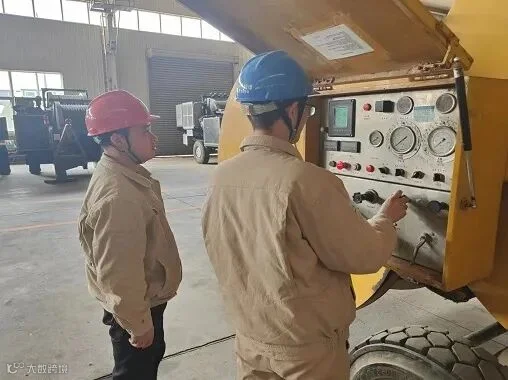

农历新年才刚刚过去,特高压租赁分公司牵张机操作维修班已经忙碌起来。为能给为前方提供优质的设备人员服务,班里组织了设备、工器具、人员状态的大检查。针对很多停电跨越工程,对迪尼玛绳、钢丝绳等放线工器具逐盘逐个仔细检查。(杨宁)
特高压租赁分公司
吴江南工程首开作业
2月1日,苏州吴江南500千伏变电站220千伏送出工程,通过交底、考试、检查、收心会等各项复工程序,全员调整到满格能量工作状态。上午8点30分,在收到停电许可命令后,工程正式开始首开作业——110千伏慈长1913线18#塔解跳线作业。经施工前交底和检查无误后,施工人员开始登塔验电、挂接地线、拆除搭头。经过半个小时,本次停电解跳线作业顺利完成。(余开彪)
海能公司
编辑:戴佳伶
