丰州220千伏输变电工程线路部分Ⅲ继续开工

丰州220千伏输变电工程线路部分Ⅲ继续开工 内蒙古送变电公司
2023-05-08
2

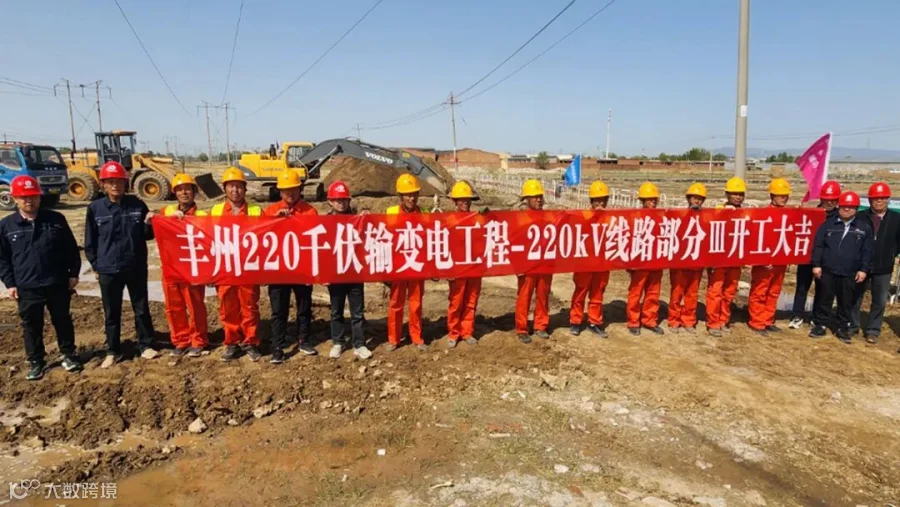

      5月7日,经过紧张筹备,由送电第三工程处承建的呼和浩特市丰州220千伏输变电工程线路部分Ⅲ继续开工。
      该线路起于昭君220千伏变电站,止入丰州220千伏变电站,长度为10.327公里,共计杆塔38基。工程于2018年12月25日首次开工,2019年完成303米电缆沟土建施工,2020年完成4基线路基础及300米东昭Ⅰ、Ⅱ回架空改接电缆改造,2020年11月由于青赔原因停工至今。
      为加快推进项目建设,项目部已派专人与村委会协调青赔事宜。下一步,全体施工管理人员将铆足干劲、迎难而上,在保证安全质量的基础上稳步推进施工,力争按期实现投产目标。

撰稿:耿豪 孙丽梅

初审:赵建军

编辑:高永明
