惠川220千伏变电站3号主变投运
内蒙古送变电公司

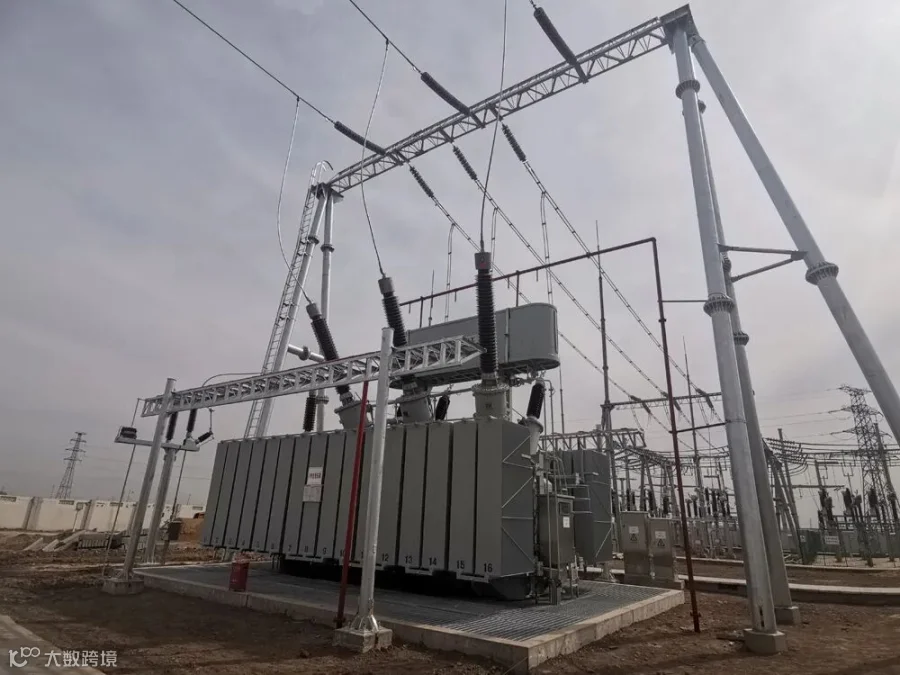

历时七日,经过连续六次停电作业,由变电第一工程处承建的惠川220千伏变电站3号主变扩建工程于2023年3月27日上午9时20分完成3号主变合环,顺利投运。
惠川220千伏变电站本期扩建一台3号主变,同时完善4个220千伏设备间隔及1个110千伏设备间隔,工期较为紧张。复工复产后,项目部按规定严格开展安全教育培训、技术交底、安全检查及隐患排查等各项工作,加强现场人员机械的安全管理,认真落实各项安全措施,为工程顺利完工创造有利条件。
本工程在运行站内进行扩建施工,危险性高。施工过程中,项目部精心组织,特别对高跨软母线架设、一次设备安装作业中的高空作业及带电接入二次系统作业中的临近带电体作业加强安全监管,切实规避了高空坠落、触电及电网事故发生。
扩建后的惠川220千伏变电站进一步提升了片区供电能力,对推动地区工业及社会经济发展具有重要意义。
